Cần xem xét xử lý trách nhiệm tập thể, cá nhân liên quan!

(NB&CL) Do sự tắc trách, chủ quan của chính quyền địa phương, Dự án đường giao thông liên xã Ngọc Sơn - Lưu Vĩnh Sơn, với tổng nguồn vốn gần 11 tỷ đồng do UBND huyện Thạch Hà làm chủ đầu tư, đã phải dừng giữa chừng mà chưa thể “hẹn ngày trở lại”.

Như Báo Nhà báo & Công luận đã phản ánh trước đó (https://www.congluan.vn/thach-ha-ha-tinh-cong-trinh-duong-giao-thong-lien-xa-bi-dinh-chi-vi-thi-cong-tren-dat-cua-dan-post240345.html), dù địa phương chưa thực hiện giải phóng mặt bằng, đơn vị thi công đường liên xã Ngọc Sơn - Lưu Vĩnh Sơn vẫn đưa máy móc tới đào bới trên đất của người dân, khiến bà con rất bất bình, phản đối việc thi công dự án này.

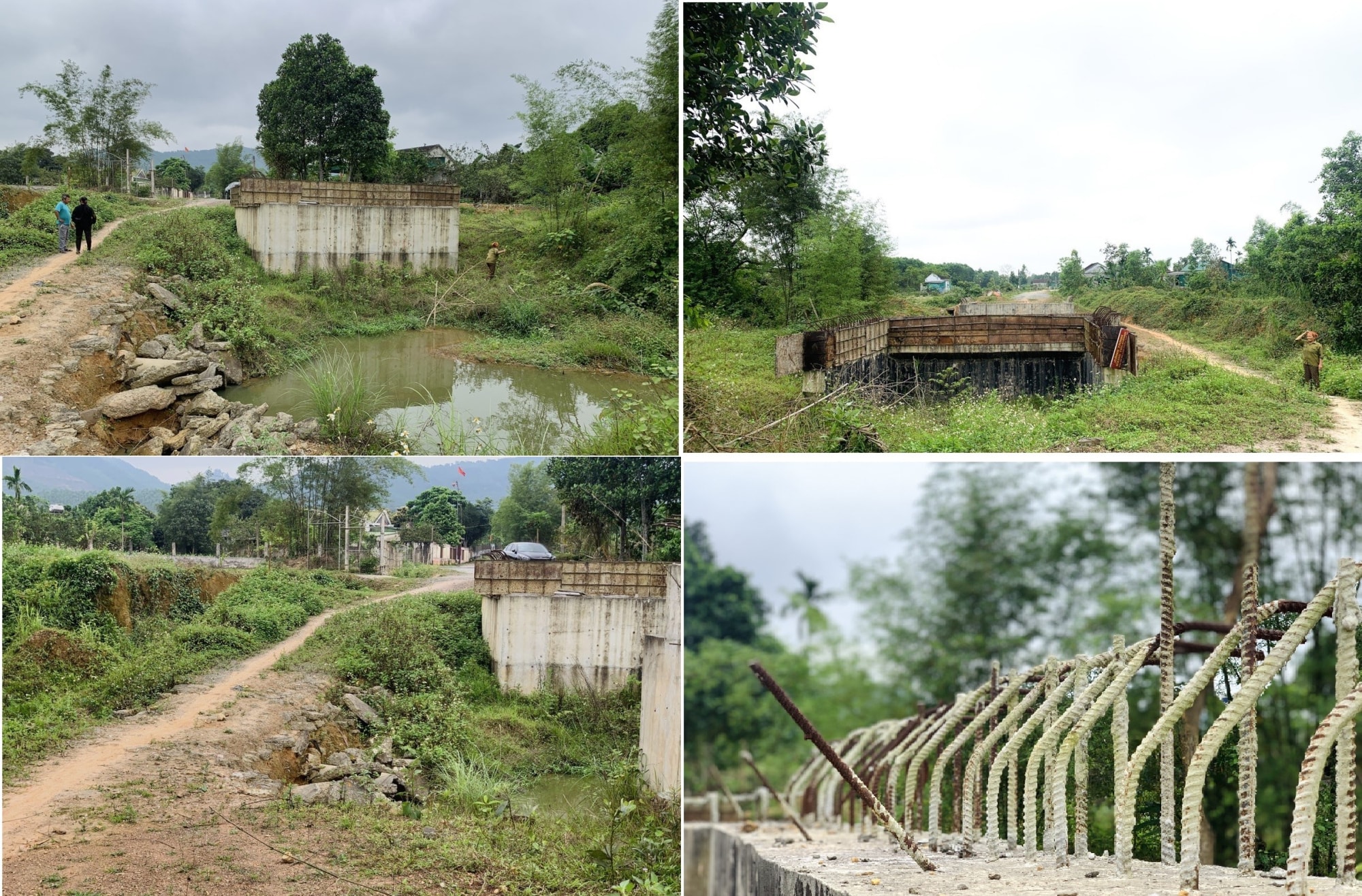

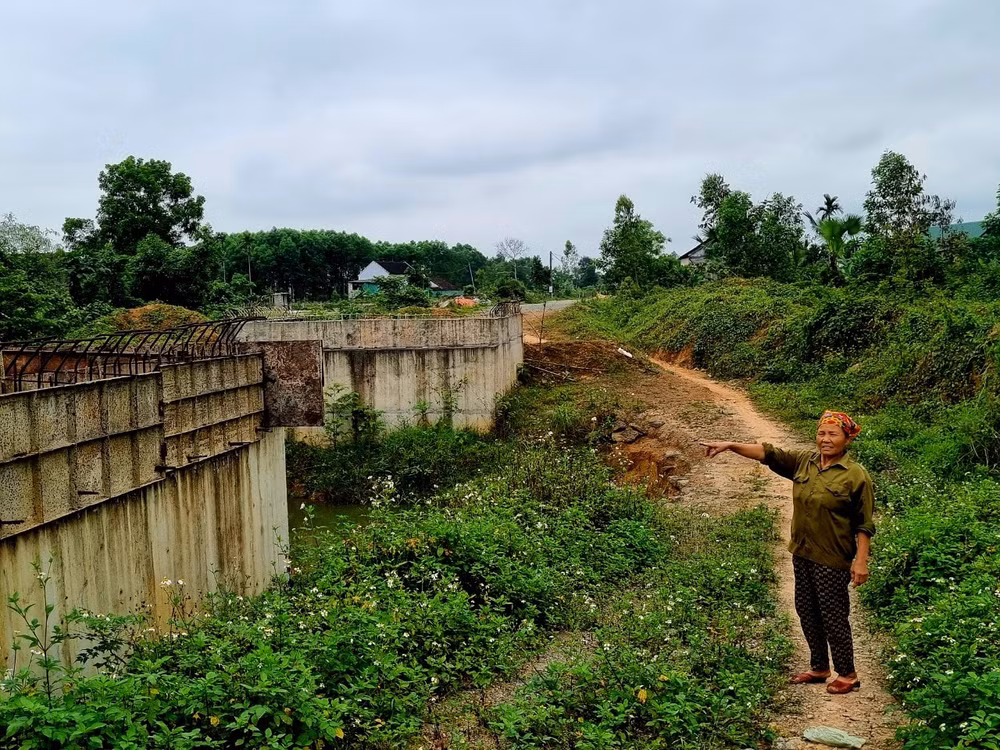

can xem xet xu ly trach nhiem tap the ca nhan lien quan hinh 1

Với cách làm tắc trách, cẩu thả của chính quyền, dự án đường giao thông 11 tỷ đồng đã phải dừng lại giữa chừng mà chưa thể “hẹn ngày trở lại”.

Qua tìm hiểu, dự án đường giao thông liên xã Ngọc Sơn - Lưu Vĩnh Sơn đi qua hai xã Ngọc Sơn và Lưu Vĩnh Sơn, được UBND huyện Thạch Hà phê duyệt báo cáo kinh tế kỹ thuật tại Quyết định số 4125/QĐ ngày 25/6/2021 với tổng mức đầu tư gần 11 tỷ đồng, có chiều dài 1,1km do UBND huyện làm chủ đầu tư.

Công trình được khởi công xây dựng từ ngày 24/8/2021, trong đó, công tác giải phóng mặt bằng (GPMB) do địa phương hưởng lợi tự tổ chức thực hiện mà không có phần kinh phí đền bù, GPMB.

Công trình do Liên danh Công ty CP Tư vấn và Xây dựng Tân Bình - Công ty CP Đầu tư và Xây dựng công trình 468 thi công. Thời gian thực hiện dự án là 300 ngày (kể từ ngày 22/8/2021, ngày hoàn thành 22/6/2022). Tuy nhiên, công trình đang phải tạm dừng thi công hơn năm nay do vướng mặt bằng. Bởi, trên địa bàn xã Ngọc Sơn, dự án triển khai ảnh hưởng tới 8 hộ dân thuộc hai thôn Nam Sơn và Ngọc Hà (xã Ngọc Sơn). Trong đó hộ bị ảnh hưởng nhiều nhất là hộ bà Phan Thị Lý, công trình lấn vào gần 400m2 đất của gia đình bà đã được cấp sổ đỏ.

Theo biên bản cuộc họp vào tháng 10/2021 và tháng 1/2022, đại diện UBND xã Ngọc Sơn thừa nhận: “Đây là dự án mở đường nhằm mục đích chiến lược lâu dài. Nhưng chưa giải phóng mặt bằng xong thì đã thi công”. Và “Khi thiết kế thì nhà thiết kế và lãnh đạo UBND xã cũng có phần thiếu sót, mong hộ dân thông cảm”…

“Đặc biệt, trong nội dung cuộc họp này, chính quyền địa phương lại cho rằng: khi nhà tư vấn thiết kế lên cắm mốc thì chính quyền địa phương chưa biết, và mốc cắm này đã đúng hay chưa? Vì thế, cần mời nhà tư vấn thiết kế lên làm việc với các hộ dân đã, rồi thống nhất lại sau”, nội dung trong biên bản họp nêu rõ.

Theo ông Trương Văn Tương - Bí thư Chi bộ thôn Nam Sơn (xã Ngọc Sơn): “Đường làm nhưng các chủ trương thì không thông báo cho thôn được biết. Khi đơn vị thi công lấn vào đất của hộ dân, họ đã tìm đến cấp thôn để hỏi nhưng thôn lại không hề biết gì. Tôi đề nghị UBND xã hỗ trợ kinh phí cho hộ dân để bớt thiệt thòi cho họ”.

Trao đổi với phóng viên, ông Dương Khánh Đảm (thời điểm triển khai dự án, ông Đảm đang làm Trưởng thôn Nam Sơn, xã Ngọc Sơn) cho biết: “Ban đầu, thôn cũng không được biết, nhưng sau khi xảy ra sự việc rồi thì mới tiến hành họp dân để động viên họ”. Ông đề nghị: “Xã có chỗ nào tái định cư thì cũng nên động viên người dân, vì hộ nhà bà Lý có nhiều con trai, nhưng rồi xã cũng không giải quyết cho người ta”.

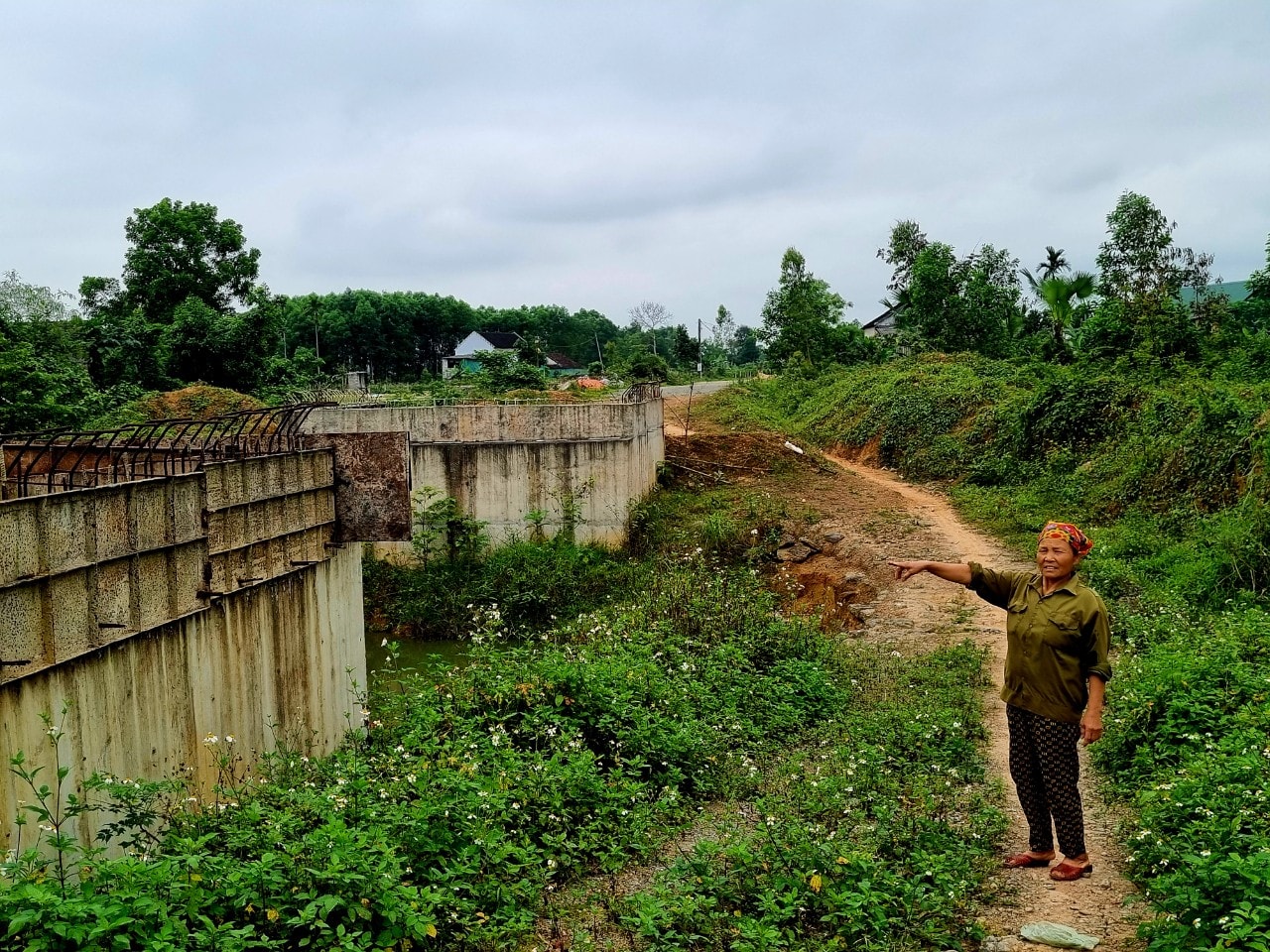

can xem xet xu ly trach nhiem tap the ca nhan lien quan hinh 2

“Do cứ nghĩ đường chủ yếu đi qua đất xã Lưu Vĩnh Sơn và thôn Ngọc Hà (xã Ngọc Sơn), còn thôn Nam Sơn (xã Ngọc Sơn) chỉ có dính vài hộ dân ở bên này, nên xã cũng chủ quan không tiến hành họp dân trước. Khi xảy ra sự việc rồi mới tiến hành họp tổ”, ông Đảm nói thêm.

Một dự án được coi là góp phần để phát triển vùng, không có kinh phí đền bù giải phóng mặt bằng đối với những hộ dân bị ảnh hưởng, nhưng UBND xã Ngọc Sơn lại không hề tổ chức họp dân để thông báo, tuyên truyền, vận động người dân biết, ủng hộ, hiến đất để phục vụ công trình. Thế nhưng khi trao đổi với phóng viên, ông Nguyễn Quốc Quân - Chủ tịch UBND xã Ngọc Sơn vẫn khẳng định: Xã đã thông báo họp dân để lấy ý kiến, trước khi triển khai dự án rồi!

Tuy nhiên, với tài liệu phóng viên được cung cấp, đến ngày 12/10/2021, sau gần 3 tháng khởi công công trình và ngày 15/1/2022, UBND xã Ngọc Sơn mới tổ chức họp với các hộ dân bị ảnh hưởng để tìm hướng giải quyết.

Lúc này, ông Nguyễn Quốc Quân - Chủ tịch UBND xã Ngọc Sơn mới thừa nhận: “Thực ra, xã nghĩ làm con đường đó cho dân là tốt rồi. Nhưng không biết ảnh hưởng của các hộ gia đình đến mức độ nào. Sau khi chặt phát xong cây bụi, hình thành ra con đường, mới biết có ảnh hưởng đến hộ dân nên mới tiến hành vận động”.

Theo một lãnh đạo xã Ngọc Sơn cho biết, do cán bộ địa phương thiếu sự quan sát, tính toán. Khi thiết kế, đường phía bên kia đang còn thoải mái, chỉ chỉnh sang một tý là tránh được đất cho nhà người ta. Nhà bà Lý này cũng rất tội, do đường lấn sâu vào nên phía trước, phía sau cũng không có không gian quay trở nữa. Mặt khác, trước khi thi công, xã không có biên bản đồng ý của người dân.

“Làm mố cầu thì phải nâng lên đất cao. Nếu nhà gần mố cầu thì phải có đường tránh cho họ để leo lên. Nhà dân thì nằm sát rồi, sao làm đường tránh được nữa. Giờ chỉ có hỗ trợ đất cho hộ dân đi tái định cư, nhưng phương án này huyện lại nói không được. Giờ rất khó xử lý vì thiết kế không đổi được nữa, cầu đổ mố rồi, không nắn đường được nữa, ép dân quá cũng không nên…”, vị lãnh đạo xã này cho biết thêm.

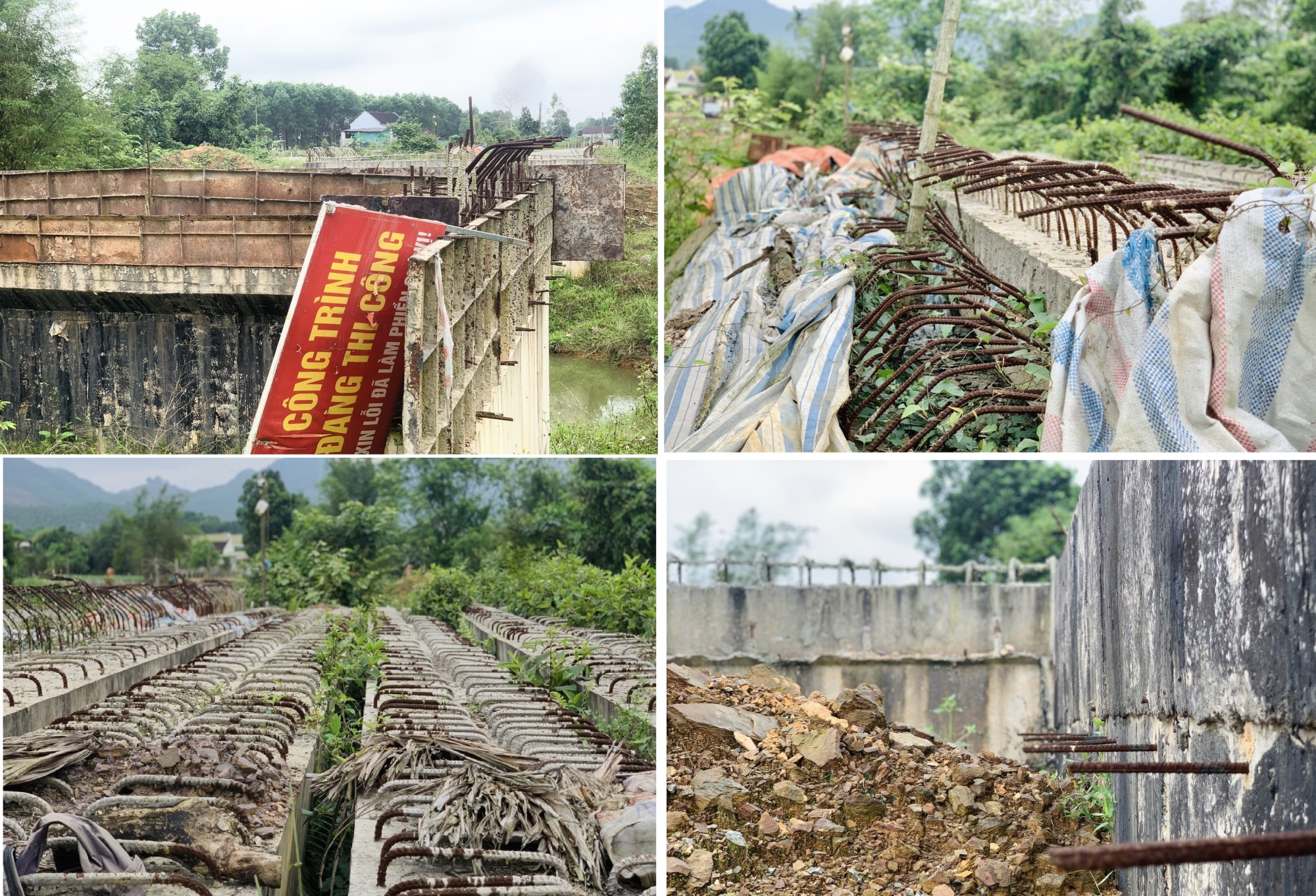

can xem xet xu ly trach nhiem tap the ca nhan lien quan hinh 3

Dự án hơn chục tỷ đồng gây ra sự lãng phí không nhỏ, mất rất nhiều công sức, thời gian và cả tiền bạc vì sự xuống cấp, hư hỏng của những đoạn đã thi công bước đầu.

Với cách làm tắc trách, cẩu thả của UBND xã Ngọc Sơn, dự án đường giao thông liên xã 11 tỷ đồng đã phải dừng lại giữa chừng mà chưa thể “hẹn ngày trở lại”. Trong khi chờ UBND huyện Thạch Hà đưa ra được giải pháp hợp tình, hợp lí nhằm “đả thông” tư tưởng của người dân bị ảnh hưởng, để dự án được tiếp tục thì cũng cần xem xét trách nhiệm tập thể, cá nhân có liên quan để xử lý theo đúng quy định.

Nhà báo & Công luận sẽ tiếp tục thông tin.

Trần Phong
