Bắc Ninh: Phấn đấu hoàn thành dự án các tuyến đường đấu nối khu công nghiệp phường Nam Sơn trước ngày 30/6
(CLO) Ngày 3/6, đi kiểm tra tiến độ dự án đầu tư xây dựng các tuyến đường đấu nối khu công nghiệp phường Nam Sơn, thành phố Bắc Ninh, Phó Bí thư Tỉnh uỷ, Chủ tịch UBND tỉnh Bắc Ninh Vương Quốc Tuấn nhấn mạnh phải hoàn thành đồng bộ 3 tuyến đường cả về phần thảm đường, hệ thống chiếu sáng trước ngày 30/6/2025.
Dự án đầu tư xây dựng các tuyến đường đấu nối khu công nghiệp phường Nam Sơn, thành phố Bắc Ninh gồm 03 tuyến T1, T2 và T3 có tổng chiều dài hơn 757m, mặt cắt ngang rộng 20,5m do Ban quản lý dự án xây dựng thành phố Bắc Ninh làm chủ đầu tư, tổng kinh phí hơn 37,1 tỷ đồng.

Quy mô thiết kế xây dựng công trình bao gồm các hạng mục đường giao thông, hệ thống thoát nước, chiếu sáng, an toàn giao thông và hạng mục phụ trợ.

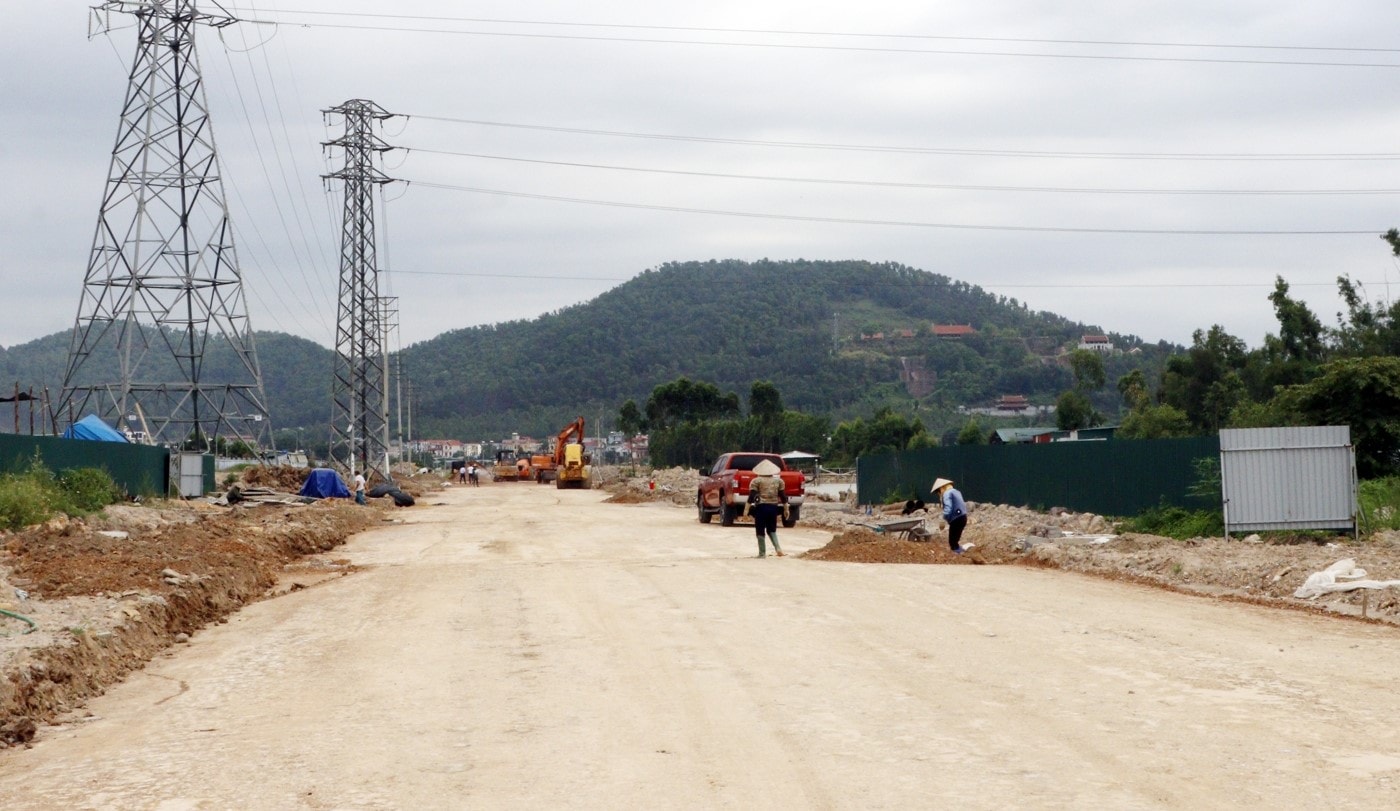

Khởi công từ tháng 2/2025, đơn vị chủ đầu tư tập trung chỉ đạo nhà thầu khẩn trương huy động đầy đủ máy móc, nhân lực, vật tư đẩy nhanh tiến độ thi công. Đến nay, các tuyến đường T1, T2, T3 đã thi công hoàn thành phần ngầm, mặt đường đến lớp cấp phối đá dăm loại 1 trong phạm vi mặt bằng được bàn giao; giá trị xây lắp đạt hơn 60% khối lượng công trình.
Trực tiếp kiểm tra tiến độ thi công tuyến T1, Chủ tịch UBND tỉnh Vương Quốc Tuấn ghi nhận, biểu dương tinh thần vào cuộc khẩn trương, quyết liệt của UBND thành phố Bắc Ninh và đơn vị chủ đầu tư trong việc phối hợp chặt chẽ với Tổng Công ty phát triển đô thị Kinh Bắc (đơn vị chủ đầu tư hạ tầng khu công nghiệp Nam Sơn - Hạp Lĩnh) tập trung triển khai thi công, bảo đảm tiến độ dự án.

Chủ tịch UBND tỉnh nhấn mạnh phải hoàn thành đồng bộ 3 tuyến đường cả về phần thảm đường, hệ thống chiếu sáng trước ngày 30/6/2025; yêu cầu thành phố Bắc Ninh chủ động điều chỉnh nguồn vật liệu cho phù hợp, bảo đảm yêu cầu kỹ thuật và đáp ứng tiến độ dự án. Đồng thời giải toả ngay tình trạng lấn chiếm hành lang vỉa hè giao thông của các quán bán hàng tạm tại một số tuyến đường trong khu công nghiệp để bảo đảm an ninh trật tự, an toàn giao thông.
Đối với khu lưu trú cho các chuyên gia của Công ty Goertek và các doanh nghiệp khác, ông Vương Quốc Tuấn giao các sở, ban, ngành chức năng phối hợp chặt chẽ với thành phố Bắc Ninh nghiên cứu hình thành cơ chế quản lý, chức năng hoạt động khu lưu trú; tính toán số lượng chuyên gia lưu trú, bảo đảm hạ tầng xã hội đáp ứng được các yêu cầu đặt ra.
Chủ tịch UBND tỉnh cũng yêu cầu Tổng Công ty phát triển đô thị Kinh Bắc xây dựng kế hoạch cụ thể, triển khai nhanh việc thông tuyến đường nối với tuyến T1, T2, bảo đảm giao thông đi lại, đồng thời bảo đảm hạ tầng cảnh quan xanh, sạch, đẹp trong khu công nghiệp.
Cùng ngày, Chủ tịch UBND tỉnh Bắc Ninh Vương Quốc Tuấn cũng đã kiểm tra vận hành Nhà máy điện rác Thăng Long - Bắc Ninh tại thôn Đồng Sài, xã Phù Lãng (thị xã Quế Võ).
Dự án Nhà máy điện rác Thăng Long - Bắc Ninh do Công ty Cổ phần môi trường năng lượng Thăng Long làm chủ đầu tư, tổng kinh phí khoảng 1.400 tỷ đồng với tổng diện tích khoảng 5 ha, công suất xử lý 500 tấn rác/ngày, công suất phát điện 11 MW, sử dụng các công nghệ, thiết bị tiên tiến nhập khẩu trực tiếp từ Phần Lan.
Đây là dự án đầu tiên sử dụng dây chuyền tiền xử lý rác và lò đốt tầng sôi tuần hoàn, kết hợp với Tuabin hơi của Siemens giúp bảo đảm tính ổn định và hiệu quả của Nhà máy.
Nhà máy đi vào vận hành chính thức từ ngày 5/5/2025, hiện đang tiếp nhận xử lý rác thải sinh hoạt cho thành phố Bắc Ninh và thị xã Quế Võ, khối lượng khoảng 350 tấn rác/ngày.
Chủ tịch UBND tỉnh Vương Quốc Tuấn nhấn mạnh, Bắc Ninh là tỉnh đầu tiên và duy nhất trong cả nước thực hiện thu gom và xử lý toàn bộ lượng rác thải sinh hoạt bằng công nghệ đốt rác phát điện công nghệ cao, tiên tiến của thế giới.
Trong thời gian tới, Chủ tịch UBND tỉnh đề nghị Công ty Cổ phần môi trường năng lượng Thăng Long khẩn trương nghiên cứu, hoàn thiện việc xử lý triệt để mùi rác thải phát sinh từ khâu đầu vào đến quá trình xử lý; kết nối truyền tải thông tin dữ liệu các chỉ số về xử lý nước thải, khí thải, bùn thải, tro xỉ tới Trung tâm quan trắc của Sở Nông nghiệp và Môi trường.
Đối với các kiến nghị của Công ty, ông Tuấn giao Sở Nông nghiệp và Môi trường làm việc với Sở Nông nghiệp và Môi trường tỉnh Bắc Giang rà soát lượng rác thải, hình thức xử lý trên địa bàn tỉnh Bắc Giang để xây dựng kế hoạch điều tiết lượng rác thải ngay sau khi sáp nhập hai tỉnh Bắc Ninh - Bắc Giang, bảo đảm công tác xử lý môi trường cũng như nguồn rác thải theo công suất xử lý cho Nhà máy.
Chủ tịch UBND tỉnh cũng đồng ý với chủ trương điều chỉnh công suất xử lý rác thải lên 600 tấn/ngày đêm khi Nhà máy đáp ứng điều kiện xử lý đủ công suất 500 tấn/ngày đêm.
Sở Xây dựng rà soát tổng thể quy hoạch khu vực Phù Lãng, báo cáo UBND tỉnh vào ngày 17/6 để xem xét, bố trí khu vực xây dựng ô chôn lấp, xử lý tro xỉ của Nhà máy.
Chủ tịch UBND tỉnh cũng yêu cầu các Công ty xử lý rác thải trên địa bàn tỉnh chậm nhất ngày 30/6 phải hoàn thành việc xây dựng đơn giá xử lý rác thải để gửi Sở Nông nghiệp và Môi trường thẩm định; chậm nhất ngày 30/7 phải hoàn thiện hồ sơ quyết toán gửi Sở Tài chính.
