Hải Dương: Hàng loạt sai phạm tại các dự án, công trình đầu tư xây dựng trên địa bàn huyện Kim Thành
(NB&CL) Tìm hiểu về thực trạng các dự án, công trình đầu tư xây dựng trên địa bàn huyện Kim Thành cho thấy, thi công hạng mục công việc của một số công trình chưa đảm bảo theo hồ sơ thiết kế, hồ sơ hợp đồng. Thậm chí có những công trình đã xuất hiện vết nứt, nhiều vị trí bị sụt lún có dấu hiệu của việc thi công không đảm bảo chất lượng.
Tính sai khối lượng thi công

Kết luận về thanh tra trách nhiệm của Chủ tịch UBND huyện Kim Thành trong việc thực hiện pháp luật về thanh tra, tiếp công dân, giải quyết khiếu nại, tố cáo và phòng, chống tham nhũng; thanh tra thu, quản lý, sử dụng các nguồn kinh phí và quản lý đầu tư xây dựng cơ bản các dự án, công trình tại UBND huyện Kim Thành, các đơn vị trực thuộc và các xã, thị trấn trên địa bàn huyện, Thanh tra tỉnh Hải Dương cho biết, chất lượng công tác khảo sát xây dựng; thiết kế bản vẽ thi công của một số công trình còn hạn chế dẫn tới quá trình thực hiện, Chủ đầu tư phải điều chỉnh thiết kế, phát sinh tăng khối lượng thực hiện như công trình Cải tạo, điều chỉnh tổ chức giao thông tại khu vực nút giao Km15+835 QL. 17B với đường 20-9, thị trấn Phú Thái, huyện Kim Thành, tỉnh Hải Dương;

Xây dựng tuyến đường giao thông từ trung tâm y tế huyện đi Quỳnh Khê 1 - Kim Xuyên trên địa bàn huyện Kim Thành; Xây dựng đường trục Đông Tây trên địa bàn huyện Kim Thành, đoạn từ nút giao lập thể với QL.5 tại xã Kim Xuyên đến bùng binh xã Ngũ Phúc; Nhà lớp học 2 tầng 4 phòng (móng 3 tầng) Trường THCS Ngũ Phúc; Nhà đa năng Trường THCS Cổ Dũng; Cải tạo, sửa chữa Hội trường Trung tâm văn hóa huyện Kim Thành…).

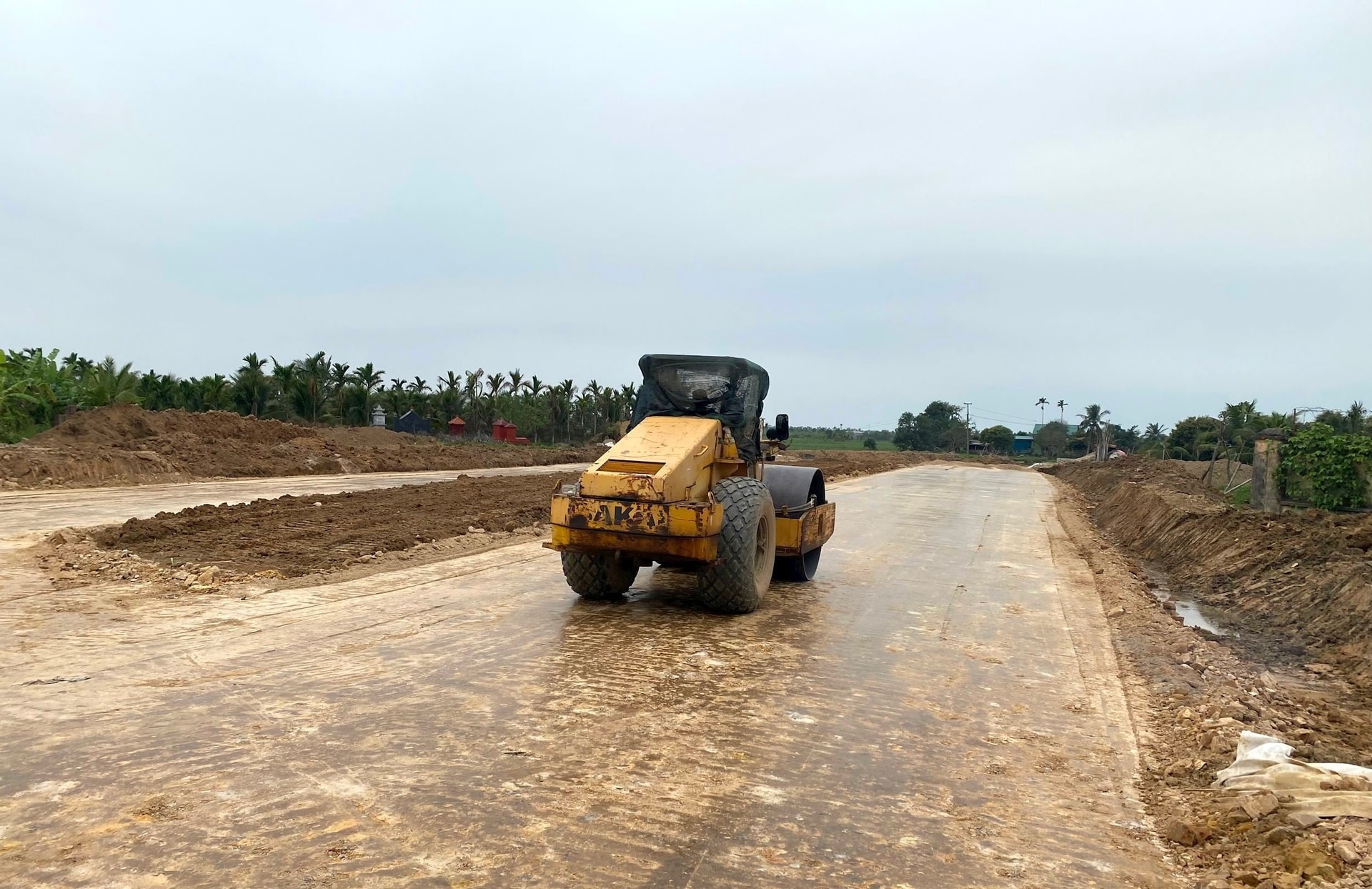

Công tác điều tra, khảo sát bãi đổ thải vật liệu thừa phục vụ cho việc thi công xây dựng một số công trình còn hạn chế dẫn đến việc nhà thầu bị động, khó khăn trong việc tìm kiếm vị trí bãi đổ thải, ảnh hưởng đến tiến độ thi công xây dựng công trình.
Ngoài ra, dự toán thiết kế còn có sai sót do tính sai tăng khối lượng thiết kế, xác định sai giá vật liệu, áp dụng định mức, đơn giá chưa phù hợp làm tăng giá trị dự toán xây dựng. Tổng giá trị dự toán tính sai tăng: 1.662.684.000 đồng.
Thi công chưa đảm bảo theo hồ sơ thiết kế
Về công tác quản lý chất lượng, thi công xây dựng, nghiệm thu, quyết toán công trình, Thanh tra tỉnh Hải Dương cho biết, hợp đồng thi công xây dựng được ký kết giữa Chủ đầu tư và đơn vị trúng thầu chưa ghi cụ thể mức tạm ứng và số lần tạm ứng hợp đồng xây dựng là chưa đảm bảo quy định.
Bản vẽ hoàn công một số hạng mục công việc của một số công trình còn chưa phù hợp với thực tế thi công. Cụ thể, diện tích vuốt rẽ, chiều dài, vị trí rãnh một số đoạn rãnh, vạch săn mép đường một số vị trí chưa phù hợp với hồ sơ thiết kế như gói thầu số 7, 8 thuộc công trình Xây dựng đường trục Đông Tây trên địa bàn huyện Kim Thành, đoạn từ nút giao lập thể với QL.5 tại xã Kim Xuyên đến bùng binh xã Ngũ Phúc; hạng mục thi công, lắp đặt cột cờ inox của công trình cải tạo, sửa chữa Hội trường trung tâm văn hóa huyện Kim Thành;

Hạng mục công việc lát gạch vỉa hè của công trình xây dựng hạ tầng giao thông tuyến đường trục chính thôn Nại Đông, xã Tam Kỳ, huyện Kim Thành; diện tích vuốt nối VN-01, vuốt nối cuối tuyến nhánh 1, diện tích vỉa hè đoạn từ cọc 7A đến cọc 18, vỉa hè trái tuyến nhánh 2 từ cọc 81 đến CN2 của công trình cải tạo, điều chỉnh tổ chức giao thông tại khu vực nút giao Km15+835 QL. 17B với đường 20-9, thị trấn Phú Thái, huyện Kim Thành, tỉnh Hải Dương; hạng mục nội thất phòng hội trường (ghế phòng họp), … của công trình trang bị nội thất, thiết bị nhà làm việc Huyện ủy, Mặt trận Tổ quốc và các đoàn thể chính trị - xã hội, huyện Kim Thành...); thi công một số hạng mục công việc của một số công trình chưa đảm bảo theo hồ sơ thiết kế, hồ sơ hợp đồng (thi công lắp đặt tủ điện, dây tiếp địa E4 của công trình Nhà lớp học 2 tầng 4 phòng Trường THCS Kim Đính; lắp đặt tủ điện tổng và một số thiết bị vệ sinh của công trình Nhà lớp học 2 tầng 4 phòng trường THCS Cổ Dũng; chủng loại vật liệu tôn lợp mái của công trình nâng cấp - cải tạo chợ xã Phúc Thành…
Tìm hiểu của phóng viên được biết, hiện trạng công trình Nhà lớp học 2 tầng 4 phòng Trường THCS Cổ Dũng có xuất hiện một số vết nứt nhỏ ngang đáy dầm giữa phòng học số 01 nhưng chưa rõ nguyên nhân; phạm vi lề đường (mặt lề đường, ta luy) nhiều vị trí bị sụt lún; một số cây xanh bị chết, gãy đổ; vạch săn mép đường một số vị trí chưa phù hợp với hồ sơ thiết kế; mặt đường bê tông nhựa có hiện tượng lún, nứt chỉ dọc phạm vi theo hai bên cạnh cống cọc Km0+907 của công trình xây dựng tuyến đường giao thông từ trung tâm y tế huyện đi Quỳnh Khê 1 - Kim Xuyên trên địa bàn huyện Kim Thành…
Ngoài ra, một số Chủ đầu tư nghiệm thu công trình xây dựng, bàn giao đưa vào sử dụng một số công trình khi chưa được cơ quan có thẩm quyền kiểm tra công tác nghiệm thu và ra văn bản chấp thuận kết quả nghiệm thu là chưa đảm bảo quy định gồm hạ tầng giao thông tuyến đường trục chính thôn Kỳ Côi, xã Tam Kỳ; đầu tư xây dựng Trụ sở Công an xã Tam Kỳ, huyện Kim Thành; các hạng mục phụ trợ hội Trường văn hóa UBND thị trấn Phú Thái; 06 hạng mục công trình do UBND xã Kim Anh là chủ đầu tư.
