EVNNPC đã đảm bảo cấp điện đúng tiến độ cho Khu công nghiệp Sông Khoai (Quảng Yên, Quảng Ninh)

(CLO) EVNNPC đã kịp thời triển khai các dự án để đảm bảo cấp điện đúng tiến độ theo nhu cầu tăng công suất nhận điện mà Công ty Cổ phần Đô thị Amata Hạ Long đã đề nghị.

Liên quan đến phản ánh của Công ty Jinko Solar với tỉnh Quảng Ninh về việc hiện nhà máy của doanh nghiệp tại Khu công nghiệp Sông Khoai (Quảng Ninh) đã đi vào hoạt động, nhưng không đủ điện cung cấp để vận hành sản xuất, gây tổn thất mỗi ngày khoảng 2 triệu USD, được đưa ra tại Hội nghị gặp mặt Doanh nghiệp lần thứ nhất của năm 2022 của tỉnh Quảng Ninh vừa được tổ chức ngày 13/5/2022, Công ty Điện lực Quảng Ninh - đơn vị đang đảm trách việc bán điện tới các hộ tiêu thụ trên địa bàn tỉnh đã thông tin như sau:

Khu công nghiệp Sông Khoai, thị xã Quảng Yên, tỉnh Quảng Ninh do Công ty Cổ phần đô thị Amata Hạ Long là chủ đầu tư và đang bán điện trực tiếp qua trạm biến áp 110kV Amata 1 công suất 1x63 MVA cho Công ty TNHH Công nghiệp Jinko Solar (Việt Nam) là nhà đầu tư thứ cấp nằm trong hàng rào quản lý của Khu công nghiệp Sông Khoai. Như vậy, JinKo Solar mua điện trực tiếp từ Công ty Amata Hạ Long.

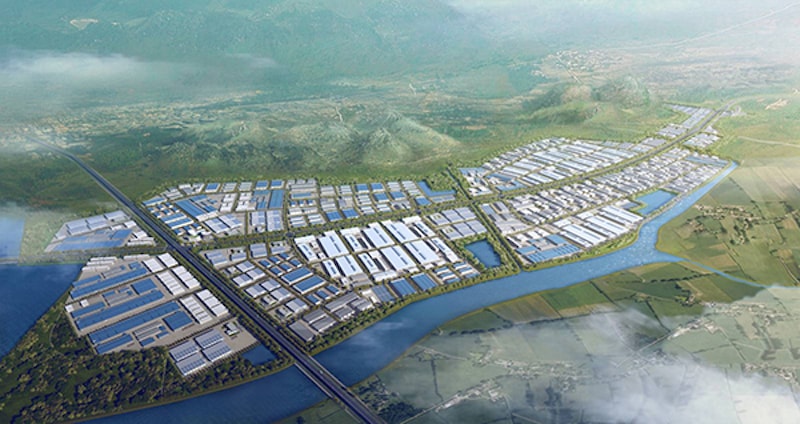

evnnpc da dam bao cap dien dung tien do cho khu cong nghiep song khoai quang yen quang ninh hinh 1

Trước đó, Công ty Cổ phần Đô thị Amata Hạ Long đã ký thỏa thuận đấu nối với Tổng Công ty Điện lực miền Bắc (EVNNPC) có đăng ký nhu cầu nhận điện tại trạm biến áp 110kV Amata 1 công suất 1x63 MVA  tối đa là 15MW.

Tới ngày 05/04/2022, Công ty Cổ phần Đô thị Amata Hạ Long có văn bản số 58/VB-ACHL/2022 đề nghị chấp thuận tăng công suất nhận điện của trạm biến áp biến áp 110kV Amata 1 từ 15MW lên 25MW và lên 66MW sau khi đóng điện trạm biến áp 220kV Yên Hưng và đường dây 110kV xuất tuyến sau trạm biến áp 220kV Yên Hưng; tăng từ 66MW lên 165MW sau khi đóng điện Đường dây 110kV cấp điện cho trạm biến áp 110kV Amata 1.

Để đảm bảo cấp điện theo yêu của Công ty Cổ phần Đô thị Amata Hạ Long, ngày 27/4/2022, EVNNPC đã có văn bản số 1984/EVNNPC-KT trả lời và nêu rõ các nội dung đảm bảo cấp điện cho Khu công nghiệp Amata.

Cụ thể, xuất tuyến 110kV sau trạm biến áp 220kV Yên Hưng có kế hoạch đóng điện đồng bộ với trạm biến áp 220kV Yên Hưng (do Tổng Công ty truyển tải điện Quốc gia làm chủ đầu tư) vào tháng 6/2022, sau khi đóng điện sẽ đảm bảo cung cấp điện cho Khu công nghiệp Sông Khoai do Công ty Cổ phần Đô thị Amata Hạ Long là chủ đầu tư theo đề nghị của đơn vị này.

Như vậy, EVNNPC đã kịp thời triển khai các dự án để đảm bảo cấp điện đúng tiến độ theo nhu cầu tăng công suất nhận điện mà Công ty Cổ phần Đô thị Amata Hạ Long đã đề nghị. Đối với các phụ tải có nhu cầu tăng công suất đột biến không có trong Quy hoạch phát triển Điện lực, Công ty Cổ phần Đô thị Amata Hạ Long có trách nhiệm thực hiện các thủ tục bổ sung quy hoạch và đăng ký sớm với ngành điện để có kế hoạch đầu tư nâng cấp lưới điện đảm bảo cung cấp đủ công suất sử dụng điện của khách hàng.

Như vậy, dù Công ty Cổ phần Đô thị Amata Hạ Long đã đề nghị tăng công suất mua điện, nhưng việc đầu tư thêm đường dây và trạm biến áp của ngành điện không phải có sẵn, mà cần phải đầu tư với thời gian nhất định mới hoàn thành. Điểm khác với các hàng hoá khác có thể làm ra sẵn và chờ người đến mua, các dự án đường dây truyền tải, trạm biến áp đầu tư mới đều phải tuân thủ quy định được cấp có thẩm quyền chấp thuận bổ sung vào Quy hoạch điện hiện có. Điều này phần nào là để tránh tình trạng doanh nghiệp mua điện đăng ký nhu cầu tiêu thụ cao nhưng thực tế lại sử dụng công suất và sản lượng điện thấp, gây ra lãng phí đầu tư, góp phần tạo áp lực phải tăng giá điện trong điều kiện giá điện chưa vận hành theo cơ chế thị trường như hiện nay.

Vào tháng 9/2021, tỉnh Quảng Ninh đã trao giấy phép đầu tư cho Dự án công nghệ tấm Silic Jinko Solar Việt Nam (Dự án Jinko Solar 2) có vốn đầu tư hơn 365 triệu USD tại Khu công nghiệp Sông Khoai, thị xã Quảng Yên. Chủ đầu tư là Công ty TNHH Công nghiệp Jinko Solar (Việt Nam).

Đây cũng là dự án thứ 2 trong năm 2021 mà Jinko Solar đầu tư vào Khu Công nghiệp Sông Khoai - Quảng Yên - Quảng Ninh. Đồng thời cũng là dự án thứ cấp thứ 2 thực hiện đầu tư vào Khu Công nghiệp Sông Khoai.

Trước đó, ngày 31/3/2021 dự án thứ cấp đầu tiên đầu tư vào Khu Công nghiệp Sông Khoai, và cũng là dự án thứ cấp đầu tiên được cấp giấy chứng nhận đầu tư kể từ khi Khu kinh tế ven biển Quảng Yên chính thức được thành lập (24/9/2020). Đó là Dự án công nghệ tế bào quang điện Jinko Solar PV Việt Nam do Công ty Jinko Solar Hong Kong thực hiện.

Tổng vốn đầu tư của 2 dự án mà Jinko Solar đặt tại Khu công nghiệp Sông Khoai là gần 900 triệu USD. Việc triển khai dự án sẽ hình thành chuỗi liên kết sản phẩm, nâng cao hiệu quả đồng thời của cả 2 dự án.

PV

Xem thêm

Vietcombank đồng hành cùng Cục Thuế hỗ trợ hộ kinh doanh vững bước chuyển đổi, hưởng ứng Ngày Tài chính số 2026

Vietcombank đồng hành cùng Cục Thuế hỗ trợ hộ kinh doanh vững bước chuyển đổi, hưởng ứng Ngày Tài chính số 2026

(NB&CL) Nhằm thúc đẩy nộp thuế điện tử và thanh toán không dùng tiền mặt, ngày 3/6/2026, Ngân hàng TMCP Ngoại thương Việt Nam (Vietcombank) đã phối hợp cùng Cục Thuế tổ chức Lễ ký kết Thỏa thuận hợp tác đồng hành hỗ trợ hộ kinh doanh chuyển đổi số. Đây là hoạt động trọng điểm nhằm hưởng ứng Ngày Tài chính số năm 2026 và hiện thực hóa Nghị định số 68/2026/NĐ-CP của Chính phủ.

Dốc toàn lực bảo đảm điện phục vụ Kỳ thi tốt nghiệp THPT năm 2026

Dốc toàn lực bảo đảm điện phục vụ Kỳ thi tốt nghiệp THPT năm 2026

(NB&CL) Nhằm bảo đảm cung cấp điện an toàn, liên tục phục vụ Kỳ thi tốt nghiệp THPT năm 2026 (diễn ra từ ngày 10 - 13/6/2026), Tổng công ty Điện lực miền Bắc (EVNNPC) đã khẩn trương triển khai đồng bộ các phương án cấp điện tại toàn bộ các điểm thi, tạo điều kiện thuận lợi nhất để các thí sinh yên tâm dự thi.

PV GAS nhập khẩu gần 120.000 tấn LNG, LPG giữa cao điểm nhu cầu năng lượng

PV GAS nhập khẩu gần 120.000 tấn LNG, LPG giữa cao điểm nhu cầu năng lượng

Trong bối cảnh nhu cầu năng lượng trong nước tăng cao và thị trường thế giới tiếp tục biến động khó lường, Tổng công ty Khí Việt Nam (PV GAS), đơn vị thành viên của Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam) đã tiếp nhận gần 120.000 tấn LNG và LPG, đồng thời chủ động thu xếp hàng trăm nghìn tấn nhiên liệu cho các tháng tiếp theo.

Bứt phá công nghệ 5G Advanced, Viettel thiết lập tốc độ 10 Gbps

Bứt phá công nghệ 5G Advanced, Viettel thiết lập tốc độ 10 Gbps

Làm chủ giải pháp tổng hợp băng tần và xử lý dữ liệu tại biên trên nền tảng mạng 5G Standalone (5G SA) thực tế, Tổng Công ty Mạng lưới Viettel (Viettel Networks) đã thử nghiệm thành công và tối ưu toàn trình công nghệ 5G Advanced để đạt tốc độ truyền dữ liệu 10 Gbps – dẫn đầu Đông Nam Á.

Kiến tạo động lực tăng trưởng mới cho Petrovietnam

Kiến tạo động lực tăng trưởng mới cho Petrovietnam

Không chỉ giữ vai trò quan trọng trong đảm bảo an ninh năng lượng, sự phát triển, mở rộng quy mô của Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) còn có ý nghĩa quyết định tới mục tiêu tăng trưởng cao của nền kinh tế.

Chiến tranh gây thiếu hụt nguồn cung, nhôm Trung Quốc lên ngôi

Chiến tranh gây thiếu hụt nguồn cung, nhôm Trung Quốc lên ngôi

(CLO) Xuất khẩu nhôm của Trung Quốc tăng mạnh trong tháng 5 khi các doanh nghiệp nước này tận dụng cơ hội từ sự thiếu hụt nguồn cung toàn cầu do xung đột tại Trung Đông gây ra. Trong khi đó, nhập khẩu dầu thô tiếp tục lao dốc khi chiến tranh làm gián đoạn dòng chảy năng lượng từ khu vực vùng Vịnh.

Morgan Stanley: Giá LNG châu Á có thể lập đỉnh 3,5 năm

Morgan Stanley: Giá LNG châu Á có thể lập đỉnh 3,5 năm

(CLO) Giá khí tự nhiên hóa lỏng (LNG) tại châu Á có thể tăng lên mức cao nhất trong vòng 3 năm rưỡi vào cuối năm nay khi nhu cầu điện phục vụ mùa hè tăng mạnh, trong khi châu Âu đẩy nhanh quá trình bổ sung kho dự trữ khí đốt đã cạn kiệt.

Vietnam Airlines cùng đối tác đưa 100 em nhỏ có hoàn cảnh đặc biệt tham gia “Chuyến đi mơ ước 2026”

Vietnam Airlines cùng đối tác đưa 100 em nhỏ có hoàn cảnh đặc biệt tham gia “Chuyến đi mơ ước 2026”

Vietnam Airlines phối hợp cùng SpaceSpeakers Group, Tập đoàn quản lý khách sạn Meliá Hotels International và Doanh nghiệp xã hội Vietnam Children’s Fund tổ chức chương trình “Chuyến đi mơ ước 2026”. Với chủ đề “Chạm ước mơ bay”, chương trình diễn ra trong hai ngày 09-10/6, mang đến cơ hội trải nghiệm, học tập và rèn luyện kỹ năng cho 100 em nhỏ có hoàn cảnh đặc biệt trên địa bàn Hà Nội và Hải Phòng.

Hải Phòng: Cầu Nguyễn Trãi “tăng tốc” xây dựng, dự án nào hưởng lợi nhất?

Hải Phòng: Cầu Nguyễn Trãi “tăng tốc” xây dựng, dự án nào hưởng lợi nhất?

Thông tin dự án đầu tư xây dựng cầu Nguyễn Trãi và chỉnh trang đô thị vùng phụ cận chính thức vượt mốc 52,43% giá trị hợp đồng đang trở thành tâm điểm chú ý của thị trường bất động sản Hải Phòng. Theo báo cáo mới nhất từ Ban Quản lý dự án đầu tư xây dựng công trình giao thông thành phố, việc khối lượng xây lắp băng băng đi qua hơn một nửa chặng đường là minh chứng rõ nét cho quyết tâm cao độ của các đơn vị thi công nhằm đưa công trình trọng điểm này về đích đúng hẹn.

Doanh nhân, kỷ lục gia thế giới Trần Văn Mười - người đi giữa hai bờ kinh tế và thi ca

Doanh nhân, kỷ lục gia thế giới Trần Văn Mười - người đi giữa hai bờ kinh tế và thi ca

Có những con người sinh ra để đi qua cuộc đời như một dấu lặng bình yên. Nhưng cũng có những con người, mỗi bước chân đi đều để lại phía sau những âm vang đẹp đẽ. Doanh nhân, Kỷ lục gia thế giới Trần Văn Mười là một người như thế. Cuộc đời ông giống như một dòng sông dài, bắt nguồn từ miền quê nghèo Nông Cống của xứ Thanh, chảy qua những ghềnh thác gian nan của thương trường, rồi lắng lại ở những bến bờ của thi ca, âm nhạc và lòng nhân ái.

KITA Group: Nội lực tạo đà cho chiến lược “Go Global”

KITA Group: Nội lực tạo đà cho chiến lược “Go Global”

Khi “Go Global” trở thành mục tiêu của nhiều doanh nghiệp, yếu tố quyết định không nằm ở tham vọng mở rộng thị trường, mà ở nền tảng năng lực phía sau. Việc KITA Group vừa được cấp Giấy chứng nhận đăng ký nhãn hiệu cho thấy doanh nghiệp đang từng bước hoàn thiện những điều kiện cần thiết để tham gia sâu hơn vào các chuỗi giá trị quốc tế.

DPM liên tiếp được vinh danh tại AGM Awards 2026, VIX50 và VIE50

DPM liên tiếp được vinh danh tại AGM Awards 2026, VIX50 và VIE50

Liên tiếp được vinh danh tại AGM Awards 2026, VIX50 và VIE50, DPM cho thấy những kết quả tích cực trong nâng cao chất lượng quản trị, thúc đẩy đổi mới sáng tạo và duy trì hiệu quả hoạt động, qua đó tiếp tục củng cố niềm tin của nhà đầu tư và thị trường.

Cỡ chữ bài viết:
