EVNNPC đã đảm bảo cấp điện đúng tiến độ cho Khu công nghiệp Sông Khoai (Quảng Yên, Quảng Ninh)

Liên quan đến phản ánh của Công ty Jinko Solar với tỉnh Quảng Ninh về việc hiện nhà máy của doanh nghiệp tại Khu công nghiệp Sông Khoai (Quảng Ninh) đã đi vào hoạt động, nhưng không đủ điện cung cấp để vận hành sản xuất, gây tổn thất mỗi ngày khoảng 2 triệu USD, được đưa ra tại Hội nghị gặp mặt Doanh nghiệp lần thứ nhất của năm 2022 của tỉnh Quảng Ninh vừa được tổ chức ngày 13/5/2022, Công ty Điện lực Quảng Ninh - đơn vị đang đảm trách việc bán điện tới các hộ tiêu thụ trên địa bàn tỉnh đã thông tin như sau:

Khu công nghiệp Sông Khoai, thị xã Quảng Yên, tỉnh Quảng Ninh do Công ty Cổ phần đô thị Amata Hạ Long là chủ đầu tư và đang bán điện trực tiếp qua trạm biến áp 110kV Amata 1 công suất 1x63 MVA cho Công ty TNHH Công nghiệp Jinko Solar (Việt Nam) là nhà đầu tư thứ cấp nằm trong hàng rào quản lý của Khu công nghiệp Sông Khoai. Như vậy, JinKo Solar mua điện trực tiếp từ Công ty Amata Hạ Long.

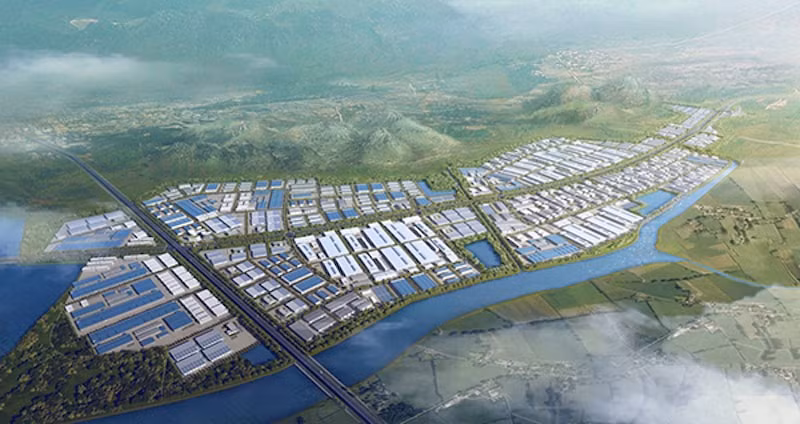

evnnpc da dam bao cap dien dung tien do cho khu cong nghiep song khoai quang yen quang ninh hinh 1

Trước đó, Công ty Cổ phần Đô thị Amata Hạ Long đã ký thỏa thuận đấu nối với Tổng Công ty Điện lực miền Bắc (EVNNPC) có đăng ký nhu cầu nhận điện tại trạm biến áp 110kV Amata 1 công suất 1x63 MVA  tối đa là 15MW.

Tới ngày 05/04/2022, Công ty Cổ phần Đô thị Amata Hạ Long có văn bản số 58/VB-ACHL/2022 đề nghị chấp thuận tăng công suất nhận điện của trạm biến áp biến áp 110kV Amata 1 từ 15MW lên 25MW và lên 66MW sau khi đóng điện trạm biến áp 220kV Yên Hưng và đường dây 110kV xuất tuyến sau trạm biến áp 220kV Yên Hưng; tăng từ 66MW lên 165MW sau khi đóng điện Đường dây 110kV cấp điện cho trạm biến áp 110kV Amata 1.

Để đảm bảo cấp điện theo yêu của Công ty Cổ phần Đô thị Amata Hạ Long, ngày 27/4/2022, EVNNPC đã có văn bản số 1984/EVNNPC-KT trả lời và nêu rõ các nội dung đảm bảo cấp điện cho Khu công nghiệp Amata.

Cụ thể, xuất tuyến 110kV sau trạm biến áp 220kV Yên Hưng có kế hoạch đóng điện đồng bộ với trạm biến áp 220kV Yên Hưng (do Tổng Công ty truyển tải điện Quốc gia làm chủ đầu tư) vào tháng 6/2022, sau khi đóng điện sẽ đảm bảo cung cấp điện cho Khu công nghiệp Sông Khoai do Công ty Cổ phần Đô thị Amata Hạ Long là chủ đầu tư theo đề nghị của đơn vị này.

Như vậy, EVNNPC đã kịp thời triển khai các dự án để đảm bảo cấp điện đúng tiến độ theo nhu cầu tăng công suất nhận điện mà Công ty Cổ phần Đô thị Amata Hạ Long đã đề nghị. Đối với các phụ tải có nhu cầu tăng công suất đột biến không có trong Quy hoạch phát triển Điện lực, Công ty Cổ phần Đô thị Amata Hạ Long có trách nhiệm thực hiện các thủ tục bổ sung quy hoạch và đăng ký sớm với ngành điện để có kế hoạch đầu tư nâng cấp lưới điện đảm bảo cung cấp đủ công suất sử dụng điện của khách hàng.

Như vậy, dù Công ty Cổ phần Đô thị Amata Hạ Long đã đề nghị tăng công suất mua điện, nhưng việc đầu tư thêm đường dây và trạm biến áp của ngành điện không phải có sẵn, mà cần phải đầu tư với thời gian nhất định mới hoàn thành. Điểm khác với các hàng hoá khác có thể làm ra sẵn và chờ người đến mua, các dự án đường dây truyền tải, trạm biến áp đầu tư mới đều phải tuân thủ quy định được cấp có thẩm quyền chấp thuận bổ sung vào Quy hoạch điện hiện có. Điều này phần nào là để tránh tình trạng doanh nghiệp mua điện đăng ký nhu cầu tiêu thụ cao nhưng thực tế lại sử dụng công suất và sản lượng điện thấp, gây ra lãng phí đầu tư, góp phần tạo áp lực phải tăng giá điện trong điều kiện giá điện chưa vận hành theo cơ chế thị trường như hiện nay.

Vào tháng 9/2021, tỉnh Quảng Ninh đã trao giấy phép đầu tư cho Dự án công nghệ tấm Silic Jinko Solar Việt Nam (Dự án Jinko Solar 2) có vốn đầu tư hơn 365 triệu USD tại Khu công nghiệp Sông Khoai, thị xã Quảng Yên. Chủ đầu tư là Công ty TNHH Công nghiệp Jinko Solar (Việt Nam).

Đây cũng là dự án thứ 2 trong năm 2021 mà Jinko Solar đầu tư vào Khu Công nghiệp Sông Khoai - Quảng Yên - Quảng Ninh. Đồng thời cũng là dự án thứ cấp thứ 2 thực hiện đầu tư vào Khu Công nghiệp Sông Khoai.

Trước đó, ngày 31/3/2021 dự án thứ cấp đầu tiên đầu tư vào Khu Công nghiệp Sông Khoai, và cũng là dự án thứ cấp đầu tiên được cấp giấy chứng nhận đầu tư kể từ khi Khu kinh tế ven biển Quảng Yên chính thức được thành lập (24/9/2020). Đó là Dự án công nghệ tế bào quang điện Jinko Solar PV Việt Nam do Công ty Jinko Solar Hong Kong thực hiện.

Tổng vốn đầu tư của 2 dự án mà Jinko Solar đặt tại Khu công nghiệp Sông Khoai là gần 900 triệu USD. Việc triển khai dự án sẽ hình thành chuỗi liên kết sản phẩm, nâng cao hiệu quả đồng thời của cả 2 dự án.

PV

Xem thêm

Phú Nghĩa đưa sản phẩm làng nghề lên nền tảng số

Phú Nghĩa đưa sản phẩm làng nghề lên nền tảng số

(CLO) Từ những phiên livestream đưa sản phẩm làng nghề đến gần hơn với khách hàng, việc ứng dụng công nghệ, thương mại điện tử trong sản xuất, kinh doanh đang từng bước hiện diện trong đời sống kinh tế ở xã Phú Nghĩa.

Pin iphone Duo dùng được bao lâu? Giá bán tại CellphoneS

Pin iphone Duo dùng được bao lâu? Giá bán tại CellphoneS

Apple iPhone Duo nhận được nhiều sự quan tâm về thời lượng pin thực tế trên từng màn hình cùng mức giá bán tại CellphoneS. Thiết bị gập mang lại sự cân bằng giữa hiệu năng xử lý và thời lượng pin suốt ngày dài. Những thông số cùng bảng giá chi tiết sẽ giải đáp hai băn khoăn này.

Viettel Digital Talent giành giải đồng tại Brandon Hall Group HCM Excellence Awards 2026

Viettel Digital Talent giành giải đồng tại Brandon Hall Group HCM Excellence Awards 2026

Chương trình Viettel Digital Talent của Tập đoàn Công nghiệp - Viễn thông Quân đội (Viettel) vừa giành Giải Đồng tại Brandon Hall Group HCM Excellence Awards 2026, hạng mục Best Selecting and Onboarding Interns. Đây là lần đầu tiên một chương trình thực tập sinh “Made in Vietnam” được vinh danh tại giải thưởng quốc tế này.

Công ty Thủy điện Quảng Trị nâng cao năng lực lãnh đạo, quản trị và xây dựng chiến lược ứng dụng AI

Công ty Thủy điện Quảng Trị nâng cao năng lực lãnh đạo, quản trị và xây dựng chiến lược ứng dụng AI

Ngày 16/9/2026, Công ty Thủy điện Quảng Trị (TĐQT) tổ chức khóa đào tạo “Chiến lược, Lãnh đạo và Quản trị AI” cho toàn thể cán bộ, công nhân viên. Chương trình góp phần nâng cao nhận thức, năng lực quản trị và khả năng ứng dụng trí tuệ nhân tạo an toàn, có trách nhiệm, phù hợp với yêu cầu chuyển đổi số trong hoạt động sản xuất, kinh doanh.

Tân Á Đại Thành: Từ nền tảng 33 năm đến sự tiếp nối của thế hệ lãnh đạo thứ ba

Tân Á Đại Thành: Từ nền tảng 33 năm đến sự tiếp nối của thế hệ lãnh đạo thứ ba

Đứng thứ 39 PRIVATE 100 với 1.474 tỷ đồng nộp ngân sách Nhà nước năm 2025, Tân Á Đại Thành ghi nhận thêm một dấu mốc sau 33 năm phát triển. Phía sau kết quả này là hành trình của một Tập đoàn doanh nghiệp gia đình đa ngành với sự đồng hành của nhiều thế hệ, trong đó thế hệ lãnh đạo thứ ba đang ngày càng tham gia sâu vào hoạt động quản trị, điều hành.

EVNNPC duy trì đà tăng trưởng, bảo đảm cung ứng điện và triển khai nhiệm vụ những tháng cuối năm 2026

EVNNPC duy trì đà tăng trưởng, bảo đảm cung ứng điện và triển khai nhiệm vụ những tháng cuối năm 2026

Tháng 8 và những ngày đầu tháng 9/2026, Tổng công ty Điện lực miền Bắc (EVNNPC) bảo đảm cung cấp điện an toàn, ổn định phục vụ sản xuất, kinh doanh và đời sống nhân dân trên địa bàn 17 tỉnh/thành phố miền Bắc. Đặc biệt, trong dịp Quốc khánh 2/9, EVNNPC bố trí gần 1.000 ca trực tại Tổng công ty và các đơn vị, chủ động chuẩn bị lực lượng, vật tư, thiết bị, phương tiện, sẵn sàng xử lý các tình huống phát sinh. Trước ảnh hưởng của bão số 4 (Narra) và mưa lớn sau bão, cán bộ, công nhân viên EVNNPC đã khẩn trương triển khai khắc phục sự cố, khôi phục cấp điện cho khách hàng tại Lạng Sơn, Quảng Ninh, Hải Phòng và Bắc Ninh, góp phần bảo đảm đời sống và hoạt động sản xuất, kinh doanh của người dân, doanh nghiệp.

Fed giữ nguyên lãi suất, giá vàng có thể bật tăng mạnh

Fed giữ nguyên lãi suất, giá vàng có thể bật tăng mạnh

(CLO) Giá vàng có thể chỉ phục hồi nhẹ nếu Cục Dự trữ Liên bang Mỹ (Fed) tăng lãi suất thêm 25 điểm cơ bản như dự kiến. Tuy nhiên, nếu Fed bất ngờ giữ nguyên lãi suất, kim loại quý có thể tăng mạnh và hướng tới mốc 5.000 USD/ounce trong những tháng tới.

Dòng tiền lớn quay lại dầu khí giữa khủng hoảng năng lượng

Dòng tiền lớn quay lại dầu khí giữa khủng hoảng năng lượng

(CLO) Các văn phòng quản lý tài sản gia đình (family office), quỹ đầu tư và những nhà kinh doanh hàng hóa lớn không chỉ đặt cược vào giá dầu mà đang trực tiếp thâu tóm các tài sản năng lượng, từ mỏ dầu khí đến đường ống và cơ sở xuất khẩu.

35.000 tỷ đồng tranh chấp xây dựng: Vì sao hợp đồng ngày càng trở thành 'điểm nóng'?

35.000 tỷ đồng tranh chấp xây dựng: Vì sao hợp đồng ngày càng trở thành 'điểm nóng'?

(CLO) Các tranh chấp xây dựng đang ngày càng mang tính kỹ thuật, liên quan đến nhiều chủ thể và có giá trị lớn. Với các dự án xuyên biên giới, khác biệt về pháp luật, hợp đồng, ngôn ngữ và cách thức quản trị càng làm rủi ro gia tăng, đòi hỏi doanh nghiệp phải tính đến phương án phòng ngừa ngay từ khi ký kết.

Cỡ chữ bài viết:
