EVNNPT gấp rút di dời các điểm giao chéo đường dây truyền tải để thi công cao tốc Bắc-Nam

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang phối hợp với cơ quan chức năng đẩy nhanh tiến độ giải quyết những khó khăn, vướng mắc trong thực hiện di dời các điểm giao chéo đường dây truyền tải điện với các dự án cao tốc Bắc-Nam, đoạn Cam Lộ - La Sơn (Quảng Trị, Thừa Thiên Huế), Vĩnh Hảo-Phan Thiết (Bình Thuận), Phan Thiết-Dầu Giây (Bình Thuận, Đồng Nai), nhằm góp phần bảo đảm tiến độ của dự án giao thông trọng điểm này.

Nỗ lực cho 19 điểm giao chéo còn lại

Ông Lưu Việt Tiến – Phó Tổng giám đốc EVNNPT cho biết: Nhận thức tầm quan trọng của dự án cao tốc Bắc - Nam là công trình trọng điểm quốc gia, có vai trò quan trọng trong phát triển kinh tế - xã hội, bảo đảm quốc phòng an ninh, phục vụ đời sống của nhân dân.

"Do đó ngay thời gian đầu triển khai dự án cao tốc, EVNNPT đã phối hợp với chủ đầu tư, chính quyền địa phương và các bên liên quan đi khảo sát để xác định mức độ ảnh hưởng đến lưới điện truyền tải khi triển khai dự án, thực hiện kiểm đếm từng vị trí cột điện, đường dây cần phải di dời để triển khai dự án", ông Tiến nói.

evnnpt gap rut di doi cac diem giao cheo duong day truyen tai de thi cong cao toc bac nam hinh 1

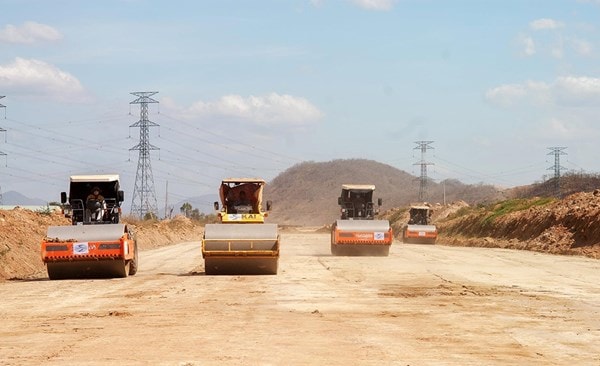

Giao chéo vị trí 1312-1313 đường dây 500kV Vĩnh Tân - Sông Mây với đoạn cao tốc Vĩnh Hảo - Phan Thiết tại địa bàn xã Thuận Hòa, huyện Hàm Thuận Bắc, Bình Thuận.

Đồng thời EVNNPT cũng đã tham gia góp ý các hồ sơ thiết kế di dời lưới điện, góp ý phương án thi công, đăng ký cắt điện, hỗ trợ giám sát thi công, tham gia tổ chức nghiệm thu đóng điện vận hành và cập nhật khối lượng tài sản theo hình thức đền bù không hoàn lại… với các Trung tâm phát triển quỹ đất, các Ban Quản lý dự án giao thông, đơn vị thi công trong quá trình thực hiện di dời.

EVNNPT đã chỉ đạo các Công ty Truyền tải điện phối hợp chặt chẽ với các bên liên quan giải quyết hết các khó khăn, vướng mắc trong quá trình triển khai dự án liên quan trách nhiệm của EVNNPT, với mục đích để đảm bảo tiến độ cho công tác cải tạo di dời các trụ điện truyền tải này. Với sự vào cuộc quyết liệt đó, các đơn vị thuộc EVNNPT đã hoàn thành di dời được 58/77 điểm giao chéo, hiện còn 19 điểm giao chéo chưa di dời xong.

Cụ thể, đoạn cao tốc Cam Lộ - La Sơn hiện nay còn 9 điểm giao chéo. Hồ sơ thiết kế kỹ thuật của 8 vị trí (03 vị trí giao chéo đường dây 500kV và 05 vị trí giao chéo đường dây 220kV) trên địa bàn Thừa Thiên Huế đã được EVNNPT thỏa thuận tại văn bản 2485/EVNNPT-KT ngày 06/7/2022. Hiện tỉnh Thừa Thiên Huế đã tổ chức lựa chọn nhà thầu thi công xong và đang trong quá trình thương thảo hợp đồng. 01 vị trí giao chéo đường dây 220kV trên địa bàn tỉnh Quảng Trị, chủ đầu tư đang hoàn thiện hồ sơ để thỏa thuận với EVNNPT.

Đoạn cao tốc Dầu Giây - Phan Thiết còn 04 vị trí giao chéo, trong đó 3 vị trí đang được các nhà thầu thi công, 1 vị trí chủ đầu tư đang làm thủ tục để thi công. Đoạn cao tốc Phan Thiết - Vĩnh Hảo, còn 06 vị trí giao chéo, trong đó có 3 vị trí nhà thầu đang thi công, 3 vị trí chủ đầu tư đang làm thủ tục để thi công.

Không làm chậm tiến độ để thông xe kỹ thuật vào tháng 12/2022

Theo lãnh đạo EVNNPT, việc cải tạo di dời các vị trí cột điện này phải tuân thủ đầy đủ quy định của Luật Điện lực, nghị định của Chính phủ về quy định chi tiết thi hành Luật điện lực về an toàn điện, các quy định của Chính phủ về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng; về quản lý dự án đầu tư xây dựng và các quy định Bộ Công Thương, Bộ Giao thông vận tải…vì vậy các công tác lập thiết kế, thẩm định thiết kế phải tuân thủ đúng các quy định hiện hành.

evnnpt gap rut di doi cac diem giao cheo duong day truyen tai de thi cong cao toc bac nam hinh 2

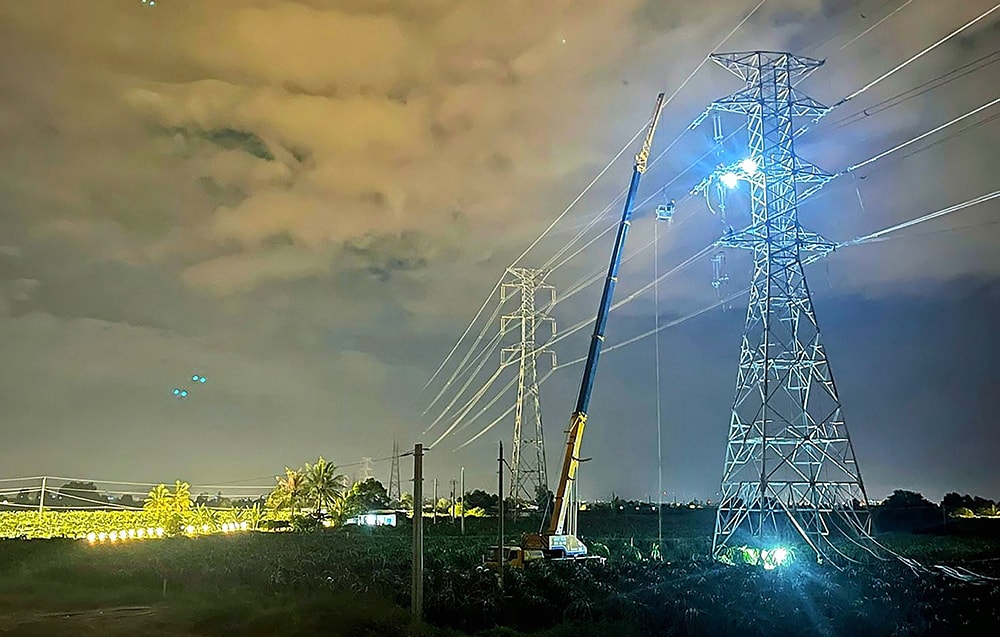

PTC3 làm việc với đơn vị thi công cao tốc Bắc Nam tại khoảng cột 80A-80B đường dây 220kV Vĩnh Tân - Tháp Chàm, xã Phước Hữu, huyện Ninh Phước, Ninh Thuận.

Về kinh phí thực hiện việc cải tạo di dời các vị trí cột điện giao chéo này thuộc chi phí của dự án đường cao tốc Bắc - Nam, công tác quản lý chi phí và triển khai thực hiện được UBND các tỉnh giao cho các huyện, thành phố và trực tiếp là các Trung tâm phát triển quỹ đất triển khai các thủ tục lựa chọn nhà thầu thi công. Do vậy, tiến độ của dự án, tiến độ cải tạo, di dời các trụ điện giao chéo với đường cao tốc phụ thuộc vào việc bố trí quỹ đất các vị trí móng cột điện, cũng như việc lập và thực hiện các phương án, biện pháp tổ chức thi công của nhà thầu khi thi công cải tạo di dời các vị trí cột điện truyền tải này.

evnnpt gap rut di doi cac diem giao cheo duong day truyen tai de thi cong cao toc bac nam hinh 3

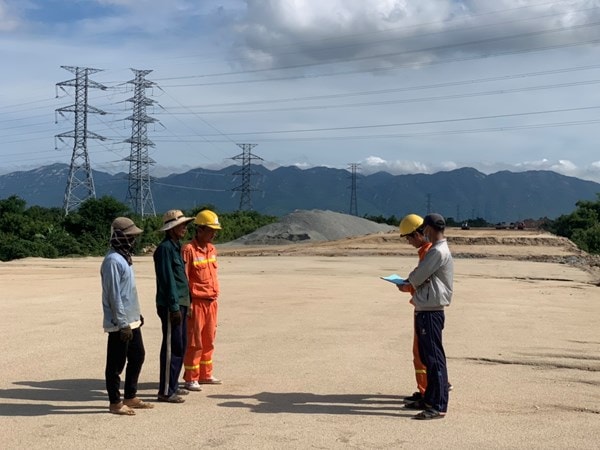

Thi công vị trí 41- 42 đường dây 220kV Phan Thiết - Hàm Tân (tỉnh Bình Thuận) phục vụ thi công cao tốc Bắc – Nam.

Theo chỉ đạo của Phó Thủ tướng Lê Văn Thành tại lễ phát động thi đua “120 ngày đêm thông xe kỹ thuật 4 dự án đường bộ cao tốc: Mai Sơn – Quốc lộ 45, Cam Lộ - La Sơn, Vĩnh Hảo - Phan Thiết, Phan Thiết - Dầu Giây” do Bộ Giao thông Vận tải tổ chức ngày 10/09/2022 tại tỉnh Bình Thuận, phấn đấu hoàn thành 4 dự án đường bộ cao tốc trên theo đúng tiến độ đã đề ra, thời gian thi đua được tính từ ngày 10/09/2022 đến ngày 31/12/2022.

Để các cung đoạn đường bộ cao tốc trên có đủ điều kiện thông xe trước ngày 31/12/2022, ngày 15/9/2022, EVNNPT đã có văn bản đề nghị UBND các tỉnh: Quảng Trị, Thừa Thiên Huế, Bình Thuận và Đồng Nai khẩn trương chỉ đạo các huyện trực thuộc có điểm giao chéo với đường dây truyền tải đẩy nhanh công tác lựa chọn nhà thầu để thi công đồng bộ với tiến độ của dự án. Đối với vị trí đang thi công cần đôn đốc nhà thầu xây lắp đẩy nhanh tiến độ thi công các điểm giao chéo.

evnnpt gap rut di doi cac diem giao cheo duong day truyen tai de thi cong cao toc bac nam hinh 4

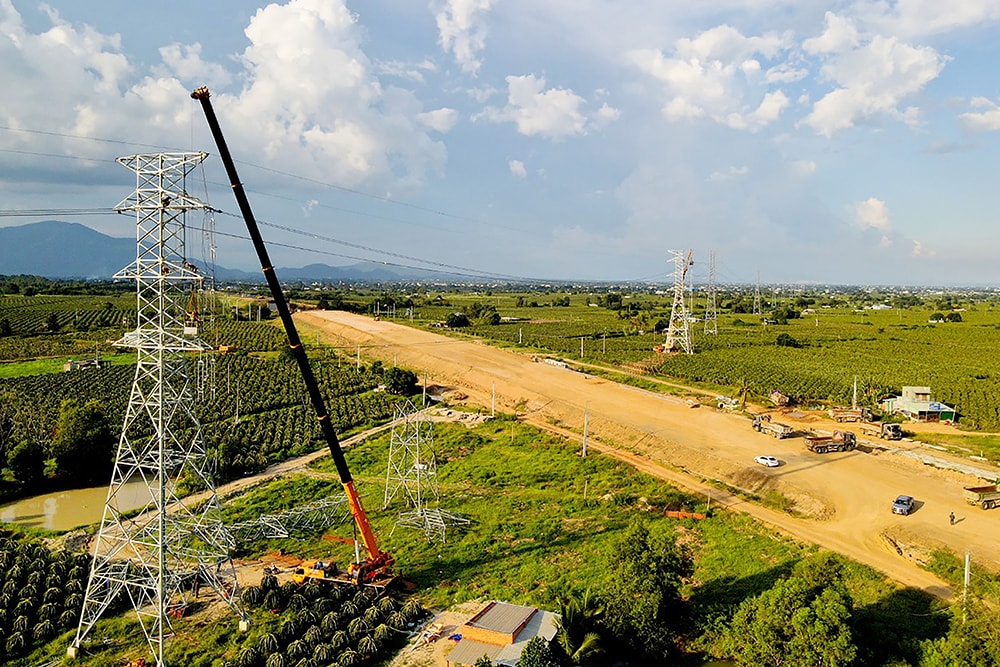

Thi công di dời đường dây truyền tải điện được các đơn vị của EVNNPT thực hiện cả ngày, đêm nhằm đáp ứng tiến độ dự án cao tốc Bắc – Nam. Trong ảnh: Thi công di dời vị trí 42 đường dây 220kV Phan Thiết - Hàm Tân.

Hiện nay thời tiết nắng nóng, các đường dây truyền tải điện 220kV, 500kV trong khu vực luôn vận hành với tình trạng đầy tải. Để đảm bảo vận hành an toàn liên tục lưới điện đảm bảo cung cấp điện và truyền tải hết công suất từ các nhà máy điện trong khu vực, EVNNPT đề nghị chủ đầu tư các dự án cao tốc chỉ đạo các đơn vị thi công đồng bộ các điểm giao chéo đường cao tốc trên cùng một đường dây truyền tải điện để đăng ký cắt điện 1 lần khi thi công di dời các đường dây truyền tải điện nhằm đảm bảo an ninh năng lượng quốc gia.

Phó Tổng giám đốc EVNNPT Lưu Việt Tiến cho biết: Trong giai đoạn gấp rút từ nay đến tháng 12/2022, EVNNPT yêu cầu các đơn vị cần phải tăng cường phối hợp với chính quyền địa phương, các đơn vị nhà thầu thi công, hỗ trợ giải quyết các khó khăn, vướng mắc liên quan trong quá trình thực hiện thi công tại các điểm giao chéo với đường dây truyền tải. Đồng thời, bố trí lực lượng cán bộ công nhân viên tham gia nghiệm thu công trình di dời đường dây… nhằm hoàn thành các dự án kịp tiến độ và thông xe kỹ thuật vào cuối năm 2022, bảo đảm an toàn, chất lượng cho hệ thống lưới điện truyền tải quốc gia.

Tổng công ty Truyền tải điện Quốc gia - EVNNPT

18 Trần Nguyên Hãn - Hoàn Kiếm - Hà Nội

www.npt.com.vn

info@npt.evn.vn

facebook.com/Truyentaidienquocgia

SĐT: 042 222 6666 - FAX: 042 220 4455

Xuân Tiến

Xem thêm

Tổng Giám đốc Lê Mạnh Cường: PETROVIETNAM tập trung nguồn lực xây dựng hệ sinh thái công nghiệp và năng lượng tại Dung Quất

Tổng Giám đốc Lê Mạnh Cường: PETROVIETNAM tập trung nguồn lực xây dựng hệ sinh thái công nghiệp và năng lượng tại Dung Quất

Tại buổi làm việc của Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc với Ban Thường vụ Tỉnh ủy Quảng Ngãi, Tổng Giám đốc Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (PETROVIETNAM) Lê Mạnh Cường đã thông tin về tình hình hoạt động, những đóng góp tích cực của PETROVIETNAM và các đơn vị thành viên trên địa bàn tỉnh. Đồng thời, khẳng định cam kết sẽ tiếp tục hợp tác bền chặt tập trung nguồn lực xây dựng hệ sinh thái công nghiệp - năng lượng tại Khu kinh tế (KKT) Dung Quất, với NMLD Dung Quất làm hạt nhân, hướng tới hình thành Trung tâm Lọc hóa dầu và Năng lượng quốc gia.

Phân bón Cà Mau đồng hành đưa dầu riêng Đắk Lắk chạm kỷ lục Guinness thế giới

Phân bón Cà Mau đồng hành đưa dầu riêng Đắk Lắk chạm kỷ lục Guinness thế giới

Ngày 16/8/2026, Guinness World Records chính thức trao chứng nhận “Đoàn xe bán tải chở sầu riêng dài nhất thế giới” tại Lễ hội Sầu riêng Đắk Lắk 2026. Với sự tham gia của hơn 500 xe bán tải chở sầu riêng, kỷ lục tạo nên dấu ấn đặc biệt cho một ngành hàng đang ngày càng khẳng định vị thế trên thị trường nông sản.

Đồng hành dài lâu để những ước mơ không dang dở

Đồng hành dài lâu để những ước mơ không dang dở

Đằng sau mỗi học sinh đứng trước nguy cơ phải bỏ học vì hoàn cảnh khó khăn là một câu chuyện riêng về bệnh tật, biến cố hay gánh nặng mưu sinh của gia đình. Với nhiều em, chỉ một sự đồng hành đủ bền bỉ cũng có thể tạo nên khác biệt, giúp các em tiếp tục đến trường và nuôi dưỡng ước mơ cho tương lai.

Đường bay ngắn mở ra thị trường mới cho máy bay điện

Đường bay ngắn mở ra thị trường mới cho máy bay điện

(CLO) Ngành hàng không vẫn là một trong những nguồn cầu dầu ổn định nhất thế giới. Năm 2026, các hãng hàng không dự kiến tiêu thụ khoảng 104 tỷ gallon nhiên liệu, trong khi nhiên liệu hàng không bền vững (SAF) vẫn chiếm chưa đến 1%.

Dầu khí Nga ngày càng mong manh trước các cú sốc

Dầu khí Nga ngày càng mong manh trước các cú sốc

(CLO) Sau một năm hứng chịu các lệnh trừng phạt nghiêm ngặt hơn cùng những cuộc tấn công của Ukraine nhằm vào nhà máy lọc dầu, cảng biển và tàu chở dầu, ngành dầu khí Nga đang ngày càng khó chống đỡ trước các cú sốc mới.

Nga chiếm thị phần kỷ lục tại thị trường dầu mỏ Ấn Độ

Nga chiếm thị phần kỷ lục tại thị trường dầu mỏ Ấn Độ

(CLO) Theo Oilprice, lượng dầu thô Nga xuất sang Ấn Độ trong tháng trước đạt khoảng 2,47 triệu thùng/ngày, tăng 62,4% so với cùng kỳ năm ngoái và chiếm 50,83% tổng lượng dầu nhập khẩu của quốc gia này. Đây là mức thị phần cao kỷ lục của dầu Nga tại thị trường Ấn Độ.

UBS dự báo vàng chạm 5.000 USD/ounce vào năm 2027

UBS dự báo vàng chạm 5.000 USD/ounce vào năm 2027

(CLO) Giá vàng có thể chạm mốc 5.000 USD/ounce trong nửa đầu năm 2027 khi lãi suất thực giảm, đồng USD suy yếu và nhu cầu mua vàng của các ngân hàng trung ương duy trì ở mức cao, theo dự báo mới nhất của Ngân hàng UBS (Thụy Sĩ).

Acecook Việt Nam đồng hành nuôi dưỡng ước mơ của trẻ em có hoàn cảnh đặc biệt với "Chuyến đi hạnh phúc 2026"

Acecook Việt Nam đồng hành nuôi dưỡng ước mơ của trẻ em có hoàn cảnh đặc biệt với "Chuyến đi hạnh phúc 2026"

Ngày 14/8, tại Thành phố Hồ Chí Minh, Công ty Acecook Việt Nam tổ chức chương trình “Happy Tour - Chuyến đi hạnh phúc 2026”, đồng hành cùng 42 trẻ em có hoàn cảnh đặc biệt đến từ nhiều tỉnh, thành phố trên cả nước tham gia hành trình học tập, trải nghiệm tại Thành phố Hồ Chí Minh.

Bài toán đưa Kinh tế số thành động lực đạt mục tiêu 30% GDP vào năm 2030

Bài toán đưa Kinh tế số thành động lực đạt mục tiêu 30% GDP vào năm 2030

Để kinh tế số đóng góp tối thiểu 30% GDP vào năm 2030 theo Nghị quyết 57-NQ/TW thì, cần sớm tạo đột phá về thể chế, phát triển hạ tầng số và thúc đẩy doanh nghiệp chuyển đổi số sâu rộng- đó là ý kiến phát biểu của đại đa số các chuyên gia tại Diễn đàn Kinh doanh 2026 diễn ra chiều nay (ngày 14/8) tại Hà Nội, do Phòng Thương mại và Công nghiệp Việt Nam và Tạp chí Diễn đàn Doanh nghiệp tổ chức.

Nam A Bank: Lợi nhuận 6 tháng tăng 25%, củng cố bộ đệm vốn và hướng tới các mục tiêu tăng trưởng mới

Nam A Bank: Lợi nhuận 6 tháng tăng 25%, củng cố bộ đệm vốn và hướng tới các mục tiêu tăng trưởng mới

Theo Báo cáo tài chính soát xét 6 tháng đầu năm 2026, Ngân hàng TMCP Nam Á (Nam A Bank - HOSE: NAB) ghi nhận lợi nhuận trước thuế 3.159 tỷ đồng, tăng 25% so với cùng kỳ. Tổng tài sản đạt 452 nghìn tỷ đồng, tăng 8% so với cuối năm 2025 trong khi tỷ lệ an toàn vốn (CAR) tiệm cận 11% - vượt xa mức tối thiểu theo quy định. Kết quả này cho thấy Nam A Bank tiếp tục duy trì tăng trưởng, đồng thời ưu tiên củng cố năng lực tài chính, chất lượng tài sản và bộ đệm vốn cho giai đoạn phát triển tiếp theo.

UBCKNN 'tuýt còi' hai doanh nghiệp vì chậm công bố thông tin

UBCKNN 'tuýt còi' hai doanh nghiệp vì chậm công bố thông tin

(CLO) Ủy ban Chứng khoán Nhà nước (UBCKNN) vừa ban hành quyết định xử phạt Công ty cổ phần Minh Hữu Liên và Công ty cổ phần Khánh Tân do vi phạm quy định về thời hạn công bố thông tin trong lĩnh vực chứng khoán. Cả hai doanh nghiệp đều bị phạt 92,5 triệu đồng.

PVcomBank: Dấu mốc UPCoM và bước chuyển sang giai đoạn tăng tốc mới

PVcomBank: Dấu mốc UPCoM và bước chuyển sang giai đoạn tăng tốc mới

PVcomBank đang bước vào một giai đoạn phát triển mới khi những chuyển biến tích cực ngày càng được phản ánh rõ nét qua hiệu quả kinh doanh, chất lượng tài sản và quy mô hoạt động. Việc cổ phiếu PCB chính thức giao dịch trên UPCoM mở thêm kênh tiếp cận với nhà đầu tư, đồng thời tạo động lực để Ngân hàng tiếp tục nâng cao tính minh bạch, năng lực quản trị và chất lượng tăng trưởng.

Kỳ vọng Sun Group tái lập “công thức thành công” tại Vũng Tàu, giới đầu tư đem tiền về phố biển Blanca City

Kỳ vọng Sun Group tái lập “công thức thành công” tại Vũng Tàu, giới đầu tư đem tiền về phố biển Blanca City

Tin tưởng vào chiến lược phát triển hệ sinh thái bài bản đã được kiểm chứng tại nhiều vùng đất, giới đầu tư dạn dày kinh nghiệm đang đổ dồn sự chú ý về đại đô thị Blanca City, kỳ vọng Sun Group sẽ tiếp tục kiến tạo một chu kỳ tăng trưởng mới tại miền biển Đông Nam Bộ.

Cỡ chữ bài viết:
