Long An: Điểm mặt hàng loạt thiếu sót khiến dự án KCN và KTĐC An Nhựt Tân chậm tiến độ!

(CLO) Chủ tịch UBND tỉnh Long An Trần Văn Cần vừa ký, công bố kết luận thanh tra chỉ ra hàng loạt thiếu sót, hạn chế tại dự án Khu công nghiệp An Nhựt Tân và Khu tái cư An Nhựt Tân, huyện Tân Trụ, do Công ty TNHH An Nhựt Tân Long An (Công ty An Nhựt Tân) làm chủ đầu tư.

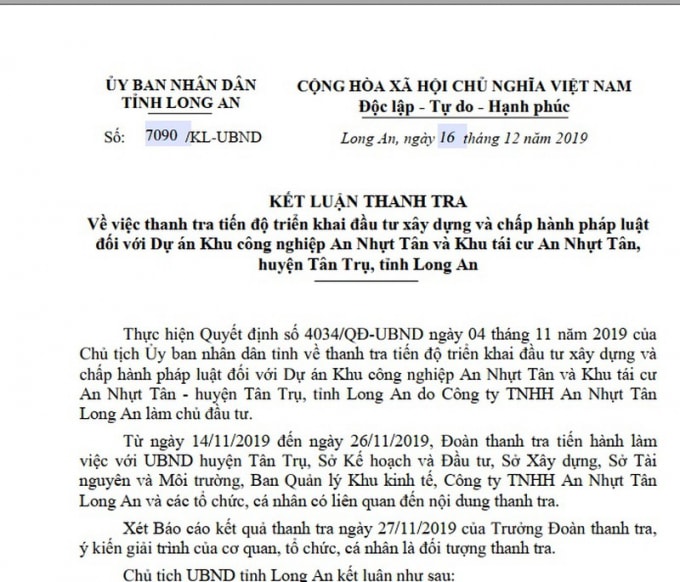

Theo Kết luận thanh tra về việc thanh tra tiến độ triển khai đầu tư xây dựng và chấp hành pháp luật đối với dự án Khu công nghiệp An Nhựt Tân và Khu tái định cư An Nhựt Tân tại huyện Tân trụ, tỉnh Long An cho biết:

Dự án đầu tư Khu công nghiệp An Nhựt Tân (KCN) được Thủ tướng Chính phủ phê duyệt tại Quyết định 1107/QĐ-TTg ngày 21/8/2006 với diện tích 120ha tại xã An Nhựt Tân, huyện Tân Trụ, tỉnh Long An.

Dự án được cấp Giấy chứng nhận đầu tư lần đầu ngày 9/9/2008 do Công ty TNHH Thép Long An làm chủ đầu tư và cấp thay đổi lần thứ hai ngày 20/10/2014 điều chỉnh thay đổi chủ đầu tư từ Công ty Thép Long An sang Công ty TNHH  An Nhựt Tân Long An.

Ngày 19/6/2018, Ban quản lý Khu kinh tế cấp Giấy chứng nhận đăng ký đầu tư. Theo đó, kế hoạch thực hiện dự án, từ tháng 3/2008 - 5/2018: Bồi thường, giải phóng mặt bằng; Từ tháng 6/2018 - 12/2020: Xây dựng công trình kỹ thuật hạ tầng; Tháng 2/2019 dự án chính thức đi vào hoạt động. Tổng vốn đầu tư 1.360 tỷ đồng.

Trong khi đó, với Khu tái định cư An Nhựt Tân (KTĐC) có diện tích 51.681m2, theo Thông báo số 161/TB-UBND ngày 24/5/2019 của Chủ tịch UBND tỉnh, dự án hoàn thành cấp giấy chứng nhận quyền sử dụng đất vào giữa tháng 7/2019 và tái khởi công xây dựng KTĐC trong tháng 6/2019, đến tháng 12/2019 hoàn thành.

Mặc dù vậy, qua thời gian, dự án KCN An Nhựt Tân và KTĐC An Nhựt Tân vẫn không có nhiều chuyển biến.

Cụ thể, mặc dù có tiến độ cụ thể của dự án ghi trong Giấy chứng nhận đăng ký đầu tư ngày 19/6/2018. Tuy nhiên đến nay, Nhà đầu tư, UBND huyện Tân Trụ và các sở, ngành chức năng liên quan vẫn chưa thực hiện xong các thủ tục có liên quan để triển khai KCN và KTĐC An Nhựt Tân.

Như việc, Chủ trương đầu tư của KTĐC, Giấy chứng nhận quyền sử dụng đất của KTĐC về mặt pháp lý vẫn còn đứng tên Công ty TNHH Thép Long An chưa được chuyển sang cho Công ty TNHH An Nhựt Tân Long An; Chưa có Giấy phép xây dựng hạ tầng KCN; chưa đảm bảo đủ thụ tục pháp lý để tiếp tục triển khai hạ tầng KTĐC An Nhựt Tân.

Chưa thực hiện xong công tác gải phóng mặt bằng (GPMB) KCN; còn lại 4 hộ dân chưa đồng ý nhận tiền, chính quyền địa phương chưa giải quyết xử lý cụ thể và Công ty TNHH An Nhựt Tân chưa thực hiện chuyển tiền vào Kho bạc Nhà nước theo quy định.

Việc phối hợp giữa các Sở, ngành chuyên môn, nhà đầu tư và UBND huyện chưa thực sự hiệu quả. Vì thế, dự án chưa đảm bảo tiến độ theo Kết luận giao nhiệm vụ tại Thông báo số 161/TB-UBND ngày 24/5/2019 của UBND tỉnh.

Kết luận thanh tra chỉ ra hàng loạt thiếu sót, hạn chế tại dự án Khu công nghiệp An Nhựt Tân và Khu tái cư An Nhựt Tân

Kết luận thanh tra chỉ ra hàng loạt thiếu sót, hạn chế tại dự án Khu công nghiệp An Nhựt Tân và Khu tái cư An Nhựt Tân

Ngoài ra, Sở Tài nguyên và Môi trường (TNMT) để UBND huyện Tân Trụ ký nhận và giữ 103 Giấy CNQSDĐ của Công ty Thép Long An thuộc dự án KTĐC An Nhựt Tân sau khi công ty này thực hiện tách thửa là chưa đúng quy định pháp luật.

Đồng thời, chưa có sự thống nhất về cách xử lý một số vấn đề liên quan đến công tác tái định cư của dự án KCN An Nhựt Tân giữa kiến nghị của UBND huyện Tân Trụ và của Công ty An Nhựt Tân Long An.

Từ những nội dung vi phạm, thiếu sót nêu trên, Chủ tịch UBND tỉnh Long An đã chỉ đạo xử lý. Đối với Công ty An Nhựt Tân Long An nhanh chóng thực hiện chuyển hơn 12 tỷ đồng tiền bồi thường của 4 hộ dân thuộc dự án vào Kho bạc Nhà nước theo quy định.

Nghiêm túc thực hiện các thủ tục có liên quan để triển khai đẩy nhanh tiến độ thực hiện dự án KCN và KTĐC An Nhựt Tân theo hướng dẫn của các Sở, ngành chuyên môn trong tỉnh; Lập kế hoạch triển khai cụ thể thi công hoàn thiện hạ tầng kỹ thuật cả hai khu của dự án gửi UBND tỉnh và các ngành chức năng liên quan.

Thực hiện báo cáo tiến độ theo đúng quy định cho UBND tỉnh và các Sở, ngành chuyên môn có liên quan; Chịu trách nhiệm đối với hình thức xử lý của UBND tỉnh nếu như dự án không đảm bảo tiến độ do lỗi chủ quan của nhà đầu tư.

Các cơ quan chức năng liên quan cần kiểm tra, giám sát việc quản lý sử dụng đất của dự án. Tham mưu UBND tỉnh xử lý theo quy định nếu dự án có vi phạm pháp luật về đất đai.

Đôn đốc, giám sát và tháo gỡ kịp thời những khó khăn vướng mắc trong việc triển khai Khu tái định cư An Nhựt Tân khi chủ đầu tư tái khởi công dự án, đảm bảo hoàn thiện Khu tái định cư để giao nền cho các hộ dân thuộc đối tượng tái định cư của dự án.

Minh Chí

Xem thêm

Bắt tạm giam Giám đốc Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị thành phố Huế

Bắt tạm giam Giám đốc Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị thành phố Huế

(CLO) Ngày 15/8, Cơ quan Cảnh sát điều tra Công an thành phố Huế cho biết đã khởi tố vụ án hình sự, khởi tố bị can, bắt bị can để tạm giam đối với ông Hà Xuân Hậu - Giám đốc Ban Quản lý dự án Đầu tư xây dựng và Phát triển đô thị thành phố Huế để điều tra những sai phạm trong quá trình thực hiện “Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn tỉnh Thừa Thiên Huế (nay là thành phố Huế)”.

Huấn Hoa Hồng và vợ bị khởi tố

Huấn Hoa Hồng và vợ bị khởi tố

(CLO) Tối ngày 15/8, Bộ Công an cho biết, đơn vị này vừa ra Quyết định khởi tố bị can đối với Bùi Xuân Huấn và một số đối tượng khác để điều tra về hành vi “Vi phạm quy định về kế toán gây hậu quả nghiêm trọng" và "Lừa đảo chiếm đoạn tài sản".

Phú Thọ: Hai bên to tiếng, bố ruột dùng dao đâm con trai

Phú Thọ: Hai bên to tiếng, bố ruột dùng dao đâm con trai

(CLO) Ngày 14/8/2026, Cơ quan An ninh điều tra Công an tỉnh Phú Thọ cho biết đã khởi tố vụ án, khởi tố bị can đối với Trần Hải Chiến (SN 1959, trú tại xóm Ngay, xã Mường Bi, tỉnh Phú Thọ) về hành vi “Sử dụng trái phép vũ khí quân dụng”.

Tuyên án gã đàn ông đâm nhiều nhân viên y tế

Tuyên án gã đàn ông đâm nhiều nhân viên y tế

(CLO) Quá trình chăm sóc vợ sinh đôi tại Bệnh viện Sản nhi Nghệ An, Bàn Văn Vỹ tự cho rằng do vợ chồng mình là người dân tộc thiểu số nên không được các y bác sỹ quan tâm, chăm sóc như con của sản phụ khác. Đồng thời, cho rằng người nhà mình bị nhân viên y tế quát mắng nên đã cầm dao đâm nhiều nhân viên y tế.

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

(NB&CL) Mặc dù được Nhà nước giao quản lý các diện tích rừng, Công ty TNHH MTV Lâm nghiệp Bảo Thuận (tỉnh Lâm Đồng) lại để diện tích lớn lên tới gần 52 ha đất lâm nghiệp bị lấn chiếm. Nghiêm trọng hơn, những người đứng đầu doanh nghiệp này còn có hành vi tự ý tách hơn 5 ha đất công ra khỏi quy hoạch để sử dụng riêng cho mục đích cá nhân.

Cỡ chữ bài viết:
