Những nỗ lực trên công trường dự án, nhà máy Nhiệt điện Thái Bình 2

Thứ tư, 06/11/2019 10:39 AM - 0 Trả lời

(CLO) Dự án nhà máy nhiệt điện (NMNĐ) Thái Bình 2 là một trong những dự án Nhà máy nhiệt điện trọng điểm quốc gia đặt tại Trung tâm Điện lực Thái Bình, có vai trò cực kỳ quan trọng đảm bảo cung cấp điện cho phát triển kinh tế vùng duyên hải Bắc Bộ.

Dự án gồm hai tổ máy, tổng công suất thiết kế 1.200 MW, thuộc danh mục các dự án nguồn điện cấp bách theo Quyết định 2414/QĐ-Ttg ngày 11-12-2013 của Thủ tướng Chính phủ. Nhà máy được lắp đặt bằng các thiết bị chất lượng cao nhập khẩu từ Hàn Quốc, Nhật Bản,…sử dụng công nghệ lò hơi than phun trực tiếp, tuần hoàn tự nhiên, sử dụng than cám 5, lượng than tiêu thụ hàng năm khoảng 3 - 3,5 triệu tấn. Khi vận hành, Nhà máy sẽ cung cấp cho lưới điện quốc gia khoảng 6,7 tỷ kWh điện mỗi năm, góp phần bảo đảm an ninh năng lượng quốc gia.

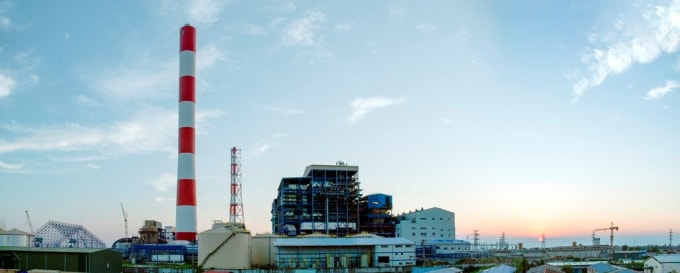

Toàn cảnh dự án NMNĐ Thái Bình 2

Toàn cảnh dự án NMNĐ Thái Bình 2

Đến thời điểm hiện tại, tiến độ tổng thể của Nhà máy đạt 84,2%. Trong đó, thiết kế đạt 99,6%, ký các Hợp đồng mua sắm đạt 99,71%, gia công, chế tạo và vận chuyển đạt 93,89%, thi công đạt 82,2%, chạy thử đạt 3,6%.

Tuy nhiên, trong quá trình triển khai, Dự án Nhà máy Nhiệt điện Thái Bình đã gặp phải khó khăn trên nhiều phương diện, trong đó đặc biệt là các vấn đề như: dòng tiền chậm, khó khăn trong công tác thu xếp vốn, nguồn nhân sự thiếu hụt, đặc biệt là nguồn nhân lực trình độ cao.

Ngoài ra, các kiến nghị của Tập đoàn Dầu khí Việt Nam với Chính phủ để tháo gỡ cơ chế tài chính cho dự án mặc dù đã được các Bộ, ngành cơ bản đồng thuận nhưng đến nay các cấp có thẩm quyền vẫn chưa có quyết sách cuối cùng để tháo gỡ các khó khăn vướng mắc của dự án, đặc biệt là kiến nghị về việc sử dụng vốn chủ sở hữu vượt tỷ lệ cơ cấu nguồn vốn của dự án. Đây đang là vấn đề sống còn để đưa Dự án đi vào vận hành vào năm 2020, đảm bảo hiệu quả của dự án đối với nguồn điện quốc gia, đóng góp vào sự phát triển kinh tế chung của đất nước.

Vượt lên những khó khăn, những người lao động đồng cam cộng khổ với dự án từ ngày đầu đến nay đã được chứng kiến thành công là những dấu mốc quan trọng trong công tác xây dựng Nhà máy: 23/9/2019 đến 26/9/2019, Dự án NMNĐ Thái Bình 2 hoàn thành đóng điện xung kích thành công máy biến áp T3 và tiến hành ngâm điện 72 giờ liên tục; Đến 9 giờ 00 ngày 29/10/2019, tổng thầu và các chuyên gia chạy thử đã tiến hành đóng điện thành công máy cắt 933A, B lấy nguồn từ lưới 220kV Hệ thống điện Quốc gia cấp cho hệ thống tủ trung thế, hạ thế để phục vụ công tác chạy thử của nhà máy. Nguồn điện tự dùng này được sử dụng để chạy thử các hệ thống trong nhà máy như: Hệ thống xử lý nước, hệ thống điều hòa thông gió, hệ thống PCCC, hệ thống điều khiển ICMS, hệ thống lò hơi phụ,…

Để đạt được những dấu mốc quan trọng này, các hạng mục công việc liên quan như: Sân phân phối 220kV, PCCC, Nhà Điều khiển Trung tâm, Thông tin SCADA, Hệ thống điện trung thế, hạ thế,… trước đó đều phải được lắp đặt hoàn thiện và sẵn sàng cho việc nhận điện ngược, đây là những hạng mục hết sức quan trọng được coi là trái tim của Nhà máy. Việc đóng điện thành công đảm bảo nguồn điện ổn định hơn, chất lượng cao hơn phục vụ công tác chạy thử, bắt đầu công tác thử nghiệm vận hành đơn động, liên động các thiết bị đã hoàn thành lắp đặt. Đây là dấu mốc mới sau hàng loạt những khó khăn mà dự án gặp phải để tiến tới mục tiêu đốt lửa lần đầu tổ máy số 1.

Đây là quyết tâm lớn khẳng định sự kiên định, nỗ lực hết mình của tập thể Lãnh đạo, người lao động Tập đoàn Dầu khí Việt Nam, Ban QLDA, tổng thầu PVC, các Nhà thầu phụ đang ngày đêm trăn trở tìm mọi cách phá vỡ khó khăn, thách thức trong quá trình thi công, bám sát tiến độ hoàn thành dự án trên công trường NMNĐ Thái Bình 2.

Trong thời gian tới, Tập đoàn Dầu khí Việt Nam, Ban QLDA, Tổng thầu PVC và các nhà thầu phụ sẽ tiếp tục nỗ lực, kiên định công tác, tập trung mọi nguồn lực để hoàn thiện, chạy thử một số hệ thống khí nén, nhà xử lý nước,…

Tuy nhiên, cùng sự nỗ lực của Tập đoàn, Ban QLDA và các đơn vị, rất cần sự quan tâm, sát sao, quyết sách dứt khoát, tháo gỡ kịp thời của các cấp thẩm quyền để đạt được mục tiêu phát điện thương mại tổ máy số 1 vào tháng 12/2020 và tổ máy số 2 vào quý I năm 2021 như yêu cầu của Thủ tướng Chính phủ đã đưa ra tại Nghị quyết phiên họp Chính phủ thường kỳ tháng 8/2019.

PV

Tin khác

Vào hè, thợ sửa điều hoà đắt “sô”, bỏ túi bạc triệu mỗi ngày

Vào hè, thợ sửa điều hoà đắt “sô”, bỏ túi bạc triệu mỗi ngày

(CLO) Dù làm việc dưới thời tiết nắng nóng cùng cường độ công việc cao nhưng thợ lắp điều hòa phấn khởi bởi có thể “cá kiếm” hàng triệu đồng mỗi ngày.

Thị trường - Doanh nghiệp
Đồng euro chạm mức thấp lịch sử trong giao dịch SWIFT

Đồng euro chạm mức thấp lịch sử trong giao dịch SWIFT

(CLO) Dữ liệu giao dịch do dịch vụ tài chính toàn cầu tổng hợp cho thấy tỷ trọng của đồng euro trong các hoạt động thanh toán xuyên biên giới toàn cầu thông qua hệ thống SWIFT vào tháng trước đã giảm xuống mức thấp nhất mọi thời đại.

Thị trường - Doanh nghiệp
Ngày 22/4, Ngân hàng Nhà nước sẽ đấu thầu 16.800 lượng vàng miếng SJC

Ngày 22/4, Ngân hàng Nhà nước sẽ đấu thầu 16.800 lượng vàng miếng SJC

(CLO) Chiều 19/4, Ngân hàng Nhà nước (NHNN) đã có thông báo về việc đấu thầu vàng miếng.

Thị trường - Doanh nghiệp
Mỹ tái áp đặt trừng phạt năng lượng Venezuela

Mỹ tái áp đặt trừng phạt năng lượng Venezuela

(CLO) Nhà Trắng đã khôi phục các lệnh trừng phạt đối với ngành năng lượng của Venezuela. Động thái này diễn ra khi Venezuela đang chuẩn bị cho cuộc bầu cử tổng thống.

Thị trường - Doanh nghiệp
Giá gạo Ấn Độ giảm xuống mức thấp gần 3 tháng

Giá gạo Ấn Độ giảm xuống mức thấp gần 3 tháng

(CLO) Tuần này, giá gạo xuất khẩu của Ấn Độ đã giảm xuống mức thấp nhất trong gần 3 tháng, do nhu cầu yếu, trong khi kỳ nghỉ cuối tuần kéo dài khiến hoạt động ở Thái Lan bị đình trệ.

Thị trường - Doanh nghiệp
