Dự án đường dây 500kV mạch 3 đoạn Dốc Sỏi - Pleiku 2 trên đường về đích

(CLO) Đường dây có ý nghĩa quan trọng góp phần tăng cường năng lực truyền tải của lưới điện 500kV liên kết các miền của hệ thống điện quốc gia, góp phần đảm bảo cung ứng điện cho miền Nam.

Tại công trường thuộc địa phận huyện Bình Sơn (Quảng Ngãi), những khoảng néo cuối cùng của đường dây 500kV mạch 3, đoạn Dốc Sỏi – Pleiku 2 đang được các đơn vị khẩn trương thi công ở giai đoạn nước rút để hoàn thành đóng điện vào tháng 6/2021.

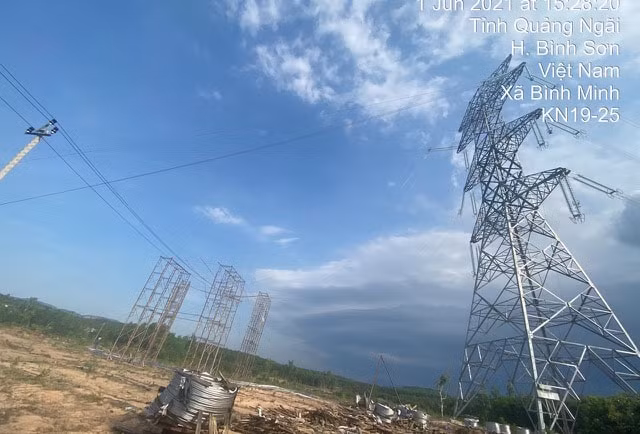

Anh1dzmach368202122

Huy động tối đa nguồn lực

Phấn khởi chia sẻ, ông Nguyễn Đức Tuyển – Giám đốc Ban QLDA các công trình điện miền Trung (CPMB) cho biết: Sáng 22/5, toàn bộ khó khăn vướng mắc về mặt bằng đoạn tuyến đường dây 500kV Dốc Sỏi - Pleiku 2 đã được tháo gỡ. 3 khoảng néo cuối cùng đã cơ bản được tháo gỡ mặt bằng gồm khoảng néo 19-25, 25-29, 29-33 nằm trên địa bàn huyện Bình Sơn (tỉnh Quảng Ngãi).

Sau khi tháo gỡ vướng mắc trong công tác bồi thường giải phóng mặt bằng, lãnh đạo Ban, cán bộ Phòng Kỹ thuật và Phòng Đền bù thường xuyên có mặt trên công trường để tập trung điều hành công tác thi công các khoảng néo còn lại, tháo gỡ và xử lý kịp thời các khó khăn vướng mắc phát sinh trong quá trình thi công.

Trong một số tình huống có phương án tăng cường, bổ sung nhân lực, phương tiện thi công cho các đội kéo dây (nếu không đảm bảo), điều động kịp thời vật tư trong quá trình thi công.

Ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết: Để đảm bảo tiến độ công trường, CPMB đã chỉ đạo các đơn vị thi công, tư vấn giám sát, tư vấn thiết kế… linh hoạt trong công tác điều hành thi công trên công trường, kịp thời điều chuyển nhân lực, phương tiện ở những điểm còn vướng sang các điểm khác phù hợp, tránh chờ đợi lãng phí nhân lực.

Trong công tác nghiệm thu kỹ thuật, nghiệm thu hành lang tuyến, Ban QLDA đã thống nhất với các đơn vị tư vấn giám sát, tư vấn thiết kế và quản lý vận hành với phương châm “thi công đến đâu, nghiệm thu hoàn thành đến đó”, kết thúc công tác kéo dây khoảng néo cuối cùng, cũng đồng nghĩa với việc đảm bảo đủ điều kiện để đóng điện vận hành dự án.

Ông Đỗ Văn Thắng – Phó Tổng giám đốc Công ty CP đầu tư Xây lắp điện Hải Phòng (HECICO), đại diện liên danh nhà thầu thi công gói thầu 13.2 đoạn Dốc Sỏi - Pleiku2 đoạn đi qua huyện Bình Sơn tỉnh Quảng Ngãi chia sẻ: Hiện nay dự án đang đi vào giai đoạn nước rút, toàn tuyến công tác đúc móng dựng cột đã thi công xong, phần kéo rải căng dây dẫn còn 3 khoảng néo đang thi công với chiều dài tuyến hơn 6km.

"Nhận thức được tầm quan trọng của dự án, tuy tình hình dịch bệnh COVID-19 diễn biến phức tạp, việc di chuyển điều động nhân lực gặp nhiều khó khăn, nhưng đến nay HECICO đã bố trí trên 100 cán bộ, công nhân và máy thi công để kéo rải đồng thời ba khoảng néo", ông Thắng nói.

Đơn vị phấn đấu hoàn thiện kéo rải căng dây các khoảng néo 19-25, 29-33 trước 15/6/2021; riêng khoảng néo 25-29 đã thi công 01 mạch, mạch còn lại vướng 01 hộ dân tại khoảng cột 27-29. Nhà thầu cam kết thi công trong vòng 4 ngày khi có kế hoạch của địa phương và CPMB; mục tiêu đáp ứng yêu cầu đóng điện 500kV mạch 3 đoạn Dốc Sỏi – Pleiku 2 của chủ đầu tư trong tháng 6/2021.

Sẵn sàng cho mục tiêu tiếp theo

Theo ông Nguyễn Đức Tuyển, hiện nay tiến độ đoạn Dốc Sỏi –Pleiku 2 đang trong tầm kiểm soát, chính vì vậy mục tiêu đóng điện trong tháng 6/2021 là hoàn toàn khả thi. Việc hoàn thành, đóng điện dự án không chỉ có ý nghĩa trong việc tăng cường năng lực truyền tải của lưới điện 500kV mà còn là động lực thúc đẩy tiến độ toàn Dự án đường dây 500kV mạch 3. Hiện cácđịa phương, các nhà thầu xây lắp và các đơn đơn vị liên quan, tập trung tối đa nguồn lực để giải quyết các vướng mắc nhằm bàn giao mặt bằng còn lại và tổ chức thi công theo đúng kế hoạch.

Nói về công tác điều hành toàn công trường trong thời gian tới, ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết: CPMB xác định đường găng để ưu tiên tháo gỡ kịp thời các vướng mắc, nhất là vướng mắc còn lại trong công tác BT-GPMB của địa bàn các tỉnh còn lại, đặc biệt là tỉnh Hà Tĩnh và Quảng Nam.

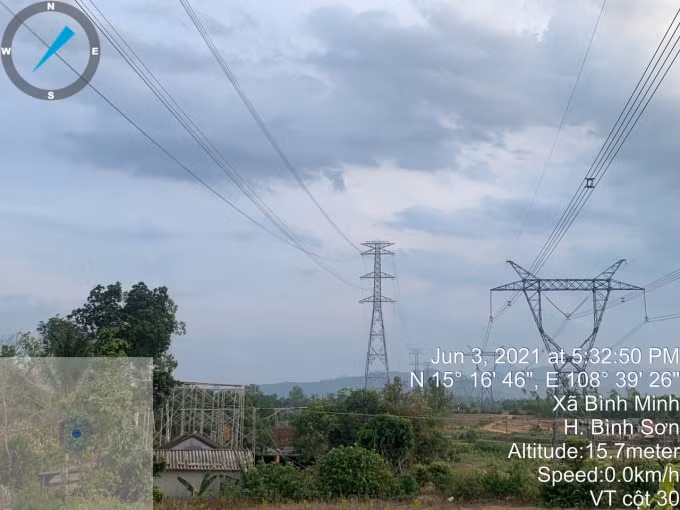

Dự án đường dây 500kV mạch 3 đoạn Dốc Sỏi – Pleiku 2 đang phấn đấu hoàn thành đóng điện cuối tháng 6/2021

Dự án đường dây 500kV mạch 3 đoạn Dốc Sỏi – Pleiku 2 đang phấn đấu hoàn thành đóng điện cuối tháng 6/2021

Hiện công tác BT-GPMB chưa đảm bảo yêu cầu theo chỉ đạo của Thủ tướng Chính phủ (bàn giao các vị trí móng còn lại trong tháng 4/2021, hành lang tuyến trước 15/5/2021). Hầu hết các địa phương đều cam kết việc bàn giao mặt bằng từ 30/6 đến 15/7/2021. Với khối lượng còn lại rất lớn và công tác bàn giao mặt bằng đến tháng 7/2021, CPMB phấn đấu để hoàn thành dự án trong Quý III/2021.

Để đạt được mục tiêu trên, CPMB yêu cầu các cán bộ đền bù, kỹ thuật, Ban tiền phương phải tập trung thường xuyên trên tuyến để làm việc với các địa phương, đề xuất các biện pháp để giải quyết vướng mắc còn tồn tại như: Rà soát lại quy trình, hồ sơ phương án bồi thường để điều chỉnh bổ sung phần tài sản theo các kiến nghị (nếu có), kiểm tra thủ tục pháp lý để đảm bảo quy trình quy định khi cần thiết phải cưỡng chế, bảo vệ thi công, trong đó tập trung ưu tiên giải quyết các vị trí móng.

Cùng với đó, tổ chức để lãnh đạo địa phương đối thoại, giải thích và vận động các hộ dân còn vướng mắc đồng thuận với chủ trương dự án; Đôn đốc địa phương giải quyết các thủ tục tái định cư (TĐC) để vận động, bố trí TĐC cho các hộ dân di dời xây dựng nhà ở mới. Đôn đốc các hộ dân giải tỏa cây trồng đã được đền bù để tạo mặt bằng kéo dây và đảm bảo an toàn hành lang tuyến;

CPMB cũng sẽ đề xuất, kiến nghị địa phương có giải pháp cương quyết với các hộ dân sau khi đã được giải quyết đúng đủ nhưng vẫn không chấp hành, đảm bảo cho việc thi công theo kế hoạch; Thường xuyên báo cáo tình hình vướng mắc cho các cấp ủy đảng, chính quyền để kiến nghị cấp ủy chỉ đạo cho các hệ thống chính trị tập trung cho việc giải quyết công tác BT-GPMB theo tiến độ dự án.

Ông Đỗ Văn Thắng – Phó Tổng giám đốc HECICO chia sẻ: Trong quá trình thi công dự án, nhà thầu luôn nhận được sự quan tâm hỗ trợ của chủ đầu tư. CPMB đã thành lập Ban điều hành do lãnh đạo Ban trực tiếp chỉ đạo tại công trường, cử cán bộ theo sát nhà thầu thi công kịp thời tháo gỡ các vướng mắc trong công tác giải phóng mặt bằng và phương án thi công. Lãnh đạo EVNNPT, CPMB thường xuyên thăm hỏi, động viên cán bộ công nhân trên công trường tạo động lực cho nhà thầu hoàn thành tốt nhiệm vụ được giao. Chính điều đó, nhà thầu HECICO sẵn sàng huy động nhân lực vào những đoạn tuyến khác của Dự án đường dây 500kV mạch 3 khi có yêu cầu của chủ đầu tư vì mục tiêu chung của dự án.

Đường dây 500kV mạch 3 đoạn Dốc Sỏi - Pleiku 2

- Đi qua địa phận 3 tỉnh Quảng Ngãi, Kon Tum và Gia Lai;

- Tổng chiều dài khoảng 209 km;

- Điểm đầu là Trạm biến áp (TBA) 500kV Dốc Sỏi và điểm cuối là TBA 500kV Pleiku 2; mở rộng ngăn lộ tại các TBA 500kV Dốc sỏi và TBA 500kV Pleiku 2.

Xem thêm

Thị trường chuyển nhượng Hà Nội 'hạ nhiệt': Giao dịch giảm một nửa sau quý I

Thị trường chuyển nhượng Hà Nội 'hạ nhiệt': Giao dịch giảm một nửa sau quý I

(CLO) Theo ông Trần Minh Tiến, Giám đốc Trung tâm Nghiên cứu Thị trường & Am hiểu Khách hàng One Mount Group, thị trường bất động sản thứ cấp Hà Nội trong quý I/2026 đang bước vào một nhịp điều chỉnh cần thiết, dần được dẫn dắt bởi nhu cầu ở thực và xu hướng lựa chọn sản phẩm mang giá trị sử dụng bền vững.

Vì sao nhà phố Sông Town hút dòng tiền dịch vụ?

Vì sao nhà phố Sông Town hút dòng tiền dịch vụ?

Trong bối cảnh bất động sản tạo dòng tiền được quan tâm trở lại, các sản phẩm có khả năng khai thác thực tế đang cho thấy ưu thế rõ nét. Tại Cam Ranh, nhà phố Sông Town thuộc CaraWorld thu hút sự chú ý nhờ vị trí hưởng lợi từ lưu lượng khách du lịch, công năng khai thác linh hoạt và hệ tiện ích quy mô lớn.

Giữa áp lực lãi suất tăng, VPBankS sẵn sàng bứt tốc mảng margin nhờ lợi thế về vốn

Giữa áp lực lãi suất tăng, VPBankS sẵn sàng bứt tốc mảng margin nhờ lợi thế về vốn

Dù thị trường chứng khoán chịu tác động từ lãi suất tăng và biến động địa chính trị, VPBankS vẫn ghi nhận kết quả kinh doanh tích cực trong quý I/2026. Nền tảng vốn vững chắc cùng năng lực huy động mạnh là lợi thế giúp công ty tiếp tục gia tăng thị phần, hoàn thành kế hoạch ĐHĐCĐ giao.

Tròn một năm Nghị quyết 68: Khu vực tư nhân đã chuyển từ phòng thủ sang khát vọng lớn lên

Tròn một năm Nghị quyết 68: Khu vực tư nhân đã chuyển từ phòng thủ sang khát vọng lớn lên

(CLO) Trao đổi với Nhà báo và Công luận về một năm thực hiện Nghị quyết 68-NQ/TW về phát triển kinh tế tư nhân, Luật sư Bùi Văn Thành, Trưởng Văn phòng Luật sư Mặt Trời Mới, Trọng tài viên Trung tâm Trọng tài Quốc tế Việt Nam (VIAC), Phó Chủ tịch Liên chi hội Tài chính Khu công nghiệp Việt Nam (VIPFA), cho rằng khu vực tư nhân đang xuất hiện những chuyển động mới cả về niềm tin, quy mô đầu tư và tư duy phát triển.

VN-Index dự báo rung lắc và lùi về vùng hỗ trợ 1.800 điểm

VN-Index dự báo rung lắc và lùi về vùng hỗ trợ 1.800 điểm

(CLO) Thị trường chứng khoán Việt Nam đang chịu chi phối lớn từ nhóm cổ phiếu vốn hóa lớn và có thể xuất hiện nhịp điều chỉnh nhẹ sau giai đoạn tăng mạnh. Mức điều chỉnh được dự báo không quá sâu, VN-Index có thể lùi về vùng hỗ trợ 1.800 điểm.

Ninh Bình: Kinh tế - xã hội 4 tháng đầu năm ghi nhận nhiều tín hiệu tích cực

Ninh Bình: Kinh tế - xã hội 4 tháng đầu năm ghi nhận nhiều tín hiệu tích cực

(CLO) Theo báo cáo của Thống kê tỉnh Ninh Bình, tình hình kinh tế - xã hội tháng 4 và 4 tháng đầu năm 2026 của tỉnh tiếp tục ghi nhận nhiều tín hiệu tích cực, với sản xuất nông nghiệp, công nghiệp, dịch vụ, du lịch tăng trưởng mạnh; đầu tư công được đẩy nhanh, trong khi đời sống dân cư cơ bản ổn định.
Cỡ chữ bài viết:
