Những dự án điện gió nghìn tỷ “đắp chiếu” mòn mỏi chờ… cơ chế

Nhưng những quy định bất cập vẫn chưa được tháo gỡ đang đẩy nhà đầu tư điện gió tiếp tục rơi vào cảnh bế tắc.

Bốn nhà đầu tư điện gió tại các dự án Nhơn Hội, Nam Bình 1, Cầu Đất và Tân Tấn Nhật liên tiếp gửi kiến nghị tới Chính phủ, bộ ngành liên quan, đề nghị sớm đưa dự án vào vận hành thương mại (COD).

Trái ngược với sự mong đợi của doanh nghiệp, Bộ Công thương đã dẫn ra các quy định hiện hành tại quyết định 39/2018 và thông tư 02 về phát triển dự án điện gió, nhưng vẫn chưa có báo cáo kiến nghị, đề xuất hướng giải quyết cụ thể. Mặc dù các nhà đầu tư đã cho rằng các quy định trên là bất cập và mâu thuẫn.

Trên thực tế, đến nay khi quyết định 39 đã hết hiệu lực, nhưng 7 tháng trôi qua vẫn chưa có một hướng xử lý rõ ràng khiến nguồn năng lượng này bị lãng phí.

Những cột điện gió xây dựng xong rồi... để đó

Điều đáng nói là giữa bối cảnh nguy cơ thiếu điện, đặc biệt ở miền Nam, thì có một nghịch lý là hàng loạt cột điện gió đã hoàn thành, sẵn sàng cung ứng điện để góp phần đảm bảo an ninh năng lượng quốc gia, lại rơi vào cảnh… "đắp chiếu".

Một trong những "địa chỉ" đầu tư sôi động bậc nhất ở Nam Trung Bộ, ngay tại nơi được xem là "mặt tiền" của Khu kinh tế Nhơn Hội, những cột điện gió của dự án điện gió Nhơn Hội đã được lắp đặt hoàn thiện dọc dãy núi Phương Mai, "đứng yên bất động" trong nhiều tháng.

nhung du an dien gio nghin ty dap chieu mon moi cho co che hinh 1

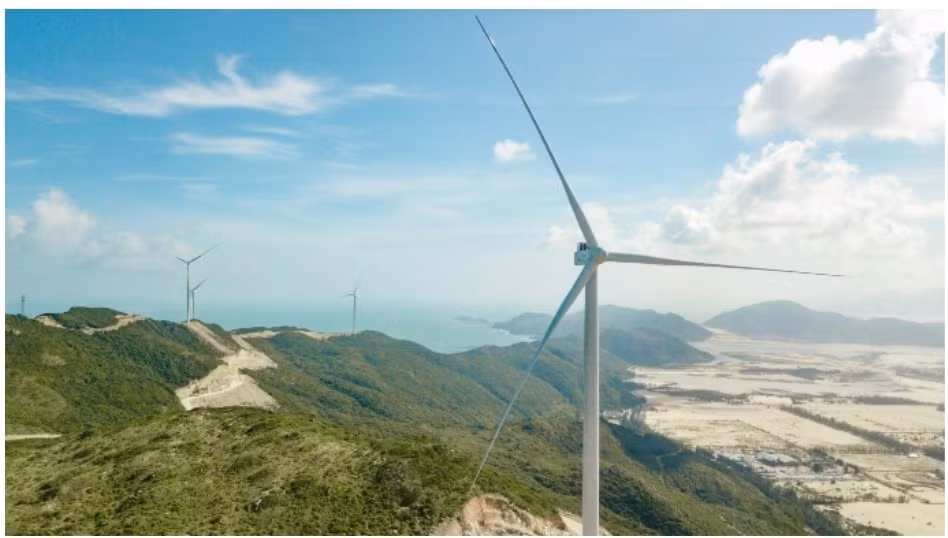

6 tuabin trong giai đoạn 1 hướng nhìn về phía Eo Gió (xã Nhơn Lý, thành phố Quy Nhơn) đã được vận hành thương mại trước đó

Đứng từ chân cột điện gió, ông Trần Đức Lưu - Trưởng phòng quản lý quy hoạch và xây dựng thuộc Ban quản lý Khu kinh tế Nhơn Hội - Bình Định, chia sẻ với Tuổi Trẻ, có không ít nhà đầu tư khi đến đây đã đặt câu hỏi tại sao những cột điện gió kia "bất động" lâu đến vậy, và bày tỏ lo ngại liệu cơ chế, chính sách có gì vướng mắc, bất cập khiến cho dự án chưa thể đi vào vận hành?!

"Nhà đầu tư thường nhìn vào các dự án khác để đánh giá về hiệu quả, xem các cơ chế, chính sách có được kịp thời tháo gỡ hay không. Nhưng rồi những cột điện gió cứ đứng im mãi khiến chúng tôi rất… sốt ruột, bởi tạo ra hình ảnh không tốt cho địa phương, dù chính quyền đã nỗ lực tháo gỡ", ông Lưu bày tỏ.

nhung du an dien gio nghin ty dap chieu mon moi cho co che hinh 2

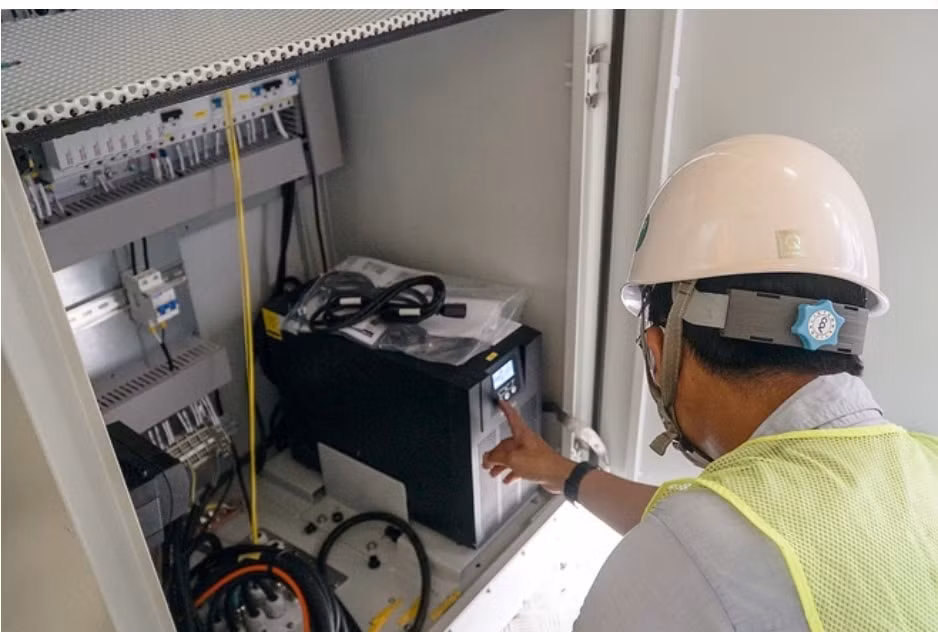

Các tuabin gió chưa được vận hành thương mại trong dự án Nhơn Hội 2 cần bảo dưỡng thường xuyên để luôn sẵn sàng cho khâu thử nghiệm cuối cùng

Nhưng không chỉ là nỗi sốt ruột, ông Huỳnh Văn Luận - Phó Tổng Giám đốc Công ty Cổ phần năng lượng FICO Bình Định - chủ đầu tư của điện gió Nhơn Hội, cho biết dự án có tổng công suất 60 MW (gồm 12 tuabin) được chia làm 2 giai đoạn, đến nay mới chỉ một nửa đi vào vận hành thương mại (COD), khiến nhà đầu tư sống dở chết dở vì thiệt hại mỗi ngày trôi đi lên tới hàng trăm triệu đồng và phải giải quyết các tranh chấp, nợ nhà thầu chưa trả được trong khi ngân hàng rốt ráo thu hồi.

Ông nhớ lại, hồi giữa tháng 10/2021 khi mọi hạng mục đã hoàn thành, chỉ còn khâu cuối là thử nghiệm thì cơn bão áp thấp nhiệt đới kèm mưa lớn đi qua nên không thể thực hiện và dự án "đóng băng" từ đó.

Trong khi nếu có thể kịp vận hành, với 6 trụ tuabin mỗi ngày phát 336.000 kWh điện, tương ứng doanh thu là 650 triệu đồng, không chỉ tạo ra doanh thu, mà còn cung ứng nguồn điện cho địa phương, thu ngân sách mỗi năm gần 19 tỷ đồng.

nhung du an dien gio nghin ty dap chieu mon moi cho co che hinh 3

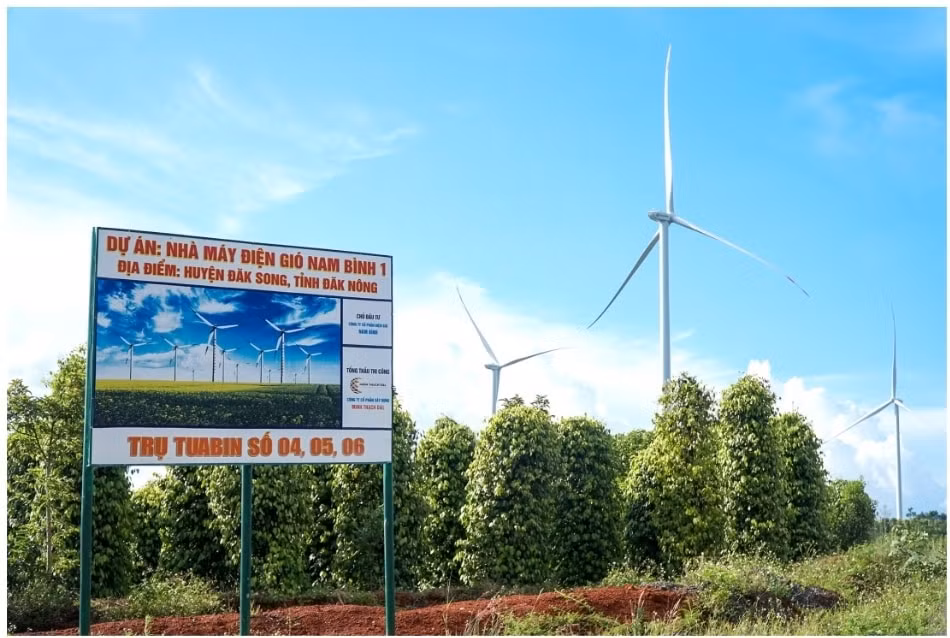

Dự án Nhà máy điện gió Nam Bình 1 chính thức khởi công từ tháng 5/2021, đã hòa lưới điện quốc gia từ ngày 29/10/2021 nhưng vẫn “đắp chiếu” vì chưa được công nhận vận hành thương mại.

Cũng trong tình cảnh tương tự, tại dự án điện gió Nam Bình 1 (Đắk Nông) là khung cảnh "đìu hiu" vắng lặng của 9 cột điện gió có tổng công suất 29,7 MW. Ông Lương Duy Nam - Giám đốc dự án Công ty Cổ phần Nam Bình, cho biết dù đã đóng điện thành công trạm biến áp và hòa lưới toàn bộ nhà máy vào lưới điện quốc gia từ ngày 29/10/2021, nhưng đáng tiếc do thử nghiệm kỹ thuật không đạt vì vận tốc gió thấp, nên nhà máy không được công nhận COD.

Đến nay, dự án "đắp chiếu" để không, doanh thu mỗi tháng dự kiến từ 10 - 15 tỷ đồng là con số 0, công ty vẫn phải thuê hàng chục chuyên gia, kỹ sư để vận hành trạm biến áp, bảo dưỡng, sửa chữa định kỳ cho các trụ tuabin, trả lãi và gốc vay ngân hàng, quản lý dự án với chi phí hàng chục tỷ đồng.

"Chúng tôi đang phải chi thường xuyên dù không có nguồn thu nào từ dự án và đã phá sản về phương án tài chính, gây lãng phí rất lớn về nguồn lực, ảnh hưởng tâm lý rất lớn.

Doanh nghiệp chỉ biết chờ đợi, dù đã có chỉ đạo từ phía Chính phủ nhưng vẫn không có một hướng đi rõ ràng", ông Nam mong muốn sớm đi vào vận hành dự án, trước hết ghi nhận sản lượng lên lưới trong khi chờ cơ chế.

Trao đổi với báo Tuổi Trẻ, ông Bùi Văn Thịnh - Chủ tịch Hiệp hội Điện gió và mặt trời Bình Thuận, cho hay có tới 1/3 dự án điện gió (trên tổng số đã đăng ký) không thể về đích khi quyết định 39/2018 đã hết hiệu lực.

Nhiều tháng nay, cơ quan nhà nước cũng không có cơ chế chuyển tiếp hay định hướng rõ ràng, khiến cho các nhà đầu tư… thất vọng, chán nản.

Trong khi đó, cơ chế giá FIT cũ có thể sẽ không được áp dụng, mà thay bằng cơ chế mới, nhưng cái khó của nhà đầu tư là dự án được tính toán theo cơ chế giá cũ, nên thiệt hại là "vô cùng lớn". Bởi theo ông Thịnh, đa phần các dự án đều phải vay vốn ngân hàng, phải chịu sức ép trả lãi và gốc nhưng nhiều tháng không có doanh thu nên rất khó khăn.

Ông Thịnh cũng cho rằng, thực tế này gây ra sự lãng phí rất lớn khi những dự án đã gần hoàn thành thì phải "đắp chiếu", khiến nhà đầu tư tuyệt vọng. Chính sách thì quá ngắn hạn trong khi đầu tư cần có cơ chế dài hơi hơn, khi đằng sau doanh nghiệp là ngân hàng, hệ thống chuỗi cung ứng, người lao động, nguồn lực của cải đang không được đưa vào phát huy hiệu quả kinh tế - xã hội.

Vướng mắc từ quy định bất cập, thiếu nhất quán?

Theo chủ đầu tư, các quy định tại quyết định, thông tư nêu trên hiện không phù hợp với thực tiễn, thậm chí còn xung đột, thiếu nhất quán với các quy định khác cũng do Bộ Công thương đưa ra. Tình trạng văn bản pháp quy chồng chéo, mâu thuẫn là trái tinh thần pháp luật như Chủ tịch Quốc hội Vương Đình Huệ nhấn mạnh tại buổi tiếp xúc cử tri trước kỳ họp Quốc hội: "Phải tiếp tục đổi mới để tránh tình trạng luật khung, luật ống, nhất là tránh việc quy định cứng, chi tiết trong luật, dẫn đến bất cập trong cuộc sống".

"Đưa vào các quy định cứng, chi tiết trong luật, cài cắm các điều kiện kỹ thuật, điều kiện kinh doanh trong các thông tư, nghị định là rất thực tế. Như với lĩnh vực điện gió, những yêu cầu cứng về công nhận vận hành thương mại liên quan đến thử nghiệm kỹ thuật là ví dụ điển hình, đẩy nhà đầu tư rơi vào rủi ro", một nhà đầu tư chia sẻ.

nhung du an dien gio nghin ty dap chieu mon moi cho co che hinh 4

Dự án điện gió Nhơn Hội gồm 12 tuabin (được chia thành hai giai đoạn), hiện mới chỉ một nửa được đưa vào vận hành thương mại khiến chủ đầu tư chịu nhiều thiệt hại.

Trong trường hợp này, Bộ Công Thương dẫn ra các yêu cầu để công nhận COD cho các nhà máy điện gió là phải đáp ứng các điều kiện như thử nghiệm kỹ thuật, có giấy phép hoạt động điện lực… Tuy nhiên, chủ đầu tư các dự án trên cho rằng, quy định trên là bất cập và thiếu nhất quán với những văn bản khác.

Cụ thể, tại quyết định số 25/2019 về ban hành quy trình thử nghiệm và giám sát thử nghiệm do Bộ Công thương ban hành, đã quy định với các nhà máy điện gió, nếu trong thời gian thử nghiệm, nguồn năng lượng sơ cấp không đạt, thì được phép thử nghiệm đến mức công suất tối đa theo sự sẵn sàng của nguồn năng lượng sơ cấp.

Quy trình này cũng quy định: việc chạy thử, nghiệm thu là quá trình thực hiện các thử nghiệm sau ngày đóng điện lần đầu để đo đạc, kiểm tra và chuẩn xác thông số vận hành, đặc tính kỹ thuật của thiết bị điện. Vì vậy, việc thử nghiệm có thể tiến hành khi nguồn năng lượng sơ cấp sẵn sàng, nhưng không quá 1 năm kể từ ngày đóng điện lần đầu.

Nhưng trong quyết định 39 và thông tư 02 lại quy định "cứng" về thử nghiệm kỹ thuật mà không tính đến các yếu tố bất lợi, khách quan như thời tiết. Do đó, doanh nghiệp cho rằng, việc quy định cứng nhắc các yêu cầu này trước ngày vận hành thương mại là không hợp lý.

Cũng bởi quá trình thử nghiệm với dự án năng lượng tái tạo luôn phụ thuộc nhiều vào nguồn năng lượng sơ cấp, nên nếu quy định quá cứng, hoặc hướng dẫn không rõ ràng, thiếu nhất quán như trên, có thể làm giảm tính minh bạch của pháp luật, tăng rủi ro cho nhà đầu tư. Chưa kể, theo một nhà đầu tư, trong hợp đồng mua bán điện (PPA) do EVN đưa ra, các quy định về điều kiện công nhận ngày vận hành thương mại điện mặt trời cũng đã được cắt giảm từ 9 thử nghiệm còn 3 thử nghiệm so với quyết định 25 mà không có cơ sở.

Do vậy, trong các đơn kiến nghị gửi Thủ tướng, chủ đầu tư 4 dự án trên không những đề xuất công nhận COD cho các dự án vào ngày 31/10/2021, mà còn đề nghị EVN và Bộ Công thương sửa đổi các điều kiện công nhận COD để phù hợp với thực tế, tránh những lý do khách quan, không nhất quán giữa các luật.

Kiến nghị sớm đưa dự án vào vận hành thương mại

Trong văn bản của Văn phòng Chính phủ truyền đạt ý chỉ đạo của Phó Thủ tướng Lê Minh Khái gửi Bộ Công thương, đã chuyển nội dung kiến nghị liên quan đến ngày vận hành thương mại của Nhà máy điện gió Nhơn Hội, đề nghị xem xét giải quyết theo quy định.

Cũng tại tổng hợp ý kiến, kiến nghị tại kỳ họp thứ 3 (Quốc hội khóa XV) của UBND tỉnh Bình Định gửi Uỷ ban Mặt trận Tổ quốc Việt Nam, có nêu thực trạng dự án điện gió Nhơn Hội không thể đi vào vận hành thương mại do bị ảnh hưởng bởi dịch COVID-19 và mưa lớn kéo dài trên địa bàn, ảnh hưởng tiến độ thi công dự án, thực hiện các thử nghiệm kỹ thuật. Việc dự án không thể đi vào vận hành đã khiến doanh nghiệp gặp khó khăn, bất ổn tranh chấp, kiện tụng và có nguy cơ phá sản. Vì vậy, UBND tỉnh Bình Định kiến nghị sớm đưa dự án vào vận hành phát điện thương mại, phát huy hiệu quả đầu tư, đóng góp ngân sách và giá trị sản xuất công nghiệp cho địa phương, tránh lãng phí hàng nghìn tỷ đồng.

Xem thêm

Đánh thức nguồn lực di sản đường sắt cho phát triển du lịch

Đánh thức nguồn lực di sản đường sắt cho phát triển du lịch

(CLO) Hội thảo khoa học “Phát huy giá trị di sản và nguồn lực văn hóa trong chiến lược phát triển kinh tế, du lịch của ngành Đường sắt Việt Nam” dự kiến diễn ra ngày 30/10 tại Hà Nội, với sự tham gia của gần 200 đại biểu. Sự kiện hướng tới tìm kiếm giải pháp khai thác hiệu quả giá trị di sản đường sắt, tạo động lực phát triển kinh tế và du lịch trong giai đoạn mới.

OCB công bố kết quả kinh doanh quý III 2026

OCB công bố kết quả kinh doanh quý III 2026

Ngân hàng Phương Đông (OCB) ghi nhận lợi nhuận trước thuế quý III/2026 đạt hơn 1.653 tỷ đồng, tăng 7,5% so với cùng kỳ; theo đó lợi nhuận lũy kế 9 tháng đạt 4.123 tỷ đồng, tăng hơn 20% so với cùng kỳ. Bên cạnh tăng trưởng thu thuần từ lãi, ngân hàng tiếp tục đẩy mạnh phát triển dịch vụ, kiểm soát chi phí và hoàn thiện các giải pháp tài chính đáp ứng nhu cầu giao thương, thanh toán quốc tế của khách hàng.

Nông nghiệp Hòa Phát lãi 948 tỷ đồng sau 9 tháng, hoàn thành 94% kế hoạch năm

Nông nghiệp Hòa Phát lãi 948 tỷ đồng sau 9 tháng, hoàn thành 94% kế hoạch năm

Quý III/2026, Nông nghiệp Hòa Phát (HPA) đạt doanh thu hợp nhất 1.685 tỷ đồng và lợi nhuận sau thuế 300 tỷ đồng, tương ứng giảm 19% và 16% so với cùng kỳ năm 2025. Lũy kế 9 tháng đầu năm 2026, HPA hoàn thành lần lượt 70% kế hoạch doanh thu và 94% kế hoạch lợi nhuận sau thuế cả năm. Trong đó, chăn nuôi heo là động lực chính, đóng góp lớn nhất vào doanh thu và lợi nhuận của HPA.

"Rèn bản lĩnh, luyện tay nghề": Sức mạnh bồi dưỡng thế hệ kế cận tại Chi bộ 11 Vietcombank chi nhánh Sở giao dịch

"Rèn bản lĩnh, luyện tay nghề": Sức mạnh bồi dưỡng thế hệ kế cận tại Chi bộ 11 Vietcombank chi nhánh Sở giao dịch

Ở nơi “tuyến đầu” tiếp xúc trực tiếp với nhân dân và doanh nghiệp, mỗi cán bộ ngân hàng không chỉ đối mặt với áp lực chỉ tiêu kinh doanh mà còn chịu sự thử thách khắt khe về đạo đức nghề nghiệp và kiểm soát rủi ro. Nhận thức rõ vai trò hạt nhân chính trị ở cơ sở, Chi bộ 11 – Đảng bộ Vietcombank Sở Giao dịch đã biến công tác xây dựng Đảng thành điểm tựa vững chắc, thông qua phương châm "Rèn bản lĩnh, luyện tay nghề" để thắp lên ngọn lửa cống hiến, bồi dưỡng thế hệ cán bộ trẻ vừa "hồng" vừa "chuyên".

SeABank công bố Khung Tài chính Bền vững

SeABank công bố Khung Tài chính Bền vững

Ngân hàng TMCP Đông Nam Á (SeABank, HOSE: SSB) chính thức công bố Khung Tài chính Bền vững (Sustainable Finance Framework), được S&P Global Ratings đánh giá ý kiến độc lập (Second Party Opinion - SPO) ngày 24/09/2026. Đây là cơ sở để SeABank mở rộng huy động và phân bổ hiệu quả nguồn vốn cho các mục tiêu phát triển bền vững theo cam kết.

Từ Nghị quyết đến hành động: Phát huy vai trò tiên phong của đảng viên trong đổi mới, nâng cao năng suất lao động tại BIDV

Từ Nghị quyết đến hành động: Phát huy vai trò tiên phong của đảng viên trong đổi mới, nâng cao năng suất lao động tại BIDV

Đưa nghị quyết của Đảng vào cuộc sống không chỉ dừng lại ở việc quán triệt chủ trương, mà cần được cụ thể hóa bằng những hành động thiết thực, sáng kiến đổi mới và kết quả có thể đo lường. Tại BIDV, việc ứng dụng công nghệ trong quản lý công việc là một hướng đi cụ thể nhằm nâng cao năng suất lao động, phát triển đội ngũ và góp phần thực hiện mục tiêu xây dựng ngân hàng Lớn – Mạnh – Xanh.

Biển Đen trở thành tuyến vận tải biển nguy hiểm nhất thế giới

Biển Đen trở thành tuyến vận tải biển nguy hiểm nhất thế giới

(CLO) Theo Công ty an ninh hàng hải Ambrey và Tổ chức Hàng hải Quốc tế, hơn 570 tàu đã bị tấn công tại Biển Đen trong năm nay, khiến ít nhất 40 thủy thủ thiệt mạng. Con số này vượt mức 24 người tử vong được xác nhận tại eo biển Hormuz, khu vực vốn thu hút nhiều sự chú ý do căng thẳng ở Trung Đông.

Khách quốc tế đổ bộ FLC Quy Nhơn bằng Bamboo Airways

Khách quốc tế đổ bộ FLC Quy Nhơn bằng Bamboo Airways

(CLO) Chiều ngày 25/10/2026, chuyến bay QH9585 của Bamboo Airways đã hạ cánh tại Cảng hàng không Phù Cát, đưa các hành khách bay thẳng từ Macao (Trung Quốc) đến Quy Nhơn. Đây là lần đầu tiên sân bay Phù Cát đón chuyến bay quốc tế kết nối trực tiếp từ Macao.

Nhiệt điện Uông Bí: Thực hiện đồng bộ các giải pháp đảm bảo cung ứng điện những tháng cuối năm 2026

Nhiệt điện Uông Bí: Thực hiện đồng bộ các giải pháp đảm bảo cung ứng điện những tháng cuối năm 2026

Bước vào Quý IV/2026 – giai đoạn nước rút của năm, Công ty Nhiệt điện Uông Bí – chi nhánh Tổng công ty Phát điện 1 – đang chủ động triển khai đồng bộ nhiều giải pháp kỹ thuật và tối ưu hóa phương thức vận hành nhằm duy trì các tổ máy hoạt động an toàn, liên tục, quyết tâm hoàn thành cao nhất kế hoạch sản xuất kinh doanh.

NAPAS đồng hành cùng các trung gian thanh toán khai phá tiềm năng, kiến tạo hệ sinh thái thanh toán bền vững

NAPAS đồng hành cùng các trung gian thanh toán khai phá tiềm năng, kiến tạo hệ sinh thái thanh toán bền vững

Tháng 10/2026 – Công ty Cổ phần Thanh toán Quốc gia Việt Nam (NAPAS) tổ chức Hội nghị khách hàng 2026 dành cho các Tổ chức thành viên là các trung gian thanh toán tại Nha Trang với chủ đề “Từ nội địa vươn ra quốc tế - Song hành mở rộng thị trường thanh toán”. Hội nghị là dịp để NAPAS cùng các Trung gian thanh toán trao đổi về xu hướng thị trường, chia sẻ cơ hội và định hướng hợp tác trong giai đoạn tới; đồng thời, tri ân và vinh danh các tổ chức đã có đóng góp tiêu biểu cho sự phát triển của hệ sinh thái thanh toán trong năm qua.

Nơi nào có giá thực phẩm đắt đỏ nhất châu Âu?

Nơi nào có giá thực phẩm đắt đỏ nhất châu Âu?

(CLO) Giá thực phẩm tại châu Âu chênh lệch đáng kể giữa các quốc gia, với mức giá tại Thụy Sĩ cao gần gấp 3,3 lần so với Moldova. Sự khác biệt chủ yếu đến từ chi phí nhân công, năng lượng, vận tải và sức mua của người dân.

Vàng được mã hóa có thể mở ra thị trường 700 tỷ USD

Vàng được mã hóa có thể mở ra thị trường 700 tỷ USD

(CLO) Vàng có thể bước vào giai đoạn phát triển mới khi công nghệ mã hóa giúp nhà đầu tư giao dịch, chuyển nhượng và sử dụng kim loại quý này làm tài sản thế chấp thuận tiện hơn. Theo Hội đồng Vàng Thế giới (WGC), xu hướng này có thể mở ra tới 700 tỷ USD nhu cầu đầu tư tiềm năng.

Cỡ chữ bài viết:
