Dự án điện gió “ngắc ngoải” vì Covid-19, doanh nghiệp kêu cứu

(CLO) Mặc dù nhiều dự án điện gió đã hoàn thành hết các thiết bị lắp đặt, tuy nhiên không kịp đưa vào vận hành thương mại trước ngày 1/11/2021 vì lý do dịch bệnh, điều này đã đẩy nhiều nhà đầu tư điện gió đang lâm vào thế “đường cùng” kêu cứu mong muốn được gia hạn thêm thời gian ưu đãi (FIT)

Đại hạn vì Covid-19

Hưởng ứng chủ trương phát triển điện năng lượng tái tạo theo Nghị quyết số 55-NQ/TW của Bộ Chính trị về định hướng chiến lược phát triển năng lượng quốc gia của Việt Nam đến năm 2030, tầm nhìn đến năm 2045, và triển khai thực hiện Quyết định 39/2018/QĐ-TTg của Thủ tướng Chính phủ, thời gian qua, hàng chục doanh nghiệp tư nhân đã đầu tư hàng nghìn tỷ đồng để xây dựng các dự án điện gió, đa số dự án nằm ở các địa phương cực kỳ khó khăn. Nhưng thật không may, thời gian triển khai thi công và hoàn thiện các thủ tục để được công nhận vận hành thương mại (COD) lại bị ảnh hưởng nặng nề của đại dịch Covid-19.

du an dien gio ngac ngoai vi covid 19 doanh nghiep keu cuu hinh 1

Trong văn bản mới đây gửi Thủ tướng và các bộ ngành liên quan, Công ty Cổ phần Điện gió Hanbaram cho hay, đến ngày 31/10/2021, đã hoàn thành thi công, lắp đặt và kết nối 29/29 trụ tuabin, hoàn thành toàn bộ đường dây, trạm biến áp đấu nối lên hệ thống lưới điện quốc gia, đang thử nghiệm kỹ thuật toàn bộ và vận hành thương mại (COD) các trụ tuabin.

Tuy nhiên, do ảnh hưởng của dịch COVID-19 gây ra rất nhiều khó khăn để triển khai dự án. Lý do “bất khả kháng” này đã khiến chỉ có 6/29 trụ điện gió kịp vận hành COD để hưởng giá FIT ưu đãi, trong khi 23 trụ còn lại dù đã hoàn thiện nhưng chưa được COD do khi gần hoàn thiện thì hết cơ chế ưu đãi.

Lý giải về sự chậm tiến độ, Đặng Mạnh Cường - Tổng Giám đốc Công ty Hanbaram cho biết, đơn vị chậm tiến độ là do việc mua sắm, thiết bị đã về cảng Sài Gòn nhưng nằm đó 4 tháng chưa lấy ra được. Mặt khác đúng vào thời điểm phong tỏa, quá trình vận chuyển thiết bị từ Tp. Hồ Chí Minh đi Ninh Thuận, Gia Lai cũng như huy động nhân lực thi công, lắp đặt cũng gặp nhiều khó khăn do nhiều địa phương thực hiện nghiêm ngặt các biện pháp phòng chống dịch.Bên cạnh đó, quá trình đưa chuyên gia từ nước ngoài sang Việt Nam cũng cực kỳ phức tạp, với các quy định phòng chống dịch ngặt nghèo ở nhiều nơi khiến thời gian tăng lên từ 6 tuần lên đến 10 tuần.

Chính vì vậy, nhà máy điện gió Hanbaram không thể kịp hoàn thành COD 100% công suất trước ngày 31/10/2021 để được hưởng giá FIT ưu đãi theo Quyết định 39, dẫn đến nhiều doanh nghiệp đầu tư đang có nguy cơ phá sản vì các chi phí phát sinh như giá cước vận tải tăng, phí lưu kho, bãi tăng, các chi phí cách ly, 3 tại chỗ, xét nghiệm cho lực lượng nhân sự tăng và nhiều khoản chi phí khác…

Cũng như dự án điện gió Hanbaram, Công ty Cổ phần Đầu tư và Phát triển Phong điện Gia Lai cho biết đã hoàn thành thi công, lắp đặt và kết nối 25/25 trụ tuabin cùng nhiều hạng mục, nên đang thử nghiệm kỹ thuật để đi vào vận hành, nhưng do tác động của đại dịch COVID-19 nên chỉ 1/25 trụ điện gió kịp vận hành thương mại. Ngoài ra, cùng trong tình cảnh tương tự vì tác động của đại dịch Covid-19, có gần 40 dự án khác như Nhà máy điện gió Hòa Đông 2 (Sóc Trăng), Điện gió Lạc Hoà 2 ( Sóc Trăng), Hưng Hải (Gia Lai), Yang Trung  (Gia Lai)…

Cùng cảnh ngộ, ông Hoàng Giang - Tổng Giám đốc Điện gió Sunpro Bến Tre cho biết thêm, đơn vị đã rót vốn vào dự án lên tới 56 triệu USD (tương đương 1.270 tỉ đồng), nhưng dù chạy đua tiến độ vẫn chỉ hoàn thành được 75%. Nhiều tháng giãn cách, không chỉ công trường bị gián đoạn, chuyên gia, công nhân ra vào nhà máy khó khăn; mua bán và vận chuyển vật tư cũng tắc đường, mà việc giải phóng mặt bằng cũng đình trệ khi giám đốc không thể xuống công trường hoặc gặp người dân để thương lượng.

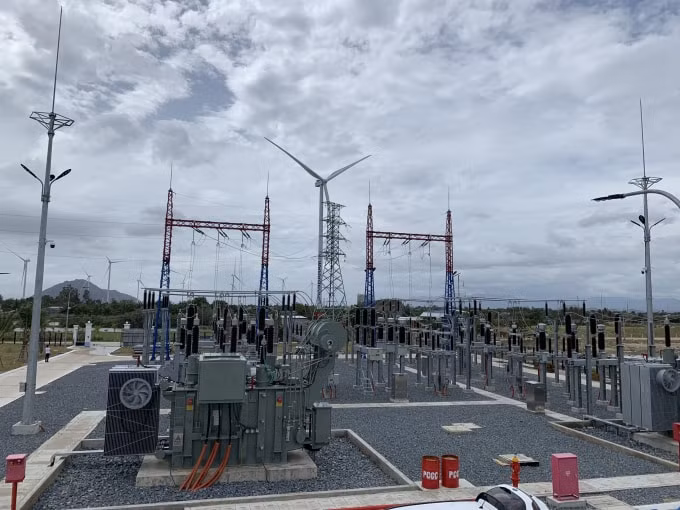

du an dien gio ngac ngoai vi covid 19 doanh nghiep keu cuu hinh 2

Khó khăn chồng chất khó khăn

Có một thực tế “bĩ cực” nữa là, các chủ đầu tư cho biết, dự án điện gió có quy mô vốn đầu tư lớn, tính chất kỹ thuật rất cao và quy trình đầu tư hết sức phức tạp nên hầu hết các chủ đầu tư đều phải vay vốn ngân hàng.  Chính vì thế, theo các doanh nghiệp tính toán, họ mất tới 5 tháng bị gián đoạn vì COVID-19, lại thêm khó trong việc thu xếp vốn do ngân hàng chậm hoặc ngừng giải ngân, khiến dự án, nhà đầu tư “chết mòn”.

Theo thống kê sơ bộ, có khoảng 4.185 MW đã không đạt được tiến độ COD trước 01/11/2021. Với tổng mức đầu tư tính cho các dự án chưa được COD 100% khoảng 202.794 tỷ đồng (khoảng 8.8 tỷ USD,  tương đương 3,2% GDP Việt Nam năm 2020), trong đó vốn chủ sở hữu là 60.892 tỷ đồng, vốn vay ngân hàng dự kiến là 142.082 tỷ đồng. Tới thời điểm hiện tại, các ngân hàng đã giải ngân được khoảng 40% tổng mức đầu tư của các dự án nêu trên tương đương 81.190 tỷ đồng.

Với lãi suất vay thương mại trung bình là 10%/năm, các nhà đầu tư hiện đang phải trả lãi hàng năm 8.119 tỷ đồng (số giải ngân) trong khi không có doanh thu hoặc chỉ nhận được một phần doanh thu trên tổng công suất quy hoạch. Điều này tiềm ẩn nguy cơ rủi ro nợ xấu cao cho hệ thống ngân hàng đối với khoản nợ trên, ảnh hưởng nghiêm trọng đến dòng tiền lưu thông của nền kinh tế.

Bên cạnh đó, các chủ đầu tư cũng bỏ ra hàng trăm tỷ cho mỗi dự án để đóng thuế NK, thuế này sẽ không được hoàn lại nếu không có Giấy phép hoạt động điện lực (chỉ có sau khi có chứng chỉ COD). Mặt khác, do không đạt được giá FIT, chưa có cơ chế giá quan hệ hợp đồng giữa các chủ đầu tư và nhà thầu cũng thực sự là vấn đề có thể phát sinh khiếu kiện do không thể nghiệm thu, không thể thanh toán.

Cần có chính sách kịp thời để cứu doanh nghiệp không phá sản

Thực tế trên khiến những doanh nghiệp đầu tư vào các dự án điện gió rơi vào bước “đường cùng”. Bởi nếu không có chính sách kịp thời tháo gỡ khó khăn cho doanh nghiệp, thì không chỉ có chủ đầu tư mà các nhà thầu trong nước và quốc tế cũng có nguy cơ phá sản.

Được biết, Bộ Công Thương và các bên liên quan cũng đã họp và dự kiến sẽ đưa ra giá mua điện từ các nhà máy điện gió từ sau 31/10/2021 giảm khoảng 12% so với giá FIT theo Quyết định 39. Tuy nhiên, nhiều chủ đầu tư cho rằng, với giá giảm này thì gần 40 dự án triển khai trong các năm vừa qua sẽ bị thua lỗ trầm trọng. Bởi nếu không có cơ chế rõ ràng, đồng nghĩa với việc nguồn điện không có đầu ra, doanh nghiệp không có nguồn tiền để trả nợ…Thậm chí, ngay cả khi EVN đồng ý mua điện nhưng giảm giá 12% thì doanh nghiệp cũng mất trắng lợi nhuận.

Theo phân tích của ông Bùi Văn Thịnh - Chủ tịch Hiệp hội Điện gió và mặt trời Bình Thuận, nếu không gia hạn giá FIT theo Quyết định 39, khoảng 50% các dự án điện không đáp ứng được điều kiện để hòa lưới, kéo theo rất nhiều hệ lụy từ vỡ phương án tài chính, công ty phá sản vì không có nguồn thu, không có tiền trả ngân hàng và các nguy cơ khiếu kiện, ảnh hưởng đến môi trường đầu tư tại Việt Nam. Ngoài ra có một số chủ đầu tư cũng kiến nghị, Chính phủ cần sớm xem xét quyết định gia hạn Quyết định 39 thêm từ 3-6 tháng để các nhà máy hoàn thiện thử nghiệm COD.

Có thể khẳng định, đại dịch Covid-19 đã gây quá nhiều khó khăn cho các doanh nghiệp. Việc các dự án không thể hoàn thành trước 1/11/2021 do giãn cách xã hội và các biện pháp phòng chống dịch là thực tế. Vì vậy, trong bối cảnh dịch bệnh diễn biến phức tạp thì việc có một cơ chế “đặc thù” cho một ngành kinh tế trọng yếu như năng lượng cũng cần xem xét quyết định sớm. Bởi lẽ việc chậm ban hành cơ chế không chỉ gây thiệt hại kinh tế cho chủ đầu tư, vì đây là những khó khăn khách quan, bất khả kháng mà còn lãng phí hàng nghìn MW điện cho nền kinh tế, ảnh hưởng đến nguồn thu ngân sách từ các loại thuế phí, nhất là các địa phương còn khó khăn, và lâu dài hơn là ảnh hưởng đến niềm tin của nhà đầu tư, môi trường kinh doanh của Việt Nam và nhiều hệ lụy khác.

P.V

Xem thêm

Hải quan tăng tốc mở rộng Cổng thông tin một cửa quốc gia, kết nối cơ chế một cửa ASEAN

Hải quan tăng tốc mở rộng Cổng thông tin một cửa quốc gia, kết nối cơ chế một cửa ASEAN

(NB&CL) Dự án “Mở rộng Cổng thông tin một cửa quốc gia và kết nối Cơ chế một cửa ASEAN” giai đoạn 3 đã được phê duyệt và đang triển khai các gói thầu trọng tâm. Trên nền tảng 250 thủ tục hành chính của 13 bộ, ngành đã được kết nối, việc mở rộng hệ thống được kỳ vọng giúp doanh nghiệp giảm vòng hồ sơ, rút ngắn thời gian xử lý và thuận lợi hơn khi tận dụng ưu đãi thương mại trong khu vực.

Khu nghỉ dưỡng ven biển với hệ tiện ích hồ bơi, cảnh quan và bãi biển riêng, một trong những mô hình thường được khai thác trong các chương trình sở hữu kỳ nghỉ.

Marriott, Hilton, Disney vận hành Timeshare thế nào trong lúc mô hình sở hữu kỳ nghỉ tại Việt Nam vướng tranh cãi?

Trong lúc mô hình sở hữu kỳ nghỉ tại Việt Nam liên tục vướng tranh cãi, Timeshare trên thế giới vẫn được các tập đoàn khách sạn, nghỉ dưỡng lớn như: Marriott, Hilton, Disney, Wyndham hay Hyatt vận hành như một sản phẩm du lịch dài hạn. Khác biệt không chỉ nằm ở thương hiệu, mà còn ở cách định danh sản phẩm, cấu trúc hợp đồng, cơ chế đặt phòng, phí duy trì và mức độ minh bạch với khách hàng.

Giá xăng, dầu giảm mạnh

Giá xăng, dầu giảm mạnh

(CLO) Từ 15h chiều nay (18/6), giá xăng dầu trong nước giảm sâu, mức giảm từ 1.200 - 2.300 đồng mỗi lít.

Những đóng góp đến xã hội của Vietlott sau 10 năm kinh doanh

Những đóng góp đến xã hội của Vietlott sau 10 năm kinh doanh

(NB&CL) Trải qua 10 năm triển khai kinh doanh (2016 – 2026), Công ty TNHH MTV Xổ số Điện toán Việt Nam (Vietlott) đã luôn nỗ lực hoạt động và phát triển để lan tỏa thông điệp “Cơ hội để tốt hơn” tới hàng triệu người dân Việt: phát triển thị trường trò chơi giải trí có thưởng Việt Nam theo hướng minh bạch, hiện đại và có trách nhiệm; góp phần nâng cao đời sống vật chất, tinh thần cho người dân thông qua đóng góp ngân sách nhà nước và các chương trình an sinh xã hội.

 KienlongBank được chấp thuận tăng vốn lên hơn 7.500 tỷ đồng, đón sóng tăng trưởng giai đoạn mới

KienlongBank được chấp thuận tăng vốn lên hơn 7.500 tỷ đồng, đón sóng tăng trưởng giai đoạn mới

Ngân hàng Nhà nước vừa chấp thuận cho KienlongBank tăng vốn điều lệ thêm hơn 1.706 tỷ đồng, nâng vốn điều lệ lên 7.527 tỷ đồng. Trong bối cảnh ngân hàng niêm yết trên HOSE, duy trì đà tăng trưởng lợi nhuận và đẩy mạnh chuyển đổi số, việc bổ sung nguồn vốn được xem là bước đi quan trọng giúp KienlongBank mở rộng dư địa tăng trưởng cho giai đoạn phát triển mới.

Xăng sinh học E10 - hiểu đúng, an tâm sử dụng

Xăng sinh học E10 - hiểu đúng, an tâm sử dụng

(NB&CL) Từ ngày 1/6/2026, Việt Nam chính thức triển khai bán xăng sinh học E10 trên toàn quốc. Đây là bước đi tất yếu trong xu hướng chuyển dịch năng lượng xanh, giúp giảm phát thải khí nhà kính và bảo vệ môi trường. Đồng thời, là hành động cụ thể hiện thực hóa cam kết đạt phát thải ròng bằng “0” (Net Zero) vào năm 2050, hướng tới một hệ sinh thái năng lượng bền vững.

Cụm công nghiệp Yên Dương mở rộng: Động lực tăng trưởng kinh tế địa phương

Cụm công nghiệp Yên Dương mở rộng: Động lực tăng trưởng kinh tế địa phương

(NB&CL) Cụm công nghiệp Yên Dương mở rộng được Ủy ban nhân dân tỉnh Nam Định cũ quyết định thành lập tại xã Yên Dương, huyện Ý Yên với quy mô khoảng 25 ha, nhằm đáp ứng nhu cầu phát triển công nghiệp, thu hút đầu tư và tạo động lực thúc đẩy phát triển kinh tế - xã hội khu vực phía Tây Nam của tỉnh Nam Định cũ, nay là tỉnh Ninh Bình.

PVI Holdings: Khẳng định vị thế số 1 và khát vọng vươn tầm quốc tế năm 2026

PVI Holdings: Khẳng định vị thế số 1 và khát vọng vươn tầm quốc tế năm 2026

(NB&CL) Năm 2026 đánh dấu một cột mốc đặc biệt tự hào của Công ty Cổ phần PVI (PVI Holdings) khi doanh nghiệp chính thức kỷ niệm 30 năm hành trình thành lập và phát triển. Bước vào tuổi 30 với một nội lực tràn đầy, PVI Holdings tiếp tục khẳng định vững chắc vị trí số 1 trên thị trường bảo hiểm phi nhân thọ Việt Nam về cả quy mô vốn, thị phần lẫn hiệu quả nghiệp vụ. Kết quả kinh doanh bùng nổ trong Quý 1/2026 chính là minh chứng đắt giá nhất cho chiến lược phát triển bền vững và năng lực quản trị minh bạch theo chuẩn mực quốc tế của công ty.

Ứng dụng công nghệ trong xây dựng: Xu hướng và cơ hội phát triển

Ứng dụng công nghệ trong xây dựng: Xu hướng và cơ hội phát triển

Trong bối cảnh chuyển đổi số đang diễn ra mạnh mẽ trên nhiều lĩnh vực của nền kinh tế, việc ứng dụng công nghệ vào hoạt động xây dựng ngày càng trở thành xu hướng tất yếu. Nắm bắt xu thế này, Công ty CP Công nghệ Xây dựng AI Việt Nam đang từng bước xây dựng định hướng phát triển gắn với công nghệ, đổi mới sáng tạo và các giải pháp hỗ trợ ngành xây dựng.

Ứng dụng AI từ bài toán vận hành đến cơ hội kinh doanh mới

Ứng dụng AI từ bài toán vận hành đến cơ hội kinh doanh mới

Một chiến dịch tuyển dụng, một bản tin cư dân hay một khu công nghiệp vận hành hiệu quả hơn có thể là điểm khởi đầu của những ứng dụng AI. Tại ROX Key, hành trình công nghệ đang được viết nên từ chính những bài toán thực tế của công việc.

Giá vàng sáng nay 18/6/2026: Đi ngang

Giá vàng sáng nay 18/6/2026: Đi ngang

(CLO) Giá vàng sáng nay 18/6/2026 không thay đổi so với chốt phiên hôm qua, dù giá vàng giao ngay tại châu Á qua niêm yết của Kitco.com có biên độ tăng gần 70 USD, giao dịch ở mức 4.326 USD/ounce.

Cỡ chữ bài viết:
