EVNSPC kiểm tra, đôn đốc các dự án đảm bảo cấp điện cho đặc khu Phú Quốc và Hội nghị APEC 2027

Trước yêu cầu cấp bách của các dự án đảm bảo cấp điện cho đặc khu Phú Quốc (tỉnh An Giang) và Hội nghị cấp cao APEC 2027, trong các ngày 15&16/4/2026, Chủ tịch HĐTV Tổng công ty Điện lực miền Nam (EVNSPC) Lê Văn Trang đã trực tiếp đến làm việc và kiểm tra hiện trường thi công các dự án: Trạm biến áp 220kV Phú Quốc, Đường dây 110kV Phú Quốc – Bắc Phú Quốc, Đường dây 110kV Phú Quốc – Nam Phú Quốc.

lam viec
Lãnh đạo EVNSPC chủ trì buổi làm việc rà soát tiến độ các dự án cấp điện cho đặc khu Phú Quốc và Hội nghị APEC 2027

Cùng tham gia làm việc có Thành viên HĐTV Lê Hoàng Oanh, Phó Tổng giám đốc EVNSPC Đào Hoà Bình và các Ban chuyên môn, các đơn vị thành viên của Tổng công ty.

Đến kiểm tra tiến độ tại các công trình, Lãnh đạo EVNSPC đã nghe Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang, các nhà thầu báo cáo tiến độ thi công móng trụ, kế hoạch cung cấp cột, lắp dựng cột, lắp tiếp địa… của 02 Dự án đường dây 110kV Phú Quốc – Bắc Phú Quốc, Phú Quốc – Nam Phú Quốc và các hạng mục thi công Trạm biếp áp 220kV Phú Quốc; cũng như các khó khăn, vướng mắc trong quá trình triển khai.

Chủ tịch HĐTV EVNSPC Lê Văn Trang (áo đen) kiểm tra công trường thi công các dự án

Tính đến ngày 15/4, Dự án đường dây 110kV Phú Quốc – Bắc Phú Quốc đã có mặt bằng thi công 73/77 vị trí móng trụ, còn 4 vị trí móng chưa được bàn giao mặt bằng. Đơn vị thi công đã hoàn thành 50 móng trụ, đồng thời đang triển khai lắp dựng 48 trụ. Dự kiến toàn bộ mặt bằng còn lại sẽ được bàn giao nhậm nhất là ngày 20/4/2026.

chi tay
Lãnh đạo EVNSPC yêu cầu Ban chỉ huy tiền phương tại Phú Quốc tăng cường giám sát và đôn đốc các đơn vị thi công đẩy nhanh tiến độ các dự án

Còn dự án đường dây 110kV Phú Quốc – Nam Phú Quốc chỉ mới có mặt bằng 29/69 vị trí móng trụ, còn 40 vị trí chưa được bàn giao. Các đơn vị đang tổ chức thi công đồng loạt các vị trí đã có mặt bằng. Công ty Điện lực An Giang đang phối hợp chặt chẽ với chính quyền địa phương, phấn đấu đến ngày 20/5 hoàn tất công tác bàn giao mặt bằng để thi công.

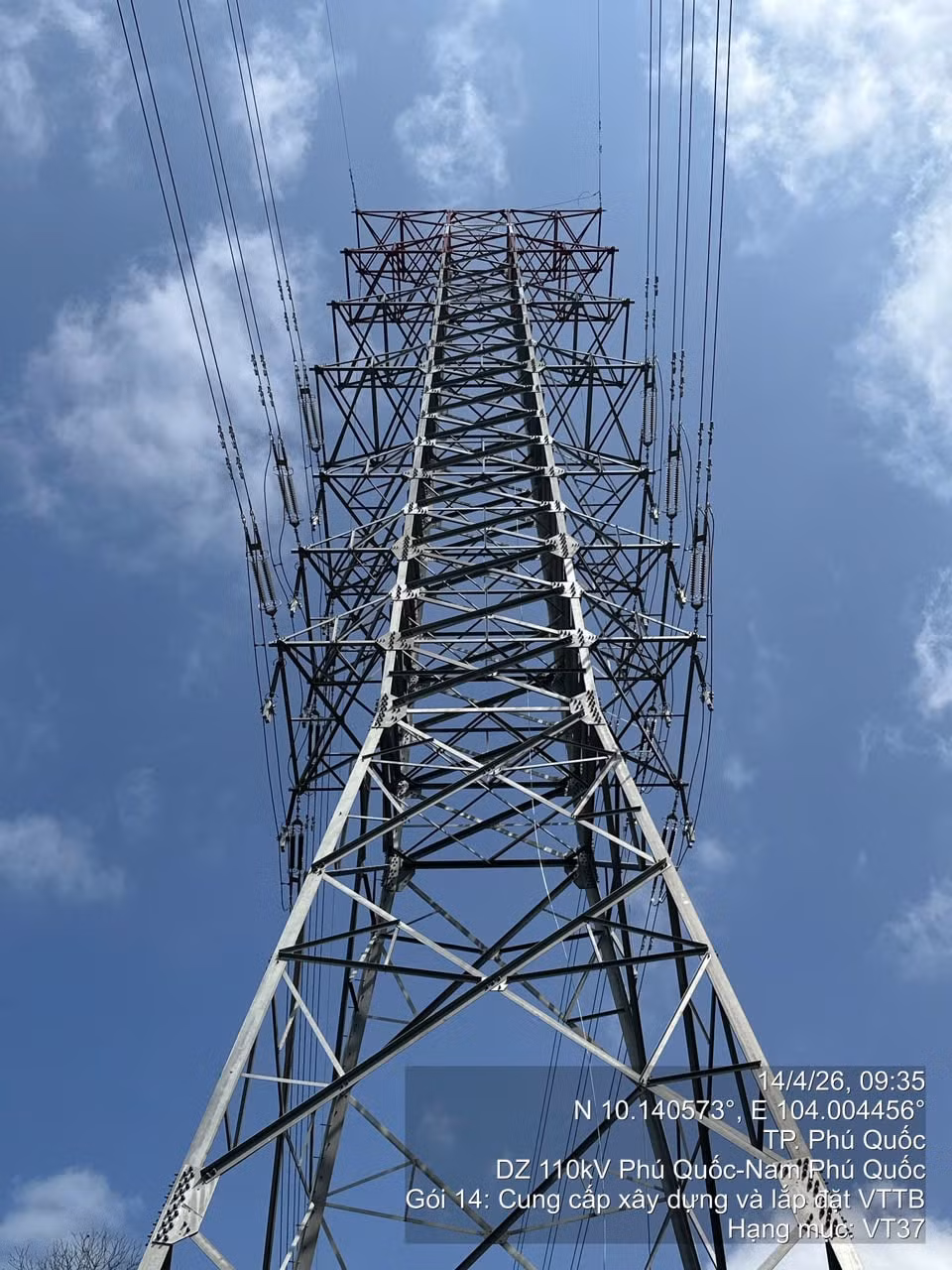

Vị trí trụ số 37 của đường dây 110kV Phú Quốc – Nam Phú Quốc đã hoàn thành lắp đặt, kéo dây

Đối với Trạm biến áp 220kV Phú Quốc, mặt bằng trạm đã được bàn giao, riêng khu vực tường chắn đất vẫn còn 03 hộ dân chưa nhận tiền bồi thường và chưa bàn giao mặt bằng. Trên công trường hiện đang có khoảng 150 nhân công triển khai thi công đồng loạt các hạng mục: San lấp mặt bằng trạm, lắp đặt cốt thép, đổ bê tông, san nền,…

cong tri
Hạng mục xây dựng móng trụ số 11 của đường dây 110kV Phú Quốc – Nam Phú Quốc đang được khẩn trương thi công vào ban đêm để đẩy nhanh tiến độ

Qua thực tế kiểm tra và nghe các đơn vị báo cáo, Lãnh đạo EVNSPC ghi nhận, đánh giá cao nỗ lực của Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang cùng các nhà thầu, đơn vị tư vấn, giám sát trong việc tăng ca, tăng kíp, đẩy nhanh tiến độ thi công; bám sát chính quyền các địa phương trong công tác bồi thường, giải phóng mặt bằng.

kiem tra
Lãnh đạo EVNSPC nghe các nhà thầu báo cáo tiến độ thi công dự án Trạm biến áp 220kV Phú Quốc

Khẳng định đây là các công trình có ý nghĩa đặc biệt quan trọng trong việc đảm bảo điện phục vụ phát triển kinh tế - xã hội của đặc khu Phú Quốc, nhất là Hội nghị cấp cao APEC năm 2027, Chủ tịch HĐTV EVNSPC Lê Văn Trang yêu cầu các đơn vị tiếp tục quyết liệt hơn nữa. Các nhà thầu cần tăng cường nhân lực, thiết bị để đẩy nhanh tiến độ thi công, với tinh thần có mặt bằng đến đâu, thi công ngay đến đó; đảm bảo tiến độ cung cấp vật tư, thiết bị cho tất cả các hạng mục; đồng thời chủ động báo cáo, đề xuất giải pháp xử lý ngay các vướng mắc phát sinh.

tag qua
Lãnh đạo EVNSPC tặng quà động viên các đơn vị thi công

Lãnh đạo EVNSPC cũng yêu cầu Công ty Điện lực An Giang bám sát, phối hợp chặt chẽ với UBND tỉnh, đặc khu Phú Quốc, chính quyền địa phương các cấp trong công tác vận động người dân, tạo sự đồng thuận để sớm bàn giao mặt bằng sạch cho thi công.

Trạm biến áp 220kV đang khẩn trương thi công

Đảm bảo tiến độ đóng điện các dự án đúng theo chỉ đạo của Chính phủ, UBND tỉnh An Giang và Tập đoàn Điện lực Việt Nam, thời gian qua EVNSPC và các đơn vị liên quan đã ưu tiên tập trung mọi nguồn lực cho các dự án. Lãnh đạo EVNSPC đã thành lập Ban chỉ huy tiền phương triển khai các dự án tại Phú Quốc, thường xuyên có mặt tại công trường để kiểm tra, giám sát tiến độ thi công; liên tục có các buổi làm việc, báo cáo với lãnh đạo UBND tỉnh An Giang, lãnh đạo đặc khu Phú Quốc về tiến độ thi công, giải pháp tháo gỡ những khó khăn, vướng mắc, nhất là công tác bồi thường, giải phóng mặt bằng.

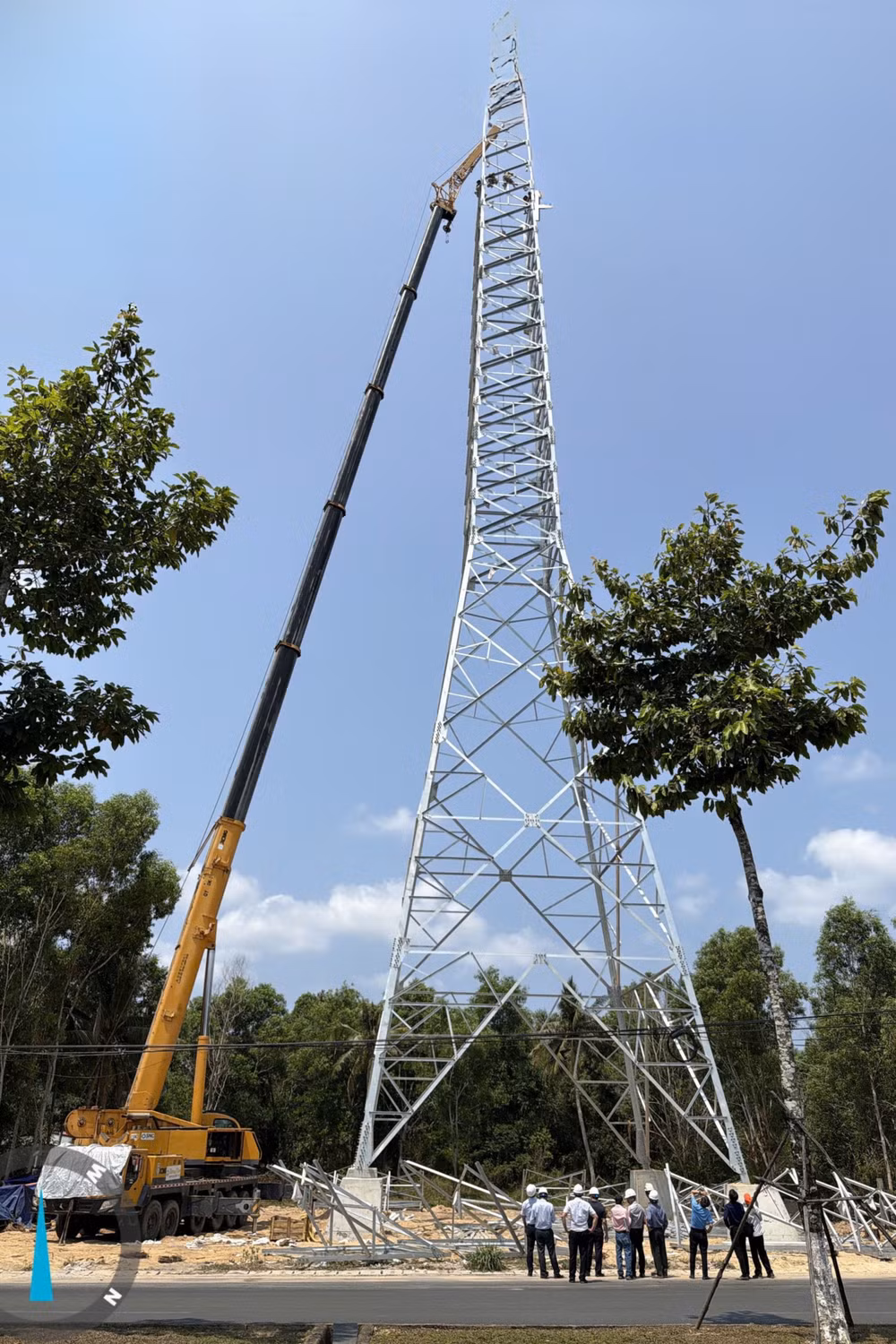

Vị trí trụ số 54 của đường dây 110kV Phú Quốc – Nam Phú Quốc đang được lắp đặt

Với sự vào cuộc quyết liệt và sẵn sàng mọi nguồn lực cho các dự án trên, EVNSPC quyết tâm hoàn thành các dự án theo đúng kế hoạch, đảm bảo cung cấp điện an toàn, ổn định và tin cậy, đáp ứng yêu cầu phát triển của đặc khu Phú Quốc và Hội nghị cấp cao APEC 2027.

Xem thêm

KNIC Đông Long Thành của KN Holdings được vinh danh “Khu công nghiệp kiến tạo hệ sinh thái tích hợp tiêu biểu”

KNIC Đông Long Thành của KN Holdings được vinh danh “Khu công nghiệp kiến tạo hệ sinh thái tích hợp tiêu biểu”

Ngày 30/10/2026, tại Vietnam Property Value Chain Awards 2026, KNIC Đông Long Thành – dự án thuộc thương hiệu KN Industrial City (KNIC) của KN Holdings – được vinh danh ở hạng mục “Khu công nghiệp kiến tạo hệ sinh thái tích hợp tiêu biểu”. Giải thưởng ghi nhận định hướng phát triển khu công nghiệp thế hệ mới, nơi hạ tầng sản xuất được kết nối với năng lượng, logistics, quản lý tài nguyên và các tiện ích hỗ trợ doanh nghiệp, người lao động.

Văn Phú: Lợi nhuận gộp 9 tháng đầu năm 2026 tăng 68,9%

Văn Phú: Lợi nhuận gộp 9 tháng đầu năm 2026 tăng 68,9%

Nguồn thu từ dự án Vlasta - Thuỷ Nguyên (Hải Phòng), TT39-40 Khu đô thị Văn Phú (Hà Nội) và hoạt động kinh doanh dịch vụ lưu trú giúp Công ty Cổ phần Phát triển bất động sản Văn Phú (mã chứng khoán: VPI) đạt lợi nhuận gộp 9 tháng đầu năm 2026 ở mức 481,8 tỷ đồng, tăng 68,9% so với cùng giai đoạn năm trước.

Ấn Độ giảm nhập khẩu vàng, triển vọng giá thế giới ra sao?

Ấn Độ giảm nhập khẩu vàng, triển vọng giá thế giới ra sao?

(CLO) Nhập khẩu vàng của Ấn Độ giảm 81% trong tháng 9 do giá vàng trong nước neo cao và chính phủ kêu gọi người dân hạn chế mua kim loại quý. Diễn biến này làm dấy lên lo ngại về triển vọng nhu cầu tại thị trường tiêu thụ vàng lớn thứ hai thế giới, dù Trung Quốc vẫn tăng cường tích trữ.

Vinamilk chung tay xây dựng "sức đề kháng số" cho thế hệ tương lai

Vinamilk chung tay xây dựng "sức đề kháng số" cho thế hệ tương lai

Là Thương hiệu Quốc gia gắn bó với nhiều thế hệ trẻ em Việt Nam, Vinamilk vừa chính thức trở thành thành viên của Liên minh Niềm tin số do Cục An ninh mạng (A05) - Bộ Công an khởi xướng. Đồng hành cùng chiến dịch “Không một mình”, doanh nghiệp mở rộng hành trình vì sự phát triển toàn diện của trẻ em sang không gian số, góp phần trang bị cho các em kỹ năng nhận diện rủi ro và tự bảo vệ bản thân trên môi trường trực tuyến.

Nam A Bank và DOIDEP kết nối công nghệ và văn hóa tại Diễn đàn Kinh tế mùa Thu 2026

Nam A Bank và DOIDEP kết nối công nghệ và văn hóa tại Diễn đàn Kinh tế mùa Thu 2026

Tại Diễn đàn Kinh tế mùa Thu 2026, Nam A Bank chia sẻ định hướng phát triển kinh tế lượng tử, từ nghiên cứu ứng dụng trong ngân hàng đến chuẩn bị nhân lực và hạ tầng. Bên cạnh các phiên chuyên môn, không gian trà Thương hiệu DOIDEP mang đến nơi gặp gỡ, tiếp nối những trao đổi trong cách đón tiếp đậm nét văn hóa Việt.

Giá vàng sáng nay 30/10/2026: Giảm mạnh

Giá vàng sáng nay 30/10/2026: Giảm mạnh

(CLO) Giá vàng sáng nay 30/10/2026 giảm mạnh 1,3 triệu đồng/lượng, đưa giá vàng miếng xuống mức 138,4 triệu đồng/lượng (mua vào) - 141,4 triệu đồng/lượng (bán ra).

FPT Retail duy trì tăng trưởng, Long Châu mở rộng mạng lưới, đưa các dịch vụ chăm sóc sức khỏe đến gần người dân hơn

FPT Retail duy trì tăng trưởng, Long Châu mở rộng mạng lưới, đưa các dịch vụ chăm sóc sức khỏe đến gần người dân hơn

Trong 9 tháng đầu năm 2026, FPT Retail ghi nhận doanh thu hợp nhất đạt 48.273 tỷ đồng, tăng 33% so với cùng kỳ năm trước. Cả hai chuỗi Long Châu và FPT Shop đều duy trì tăng trưởng, đồng thời tiếp tục đổi mới sáng tạo trong vận hành, mở rộng sản phẩm, dịch vụ và nâng cao trải nghiệm khách hàng.

Đồng dồn về Mỹ, Trung Quốc đối mặt sức ép nguồn cung

Đồng dồn về Mỹ, Trung Quốc đối mặt sức ép nguồn cung

(CLO) Các nhà nhập khẩu đồng tại Trung Quốc đang đẩy mạnh tìm kiếm nguồn cung trong bối cảnh lượng tồn kho trong nước suy giảm, còn kim loại này được vận chuyển với số lượng lớn sang Mỹ. Tình trạng cạnh tranh nguồn cung ngày càng gay gắt đã đẩy phí nhập khẩu đồng tại Trung Quốc lên mức cao kỷ lục.

Cỡ chữ bài viết:
