Giải pháp nào để hoàn thành Nhà máy Nhiệt điện Thái Bình 2?

(CLO)Có rất nhiều câu hỏi đang được đặt ra về Dự án xây dựng Nhà máy Nhiệt điện Thái Bình 2 (NMNĐ TB2) như thực trạng của dự án, những vướng mắc về cơ chế pháp lý, đặc biệt là giải pháp cấp bách nào để hoàn thành nhà máy trong thời gian nhanh nhất.
Dự án NMNĐ Thái Bình 2 là dự án trọng điểm quốc gia thuộc Trung tâm Điện lực Thái Bình.

Dự án NMNĐ Thái Bình 2 là dự án trọng điểm quốc gia thuộc Trung tâm Điện lực Thái Bình.

Dự án NMNĐ Thái Bình 2 là dự án trọng điểm quốc gia thuộc Trung tâm Điện lực Thái Bình. Đến nay, tiến độ đạt trên 85%. Giá trị thực hiện đạt khoảng 35 nghìn tỷ VNĐ. Dự án đã chạy thử thành công các hạng mục như Lò hơi phụ, khí nén, hệ thống xử lý nước, đóng điện vào nhà Điều khiển Trung tâm, đã vận hành SPP 200kV…

Nếu đối với một dự án xây dựng nguồn điện thông thường thì chắn chắn đã chuẩn bị sẵn sàng vào giai đoạn hoàn thành để phát điện cho hệ thống. Tuy nhiên, đối với NMNĐ Thái Bình 2 thì vẫn còn nhiều khó khăn đòi hỏi các bên phải nỗ lực vượt qua.

Trước tiên, phải khẳng định rằng đối với dự án khá đặc biệt này, Lãnh đạo Đảng, Chính phủ đã có ý kiến, Thường trực Chính phủ đã kết luận (Thông báo số 42/TB-VPCP ngày 25/3/2020) để PVN tiếp tục hoàn thành dự án và sử dụng vốn chủ sở hữu để giải ngân, Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp đã có văn bản chính thức cho phép PVN được sử dụng nguồn vốn chủ sở hữu trên cơ sở đảm bảo đúng mục đích, đạt hiệu quả theo quy định của pháp luật để đưa Dự án Nhiệt điện Thái Bình 2 vào vận hành.

Được biết, Chủ đầu tư dự án là Tập đoàn Dầu khí Việt Nam còn thuê cả đơn vị tư vấn độc lập tính toán các kịch bản. Kết quả cho thấy dự án vẫn có khả năng thu hồi vốn và đạt hiệu quả kinh tế.

Như vậy, có thể khẳng định rằng mục tiêu cuối cùng là phải hoàn thành dự án sớm nhất có thể.

Đồng chí Nguyễn Thành Hưởng – Bí thư Đảng uỷ, Trưởng Ban QLDA Điện lực Dầu khí Thái Bình 2 phát biểu tham luận tại Đại hội đại biểu Đảng bộ Tập đoàn Dầu khí Quốc gia Việt Nam lần thứ III, nhiệm kỳ 2020 – 2025

Đồng chí Nguyễn Thành Hưởng – Bí thư Đảng uỷ, Trưởng Ban QLDA Điện lực Dầu khí Thái Bình 2 phát biểu tham luận tại Đại hội đại biểu Đảng bộ Tập đoàn Dầu khí Quốc gia Việt Nam lần thứ III, nhiệm kỳ 2020 – 2025

Để thực hiện mục tiêu trên, các yêu cầu đặt ra là phải tuân thủ pháp luật, an toàn, đáp ứng yêu cầu kỹ thuật, không vượt Tổng mức đầu tư (TMĐT) được phê duyệt… Đây đều là những thách thức rất lớn trong bối cảnh hiện nay của dự án.

Thứ nhất, về cơ chế thực hiện. Dự án được triển khai theo cơ chế 2414 (Quyết định số 2414 của Thủ tướng Chính phủ về các dự án nguồn điện cấp bách) từ năm 2014 và giải ngân theo giá trị tạm xác định trên cơ sở TMĐT điều chỉnh (lần 2) được các Bộ Công Thương, Xây dựng, Kế hoạch và Đầu tư, Tài chính thẩm định, và được Thủ tướng Chính phủ chấp thuận.

Mặc dù được áp dụng các cơ chế đặc thù theo QĐ 2414 nhưng là dự án được bổ sung trong khi đang dở dang nên chưa có hành lang pháp lý hướng dẫn thực hiện chuyển tiếp. Nhiều vấn đề phải chờ xin chỉ đạo, hướng dẫn thực hiện của các cấp có thẩm quyền.

Đặc biệt là nhiều nội dung pháp lý được các cơ quan khác nhau có cách hiểu khác nhau, dẫn đến khó vận dụng, nhiều rủi ro trong cả khâu tham mưu và khâu ra quyết định.

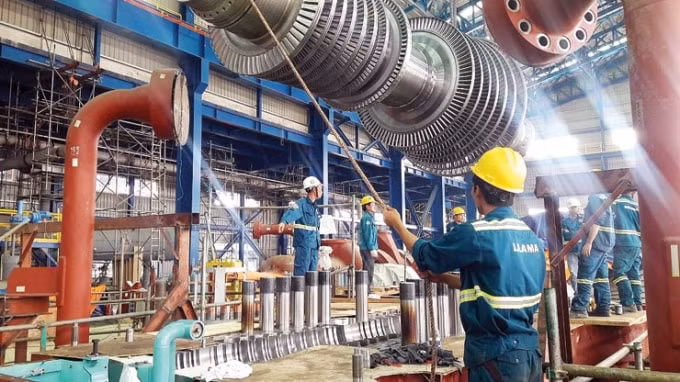

Các thiết bị chính tại NMNĐ Thái Bình 2 đã hoàn tất

Các thiết bị chính tại NMNĐ Thái Bình 2 đã hoàn tất

Thứ hai là về vấn đề chi phí triển khai dự án, do TMĐT của Dự án thiếu, giá trị hợp đồng EPC thấp. Mặc dù đã được điều chỉnh nhưng so với mặt bằng giá các dự án khác vẫn thấp. Hiện dự án đang đối mặt với các phát sinh nếu tiếp tục kéo dài tiến độ như lãi vay, bảo hiểm, tỷ giá, chi phí QLDA, bảo dưỡng & bảo hành thiết bị. Ước tính các phát sinh, tổn thất khoảng 12,2 tỷ đồng/ngày (gồm phát sinh trực tiếp là 2,6 tỷ/ngày và tổn thất gián tiếp là 9.6 tỷ/ngày) chưa kể chi phí nguyên nhiên liệu, điện; chi phí sửa chữa, thay thế vật tư, thiết bị do hỏng hóc (nếu có).

Về chất lượng thiết bị, theo kết luận của HĐNTNN, kết quả kiểm tra của các chuyên gia nước ngoài thì thiết bị tại dự án được bảo quản đảm bảo chất lượng. Đoàn kiểm tra kỹ thuật từ Nhà máy Nhiệt điện Vũng Áng 1 (có cấu hình tương tự) cũng đánh giá tốt, rất khả quan để chạy thử, vận hành.

Tuy nhiên, thời hạn bảo hành sắp hết hạn, thiết bị đã được lắp đặt trong thời gian dài trong lúc khả năng bảo quản, bảo dưỡng hạn chế của Tổng thầu vẫn tiềm ẩn nguy cơ tại dự án.

Đặc biệt, dự án đang phải đối mặt với việc nguồn nhân lực đang thiếu hụt. Nhiều cán bộ có trình độ cao đã chuyển đi làm việc nơi khác có thu nhập tốt hơn, “an toàn” hơn.

Từ năm 2018 đến nay, trên 50 cán bộ Ban QLDA đã xin chuyển công tác, còn tại Ban Điều hành PVC số lượng cán bộ chuyên viên chuyển việc lại càng cao hơn. Đáng lo ngại nhất là do ảnh hưởng của dịch COVID-19 khiến việc huy động chuyên gia vận hành quốc tế, cung cấp vật tư, tổ chức thi công các hạng mục dang dở... gặp nhiều khó khăn, chậm trễ khiến tăng chi phí và kéo dài tiến độ.

Từ thực tiễn nêu trên, theo thông tin từ Ban QLDA Nhiệt Điện Dầu khí Thái Bình 2 vẫn phải duy trì các công việc cấp thiết vừa tiếp tục báo cáo, chờ đợi các hướng dẫn để tháo gỡ về các vướng mắc như duy trì Tổng thầu EPC, áp dụng cơ chế 2414, tổng mức đầu tư điều chỉnh lần 2, giá hợp đồng EPC để làm cơ sở thực hiện. Trước hết phải thống nhất cách hiểu, cách áp dụng cho dự án; có các hướng dẫn để tháo gỡ khó khăn, khai phóng LLSX - các yếu tố tạo nên nguồn lực - đang bị hạn chế đối với Dự án. Đặc biệt, có cơ chế phòng ngừa rủi ro, bảo vệ pháp lý cho đội ngũ những người thực hiện.

Trong khi đó, Ban QLDA cùng tổng thầu tiếp tục rà soát tổng thể giá trị khối lượng hoàn thành, khối lượng thi công còn lại; tiết giảm chi phí, bố trí vốn, quản lý dòng tiền.

Đồng thời xem xét cắt giảm, giãn đầu tư một số hạng mục như cảng dầu, hệ thống cấp dầu từ cảng vào bồn chứa, khu nhà chung tại công trường... Xử lý các khoản dự kiến phát sinh lớn như lãi vay, chi phí chạy thử, chuẩn bị sản xuất, quản lý dự án.

Về tổ chức thực hiện, đối với nguồn nhân lực, cần duy trì, bổ sung cán bộ có kinh nghiệm, giỏi chuyên môn. Xây dựng lực lượng nhân sự đáp ứng cho cả giai đoạn thi công, chạy thử và chuẩn bị sản xuất, tiếp quản vận hành; Rà soát các quy định, thực hiện phân cấp; giảm bớt các khâu trung gian; rút ngắn thủ tục trình, duyệt; Cắt giảm các công việc PVC không thể hoàn thành.

Trong nhóm giải pháp cấp bách tại dự án, đáng chú ý là việc Ban QLDA Nhiệt điện Dầu khí Thái Bình 2 và các nhà thầu đã hoàn thiện và triển khai kế hoạch ứng phó với việc dịch bệnh COVID-19.

Theo đó, phân loại công việc, ứng dụng các giải pháp công nghệ để làm việc trực tuyến, giảm thiểu huy động chuyên gia, tiết giảm chi phí. Hiện nay Ban QLDA đang xem xét áp dụng giải pháp công nghệ tích hợp trực tuyến cho công tác chạy thử.

Có thể khẳng định rằng, việc đưa NMNĐ Thái Bình 2 nhanh chóng vào phát điện là nhiệm vụ cấp bách đối với an ninh năng lượng quốc gia nhưng để các giải pháp có hiệu quả trong thực tiễn, để phục vụ mục tiêu trên vẫn đang rất cần sự quan tâm, tháo gỡ kịp thời từ các cấp thẩm quyền.

HV

Tại Đại hội đại biểu Đảng bộ Tập đoàn Dầu khí Quốc gia Việt Nam lần thứ III, nhiệm kỳ 2020 – 2025, đồng chí Nguyễn Thành Hưởng – Bí thư Đảng uỷ, Trưởng Ban QLDA Điện lực Dầu khí Thái Bình 2 khẳng định: Các giải pháp trở nên hiệu quả trong thực tiễn thì cần sự quan tâm, tháo gỡ kịp thời từ các cấp thẩm quyền và đặc biệt là sự nỗ lực, đoàn kết từ các đảng viên, các cấp ủy đảng. Tôi tin tưởng chúng ta sẽ từng bước vượt qua các khó khăn, đưa dự án về đích. Bởi chúng ta có sự lãnh đạo của Đảng; có niềm tin, sức lực, trí tuệ; có cả nỗi đau của người Dầu khí. Và vì chúng ta là đội ngũ của những người “đồng chí”.

Xem thêm

Phú Nghĩa đưa sản phẩm làng nghề lên nền tảng số

Phú Nghĩa đưa sản phẩm làng nghề lên nền tảng số

(CLO) Từ những phiên livestream đưa sản phẩm làng nghề đến gần hơn với khách hàng, việc ứng dụng công nghệ, thương mại điện tử trong sản xuất, kinh doanh đang từng bước hiện diện trong đời sống kinh tế ở xã Phú Nghĩa.

Pin iphone Duo dùng được bao lâu? Giá bán tại CellphoneS

Pin iphone Duo dùng được bao lâu? Giá bán tại CellphoneS

Apple iPhone Duo nhận được nhiều sự quan tâm về thời lượng pin thực tế trên từng màn hình cùng mức giá bán tại CellphoneS. Thiết bị gập mang lại sự cân bằng giữa hiệu năng xử lý và thời lượng pin suốt ngày dài. Những thông số cùng bảng giá chi tiết sẽ giải đáp hai băn khoăn này.

Viettel Digital Talent giành giải đồng tại Brandon Hall Group HCM Excellence Awards 2026

Viettel Digital Talent giành giải đồng tại Brandon Hall Group HCM Excellence Awards 2026

Chương trình Viettel Digital Talent của Tập đoàn Công nghiệp - Viễn thông Quân đội (Viettel) vừa giành Giải Đồng tại Brandon Hall Group HCM Excellence Awards 2026, hạng mục Best Selecting and Onboarding Interns. Đây là lần đầu tiên một chương trình thực tập sinh “Made in Vietnam” được vinh danh tại giải thưởng quốc tế này.

Công ty Thủy điện Quảng Trị nâng cao năng lực lãnh đạo, quản trị và xây dựng chiến lược ứng dụng AI

Công ty Thủy điện Quảng Trị nâng cao năng lực lãnh đạo, quản trị và xây dựng chiến lược ứng dụng AI

Ngày 16/9/2026, Công ty Thủy điện Quảng Trị (TĐQT) tổ chức khóa đào tạo “Chiến lược, Lãnh đạo và Quản trị AI” cho toàn thể cán bộ, công nhân viên. Chương trình góp phần nâng cao nhận thức, năng lực quản trị và khả năng ứng dụng trí tuệ nhân tạo an toàn, có trách nhiệm, phù hợp với yêu cầu chuyển đổi số trong hoạt động sản xuất, kinh doanh.

Tân Á Đại Thành: Từ nền tảng 33 năm đến sự tiếp nối của thế hệ lãnh đạo thứ ba

Tân Á Đại Thành: Từ nền tảng 33 năm đến sự tiếp nối của thế hệ lãnh đạo thứ ba

Đứng thứ 39 PRIVATE 100 với 1.474 tỷ đồng nộp ngân sách Nhà nước năm 2025, Tân Á Đại Thành ghi nhận thêm một dấu mốc sau 33 năm phát triển. Phía sau kết quả này là hành trình của một Tập đoàn doanh nghiệp gia đình đa ngành với sự đồng hành của nhiều thế hệ, trong đó thế hệ lãnh đạo thứ ba đang ngày càng tham gia sâu vào hoạt động quản trị, điều hành.

EVNNPC duy trì đà tăng trưởng, bảo đảm cung ứng điện và triển khai nhiệm vụ những tháng cuối năm 2026

EVNNPC duy trì đà tăng trưởng, bảo đảm cung ứng điện và triển khai nhiệm vụ những tháng cuối năm 2026

Tháng 8 và những ngày đầu tháng 9/2026, Tổng công ty Điện lực miền Bắc (EVNNPC) bảo đảm cung cấp điện an toàn, ổn định phục vụ sản xuất, kinh doanh và đời sống nhân dân trên địa bàn 17 tỉnh/thành phố miền Bắc. Đặc biệt, trong dịp Quốc khánh 2/9, EVNNPC bố trí gần 1.000 ca trực tại Tổng công ty và các đơn vị, chủ động chuẩn bị lực lượng, vật tư, thiết bị, phương tiện, sẵn sàng xử lý các tình huống phát sinh. Trước ảnh hưởng của bão số 4 (Narra) và mưa lớn sau bão, cán bộ, công nhân viên EVNNPC đã khẩn trương triển khai khắc phục sự cố, khôi phục cấp điện cho khách hàng tại Lạng Sơn, Quảng Ninh, Hải Phòng và Bắc Ninh, góp phần bảo đảm đời sống và hoạt động sản xuất, kinh doanh của người dân, doanh nghiệp.

Fed giữ nguyên lãi suất, giá vàng có thể bật tăng mạnh

Fed giữ nguyên lãi suất, giá vàng có thể bật tăng mạnh

(CLO) Giá vàng có thể chỉ phục hồi nhẹ nếu Cục Dự trữ Liên bang Mỹ (Fed) tăng lãi suất thêm 25 điểm cơ bản như dự kiến. Tuy nhiên, nếu Fed bất ngờ giữ nguyên lãi suất, kim loại quý có thể tăng mạnh và hướng tới mốc 5.000 USD/ounce trong những tháng tới.

Dòng tiền lớn quay lại dầu khí giữa khủng hoảng năng lượng

Dòng tiền lớn quay lại dầu khí giữa khủng hoảng năng lượng

(CLO) Các văn phòng quản lý tài sản gia đình (family office), quỹ đầu tư và những nhà kinh doanh hàng hóa lớn không chỉ đặt cược vào giá dầu mà đang trực tiếp thâu tóm các tài sản năng lượng, từ mỏ dầu khí đến đường ống và cơ sở xuất khẩu.

35.000 tỷ đồng tranh chấp xây dựng: Vì sao hợp đồng ngày càng trở thành 'điểm nóng'?

35.000 tỷ đồng tranh chấp xây dựng: Vì sao hợp đồng ngày càng trở thành 'điểm nóng'?

(CLO) Các tranh chấp xây dựng đang ngày càng mang tính kỹ thuật, liên quan đến nhiều chủ thể và có giá trị lớn. Với các dự án xuyên biên giới, khác biệt về pháp luật, hợp đồng, ngôn ngữ và cách thức quản trị càng làm rủi ro gia tăng, đòi hỏi doanh nghiệp phải tính đến phương án phòng ngừa ngay từ khi ký kết.

Cỡ chữ bài viết:
