Báo cáo Kiểm toán Nhà nước gửi Quốc hội chỉ ra loạt tồn tại, sai sót trong quản lý đầu tư, nghiệm thu và quyết toán tại 9 dự án BOT, 29 dự án BT.
Với 9 dự án BOT, Bộ Giao thông Vận tải cho phép lập dự án trước khi Chính phủ chấp thuận chủ trương dự án, không thực hiện quy trình lập, phê duyệt và công bố danh mục dự án;
Phê duyệt dự án trước khi có báo cáo đánh giá tác động môi trường, không tổ chức đấu thầu rộng rãi. Hầu hết đều chỉ định nhà thầu thi công, việc thu xếp vốn của nhà đầu tư chưa đảm bảo quy định hợp đồng, tiến độ.
Cơ quan kiểm toán còn phát hiện loạt dự án xác định sai tổng mức đầu tư. Dự án đầu tư xây dựng tuyến đường bộ ven biển đoạn qua địa bàn Hải Phòng và 9 km trên địa bàn tỉnh Thái Bình theo hình thức đối tác công tư PPP được xác định tăng mức đầu tư 45,4 tỷ đồng.

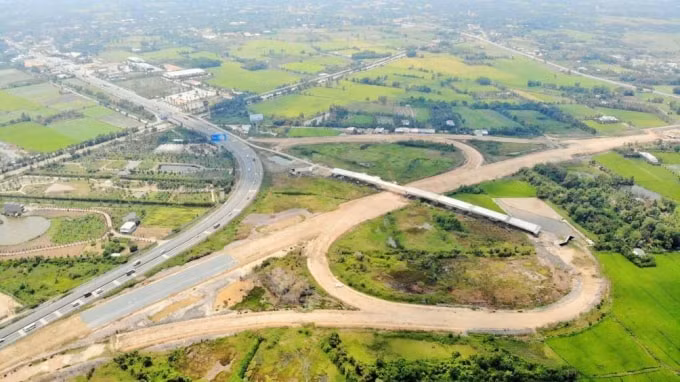

Dự án đường cao tốc Trung Lương - Mỹ Thuận giai đoạn 1 theo hình thức BOT tăng gần 62 tỷ đồng. Còn dự án cải tạo nâng cấp luồng sông Sài Gòn đoạn từ cầu đường sắt Bình Lợi tới cảng Bến Súc theo hợp đồng BOT tăng gần 8 tỷ...
Cũng theo Kiểm toán Nhà nước, việc nghiệm thu, thanh toán tại các dự án BOT còn sai sót. Kết quả kiểm toán các dự án BOT trong năm 2019 đã giảm trừ chi phí đầu tư thực hiện gần 666 tỷ đồng, trong đó sai khối lượng 74,5 tỷ, sai đơn giá gần 187 tỷ và sai khác hơn 404 tỷ.
Trước những sai phạm tại các dự án BOT, BT, Kiểm toán Nhà nước kiến nghị xử lý 926 tỷ đồng, trong đó đề nghị giảm thời gian thu phí 56,4 năm so với phương án ban đầu của 7 dự án BOT.
STT
Dự án
Thời gian giảm thu phí (năm)
1
Cầu Hoà Trung
15,8
2
Cầu Chà Là
13,9
3
Nâng cấp mở rộng 4 đoạn tuyến quốc lộ 60 nối cầu Rạch Miễu - Cổ Chiên (Bến Tre)
7
4
Nâng cấp luồng sông Sài Gòn (đoạn cầu Bình Lợi tới cảng Bến Súc)
7,5
5
Cải tạo, nâng cấp quốc lộ 1A đoạn An Sương - An Lạc
6,3
6
Đầu tư xây dựng đoạn thị xã Ninh Hoà và cải tạo quốc lộ 26 (Khánh Hoà)
4.9
7
Đầu tư xây dựng tuyến đường bộ ven biển đoạn qua địa bàn thành phố Hải Phòng và 9 km trên địa bàn tỉnh Thái Bình
(NB&CL) Dù Luật Đất đai mới sẽ chính thức có hiệu lực từ 1/1/2025, nhưng Chính phủ đã có đề xuất trình Quốc hội cho phép Luật Đất đai có hiệu lực từ ngày 1/7/2024, sớm hơn 5 tháng để tháo gỡ khó khăn cho thị trường bất động sản.
(CLO) Các công ty Nhật Bản sẽ tiếp tục tham gia vào các dự án năng lượng của Nga trên đảo Sakhalin do tầm quan trọng của chúng đối với an ninh năng lượng của Tokyo, Bộ Ngoại giao nước này tuyên bố.
(CLO) Ban Quản lý các Khu công nghiệp (KCN) tỉnh Nam Định cấp Giấy chứng nhận đăng ký đầu tư dự án nhà máy may XIELONG Việt Nam tại KCN Dệt may Rạng Đông (Nghĩa Hưng).
(CLO) Chiều 17/4, tại tỉnh Bắc Ninh, đại diện Thành phố Nam Ninh, Trung Quốc đã ký kết Bản ghi nhớ về tăng cường giao lưu kinh tế, thương mại với tỉnh Bắc Ninh.
(CLO) 3 khu công nghiệp (KCN) gồm: Hải Long, Nam Hồng và Minh Châu nằm trong số 6 KCN mới được UBND tỉnh Nam Định đồng ý chủ trương cho lập quy hoạch và nằm trong số 10 KCN phát triển thêm theo Quy hoạch tỉnh thời kỳ 2021-2030, tầm nhìn đến năm 2050.
