Đóng điện thông tuyến đường dây 500kV mạch 3

(CLO) Vào lúc 20h ngày 31/7, Tổng công ty Truyền tải điện Quốc gia (EVNNPT)/Ban Quản lý dự án các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện kỹ thuật Đường dây 500kV Vũng Áng – Quảng Trạch.

Sau khi đóng điện, toàn bộ dự án Đường dây 500kV mạch 3 Vũng Áng - Quảng Trạch - Dốc Sỏi – Pleiku 2 được thông tuyến.

Trước đó, đoạn tuyến đường dây 500kV Dốc Sỏi – Pleiku 2 đóng điện tháng 6/2021, đoạn tuyến đường dây 500kV Quảng Trạch - Dốc Sỏi, đóng điện tháng 5/2022.

dong dien thong tuyen duong day 500kv mach 3 hinh 1

Đường dây 500kV mạch 3 Vũng Áng - Quảng Trạch - Dốc Sỏi – Pleiku 2 được thông tuyến.

Quyết liệt điều hành để đưa dự án về đích

Dự đường dây 500kV Vũng Áng - Quảng Trạch là dự án thuộc cụm Dự án đường dây 500kV mạch 3 (Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku2). Dự án do EVNNPT làm chủ đầu tư, CPMB quản lý điều hành dự án.

Dự án đường dây 500kV mạch 3 (Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku2) được khởi công tháng 12/2018, quy mô xây dựng đường dây 500kV mạch kép từ Vũng Áng tới Pleiku 2 dài gần 742km trong đó đoạn tuyến từ TBA 500kV Vũng Áng (Hà Tĩnh) đến Sân phân phối 500kV Quảng Trạch (Quảng Bình) dài hơn 32km. Đây là đoạn tuyến ngắn nhưng gặp rất nhiều vướng mắc trong giải phóng mặt bằng.

Để đảm bảo hoàn thành dự án trong tháng 7/2022 theo chỉ đạo của Tập đoàn Điện lực Việt Nam, EVNNPT đã chỉ đạo và yêu cầu CPMB và các đơn vị tham gia dự án quyết tâm, huy động mọi nguồn lực, bổ sung và tăng cường ngay lực lượng, máy thi công để đẩy nhanh tiến độ thi công, đồng thời phối hợp và làm việc chặt chẽ với Thị ủy, UBND thị xã Kỳ Anh, tỉnh Hà Tĩnh để tháo gỡ các vướng mắc về BTGPMB nhằm đáp ứng tiến độ yêu cầu.

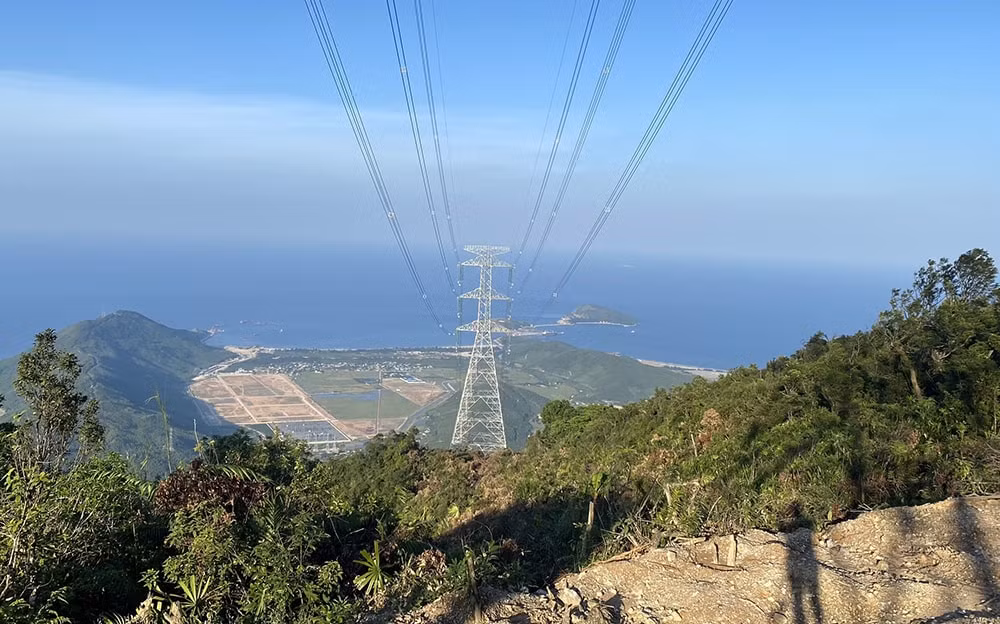

dong dien thong tuyen duong day 500kv mach 3 hinh 2

Đường dây đã thông tuyến.

Hàng ngày, lãnh đạo EVNNPT họp điều độ trực tuyến đầu giờ, đồng thời cử đoàn công tác các ban chuyên môn của EVNNPT bám sát hiện trường để chỉ đạo thi công. EVNNPT cùng với các đơn vị thi công điều phối nhân lực với phương châm tập trung tối đa nguồn lực cho dự án này để đẩy nhanh tiến độ thi công nhằm đảm bảo tiến độ chung của dự án.

Lãnh đạo CPMB và các phòng chức năng trực tiếp có mặt tại công trường để điều hành, xử lý và giải quyết ngay các vướng mắc phát sinh trong quá trình thi công. Đơn vị tư vấn thiết kế, tư vấn giám sát luôn có người bám công trường để giám sát tác giả, xử lý hiện trường và tổ chức nghiệm thu cuốn chiếu.

EVNNPT cũng đã huy động các đơn vị trực thuộc như Công ty Truyền tải điện 1, Công ty Truyền tải điện 2 bố trí lực lượng để thực hiện công tác phát quang, nghiệm thu hành lang tuyến, lắp đặt khung định vị,… và hỗ trợ các đơn vị thi công nhằm đảm bảo tiến độ yêu cầu.

Trong công tác nghiệm thu kỹ thuật, nghiệm thu hành lang tuyến, EVNNPT thống nhất với các đơn vị tư vấn giám sát, tư vấn thiết kế và quản lý vận hành với phương châm “thi công đến đâu, nghiệm thu hoàn thành đến đó”, kết thúc công tác kéo dây khoảng néo cuối cùng, cũng đồng nghĩa với việc đảm bảo đủ điều kiện để đóng điện vận hành dự án.

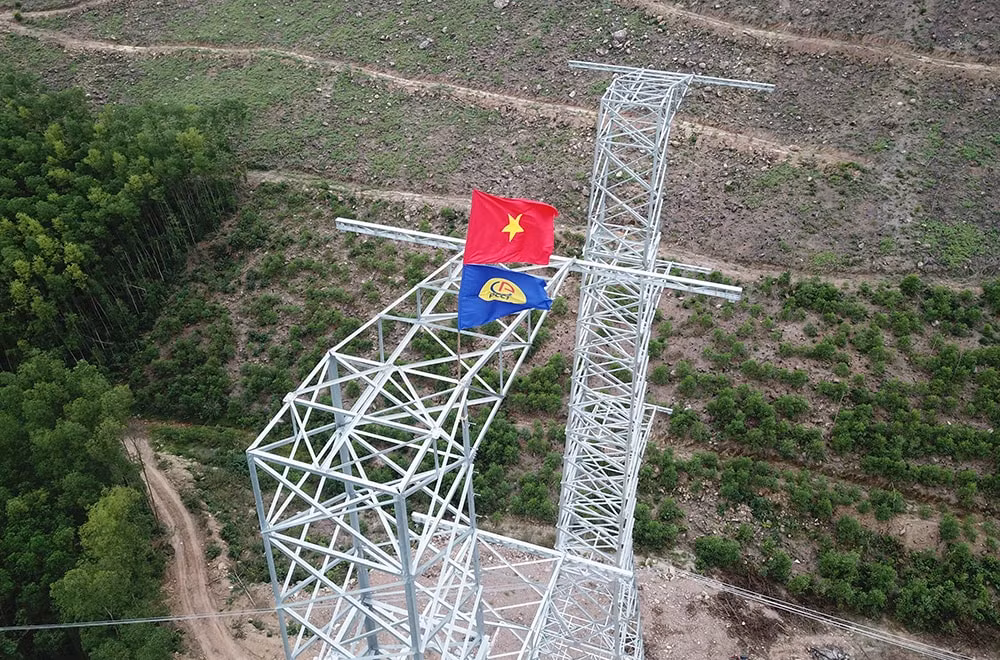

dong dien thong tuyen duong day 500kv mach 3 hinh 3

Đường dây mới thông tuyến sẽ tăng cường năng lực truyền tải điện Bắc - Nam.

Ông Trương Hữu Thành – Phó Tổng giám đốc EVNNPT cho biết: Quá trình triển khai dự án đường gây 500kV Vũng Áng – Quảng Trạch nói riêng và toàn tuyến đường dây 500kV mạch 3 gặp rất nhiều yếu tố khách quan tác động như các đợt dịch COVID-19 năm 2020, 2021, bão lũ năm 2020 và đặc biệt vướng mắc kéo dài trong bồi thường giải phóng mặt bằng.

Mặc dù vậy, dự án thường xuyên nhận được sự quan tâm của Chính phủ, Thủ tướng Chính phủ, các bộ, ngành, Ban chỉ đạo Quốc gia về phát triển Điện lực, Tập đoàn Điện lực Việt Nam trong việc chỉ đạo, tháo gỡ những khó khăn vướng mắc trong công tác giải phóng mặt bằng. Cùng với đó là sự vào cuộc quyết liệt của chính quyền địa phương từ cấp tỉnh/huyện/xã có đường dây đi qua đã tạo mặt bằng để đơn vị thi công triển khai dự án và hoàn thành dự án.

Song song với đó, EVNNPT/CPMB cử CBCNV thường xuyên có mặt trên công trường để tập trung điều hành công tác thi công, tháo gỡ và xử lý kịp thời các khó khăn vướng mắc phát sinh trong quá trình thi công. Trong một số tình huống có phương án tăng cường, bổ sung nhân lực, phương tiện thi công cho các đội kéo dây, điều động kịp thời vật tư trong quá trình thi công.

EVNNPT ghi nhận và đánh giá cao CPMB, các nhà thầu trong những ngày qua qua đã thi công ngày đêm để đạt được khối lượng công việc rất lớn để đưa dự án về đích. Trong quá trình thi công đảm bảo an toàn cho người, thiết bị và an ninh công trường.

Phó Tổng giám đốc EVNNPT Trương Hữu Thành cho biết: Việc đóng điện dự án đường dây 500kV Vũng Áng – Quảng Trạch có ý nghĩa quan trọng trong việc hoàn thành toàn bộ dự án đường dây 500kV mạch 3. Khi dự án hoàn thành sẽ góp phần tăng cường năng lực truyền tải lưới điện 500kV của hệ thống điện quốc gia; Giải tỏa công suất nguồn nhiệt điện và năng lượng tái tạo trong khu vực; Góp phần đảm bảo cung ứng điện cho tỉnh Hà Tĩnh, Quảng Bình, Quảng Trị, Thừa Thiên Huế, Quảng Nam, Quảng Ngãi, Gia Lai, Kon Tum, thành phố Đà Nẵng và phụ cận.

 Dự án đường dây 500kV Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku 2

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia;

- Quản lý, điều hành dự án: Ban QLDA các công trình điện miền Trung;

- Gồm 3 dự án thành phần:

+ Đường dây 500kV Quảng Trạch - Vũng Áng và sân phân phối 500 kV Trung tâm Điện lực Quảng Trạch;

+ Đường dây 500kV Quảng Trạch - Dốc Sỏi (đóng điện tháng 5/2022)

+ Đường dây 500kV Dốc Sỏi - Pleiku 2 (đóng điện tháng 6/2021)

- Tổng mức đầu tư: 11.949 tỷ đồng;

- Khởi công: ngày 18/12/2018;

- Đóng điện thông tuyến: tháng 7/2022

- Quy mô tổng thể của 3 dự án bao gồm:

+ Xây dựng mới gần 742 km đường dây 500kV mạch kép đi qua 9 tỉnh/ thành phố

+ Xây dựng mới 08 ngăn lộ 500kV tại sân phân phối Trung tâm Điện lực Quảng Trạch;

+ Mở rộng một số ngăn lộ 500kV tại các trạm biến áp 500kV Vũng Áng, Dốc Sỏi, Pleiku 2;

+ Xây dựng mới 03 trạm lặp quang và 03 nhà quản lý vận hành đội truyền tải điện.

- Ý nghĩa:

+ Góp phần tăng cường năng lực truyền tải của lưới điện 500kV liên kết các miền của hệ thống điện quốc gia;

+ Góp phần đảm bảo cung ứng điện cho miền Nam trong giai đoạn tới;

Tổng công ty Truyền tải điện Quốc gia - EVNNPT

18 Trần Nguyên Hãn - Hoàn Kiếm - Hà Nội

www.npt.com.vn

info@npt.evn.vn

facebook.com/Truyentaidienquocgia

SĐT: 042 222 6666 - FAX: 042 220 4455

Xem thêm

Vinamilk thắng lớn tại giải thưởng đổi mới sáng tạo ngành sữa toàn cầu 2026

Vinamilk thắng lớn tại giải thưởng đổi mới sáng tạo ngành sữa toàn cầu 2026

Tại World Dairy Innovation Awards 2026 (Giải thưởng Đổi mới sáng tạo ngành Sữa toàn cầu 2026) diễn ra trong khuôn khổ Hội nghị Sữa toàn cầu tại Barcelona (Tây Ban Nha), vượt qua nhiều tên tuổi lớn của ngành sữa thế giới, Vinamilk đã giành 5 giải thưởng từ 17 đề cử lọt vào vòng chung kết. Theo ông Richard Hall, Chủ tịch Global Dairy Congress và World Dairy Innovation Awards, đây là một kỳ tích chưa có tiền lệ trong suốt 20 năm tổ chức trao giải.

Chuyển đổi số ngân hàng: Hơn 156 triệu hồ sơ khách hàng được đối chiếu sinh trắc học

Chuyển đổi số ngân hàng: Hơn 156 triệu hồ sơ khách hàng được đối chiếu sinh trắc học

(NB&CL) Không còn dừng lại ở việc gia tăng tiện ích, mở thêm ứng dụng hay cắt giảm thủ tục tại quầy, chuyển đổi số ngành Ngân hàng đang dịch chuyển sâu hơn vào nền tảng vận hành của toàn hệ thống tài chính. Với hơn 156 triệu hồ sơ khách hàng được đối chiếu sinh trắc học và hàng nghìn tỷ đồng rủi ro được chặn đứng, dữ liệu và an toàn bảo mật chính là “cuộc chơi” cốt lõi hiện nay.

Hải quan tăng tốc mở rộng Cổng thông tin một cửa quốc gia, kết nối cơ chế một cửa ASEAN

Hải quan tăng tốc mở rộng Cổng thông tin một cửa quốc gia, kết nối cơ chế một cửa ASEAN

(NB&CL) Dự án “Mở rộng Cổng thông tin một cửa quốc gia và kết nối Cơ chế một cửa ASEAN” giai đoạn 3 đã được phê duyệt và đang triển khai các gói thầu trọng tâm. Trên nền tảng 250 thủ tục hành chính của 13 bộ, ngành đã được kết nối, việc mở rộng hệ thống được kỳ vọng giúp doanh nghiệp giảm vòng hồ sơ, rút ngắn thời gian xử lý và thuận lợi hơn khi tận dụng ưu đãi thương mại trong khu vực.

Khu nghỉ dưỡng ven biển với hệ tiện ích hồ bơi, cảnh quan và bãi biển riêng, một trong những mô hình thường được khai thác trong các chương trình sở hữu kỳ nghỉ.

Marriott, Hilton, Disney vận hành Timeshare thế nào trong lúc mô hình sở hữu kỳ nghỉ tại Việt Nam vướng tranh cãi?

Trong lúc mô hình sở hữu kỳ nghỉ tại Việt Nam liên tục vướng tranh cãi, Timeshare trên thế giới vẫn được các tập đoàn khách sạn, nghỉ dưỡng lớn như: Marriott, Hilton, Disney, Wyndham hay Hyatt vận hành như một sản phẩm du lịch dài hạn. Khác biệt không chỉ nằm ở thương hiệu, mà còn ở cách định danh sản phẩm, cấu trúc hợp đồng, cơ chế đặt phòng, phí duy trì và mức độ minh bạch với khách hàng.

Giá xăng, dầu giảm mạnh

Giá xăng, dầu giảm mạnh

(CLO) Từ 15h chiều nay (18/6), giá xăng dầu trong nước giảm sâu, mức giảm từ 1.200 - 2.300 đồng mỗi lít.

Những đóng góp đến xã hội của Vietlott sau 10 năm kinh doanh

Những đóng góp đến xã hội của Vietlott sau 10 năm kinh doanh

(NB&CL) Trải qua 10 năm triển khai kinh doanh (2016 – 2026), Công ty TNHH MTV Xổ số Điện toán Việt Nam (Vietlott) đã luôn nỗ lực hoạt động và phát triển để lan tỏa thông điệp “Cơ hội để tốt hơn” tới hàng triệu người dân Việt: phát triển thị trường trò chơi giải trí có thưởng Việt Nam theo hướng minh bạch, hiện đại và có trách nhiệm; góp phần nâng cao đời sống vật chất, tinh thần cho người dân thông qua đóng góp ngân sách nhà nước và các chương trình an sinh xã hội.

 KienlongBank được chấp thuận tăng vốn lên hơn 7.500 tỷ đồng, đón sóng tăng trưởng giai đoạn mới

KienlongBank được chấp thuận tăng vốn lên hơn 7.500 tỷ đồng, đón sóng tăng trưởng giai đoạn mới

Ngân hàng Nhà nước vừa chấp thuận cho KienlongBank tăng vốn điều lệ thêm hơn 1.706 tỷ đồng, nâng vốn điều lệ lên 7.527 tỷ đồng. Trong bối cảnh ngân hàng niêm yết trên HOSE, duy trì đà tăng trưởng lợi nhuận và đẩy mạnh chuyển đổi số, việc bổ sung nguồn vốn được xem là bước đi quan trọng giúp KienlongBank mở rộng dư địa tăng trưởng cho giai đoạn phát triển mới.

Xăng sinh học E10 - hiểu đúng, an tâm sử dụng

Xăng sinh học E10 - hiểu đúng, an tâm sử dụng

(NB&CL) Từ ngày 1/6/2026, Việt Nam chính thức triển khai bán xăng sinh học E10 trên toàn quốc. Đây là bước đi tất yếu trong xu hướng chuyển dịch năng lượng xanh, giúp giảm phát thải khí nhà kính và bảo vệ môi trường. Đồng thời, là hành động cụ thể hiện thực hóa cam kết đạt phát thải ròng bằng “0” (Net Zero) vào năm 2050, hướng tới một hệ sinh thái năng lượng bền vững.

Cụm công nghiệp Yên Dương mở rộng: Động lực tăng trưởng kinh tế địa phương

Cụm công nghiệp Yên Dương mở rộng: Động lực tăng trưởng kinh tế địa phương

(NB&CL) Cụm công nghiệp Yên Dương mở rộng được Ủy ban nhân dân tỉnh Nam Định cũ quyết định thành lập tại xã Yên Dương, huyện Ý Yên với quy mô khoảng 25 ha, nhằm đáp ứng nhu cầu phát triển công nghiệp, thu hút đầu tư và tạo động lực thúc đẩy phát triển kinh tế - xã hội khu vực phía Tây Nam của tỉnh Nam Định cũ, nay là tỉnh Ninh Bình.

Cỡ chữ bài viết:
