Đưa Nhà máy nhiệt điện Thái Bình 2 hòa lưới điện quốc gia vào tháng 4/2022

(CLO) Phó Thủ tướng Lê Văn Thành yêu cầu bám sát mốc tiến độ tổng thể và mốc tiến độ của từng hạng mục đã đề ra, phấn đấu đến ngày 30/4/2022, Nhà máy Nhiệt điện Thái Bình 2 có thể thực hiện phát điện hòa vào lưới điện quốc gia.

Văn phòng Chính phủ ngày 13/1/2022 vừa phát đi Thông báo số 13/TB-VPCP chỉ đạo của Phó Thủ tướng Lê Văn Thành liên quan đến Nhà máy nhiệt điện Thái Bình 2.

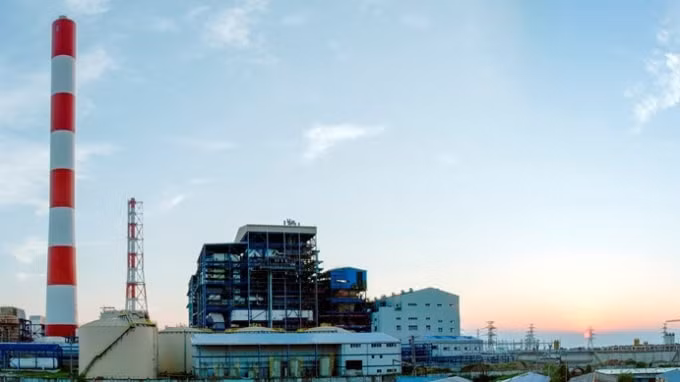

dua nha may nhiet dien thai binh 2 hoa luoi dien quoc gia vao thang 4 2022 hinh 1

Tổng mức đầu tư dự án Nhiệt điện Thái Bình 2 là 41.799 tỷ đồng.

Theo đó, để hoàn thành mục tiêu đưa Nhà máy nhiệt điện Thái Bình 2 (tại huyện Thái Thụy, tỉnh Thái Bình) vào vận hành an toàn trong năm 2022, hạn chế thấp nhất thiệt hại cho dự án, Phó Thủ tướng Lê Văn Thành đã yêu cầu Tập đoàn Dầu khí Việt Nam (PVN) chỉ đạo chủ đầu tư, Ban Quản lý dự án tiếp tục bám sát mốc tiến độ tổng thể và mốc tiến độ của từng hạng mục đã đề ra, trong đó không được để thiếu vật tư, thiết bị đối với công tác lắp đặt, chạy thử các hệ thống, đặc biệt là không để thiếu tài chính trong lúc dự án đang vào giai đoạn nước rút để phấn đấu đến ngày 30/4/2022 có thể thực hiện phát điện hòa vào lưới điện quốc gia.

PVN chỉ đạo chủ đầu tư, Ban Quản lý dự án xem xét, nghiên cứu giải pháp bù tiến độ, trong đó bố trí thi công làm 3 ca, đồng thời chú trọng chăm lo động viên, hỗ trợ người lao động và cán bộ công nhân viên trực tiếp thi công xây dựng tại nhà máy, nhất là trong thời gian nghỉ lễ, Tết; chú trọng công tác đảm bảo an toàn trong thi công, lắp đặt, chạy thử và vận hành nhà máy; thường xuyên kiểm tra các công đoạn vận hành, bảo đảm an toàn, sức khỏe cho cán bộ công nhân viên của nhà máy.

Phó Thủ tướng cũng giao Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp khẩn trương xây dựng dự thảo Nghị quyết điều chỉnh thời điểm kết thúc thu hồi giá trị tạm ứng đối với tổng thầu EPC khi giá trị thanh toán đạt đến 95% giá trị hợp đồng như ý kiến chỉ đạo của Phó Thủ tướng tại văn bản số 9454/VPCP-CN ngày 25/12/2021 của Văn phòng Chính phủ.

Được biết, dự án Nhà máy nhiệt điện Thái Bình 2 được quy hoạch với công suất 600 MW, tổng lượng điện sản xuất mỗi năm theo thiết kế lên đến 7,2 tỉ kWh điện thương phẩm.

Dự án do PVN làm chủ đầu tư và Tổng công ty Cổ phần Xây lắp Dầu khí Việt Nam làm tổng thầu EPC. Tổng mức đầu tư dự án đến nay dự kiến là 41.799 tỷ đồng, đội vốn thêm 6.000 tỷ đồng so với dự toán ban đầu.

Gia Phát

Xem thêm

Tổng Bí thư, Chủ tịch nước Tô Lâm: Tập trung xử lý dứt điểm các vụ án, vụ việc nghiêm trọng, phức tạp

Tổng Bí thư, Chủ tịch nước Tô Lâm: Tập trung xử lý dứt điểm các vụ án, vụ việc nghiêm trọng, phức tạp

Sáng 18/6, tại Trụ sở Trung ương Đảng, Ban Chỉ đạo Trung ương về phòng, chống tham nhũng, lãng phí, tiêu cực (Ban Chỉ đạo) đã họp Phiên thứ 30 để thảo luận, cho ý kiến về kết quả thực hiện Chương trình công tác 6 tháng đầu năm và nhiệm vụ trọng tâm 6 tháng cuối năm 2026 cùng một số nội dung quan trọng khác.

Ninh Bình: Thống nhất các nội dung trình tại Kỳ họp thường lệ giữa năm 2026

Ninh Bình: Thống nhất các nội dung trình tại Kỳ họp thường lệ giữa năm 2026

(CLO) Ngày 18/6, Ban Thường vụ Tỉnh ủy Ninh Bình tổ chức hội nghị thảo luận, cho ý kiến đối với các nội dung trình tại Kỳ họp thường lệ giữa năm 2026 của HĐND tỉnh khóa XVI, nhiệm kỳ 2026-2031 và một số nội dung thuộc thẩm quyền. Ông Trần Huy Tuấn, Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy chủ trì hội nghị.

Phó Thủ tướng Nguyễn Văn Thắng chỉ đạo 'gỡ vướng' về tạm hoãn xuất cảnh do nợ thuế

Phó Thủ tướng Nguyễn Văn Thắng chỉ đạo 'gỡ vướng' về tạm hoãn xuất cảnh do nợ thuế

(CLO) Phó Thủ tướng Nguyễn Văn Thắng giao Bộ Tài chính nghiên cứu kỹ vướng mắc phát sinh thực tế để sửa đổi, bổ sung, hoàn thiện quy định về hoàn thành nghĩa vụ nộp thuế trong trường hợp xuất cảnh tại Nghị định quy định chi tiết một số điều và biện pháp để tổ chức, hướng dẫn thi hành Luật Quản lý thuế, đảm bảo đúng quy định pháp luật và phù hợp thực tiễn triển khai thực hiện, hỗ trợ, tạo thuận lợi cho người nộp thuế tuân thủ pháp luật.

Khai mạc phiên trọng thể Đại hội đại biểu Phụ nữ toàn quốc lần thứ XIV

Khai mạc phiên trọng thể Đại hội đại biểu Phụ nữ toàn quốc lần thứ XIV

(CLO) Sáng 18/6, diễn ra lễ khai mạc Đại hội đại biểu Phụ nữ toàn quốc lần thứ XIV nhiệm kỳ 2026 - 2031. Tới dự có Ủy viên Bộ Chính trị, Chủ tịch Quốc hội Trần Thanh Mẫn. Cùng dự có Ủy viên Bộ Chính trị, Bí thư Trung ương Đảng, Chủ tịch Ủy ban Trung ương Mặt trận Tổ quốc Bùi Thị Minh Hoài.

Chỉ đầu tư nâng cấp cao tốc khi xác định rõ hiệu quả và khả năng thu hồi vốn

Chỉ đầu tư nâng cấp cao tốc khi xác định rõ hiệu quả và khả năng thu hồi vốn

(CLO) Về đầu tư nâng cấp hoàn thiện các tuyến đường bộ cao tốc đã đầu tư theo quy mô phân kỳ, Phó Thủ tướng Thường trực Phạm Gia Túc lưu ý trong quá trình nghiên cứu cần tính toán, đánh giá đầy đủ hiệu quả đầu tư, hạch toán kinh tế xã hội, chỉ đầu tư khi dự án có hiệu quả cụ thể và phải xác định được khả năng thu hồi vốn.

Kiểm soát chặt chẽ chi phí đầu tư dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Kiểm soát chặt chẽ chi phí đầu tư dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

(CLO) Về điều chỉnh chủ trương đầu tư dự án đường sắt Lào Cai - Hà Nội - Hải Phòng, trong đó có tổng mức đầu tư, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc yêu cầu rà soát kỹ lưỡng đơn giá, định mức, chi phí; làm rõ chi phí tăng do điều chỉnh khối lượng, tăng do thay đổi định mức, đơn giá… bảo đảm tính đúng, tính đủ, phù hợp với quy định và điều kiện của Việt Nam; kiểm soát chặt chẽ chi phí đầu tư…

Cộng đồng người Việt Nam tại Nga là cầu nối vững chắc, làm sâu sắc hơn quan hệ Đối tác chiến lược toàn diện

Cộng đồng người Việt Nam tại Nga là cầu nối vững chắc, làm sâu sắc hơn quan hệ Đối tác chiến lược toàn diện

(CLO) Thủ tướng Lê Minh Hưng tin tưởng cộng đồng người Việt Nam tại Nga sẽ tiếp tục là lực lượng tiên phong trong việc tăng cường giao lưu nhân dân, thúc đẩy hợp tác kinh tế, thương mại, khoa học- công nghệ và giáo dục giữa hai nước; là cầu nối vững chắc góp phần làm sâu sắc hơn nữa quan hệ Đối tác chiến lược toàn diện Việt Nam – Nga.

Cỡ chữ bài viết:
