Cụ thể, EVN yêu cầu các đơn vị “lấy lại tiến độ ngay lập tức”, đảm bảo các mốc tiến độ, đặc biệt tại các dự án nguồn điện trọng điểm. Trong đó, Dự án Nhà máy Nhiệt điện Quảng Trạch I tập trung hòa lưới tổ máy 1 trong tháng 3/2026, phát điện thương mại tổ máy 1 tháng 5/2026; Nhà máy Nhiệt điện Quảng Trạch II phấn đấu khởi công trong quý I/2026; hoàn thiện các thủ tục điều chỉnh chủ trương đầu tư và chuẩn bị đàm phán các hợp đồng liên quan đối với Dự án Điện hạt nhân Ninh Thuận 1; tiếp tục thúc đẩy công tác chuẩn bị đầu tư các dự án thủy điện mở rộng…
Thực tế tại công trường nhà máy thủy điện tích năng Bác Ái thuộc xã Bác Ái Tây (Ninh Thuận cũ, nay là tỉnh Khánh Hòa), hoạt động thi công được diễn ra khẩn trương. Hai đường ống ngầm khổng lồ xuyên núi đã dần hiện rõ hình hài sau hơn một năm thi công. Đây là công trình thuỷ điện tích năng đầu tiên ở Việt Nam và lớn nhất Đông Nam Á mà EVN làm chủ đầu tư.
Ông Nguyễn Thanh Minh - Phó giám đốc Ban Quản lý dự án Điện 3, Phó giám đốc Ban điều hành dự án Nhà máy thủy điện tích năng Bác Ái - cho hay dự án được phân kỳ đầu tư làm hai giai đoạn, bao gồm: giai đoạn 1 thi công cụm công trình cửa xả đảm bảo tiến độ tích nước hồ chứa nước sông Cái vào đầu tháng 4/2021.
Giai đoạn 2 gồm các hạng mục tuyến năng lượng; các hầm ngách thi công hầm; đường thi công vận hành, san nền TPP 500kV được bắt đầu thi công vào ngày 22-2/2025, các công trình trên hồ, trạm phân phối 500kV, nhà làm việc...
Đến nay dự án đã hoàn thành đào và gia cố hầm cáp điện - thoát gió; đắp nền trạm phân phối điện 500kV; đào và gia cố hố móng tháp van hạ lưu và đang triển khai thi công các hạng mục công trình chính với 5 mũi thi công đào và gia cố các hầm, hiện đã đạt khoảng 24,6% khối lượng thi công các hầm xuyên qua núi.
Hệ thống đường thi công vận hành VH1, VH2, VH3A thi công đào, đắp đất đá nền đường đạt 98% khối lượng thiết kế, đang triển khai hoàn thiện móng mặt đường; hệ thống cấp nước, cấp điện thi công đạt 90% khối lượng thiết kế, đáp ứng yêu cầu thi công công trình Nhà máy thủy điện tích năng Bác Ái.

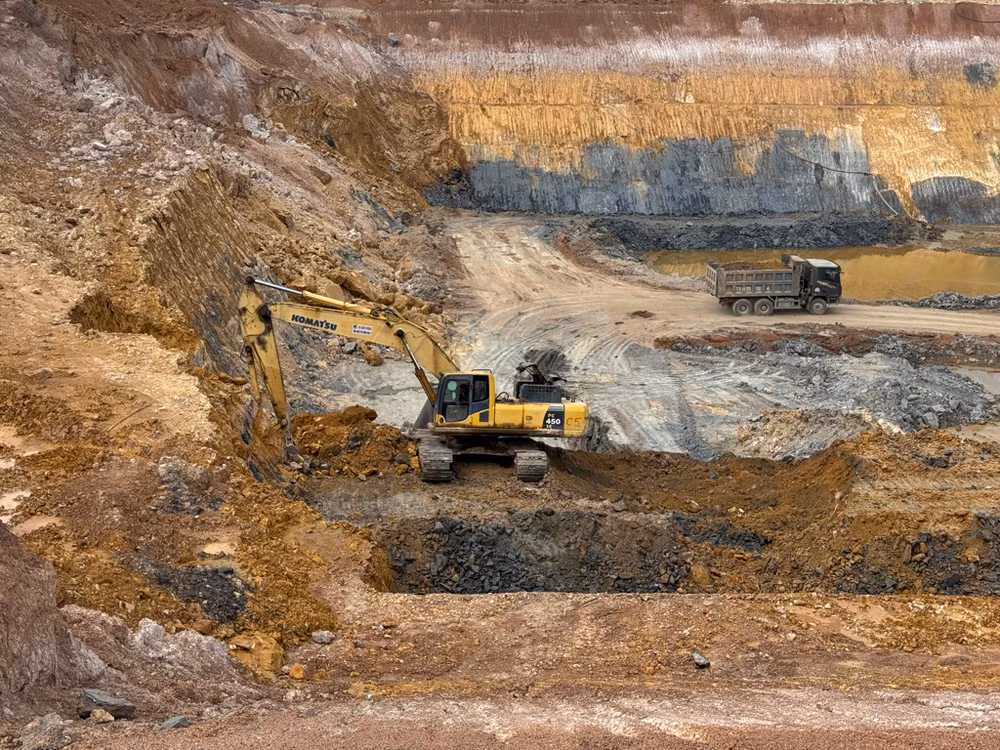

Tương tự, tại công trường Dự án Nhà máy Thủy điện Trị An mở rộng (tỉnh Đồng Nai), các đơn vị thi công cũng đang tích cực triển khai, tiến độ có sự chuyển biến rõ nét. Hiện các đơn vị duy trì cường độ thi công cao, kiểm soát chặt tiến độ, chất lượng và chủ động nguồn lực cho giai đoạn thi công sau Tết.
Dự án do EVN làm chủ đầu tư và Ban Quản lý dự án Điện 3 (EVNPMB3) trực tiếp quản lý, với tổng mức đầu tư gần 4.000 tỷ đồng, công suất lắp đặt 200 MW (bao gồm 2 tổ máy x 100 MW), gồm các hạng mục chính như: Kênh dẫn vào, cửa lấy nước, đường ống áp lực, nhà máy, kênh xả sau nhà máy, đường vận hành…
Hàng tuần, chủ đầu tư và liên danh các nhà thầu tổ chức họp đánh giá tiến độ dự án, đồng thời bàn giải pháp tháo gỡ các vướng mắc, khó khăn trong quá trình thi công, qua đó đẩy nhanh tiến độ và tạo tiền đề triển khai các hạng mục trọng điểm trong thời gian tới.
Các đơn vị cũng đang khắc phục những khó khăn về nhiên liệu do biến động giá xăng dầu, phấn đấu hoàn thành các hạng mục theo đường găng tiến độ đã đề ra.
Về lưới điện, trong năm nay, EVN dự kiến khởi công 295 công trình và đóng điện 303 công trình; riêng tháng 1/2026 đã khởi công 12 công trình và đóng điện 11 công trình 110 kV. Các dự án đấu nối nguồn điện, giải tỏa công suất thủy điện Tây Bắc, nhập khẩu điện được yêu cầu bám sát tiến độ, tháo gỡ vướng mắc mặt bằng để hoàn thành trong quý I và quý I/2026 theo kế hoạch.
Với những nỗ lực và cố gắng trên, EVN đang thực hiện nhiều biện pháp đảm bảo cung ứng điện không chỉ trong ngắn hạn mà còn lâu dài, coi đây là nhiệm vụ chính trị trọng tâm, ưu tiên hàng đầu.
