Theo báo cáo của Ban Quản lý dự án Đầu tư xây dựng số 2, đến đầu tháng 12/2025, dự án đầu tư xây dựng tuyến đường từ phường Thái Bình đi xã Hưng Hà kết nối với phường Phố Hiến giai đoạn 1, dài gần 19 km với tổng mức đầu tư 3.735 tỷ đồng đang được tập trung đẩy nhanh tiến độ thi công và giải phóng mặt bằng.

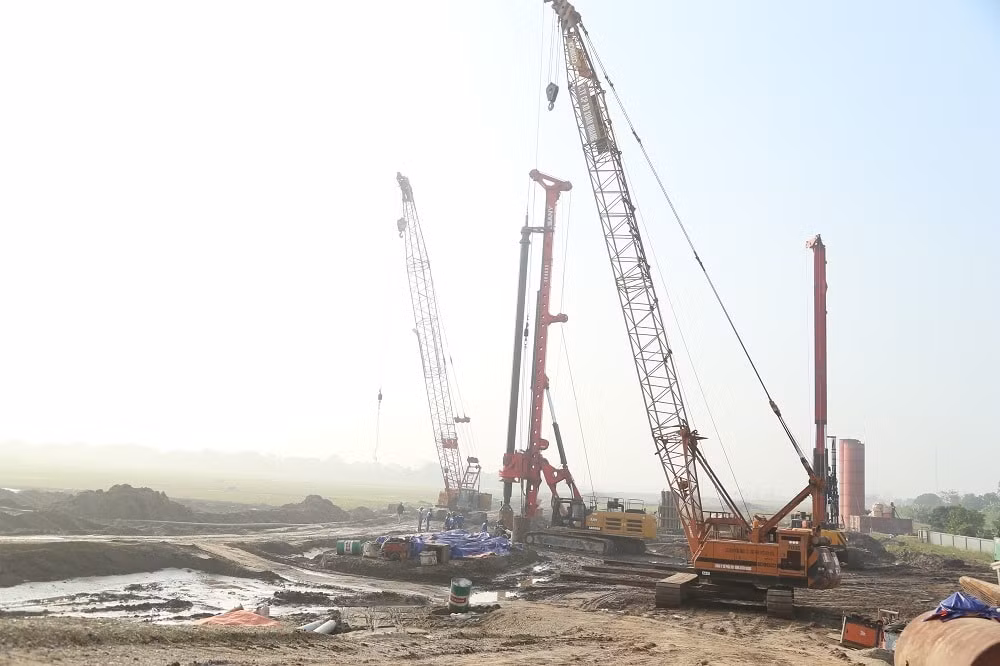

Đến nay, dự án đã giải ngân 134,71/708,24 tỷ đồng. Tại gói thầu xây dựng cầu vượt sông Trà Lý và đường dẫn hai đầu cầu, nhà thầu đã hoàn thành tập kết máy móc, thiết bị, dựng lán trại; các thủ tục đầu vào và xin cấp phép thi công, đơn vị thi công đang triển khai nền đường gom số 2, tập kết khoảng 10.000 m³ cát, chuẩn bị khoan cọc nhồi đầu tiên tại trụ T5. Mục tiêu đến ngày 16/2/2026 hoàn thành 90 cọc khoan nhồi phía bờ phường Thái Bình và ba bệ đúc dầm phục vụ thi công nhịp dẫn.
Đối với gói thầu thi công tuyến đường, các nhà thầu đã xây dựng lán trại, bãi đúc cấu kiện, tập kết thiết bị, vật liệu. Trên công trường, các hạng mục như phát quang mặt bằng, bóc phong hóa, đắp đê quai... được triển khai tại các đoạn đã có mặt bằng.
Về công tác giải phóng mặt bằng, phường Thái Bình đã chi trả cơ bản tiền bồi thường đất nông nghiệp, đang hoàn thiện thủ tục, lấy ý kiến thống nhất để lập phương án đền bù đối với 2 doanh nghiệp và 1 hộ dân; đã lập phương án di chuyển 32 ngôi mộ, 4 hộ tự nguyện di dời trước 11 ngôi mộ.
Xã Nam Tiên Hưng đã phê duyệt phương án giải phóng mặt bằng cho 300/310 hộ; chi trả bồi thường, hỗ trợ giải phóng mặt bằng 9,64 tỷ đồng cho 83 hộ và bàn giao 0,9km tuyến đất nông nghiệp.
Xã Tiên Hưng đã chi trả cho 83 hộ, bàn giao 1 km mặt bằng; đang thẩm định phương án đối với các thôn còn lại. Xã Hồng Minh đã hoàn thành giải phóng mặt bằng. Xã Hưng Hà đang công khai hồ sơ, thẩm định phương án giải phóng mặt bằng đất nông nghiệp; diện tích đất ở và đất chuyển đổi đang được kiểm đếm, xác minh.
Về di chuyển hệ thống đường điện với 147 vị trí cột, đơn vị tư vấn đã hoàn thành khảo sát, thiết kế tại phường Thái Bình nhưng chưa trình thẩm định do thay đổi quy hoạch nền đường từ 60m lên 180m. Ngoài ra, các đoạn qua Tiên Hưng, Nam Tiên Hưng và Hưng Hà đang tiếp tục khảo sát. Trong quá trình triển khai vẫn còn tồn tại một số khó khăn, vướng mắc.
Ngày 3/12, phát biểu tại buổi làm việc với Ban Quản lý đầu tư xây dựng số 2 và các đơn vị, địa phương liên quan về tiến độ triển khai dự án đầu tư xây dựng tuyến đường từ phường Thái Bình đi xã Hưng Hà kết nối với phường Phố Hiến, ông Lại Văn Hoàn, Phó Chủ tịch UBND tỉnh đề nghị đơn vị nhà thầu tuân thủ tiến độ, chất lượng, bảo đảm quy trình và an toàn thi công, nhất là an toàn các công trình điện trong quá trình triển khai dự án theo đúng cam kết với tỉnh.
UBND tỉnh cam kết bảo đảm nguồn lực và có chủ trương tháo gỡ khó khăn về nhu cầu vật liệu xây đắp, tạo điều kiện để đơn vị thi công có đủ nguồn vật liệu thi công. Đối với công tác giải phóng mặt bằng, các sở ngành, địa phương phải tuân thủ mốc thời gian, trong đó, đất nông nghiệp, đất mộ phải hoàn thành trong tháng 12/2025; đất ở hoàn thành vào cuối quý I/2026. Các địa phương khẩn trương thực hiện theo hướng dẫn của các sở, ngành liên quan đến công tác giải phóng mặt bằng.
Đối với công tác tái định cư, ông Lại Văn Hoàn thống nhất với đề xuất của các sở, ngành và địa phương; đồng thời giao Ban Quản lý Đầu tư xây dựng số 2 tổng hợp khó khăn, vướng mắc tại từng khu vực để báo cáo UBND tỉnh chỉ đạo giải quyết.
UBND tỉnh cũng đề nghị các cơ quan báo chí và hệ thống truyền thông địa phương tiếp tục tăng cường tuyên truyền về ý nghĩa, tầm quan trọng của dự án, tạo sự đồng thuận của Nhân dân và lan tỏa hiệu quả đến các dự án trọng điểm khác trên địa bàn tỉnh.
