Chuẩn bị chạy thử nhà máy nhiệt điện Thái Bình 2

(CLO) Dự án nhà máy nhiệt điện Thái Bình 2 đã hoàn thành 86% tiến độ tổng thể, đang trong giai đoạn chuẩn bị triển khai chạy thử.

Theo Ban Quản lý Dự án nhà máy nhiệt điện Thái Bình 2, tính đến ngày 17/10, dự án này đã hoàn thành 86% tiến độ tổng thể, 100% thiết kế, gần 95% mua sắm lũy kế và hơn 84% xây dựng thi công lũy kế. Hiện nhà máy đang trong giai đoạn chuẩn bị triển khai chạy thử.

chuan bi chay thu nha may nhiet dien thai binh 2 hinh 1

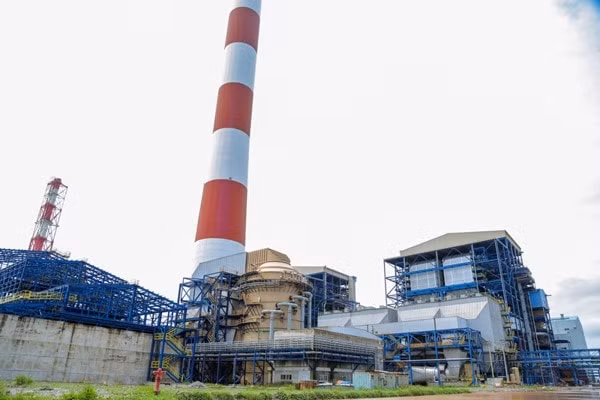

Dự án nhà máy nhiệt điện Thái Bình 2 đã hoàn thành 86% tiến độ

Dự kiến nhà máy đốt dầu lần đầu tổ máy 1 vào tháng 2/2022; hòa lưới điện tổ máy 1 vào ngày 19/5/2022; đốt than tổ máy 1 vào ngày 16/6/2022; đốt than tổ máy 2 vào ngày 3/8/2022; vận hành thương mại tổ máy 1 vào ngày 30/11/2022 và vận hàng thương mại tổ máy 2 vào ngày 31/12/2022.

Đến thời điểm này, các vướng mắc chính liên quan đến dự án đã cơ bản được giải quyết, trong đó Hội đồng thành viên Tập đoàn Dầu khí Việt Nam (PVN) đã ban hành các nghị quyết để hoàn thành dự án theo đúng chỉ đạo của Chính phủ và đã thành lập Ban điều hành để triển khai thực hiện.

Trong đó, các phương án giải quyết phần việc dở dang đã được làm rõ về phạm vi công việc và chi phí, có biện pháp cụ thể để cơ cấu lại, giao cho nhà thầu đủ năng lực thực hiện. Các phần việc chưa thực hiện được rà soát theo từng gói thầu cụ thể nhằm đánh giá đầy đủ hiện trạng, điều chỉnh lại phạm vi công việc để tối ưu về tiến độ và chi phí, tạo thuận lợi cao nhất trong triển khai.

PVN cũng đã rà soát, tính toán chi phí cần thiết để triển khai, hoàn thành dự án vào cuối năm 2022, bảo đảm không vượt tổng mức đầu tư điều chỉnh lần 2.

Dự án Nhà máy Nhiệt điện Thái Bình 2 do PVN làm chủ đầu tư với tổng công suất 2 tổ máy là 1.200 MW, khi đi vào hoạt động sẽ đóng góp cho hệ thống điện quốc gia 7,2 tỷ kWh/năm.

T.Toàn

Xem thêm

VN-Index dự báo rung lắc và lùi về vùng hỗ trợ 1.800 điểm

VN-Index dự báo rung lắc và lùi về vùng hỗ trợ 1.800 điểm

(CLO) Thị trường chứng khoán Việt Nam đang chịu chi phối lớn từ nhóm cổ phiếu vốn hóa lớn và có thể xuất hiện nhịp điều chỉnh nhẹ sau giai đoạn tăng mạnh. Mức điều chỉnh được dự báo không quá sâu, VN-Index có thể lùi về vùng hỗ trợ 1.800 điểm.

E100 Dung Quất trở lại: Mảnh ghép then chốt cho lộ trình xăng E10

E100 Dung Quất trở lại: Mảnh ghép then chốt cho lộ trình xăng E10

(CLO) Trong bối cảnh nhu cầu xăng dầu gia tăng và yêu cầu bảo đảm an ninh năng lượng, Nhà máy Nhiên liệu sinh học Dung Quất đã hoạt động trở lại với một vai trò mới; nguồn cung E100 ổn định, tạo lợi thế đặc biệt trong pha chế xăng sinh học. Sự phục hồi của nhà máy không chỉ mang ý nghĩa kỹ thuật mà còn mở ra triển vọng phát triển bền vững cho chuỗi nhiên liệu sinh học trong nước.
BSR quý I/2026 tăng trưởng mạnh, tổng doanh thu đạt 46.462 tỷ đồng, lợi nhuận sau thuế đạt 8.265 tỷ đồng

BSR quý I/2026 tăng trưởng mạnh, tổng doanh thu đạt 46.462 tỷ đồng, lợi nhuận sau thuế đạt 8.265 tỷ đồng

(CLO) Tổng Công ty Lọc hóa dầu Việt Nam (mã chứng khoán: BSR) vừa công bố báo cáo tài chính quý I/2026 với kết quả sản xuất kinh doanh tăng trưởng rất ấn tượng. Theo đó, tổng doanh thu hợp nhất đạt 46.462 tỷ đồng, và lợi nhuận sau thuế đạt 8.265 tỷ đồng - mức cao nhất so với cùng kỳ và vượt xa kỳ vọng của thị trường.
Cỡ chữ bài viết:
