Hàng loạt sai phạm tại dự án Phát triển bền vững thành phố Đà Nẵng

(CLO) Báo cáo trình Quốc hội, Kiểm toán nhà nước đã chỉ ra hàng loạt sai phạm trong quá trình thực hiện dự án phát triển bền vững thành phố Đà Nẵng... Đặc biệt, chỉ rõ trách nhiệm của BQLDA đầu tư cơ sở hạ tầng ưu tiên thành phố Đà Nẵng.

Dự án Phát triển bền vững TP Đà Nẵng có tổng mức đầu tư lên đến 7.610 tỷ đồng. Trong đó vốn ngân sách nhà nước 1.834 tỷ đồng, còn lại là nguồn vốn ODA của Ngân hàng Thế giới.

Theo Kiểm toán nhà nước, trong quá trình thực hiện dự án đã có nhiều sai sót, cần phải kiểm điểm các tập thể, cá nhân có liên quan.

Cụ thể, đối với BQLDA đầu tư cơ sở hạ tầng ưu tiên thành phố Đà Nẵng: Cần kiểm điểm rút kinh nghiệm việc đăng ký nhu cầu sử dụng sai nguồn vốn dự án: Để bố trí đầu tư cho các hạng mục không thuộc dự án được duyệt; mua sắm thiết bị không có trong danh mục phê duyệt và mua thiết bị văn phòng cho các Sở, Ngành của TP không thuộc danh sách đơn vị được mua sắm từ nguồn vốn của dự án.

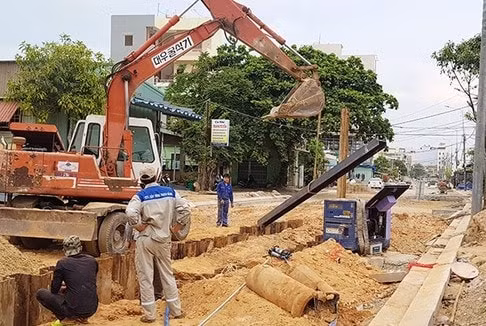

Dự án Phát triển bền vững TP Đà Nẵng, gói thầu xây dựng tuyến cống thu gom nước thải, tuyến ống truyền tải mạng cấp 1, 2 và trạm bơm nước thải khu vực Mỹ Khê – Mỹ An đang được triển khai thi công (Ảnh: HC)

Dự án Phát triển bền vững TP Đà Nẵng, gói thầu xây dựng tuyến cống thu gom nước thải, tuyến ống truyền tải mạng cấp 1, 2 và trạm bơm nước thải khu vực Mỹ Khê – Mỹ An đang được triển khai thi công (Ảnh: HC)

Đối với tập thể, cá nhân BQLDA đầu tư cơ sở hạ tầng ưu tiên, cần kiểm điểm xử lí trách nhiệm trong việc nghiệm thu thanh toán sai khối lượng, sai đơn giá, quyết toán chi phí không hợp lý; hồ sơ quản lý chất lượng không đảm bảo theo qui định nhưng vẫn tiến hành nghiệm thu tại gói thầu 54b và 55b; xác nhận hồ sơ quản lý chất lượng khi chưa thi công (công trình Khu tái định cư Hoà Khương - gói thầu 3.2).

Tổ chuyên gia chấm thầu gói thầu 1.1, A30 có giá trúng thầu vượt giá gói thầu; gói thầu 1.13 và gói thầu 1.2A có đơn giá cao bất thường, nhưng không làm rõ trước khi đề xuất trúng thầu, có thể gây lãng phí ngân sách.

Cần kiểm điểm việc đấu thầu gói thầu 4.7, chỉ có 02 công ty báo giá (chưa đủ 3 công ty) nhưng BQLDA chưa có thư giải thích cho WB lý do không thể lựa chọn một phương thức đấu thầu khác trước khi tiến hành so sánh, đánh giá theo đúng hướng dẫn của WB; Chấp nhận Thông số kỹ thuật của thiết bị (máy hàn cáp quang, máy đo cáp quang) theo thư chào giá của Nhà thầu, khác so với thư mời báo giá, nhưng không thẩm định giá đối với thiết bị thay thế.

Ngoài ra, trách nhiệm cá nhân trong việc thực hiện việc giám sát, nghiệm thu thanh toán gói thầu 2.8 khi không thực hiện nghiêm túc ý kiến chỉ đạo của cấp có thẩm quyền; việc cắt giảm giá trị khối lượng xử lý nạo vét Hồ Bầu Tràm, Hồ Bầu Sấu tại Hợp đồng 1.5 ảnh hưởng đến mục tiêu của dự án.

Việc tổ chức triển khai thực hiện thi công không đồng bộ các gói thầu 2.2; 2.3, 2.4 và 2.5, dẫn tới các hạng mục đã hoàn thành tại gói thầu 2.3 (trạm bão dưỡng, sửa chữa, điểm đầu, điểm cuối và điểm trung chuyển) đã hoàn thành nhưng không thể đưa vào sử dụng khai thác, gây lãng phí.

KTNN cũng đề nghị kiểm điểm trách nhiệm cá nhân trong việc nghiệm thu thanh toán 03 máy bơm tại 03 trạm bơm (PS8.1, PS8.2 và PS9.1) giá trị 21.232.000.000 nhưng thực tế chưa được lắp đặt hay hiện hữu tại hiện trường các trạm bơm.

Xem thêm

Tổng Bí thư, Chủ tịch nước Tô Lâm: Tập trung xử lý dứt điểm các vụ án, vụ việc nghiêm trọng, phức tạp

Tổng Bí thư, Chủ tịch nước Tô Lâm: Tập trung xử lý dứt điểm các vụ án, vụ việc nghiêm trọng, phức tạp

Sáng 18/6, tại Trụ sở Trung ương Đảng, Ban Chỉ đạo Trung ương về phòng, chống tham nhũng, lãng phí, tiêu cực (Ban Chỉ đạo) đã họp Phiên thứ 30 để thảo luận, cho ý kiến về kết quả thực hiện Chương trình công tác 6 tháng đầu năm và nhiệm vụ trọng tâm 6 tháng cuối năm 2026 cùng một số nội dung quan trọng khác.

Ninh Bình: Thống nhất các nội dung trình tại Kỳ họp thường lệ giữa năm 2026

Ninh Bình: Thống nhất các nội dung trình tại Kỳ họp thường lệ giữa năm 2026

(CLO) Ngày 18/6, Ban Thường vụ Tỉnh ủy Ninh Bình tổ chức hội nghị thảo luận, cho ý kiến đối với các nội dung trình tại Kỳ họp thường lệ giữa năm 2026 của HĐND tỉnh khóa XVI, nhiệm kỳ 2026-2031 và một số nội dung thuộc thẩm quyền. Ông Trần Huy Tuấn, Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy chủ trì hội nghị.

Phó Thủ tướng Nguyễn Văn Thắng chỉ đạo 'gỡ vướng' về tạm hoãn xuất cảnh do nợ thuế

Phó Thủ tướng Nguyễn Văn Thắng chỉ đạo 'gỡ vướng' về tạm hoãn xuất cảnh do nợ thuế

(CLO) Phó Thủ tướng Nguyễn Văn Thắng giao Bộ Tài chính nghiên cứu kỹ vướng mắc phát sinh thực tế để sửa đổi, bổ sung, hoàn thiện quy định về hoàn thành nghĩa vụ nộp thuế trong trường hợp xuất cảnh tại Nghị định quy định chi tiết một số điều và biện pháp để tổ chức, hướng dẫn thi hành Luật Quản lý thuế, đảm bảo đúng quy định pháp luật và phù hợp thực tiễn triển khai thực hiện, hỗ trợ, tạo thuận lợi cho người nộp thuế tuân thủ pháp luật.

Khai mạc phiên trọng thể Đại hội đại biểu Phụ nữ toàn quốc lần thứ XIV

Khai mạc phiên trọng thể Đại hội đại biểu Phụ nữ toàn quốc lần thứ XIV

(CLO) Sáng 18/6, diễn ra lễ khai mạc Đại hội đại biểu Phụ nữ toàn quốc lần thứ XIV nhiệm kỳ 2026 - 2031. Tới dự có Ủy viên Bộ Chính trị, Chủ tịch Quốc hội Trần Thanh Mẫn. Cùng dự có Ủy viên Bộ Chính trị, Bí thư Trung ương Đảng, Chủ tịch Ủy ban Trung ương Mặt trận Tổ quốc Bùi Thị Minh Hoài.

Chỉ đầu tư nâng cấp cao tốc khi xác định rõ hiệu quả và khả năng thu hồi vốn

Chỉ đầu tư nâng cấp cao tốc khi xác định rõ hiệu quả và khả năng thu hồi vốn

(CLO) Về đầu tư nâng cấp hoàn thiện các tuyến đường bộ cao tốc đã đầu tư theo quy mô phân kỳ, Phó Thủ tướng Thường trực Phạm Gia Túc lưu ý trong quá trình nghiên cứu cần tính toán, đánh giá đầy đủ hiệu quả đầu tư, hạch toán kinh tế xã hội, chỉ đầu tư khi dự án có hiệu quả cụ thể và phải xác định được khả năng thu hồi vốn.

Kiểm soát chặt chẽ chi phí đầu tư dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Kiểm soát chặt chẽ chi phí đầu tư dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

(CLO) Về điều chỉnh chủ trương đầu tư dự án đường sắt Lào Cai - Hà Nội - Hải Phòng, trong đó có tổng mức đầu tư, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc yêu cầu rà soát kỹ lưỡng đơn giá, định mức, chi phí; làm rõ chi phí tăng do điều chỉnh khối lượng, tăng do thay đổi định mức, đơn giá… bảo đảm tính đúng, tính đủ, phù hợp với quy định và điều kiện của Việt Nam; kiểm soát chặt chẽ chi phí đầu tư…

Cộng đồng người Việt Nam tại Nga là cầu nối vững chắc, làm sâu sắc hơn quan hệ Đối tác chiến lược toàn diện

Cộng đồng người Việt Nam tại Nga là cầu nối vững chắc, làm sâu sắc hơn quan hệ Đối tác chiến lược toàn diện

(CLO) Thủ tướng Lê Minh Hưng tin tưởng cộng đồng người Việt Nam tại Nga sẽ tiếp tục là lực lượng tiên phong trong việc tăng cường giao lưu nhân dân, thúc đẩy hợp tác kinh tế, thương mại, khoa học- công nghệ và giáo dục giữa hai nước; là cầu nối vững chắc góp phần làm sâu sắc hơn nữa quan hệ Đối tác chiến lược toàn diện Việt Nam – Nga.

Cỡ chữ bài viết:
