Dấu hiệu kê khống khối lượng để thanh toán tại dự án Bệnh viện Đa khoa huyện Vĩnh Thạnh

Bệnh viện Đa khoa huyện Vĩnh Thạnh. Ảnh: IT

Bệnh viện Đa khoa huyện Vĩnh Thạnh. Ảnh: IT

Bài liên quan

Trường Cao đẳng Y tế Cần Thơ “chây ì” khắc phục sai phạm hơn 23 tỷ đồng

Cho cá nhân thuê đất không thông qua đấu giá

Thanh tra TP Cần Thơ có Thông báo Kết luận chỉ ra nhiều sai phạm tại dự án đầu tư xây dựng Bệnh viện Đa khoa huyện Vĩnh Thạnh.

Cụ thể, UBND huyện Vĩnh Thạnh cho cá nhân thuê đất không thông qua đấu giá là trái với quy định tại Điều 58 Luật Đất đai năm 2003 (Điều 118 Luật Đất đai năm 2013). Khi hết thời hạn cho thuê vào tháng 3/2016, UBND huyện Vĩnh Thạnh không thu hồi lại hoặc quản lý, khai thác phần đất trên theo quy định của pháp luật mà vẫn để cá nhân thuê đất sử dụng kinh doanh sân bóng đá mi ni và không nộp tiền thuê đất. Tính từ tháng 9/2017-12/2020, số tiền thuê đất chưa nộp vào ngân sách Nhà nước là gần 59 triệu đồng.

Tại gói thầu san lấp mặt bằng, hàng rào, nhà bảo vệ, nhà thầu lập hồ sơ dự thầu áp dụng hệ số chi phí chung và thu nhập chịu thuế tính trước không phù hợp, thực hiện khối lượng không đúng với hồ sơ thiết kế được duyệt.

Tại gói thầu san lấp mặt bằng, hàng rào, nhà bảo vệ, nhà thầu lập hồ sơ dự thầu áp dụng hệ số chi phí chung và thu nhập chịu thuế tính trước không phù hợp, thực hiện khối lượng không đúng với hồ sơ thiết kế được duyệt.

Đối với gói thầu khối nhà chính dãy A, B và cầu nối, phần khối lượng Công ty Hiệp Hòa Phát thực hiện, việc ký kết các phụ lục hợp đồng của gói thầu không đảm bảo quy định. Việc áp dụng thời điểm điều chỉnh bù giá nhân công - máy thi công để thanh toán cho nhà thầu không đúng quy định.

Ngoài ra, việc sử dụng vật tư ốp gạch không đúng quy cách, chủng loại gạch, không có hồ sơ chứng minh khối lượng thi công, không có hóa đơn, chứng từ chứng minh đơn giá chủng loại gạch ốp phát sinh. Nhà thầu thi công chưa giảm giá trị theo tỷ lệ giảm thầu trong hồ sơ dự thầu (4,417%) đối với phần phát sinh ốp tấm chì, cửa inox cảm quang tự động; lập hồ sơ phát sinh không điều chỉnh giảm các công tác xây lắp theo thiết kế ban đầu.

Chủ đầu cũng tư không tổ chức thẩm tra, phê duyệt dự toán nội dung điều chỉnh, thay đổi thiết kế các hạng mục phát sinh, như chuyển phòng mổ từ tầng trệt lên lầu 1 khối nhà B, phát sinh đường dẫn phục vụ thi công từ quốc lộ 80 đến khối nhà A, phát sinh một số công việc tại đường dẫn nối khối nhà B với khối nhà C, phát sinh do thay đổi tấm lợp mái, vật liệu thi công mái hội trường khối nhà A, từ đó không có cơ sở để xem xét, xác định khối lượng các hạng mục phát sinh.

Chủ đầu tư xác định giá trị giảm trừ theo kết luận thanh tra của Bộ Kế hoạch & Đầu tư, tính theo tỷ lệ phần % khối lượng thực hiện của Công ty Hiệp Hòa Phát không phù hợp.

Có dấu hiệu kê khống khối lượng để thanh toán

Qua thanh tra cho thấy, việc nghiệm thu, thanh toán thì Ban QLDA và Công ty Hiệp Hòa Phát có dấu hiệu kê khống khối lượng để thanh toán, cụ thể:

Tại thời điểm ngày 31/12/2008: Theo Bảng xác định giá trị khối lượng công việc hoàn thành theo hợp đồng ngày 29/12/2008 do Ban QLDA và Công ty Hiệp Hòa Phát ký xác nhận để thanh toán vốn đầu tư, có giá trị là 6.688.961.272 đồng; theo Biên bản ngày 26/10/2009 giữa Ban QLDA, Công ty Hiệp Hòa Phát và đơn vị tư vấn giám sát về việc xác định khối lượng đơn vị thi công thực hiện từ ngày khởi công đến ngày 1/1/2009, thể hiện khối lượng nghiệm thu trước ngày 1/1/2009 là 1.529.819.922 đồng.

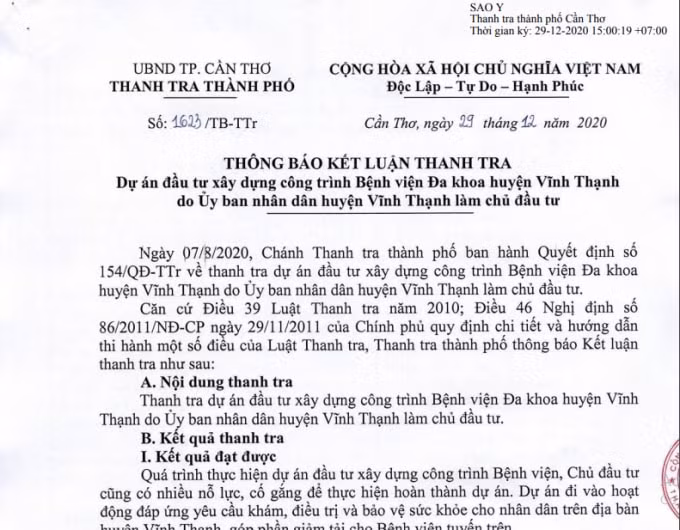

Thông báo kết luận thanh tra dự án đầu tư xây dựng công trình Bệnh viện Đa khoa huyện Vĩnh Thạnh

Thông báo kết luận thanh tra dự án đầu tư xây dựng công trình Bệnh viện Đa khoa huyện Vĩnh Thạnh

Như vậy, Ban QLDA và Công ty Hiệp Hòa Phát có dấu hiệu kê khống khối lượng để thanh toán vốn đầu tư, với giá trị chênh lệch tạm tính là 5.159.141.350 đồng, trong đó giá trị đã thanh toán cho nhà thầu không có khối lượng thực tế, tạm tính là 3.470.180.078 đồng.

Tại thời điềm ngày 12/3/2013: Theo Phụ lục 3a tại Bảng xác định giá trị khối lượng công việc hoàn thành lập ngày 12/3/2013 và Biên bản xác định giá trị còn lại chưa thực hiện lập ngày 4/11/2014, cho thấy, trong tổng giá trị khối lượng của Hợp đồng chính, có 5.054.705.817 đồng được Chủ đầu tư xác định là Công ty Hiệp Hòa Phát chưa thực hiện và giao cho Công ty TNHH Xây dựng Ngân Hùng tiếp tục thi công.

Qua kiểm tra, đối chiếu cho thấy, trong tổng giá trị khối lượng 5.054.705.817 đồng, có 4.068.331.834 đồng đã được nghiệm thu cho Công ty Hiệp Hòa Phát. Như vậy, trong tổng giá trị khối lượng Công ty Hiệp Hòa Phát thực hiện và đã được nghiệm thu là 21.748.017.558 đồng, có 4.068.331.834 đồng không có khối lượng thực tế.

Tại thời điểm thanh tra, các tổ chức, cá nhân có liên quan không cung cấp được hồ sơ để chứng minh, giải trình cho khối lượng không có thực tế, nhưng đã thanh toán. Giá trị khối lượng công việc hoàn thành theo hợp đồng đề nghị thanh toán, không có thực tế, tính đến ngày 12/3/2013 là 4.068.331.834 đồng, trong đó, số tiền đã thanh toán cho nhà thầu thi công nhưng không có khối lượng thực tế, tạm tính là 3.820.314.276 đồng.

Phần khối lượng Công ty TNHH Xây dựng Ngân Hùng thực hiện: Chủ đầu tư chưa giảm trừ khối lượng theo kết luận thanh tra của Bộ Kế hoạch & Đầu tư; thanh toán khối lượng ở một số công tác sai quy định, sử dụng vật tư không đúng theo dự toán phát sinh được duyệt.

Đối với gói thầu Khối nhà chính dãy C, D và các hạng mục phụ trợ, Công ty IDICO tạm ứng vốn đầu tư nhưng không thực hiện, kéo dài nhiều năm, không có khối lượng để hoàn ứng, tại kết luận thanh tra của Bộ Kế hoạch & Đầu tư đã kiến nghị thu hồi tạm ứng nộp ngân sách, với số tiền là 2.053.740.001 đồng.

Gây lãng phí, thiệt hại cho ngân sách

Ngoài ra, Ban QLDA và Công ty IDICO còn có hành vi nghiệm thu vượt khối lượng thi công thực tế, làm tăng giá trị phải thanh toán cho nhà thầu, gây thiệt hại cho ngân sách tại thời điểm thực hiện, có dấu hiệu của hành vi thiếu trách nhiệm gây hậu quả nghiệm trọng.

Phần khối lượng Công ty TNHH Xây dựng Ngân Hùng thực hiện: Chủ đầu tư thanh toán chi phí thiêt kế cho đơn vị tư vấn để lập lại hồ sơ thiêt kế bản vẽ kỹ thuật thi công - dự toán của gói thầu không đúng quy định; Chủ đầu tư tham mưu, trình cơ quan có thẩm quyền chỉ định thầu phần giá trị còn lại của Khối nhà dãy C, D và các hạng mục phụ trợ không đúng quy định; Công tác xây lắp, nghiệm thu, thanh toán: Dự toán thừa khối lượng, không thực hiện theo thiết kế nhưng vẫn thanh toán cho nhà thầu. Trách nhiệm chính thuộc về Giám đốc Ban QLDA và cán bộ kỹ thuật.

Đối với gói thầu Hệ thống thiết bị không chuyên dùng: Chủ đầu tư cho phép chuyển đổi mã hiệu, nhãn mác 2 sản phâm giường lưu bệnh thông dụng sơn tĩnh điện và tủ đầu giường sơn tĩnh điện trong quá trình thực hiện hợp đồng theo đề nghị của nhà thầu là không có căn cứ, trái với thỏa thuận liên danh và Luật Đấu thầu năm 2005. Trách nhiệm chính thuộc về Giám đốc Ban QLDA, ngoài ra cũng có phần trách nhiệm của Chủ tịch UBND huyện Vĩnh Thạnh giai đoạn năm 2010.

Đối với gói thầu Thiết bị phòng mổ và gói thầu Chẩn đoán hình ảnh: Lập hồ sơ mời thầu làm hạn chế nhà thầu tham gia đấu thầy hoặc tạo lợi thế cho một hoặc một số nhà thầu. Công tác đấu thầu gói Thiết bị phòng mổ không hiệu quả, gây lãng phí ngân sách Nhà nước, phụ lục kèm theo Hợp đồng của gói thầu không thể hiện nhãn hiệu, xuất xứ, các thông số kỹ thuật theo hồ sơ dự thầu và hồ sơ không đầy đủ thành phần theo quy định. Nội dung Hợp đồng cung cấp lắp đặt thiết bị của 2 gói thầu không phù hợp hồ sơ dự thầu.

Đối với một số gói thầu được chỉ định thầu: Chủ đầu tư thuê tư vấn Chứng nhận chất lượng công trình đối với hạng mục san lấp mặt bằng bổ sung, gây lãng phí chi phí đầu tư; dự toán công tác đào hố trồng cây thuộc gói thầu trồng cây xanh, thảm cỏ không hợp lý; chấp nhận cho nhà thầu thay đổi nhãn hiệu, xuất xứ hàng hóa của thiết bị vòi nước nóng lạnh thuộc gói thầu Hệ thống cung cấp nước nóng nhưng không có hồ sơ điều chỉnh, chưa đánh giá đầy đủ hiệu quả đầu tư của gói thầu này nên khi đưa vào sử dụng đã không phát huy hiệu quả và hiện nay đã ngưng hoạt động, gây lãng phí vốn đầu tư;

Việc thanh toán chi phí chuyển giao tập huấn sử dụng phần mềm của gói thầu Hệ thống mạng, máy vi tính không có hồ sơ chứng từ để chứng minh; hồ sơ đề xuất chỉ định thầu gói thầu Hệ thống camera, âm thanh, điện thoại không đảm bảo theo hồ sơ yêu cầu, nhưng vẫn xét đạt; Chủ đầu tư tham mưu, trình cơ quan có thẩm quyền chỉ định thầu gói thầu 4 khối nhà phụ trợ không đúng quy định, thay đổi thiết kế thi công trần khối nhà công vụ và khoa dinh dưỡng không được cấp có thẩm quyền phê duyệt.

Tại gói thầu Lò đốt rác, sau khi nhận bàn giao công trình từ nhà thầu, các đơn vị có liên quan đã để xảy ra mất trộm một số chi tiết của thiết bị, với giá trị ước tính khoảng 561.000.000 đồng, không có hồ sơ xác định trách nhiệm của tổ chức, cá nhân có liên quan, hiện nay vẫn chưa có phương án khắc phục.

Trong khi đó, tại gói thầu Hệ thống xử lý nước thải + thiết bị công tác đánh giá hồ sơ đề xuất của đơn vị tư vấn đối với 2 gói thầu chưa chặt chẽ, dẫn đến nhà thầu không đáp ứng được hồ sơ yêu cầu nhưng vẫn được đánh giá đạt yêu cầu; Nhà thầu tư vấn lập dự toán sai quy định, dẫn đến lập thừa khối lượng so với thiết kế ở hạng mục xây lắp của gói thâu, thay đổi biện pháp thi công không đúng quy định, gây thiệt hại cho ngân sách, trong đó không thu hồi được của Trung tâm Công nghệ Môi trường & Dịch vụ tư vấn Đầu tư là 28.571.496 đồng, của Công ty cổ phần Tư vấn xây dựng Dịch vụ Đồng Bằng là 5.807.116 đồng (do 2 đơn vị này đã giải thể),...

Việc chỉ định thầu tư vấn lập dự toán và thẩm tra dự toán các gói thầu thiết bị không đúng quy định, gây thiệt hại cho ngân sách Nhà nước.

Xem thêm

Từ ngày 8/10, học bạ số có giá trị pháp lý như học bạ giấy

Từ ngày 8/10, học bạ số có giá trị pháp lý như học bạ giấy

(CLO) Từ ngày 8/10/2026, Thông tư 70/2026/TT-BGDĐT có hiệu lực, quy định về quản lý và sử dụng học bạ số trong các cơ sở giáo dục phổ thông và cơ sở giáo dục thường xuyên. Theo quy định mới, học bạ số được tạo lập đúng thẩm quyền, đúng quy trình, đầy đủ nội dung và được ký số theo quy định sẽ có giá trị pháp lý như học bạ giấy; mỗi người học được tạo lập một học bạ số duy nhất.

Chuẩn bị thi hành Luật Phát triển đô thị: Phân cấp mạnh cho TP HCM và các địa phương

Chuẩn bị thi hành Luật Phát triển đô thị: Phân cấp mạnh cho TP HCM và các địa phương

(CLO) Nhằm chuẩn bị hiệu lực thi hành Luật Phát triển đô thị từ ngày 1/10/2026, Chính phủ phân công xây dựng các văn bản thi hành và văn bản quy định nội dung tại Luật Phát triển đô thị gồm: Văn bản thuộc thẩm quyền của Chính phủ; văn bản thuộc thẩm quyền của chính quyền Thành phố Hồ Chí Minh; văn bản thuộc thẩm quyền của Bộ, cơ quan ngang Bộ; văn bản thuộc thẩm quyền của tỉnh, thành phố nơi có khu kinh tế đặc biệt.

Đến năm 2030, mọi chính sách liên quan đến trẻ em được lấy ý kiến trẻ em

Đến năm 2030, mọi chính sách liên quan đến trẻ em được lấy ý kiến trẻ em

(CLO) Chương trình thúc đẩy quyền tham gia của trẻ em giai đoạn 2026 - 2030 đặt mục tiêu phấn đấu đến năm 2030, 100% chương trình, chính sách, văn bản quy phạm pháp luật, quy hoạch, kế hoạch phát triển kinh tế - xã hội về trẻ em hoặc liên quan đến trẻ em được tham vấn, lấy ý kiến trẻ em hoặc tổ chức đại diện tiếng nói, nguyện vọng của trẻ em.

Khám sức khỏe toàn dân: Ưu tiên người yếu thế, vùng sâu vùng xa, không chạy theo thành tích

Khám sức khỏe toàn dân: Ưu tiên người yếu thế, vùng sâu vùng xa, không chạy theo thành tích

(CLO) Về khám sức khỏe cho người dân, Thủ tướng Chính phủ yêu cầu ưu tiên người cao tuổi, người khuyết tật, người thuộc hộ nghèo, cận nghèo, người có công, người mắc bệnh mạn tính, người sống tại vùng đồng bào dân tộc thiểu số và miền núi, vùng có điều kiện kinh tế - xã hội khó khăn, đặc biệt khó khăn, xã đảo, đặc khu và các đối tượng ưu tiên khác theo quy định, bảo đảm không tổ chức dàn trải, không chạy theo tỷ lệ, thành tích.

Đề nghị FTSE Russell đồng hành thúc đẩy thị trường chứng khoán Việt Nam tiệm cận chuẩn mực quốc tế

Đề nghị FTSE Russell đồng hành thúc đẩy thị trường chứng khoán Việt Nam tiệm cận chuẩn mực quốc tế

(CLO) Thủ tướng Lê Minh Hưng đề nghị Tổ chức FTSE Russell đồng hành cùng Bộ Tài chính, Ủy ban Chứng khoán Nhà nước, các cơ quan quản lý nhà nước, khuyến nghị các giải pháp hữu ích thúc đẩy thị trường chứng khoán Việt Nam phát triển theo hướng ngày càng minh bạch, hiệu quả, tiệm cận với chuẩn mực quốc tế.

Nguồn thu từ cơ cấu lại vốn, cổ phần hóa được chi cho hạ tầng trọng điểm và giải quyết lao động dôi dư

Nguồn thu từ cơ cấu lại vốn, cổ phần hóa được chi cho hạ tầng trọng điểm và giải quyết lao động dôi dư

(CLO) Theo Nghị định số 357/2026/NĐ-CP của Chính phủ, toàn bộ nguồn thu từ cơ cấu lại vốn nhà nước tại doanh nghiệp và cổ phần hóa đơn vị sự nghiệp công lập sẽ được phân bổ chặt chẽ vào ngân sách nhà nước, tập trung nguồn lực chi trả chế độ cho người lao động dôi dư, tinh giản biên chế và đầu tư phát triển các công trình kết cấu hạ tầng trọng điểm quốc gia, địa phương.

Thông qua dự án Luật sửa đổi, bổ sung một số điều của Luật An toàn, vệ sinh lao động

Thông qua dự án Luật sửa đổi, bổ sung một số điều của Luật An toàn, vệ sinh lao động

(CLO) Chính phủ quyết nghị thông qua dự án Luật sửa đổi, bổ sung một số điều của Luật An toàn, vệ sinh lao động như đề nghị của Bộ Nội vụ tại Tờ trình số 10248/TTr-BNV ngày 16/9/2026. Đồng thời, Chính phủ yêu cầu Bộ Nội vụ chịu trách nhiệm toàn diện về nội dung báo cáo, đề xuất.

Giải cứu 10 ngư dân Việt Nam tại Malaysia về nước an toàn

Giải cứu 10 ngư dân Việt Nam tại Malaysia về nước an toàn

(CLO) Bộ Ngoại giao vừa phối hợp với các cơ quan chức năng bảo hộ và đưa 10 ngư dân Việt Nam gặp khó khăn tại bang Perak (Malaysia) về nước an toàn; đồng thời, đưa ra cảnh báo quan trọng đối với lao động khi ra nước ngoài làm việc.

Tổng Bí thư, Chủ tịch nước Tô Lâm sẽ tham dự Đại hội đồng Liên hợp quốc khóa 81

Tổng Bí thư, Chủ tịch nước Tô Lâm sẽ tham dự Đại hội đồng Liên hợp quốc khóa 81

Theo Thông cáo của Bộ Ngoại giao, từ ngày 20 đến ngày 25 tháng 9 năm 2026, Tổng Bí thư Ban Chấp hành Trung ương Đảng Cộng sản Việt Nam, Chủ tịch nước Cộng hòa xã hội chủ nghĩa Việt Nam Tô Lâm và đoàn đại biểu cấp cao Việt Nam sẽ tham dự Phiên thảo luận cấp cao Đại hội đồng Liên hợp quốc khóa 81, hoạt động song phương tại Hoa Kỳ và thăm cấp Nhà nước tới Canada theo lời mời của Toàn quyền Canada Louise Arbour.

Cỡ chữ bài viết:
