Nhiệt điện An Khánh - Bắc Giang: Vướng loạt sai phạm, sau gần 10 năm dự án 'tỷ đô' vẫn chỉ là những khối bê tông nằm bất động

Dự án tỷ đô dính loạt sai phạm

Dự án Nhà máy nhiệt điện An Khánh - Bắc Giang là dự án nhóm A, công trình công nghiệp cấp I do Công ty cổ phần nhiệt điện An Khánh - Bắc Giang (Công ty An Khánh) là chủ đầu tư.

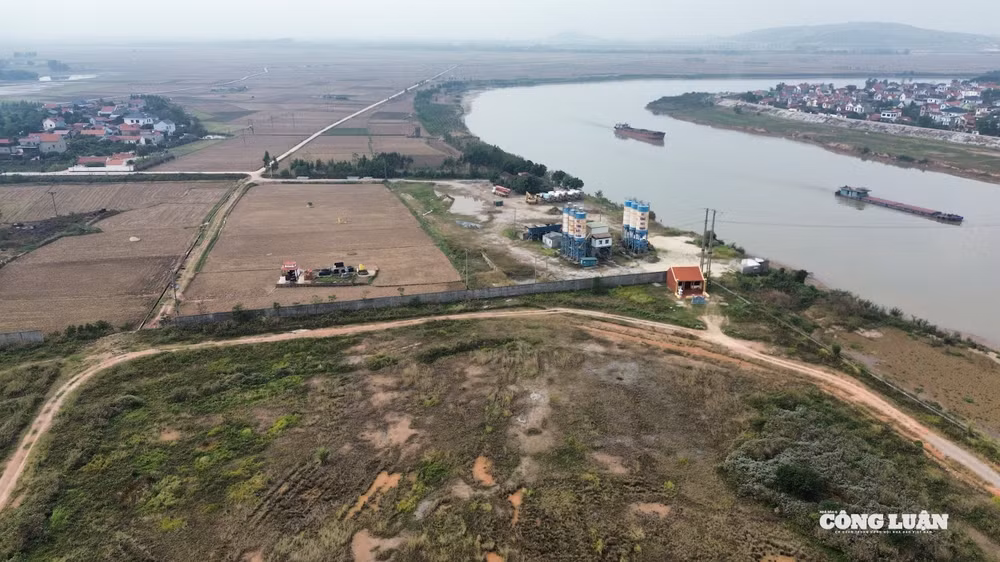

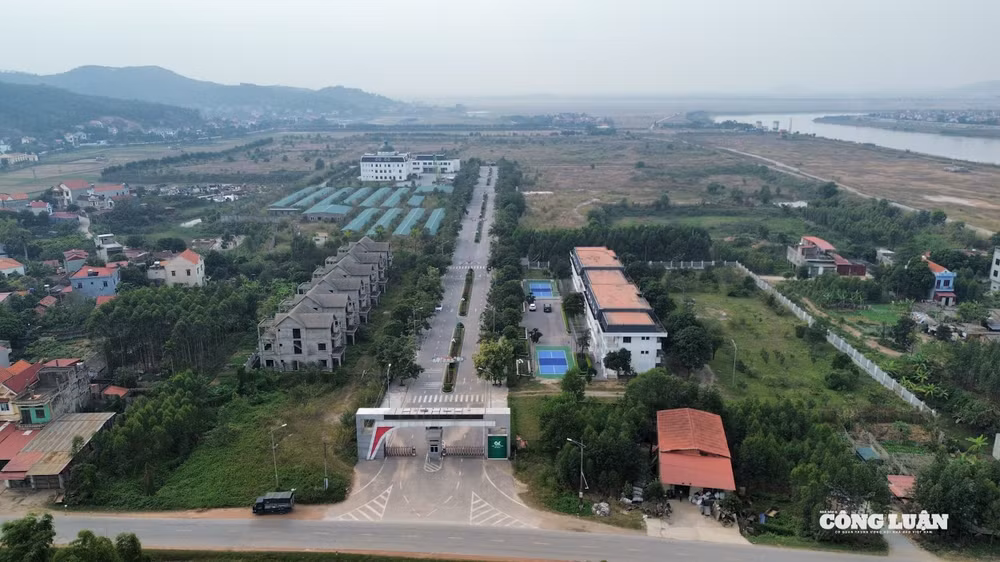

Toàn cảnh Dự án Nhiệt điện An Khánh (tỉnh Bắc Giang cũ).

Dự án có tổng vốn đầu tư khoảng 23.000 tỷ đồng, trong đó hơn 16.000 tỷ đồng là vốn vay. Quy mô của dự án nhiệt điện đốt than này là 100 MW, sau được nâng lên thành 650 MW, được xây dựng trên khu đất rộng gần 90 ha tại thôn Dăm, xã Cẩm Lý, tỉnh Bắc Ninh (trước thuộc xã Vũ Xá, huyện Lục Nam, tỉnh Bắc Giang). Dự án dự kiến hoàn thành và phát điện thương mại vào năm 2023, được gia hạn đến tháng 12/2025 nhưng đến nay vẫn chưa hoàn thành giải phóng mặt bằng và chưa xây dựng các hạng mục chính. Mới đây, dự án này nằm trong diện thanh tra của Thanh tra Chính phủ.

Đợt thanh tra này đã phơi bày hàng loạt vi phạm nghiêm trọng tại dự án Nhà máy Nhiệt điện An Khánh. Từ việc thi công chưa cấp phép đến những lỗ hổng trong quản lý đất đai.

Sai phạm gây chú ý nhất là việc chủ đầu tư đã tiến hành thi công san lấp sai quy định (36,75ha), diện tích đất doanh nghiệp này đã lấn chiếm, xây dựng sai quy định (0,6ha).

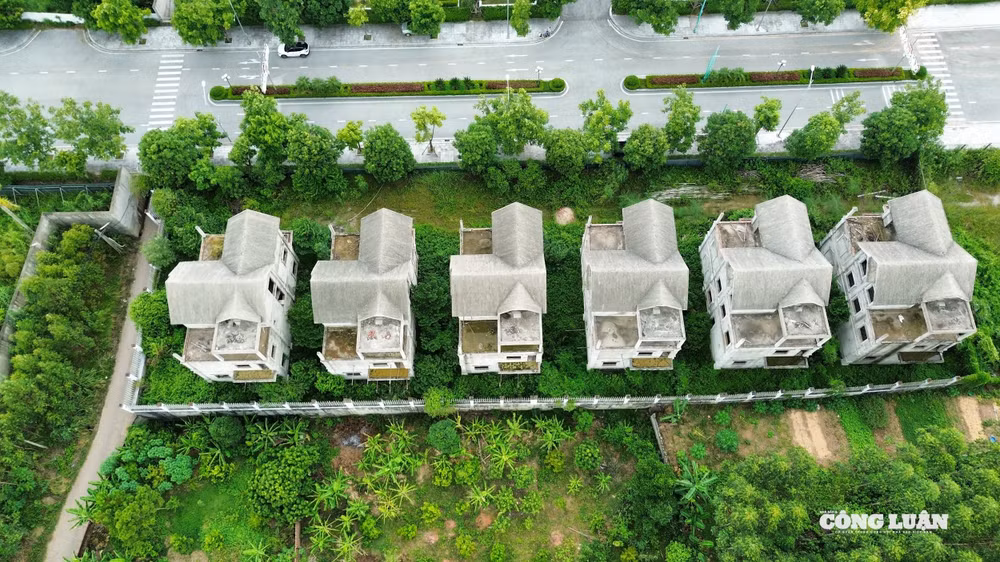

Những dãy nhà xây như những ô biệt thự nằm trong dự án Nhà máy Nhiệt điện An Khánh.

Sai phạm không chỉ dừng lại ở khía cạnh xây dựng, Nhà máy Nhiệt điện An Khánh còn dính hàng loạt vi phạm liên quan đến đất đai. Việc sử dụng đất chưa đúng mục đích, chậm hoàn thiện hồ sơ thuê đất và các nghĩa vụ tài chính với Nhà nước đã được Thanh tra Chính phủ chỉ rõ.

Cụ thể, dự án nhà máy nhiệt điện không thuộc đối tượng được giao đất để thực hiện phát triển kinh tế - xã hội. Tuy nhiên, UBND tỉnh Bắc Giang (cũ) đã thành lập Cụm công nghiệp Vũ Xá để thu hồi đất cho dự án, vi phạm quy định tại Điều 62 Luật Đất đai 2013.

UBND tỉnh Bắc Giang (cũ) phê duyệt quy hoạch chi tiết xây dựng tỷ lệ 1/500 Cụm công nghiệp Vũ Xá, trong đó các hạng mục nhà máy chính, kho cảng, bãi xỉ than, hạ tầng kỹ thuật, đường chính, đường nội bộ được bố trí nằm trong cụm công nghiệp, vi phạm quy chế quản lý cụm công nghiệp của Thủ tướng Chính phủ.

UBND tỉnh Bắc Giang (cũ) ban hành quyết định chuyển mục đích sử dụng đất, cho thuê đất khi Công ty Công ty cổ phần nhiệt điện An Khánh - Bắc Giang chưa thực hiện việc ký quỹ đảm bảo thực hiện dự án đầu tư là vi phạm quy định tại Khoản 2, Điều 27, Nghị định số 118/NĐ-CP.

UBND tỉnh Bắc Giang (cũ) ban hành quyết định giao đất, cho phép chuyển đổi mục đích sử dụng cho Công ty An Khánh có 65.451 m2/116.880 m2 thuộc khu vực ngoài bãi sông (khu vực thoát lũ, không gian chứa lũ) vi phạm Quyết định 257/2016 của Thủ tướng Chính phủ (hiện chủ đầu tư đã tiến hành san lấp và nâng cốt lên +8,2 m).

Công ty cổ phần nhiệt điện An Khánh - Bắc Giang đã triển khai thi công lấn chiếm ra ngoài phần diện tích được giao hơn 6.000 m2 và hơn 566 m dài, vi phạm các quy định của Luật Đất đai 2013. Theo thiết kế của dự án, tổng diện tích hạng mục bãi tro xỉ và nhà máy gạch xỉ khoảng 40 ha, vượt quá diện tích được xây dựng theo quy định (theo quy định thì không được xây dựng vượt quá 26,25 ha). Tại thời điểm thanh tra, phần diện tích đất này chưa thực hiện thu hồi, bồi thường, giao đất, cho thuê đất.

UBND tỉnh Bắc Giang (cũ) còn quyết định chuyển mục đích sử dụng đất cho Công ty cổ phần nhiệt điện An Khánh - Bắc Giang thuê đất 11,688 ha (hạng mục nhà máy chính) tuy nhiên chủ đầu tư đã thực hiện việc san lấp trên 36,7 ha từ mức cao hiện trạng lên mức cao +8,2m (vượt diện tích được giao 25 ha) là vi phạm các quy định của Luật Đất đai 2013.

​Việc miễn tiền thuê đất với diện tích đã giao, cho thuê (11,688 ha) chưa đảm bảo điều kiện cam kết tại Văn bản số 216/AKBG-KHVT ngày 14/8/2017 giữa Công ty An Khánh và Cục Thuế tỉnh Bắc Giang (cũ).

Ngoài ra, Thanh tra Chính phủ cũng phát hiện dự án chậm tiến độ so với kế hoạch ban đầu được phê duyệt. Những vướng mắc về thủ tục hành chính và năng lực triển khai đã khiến dự án không thể về đích đúng hạn, gây lãng phí nguồn lực đất đai.

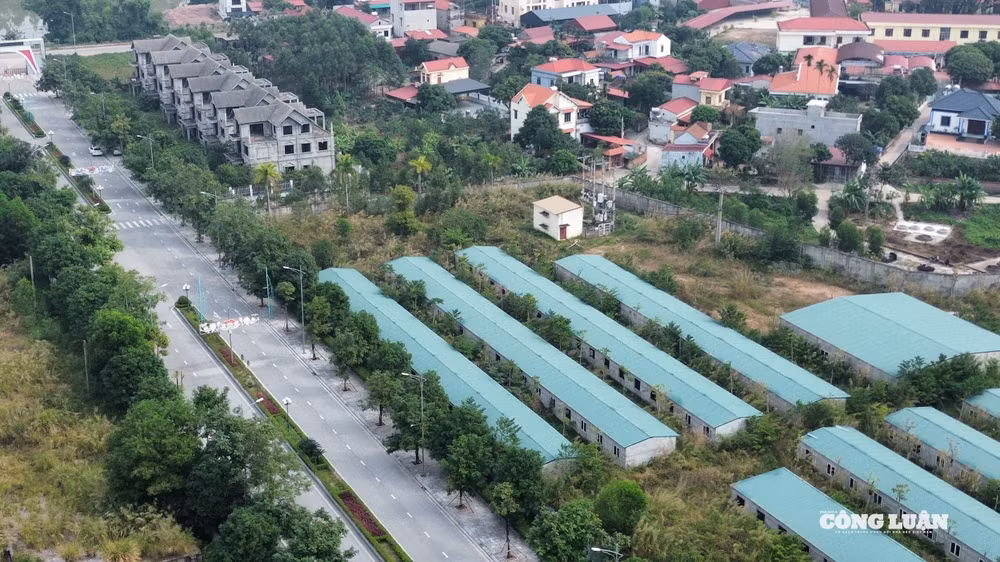

Dự án chậm tiến độ nhiều năm, khu vực nhà ở cho công nhân không một bóng người, cỏ mọc cao ngang mái nhà.

"UBND tỉnh Bắc Giang (cũ) và Bộ Công Thương đã tham mưu trình Thủ tướng Chính phủ giao Công ty cổ phần Nhiệt điện An Khánh – Bắc Giang làm chủ đầu tư dự án theo hình thức nhà máy điện độc lập (IPP), trong khi doanh nghiệp này mới đi vào hoạt động, chưa có kinh nghiệm triển khai dự án nhiệt điện, cũng chưa đủ cơ sở chứng minh năng lực tài chính.

Đây là một trong những nguyên nhân cốt lõi khiến dự án Nhà máy nhiệt điện An Khánh – Bắc Giang gặp khó khăn ngay từ đầu, đặc biệt là trong việc sắp xếp, bố trí nguồn vốn đầu tư”, kết luận của Thanh tra Chính phủ nhấn mạnh.

Thu hồi, trả lại nguyên trạng đất đã lấn chiếm, xây dựng sai quy định

Tổng Thanh tra Chính phủ kiến nghị Thủ tướng Chính phủ chỉ đạo Bộ trưởng Bộ Công Thương, UBND tỉnh, Chủ tịch UBND tỉnh Bắc Ninh tổ chức kiểm điểm, làm rõ trách nhiệm để xử lý đối với các tập thể, cá nhân theo từng thời kỳ có liên quan đến các tồn tại, khuyết điểm, vi phạm; chỉ đạo chấn chỉnh, xử lý, khắc phục triệt để những tồn tại, khuyết điểm, vi phạm nêu tại Kết luận thanh tra.

Thanh tra Chính phủ kết luận phần diện tích Nhà máy Nhiệt điện An Khánh san lấp nằm trong hành lang bảo vệ đê điều.

Bộ Công Thương được kiến nghị tăng cường kiểm tra, giám sát, xử lý kịp thời các tồn tại, khuyết điểm, vi phạm trong công tác thẩm định, phê duyệt, triển khai, thực hiện đối với Dự án Nhà máy nhiệt điện An Khánh - Bắc Giang.

Thanh tra Chính phủ cũng kiến nghị UBND tỉnh, Chủ tịch UBND tỉnh Bắc Ninh rà soát, xử lý, thu hồi, trả lại nguyên trạng diện tích đất nằm trong hành lang bảo vệ đê điều, hành lang thoát lũ đã giao cho Công ty An Khánh và diện tích đất đã san lấp sai quy định, diện tích đất đã lấn chiếm, xây dựng sai quy định nêu tại Kết luận thanh tra; Xử lý theo đúng quy định đối với hành vi vi phạm của Công ty An Khánh trong việc san lấp mặt bằng và lấn chiếm, xây dựng sai quy định trong quá trình thực hiện dự án... Nếu phát hiện có dấu hiệu phạm pháp thì chuyển cơ quan chức năng để xem xét, xử lý.

Theo nguồn tin của PV báo Nhà báo và Công luận, thời điểm có quyết định thanh tra Dự án Nhà máy Nhiệt điện An Khánh, chủ đầu tư đã tìm kiếm nhà thầu phá dỡ một số hạng mục đã xây dựng như: Nhà điều hành, khu nhà ở công nhân, một số căn nhà xây thô theo kiểu biệt thự,... Tuy nhiên, đến nay các hạng mục vẫn còn nguyên, dự án chưa có dấu hiệu tái khởi động lại.

Xem thêm

Doanh nghiệp, viện nghiên cứu và trường học rộng cửa đề xuất nhiệm vụ phát triển công nghệ chiến lược quốc gia

Doanh nghiệp, viện nghiên cứu và trường học rộng cửa đề xuất nhiệm vụ phát triển công nghệ chiến lược quốc gia

(CLO) Từ nay đến trước ngày 30/9, các doanh nghiệp, viện nghiên cứu, trường đại học cùng các tổ chức, cá nhân trên cả nước có thể trực tiếp gửi đề xuất nhiệm vụ nghiên cứu và phát triển công nghệ chiến lược tới Bộ Khoa học và Công nghệ. Động thái này được kỳ vọng sẽ khơi thông nguồn lực sáng tạo từ cơ sở, đóng góp trực tiếp vào định hướng công nghệ mũi nhọn của quốc gia.

Phát huy trí tuệ tích lũy trong lịch sử, dẫn dắt phát triển đất nước

Phát huy trí tuệ tích lũy trong lịch sử, dẫn dắt phát triển đất nước

(CLO) Sáng 17/9, tại Trụ sở Trung ương Đảng, Ban Chỉ đạo Tổng kết 100 năm Đảng lãnh đạo cách mạng Việt Nam, định hướng lãnh đạo phát triển đất nước trong 100 năm tiếp theo và Tổng kết 40 năm thực hiện Cương lĩnh xây dựng đất nước trong thời kỳ quá độ lên chủ nghĩa xã hội (Ban Chỉ đạo) họp Phiên thứ hai. Tổng Bí thư, Chủ tịch nước Tô Lâm, Trưởng Ban Chỉ đạo chủ trì Phiên họp.

ASEAN - Trung Quốc: Vững tin để hợp tác, kết nối để phát triển, đổi mới để cùng thịnh vượng

ASEAN - Trung Quốc: Vững tin để hợp tác, kết nối để phát triển, đổi mới để cùng thịnh vượng

(CLO) Dự Lễ khai mạc Hội chợ Trung Quốc - ASEAN (CAEXPO) và Hội nghị Thượng đỉnh Thương mại và Đầu tư Trung Quốc - ASEAN (CABIS), khẳng định cùng tạo ra giá trị, cùng nâng cao năng lực, cùng chia sẻ thành quả phát triển là động lực mạnh mẽ để hợp tác ASEAN - Trung Quốc tiến xa hơn, bền vững hơn, Phó Thủ tướng Thường trực Phạm Gia Túc chia sẻ thông điệp: "Vững tin để hợp tác, kết nối để phát triển, đổi mới để cùng thịnh vượng".

Theo dõi sát mực nước các sông ở Bắc Bộ và Thanh Hóa, sẵn sàng sơ tán dân khỏi vùng ngập sâu, sạt lở

Theo dõi sát mực nước các sông ở Bắc Bộ và Thanh Hóa, sẵn sàng sơ tán dân khỏi vùng ngập sâu, sạt lở

(CLO) Trước diễn biến phức tạp của mưa lũ, Ban Chỉ đạo Phòng thủ dân sự Quốc gia yêu cầu các tỉnh, thành phố khu vực Bắc Bộ và Thanh Hóa theo dõi chặt chẽ mực nước các triền sông, chủ động phương án bảo đảm an toàn hệ thống đê điều. Tổ chức di dời, sơ tán người dân tại các khu vực ven sông suối, vùng trũng thấp có nguy cơ ngập sâu, lũ quét và sạt lở đất đến nơi an toàn, kiên quyết kiểm soát người qua lại tại các ngầm tràn chia cắt nguy hiểm.

Sự thuyết phục và truyền cảm hứng là những điều kiện tiên quyết cho thành công trong công tác tư tưởng

Sự thuyết phục và truyền cảm hứng là những điều kiện tiên quyết cho thành công trong công tác tư tưởng

(NB&CL) Ngày 22/8/2026, Bộ Chính trị ban hành Nghị quyết số 25–NQ/TW về Chiến lược công tác tư tưởng trong bối cảnh mới. Phóng viên Báo Nhà báo & Công luận đã có cuộc trao đổi với TS. Nguyễn Văn Đáng - Học viện Chính trị Quốc gia Hồ Chí Minh về một số yếu tố then chốt với sự thành công của công tác tư tưởng.

Khuyến khích nguồn lực xã hội tham gia hỗ trợ phổ biến, giáo dục pháp luật

Khuyến khích nguồn lực xã hội tham gia hỗ trợ phổ biến, giáo dục pháp luật

(CLO) Thủ tướng Chính phủ yêu cầu Ủy ban nhân dân cấp tỉnh nghiên cứu, đánh giá điều kiện thực tiễn và khả năng huy động nguồn lực xã hội hóa để ban hành chính sách khác nhằm khuyến khích tổ chức, cá nhân tham gia, hỗ trợ công tác phổ biến, giáo dục pháp luật (nếu có), trình Hội đồng nhân dân cùng cấp.

Tổng Bí thư, Chủ tịch nước Tô Lâm, Trưởng Đoàn Kiểm tra, giám sát số 218 phát biểu. Ảnh: TTXVN.

Xác định đổi mới đánh giá cán bộ là khâu đột phá

(CLO) Chiều 16/9, tại Nhà Quốc hội, Tổng Bí thư, Chủ tịch nước Tô Lâm, Trưởng Đoàn kiểm tra, giám sát số 218 của Bộ Chính trị đã chủ trì Hội nghị thông qua dự thảo Báo cáo kết quả kiểm tra, giám sát đợt 3 đối với Ban Thường vụ Đảng ủy Quốc hội.

Xử lý dứt điểm thiếu sách giáo khoa, siết trách nhiệm địa phương về suất ăn học đường

Xử lý dứt điểm thiếu sách giáo khoa, siết trách nhiệm địa phương về suất ăn học đường

(CLO) Thủ tướng Lê Minh Hưng yêu cầu Bộ Giáo dục và Đào tạo giải quyết triệt để tình trạng thiếu sách giáo khoa theo mốc thời hạn cụ thể, đồng thời khẳng định chất lượng và an toàn vệ sinh suất ăn học đường là trách nhiệm của chính quyền địa phương, đặc biệt là cấp cơ sở và người đứng đầu cấp ủy các cấp trong công tác chăm sóc học sinh.

Nhà vua Thái Lan và Hoàng hậu kết thúc tốt đẹp chuyến thăm Việt Nam

Nhà vua Thái Lan và Hoàng hậu kết thúc tốt đẹp chuyến thăm Việt Nam

(CLO) Chiều tối 16/9, Nhà vua Thái Lan Maha Vajiralongkorn Phra Vajiraklaochaoyuhua và Hoàng hậu Suthida Bajrasudhabimalalakshana rời Hà Nội, kết thúc tốt đẹp chuyến thăm cấp Nhà nước đến Việt Nam từ ngày 14 - 16/9/2026, theo lời mời của Tổng Bí thư, Chủ tịch nước Tô Lâm và Phu nhân.

Tài trợ lên đến 3 tỷ đồng cho các dự án ứng dụng trí tuệ nhân tạo: NATIF chính thức nhận hồ sơ năm 2026

Tài trợ lên đến 3 tỷ đồng cho các dự án ứng dụng trí tuệ nhân tạo: NATIF chính thức nhận hồ sơ năm 2026

(CLO) Quỹ Đổi mới công nghệ quốc gia (NATIF) vừa phát đi thông báo quan trọng về việc tiếp nhận hồ sơ đề nghị tài trợ nhiệm vụ đổi mới công nghệ ứng dụng trí tuệ nhân tạo (AI) năm 2026. Với mức tài trợ từ ngân sách nhà nước lên đến 3 tỷ đồng cho mỗi dự án.

Phó Thủ tướng Thường trực Phạm Gia Túc chỉ đạo điều tra, xử lý vụ cháy nhà tại phố Thụy Khuê

Phó Thủ tướng Thường trực Phạm Gia Túc chỉ đạo điều tra, xử lý vụ cháy nhà tại phố Thụy Khuê

(CLO) Về vụ cháy nhà dân tại số 2B ngách 264/2 phố Thụy Khuê (phường Tây Hồ, thành phố Hà Nội), Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc yêu cầu Ủy ban nhân dân thành phố Hà Nội phối hợp với Bộ Công an khẩn trương điều tra nguyên nhân vụ cháy, làm rõ trách nhiệm của các tổ chức, cá nhân liên quan, xử lý nghiêm vi phạm (nếu có) theo quy định.

Lạng Sơn dự kiến đầu tư hơn 2.251 tỷ đồng cho 747 dự án chương trình MTQG giai đoạn 2026-2030

Lạng Sơn dự kiến đầu tư hơn 2.251 tỷ đồng cho 747 dự án chương trình MTQG giai đoạn 2026-2030

(CLO) Trong 5 năm tới (2026 - 2030), tỉnh Lạng Sơn dự kiến dành hơn 2.251 tỷ đồng để làm mới và sửa chữa 747 công trình ở cấp xã. Số tiền này chủ yếu dùng để làm đường giao thông, xây trường học, trạm y tế và hệ thống nước sạch, giúp bà con vùng nông thôn, vùng đồng bào dân tộc thiểu số sinh hoạt và đi lại thuận tiện hơn.

Cỡ chữ bài viết:
