Thanh Hóa: Nỗ lực đầu tư, hoàn thành các dự án theo đúng kế hoạch bảo đảm nguồn cung ứng điện

Theo báo cáo của EVN tại buổi làm việc, thực hiện nhiệm vụ được Thủ tướng Chính phủ và Bộ Công Thương giao, hiện nay EVN và các đơn vị chức năng đang triển khai thực các dự án lưới điện trên địa bàn tỉnh Thanh Hóa như: Đường dây 500kV Nhà máy Nhiệt điện (NMNĐ) Nam Định I - Thanh Hóa; đường dây 500kV NMNĐ Quỳnh Lưu - Thanh Hóa; Trạm biến áp 500kV Thanh Hóa; đường dây 220kV Nậm Sum - Nông Cống; Trạm biến áp 220kV Khu kinh tế Nghi Sơn.

thanh hoa no luc dau tu hoan thanh cac du an theo dung ke hoach bao dam nguon cung ung dien hinh 1

Toàn cảnh buổi làm việc

Các dự án này đang trong thời gian thi công xây dựng. Ngoài ra, có một số dự án đang trong giai đoạn chuẩn bị đầu tư như: Đường dây 220kV NMNĐ Nghi Sơn - rẽ Nông Cống - Quỳnh Lưu; Trạm biến áp 220kV Sầm Sơn và đường dây 220kV Thanh Hoá - Sầm Sơn; Trạm biến áp 220kV Hậu Lộc...

Theo đại diện EVN, bên cạnh kết quả đã đạt được, hiện nay vẫn còn một số khó khăn, vướng mắc về bồi thường giải phóng mặt bằng (GPMB) và chuyển mục đích sử dụng đất rừng chưa được giải quyết dứt điểm, gây ảnh hưởng đến tiến độ hoàn thành đóng điện các dự án theo kế hoạch, đặc biệt là Dự án đường dây 220kV Nậm Sum - Nông Cống.

Dự án này có tuyến đường dây đi qua địa bàn các huyện Như Xuân, Như Thanh và Nông Cống với tổng chiều dài 52,14km, bao gồm 125 vị trí móng cột và 47 khoảng néo. Hiện còn 9/125 vị trí móng cột (trên địa bàn huyên Như Xuân) và 24/47 khoảng néo chưa được bàn giao (trong đó huyện Như Xuân còn 7/19 khoảng néo, Như Xuân còn 17/20 khoảng néo).

Tại hội nghị, các đại biểu đã tập trung thảo luận nhiều vấn đề liên quan đến công tác GPMB, việc chuyển mục đích sử dụng rừng tự nhiên; bồi thường cho các hộ gia đình trồng cây trên đất không giao khoán, hoặc hợp đồng giao khoán đã hết hạn... đối với Dự án đường dây 220kV Nậm Sum - Nông Cống; thực trạng giải quyết các hộ dân có đất ở và nhà cửa, vật kiến trúc nằm trong hàng lang tuyến đối với Dự án dường dây 500kV NMNĐ Nam Định I - Thanh Hóa; vấn đề chuyển mục đích sử dụng đất trồng lúa đối với Dự án trạm biến áp 500 kV Thanh Hóa...

thanh hoa no luc dau tu hoan thanh cac du an theo dung ke hoach bao dam nguon cung ung dien hinh 2

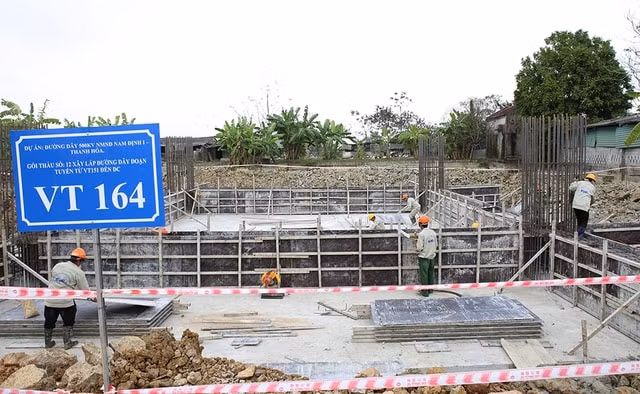

Thi công vị trí 164 dự án đường dây 500kV đoạn NMNĐ Nam Định 1- Thanh Hóa qua địa phận huyện Thiệu Hóa, tỉnh Thanh Hóa

Trên cơ sở nội dung báo cáo cũng như qua thảo luận của các đại biểu, Chủ tịch UBND tỉnh Thanh Hoá Đỗ Minh Tuấn đã có những chỉ đạo cụ thể và giao nhiệm vụ cho các ngành, địa phương của tỉnh chủ động giải quyết những khó khăn, vướng mắc đối với từng dự án.

Trong đó liên quan đến việc thi công đường dây 220kV Nậm Sum - Nông Cống, Chủ tịch UBND tỉnh đề nghị Ban Quản lý các dự án công trình điện miền Bắc xác định phương hướng đường tạm thi công qua rừng tự nhiên; phối hợp với lực lượng kiểm lâm, chính quyền địa phương xác định số lượng cây cần chặt hạ để xây dựng phương án bồi thường.

Chủ tịch UBND tỉnh Thanh Hoá Đỗ Minh Tuấn giao huyện Như Thanh khẩn trương phê duyệt phương án bồi thường đối với 31 hộ gia đình trồng cây trên đất không có hợp đồng giao khoán hoặc hợp đồng giao khoán đã hết hạn, để bàn giao toàn bộ mặt bằng cho chủ đầu tư.

Huyện Như Xuân khẩn trương ban hành quyết định thu hồi đất, phê duyệt phương án bồi thường và bàn giao mặt bằng các vị trí đất rừng tự nhiên ngay sau khi UBND tỉnh chấp thuận và chủ đầu tư hoàn thành nộp tiền trồng rừng thay thế. Đồng thời tuyên truyền, vận động các hộ dân trên địa bàn huyện đồng thuận với phương án, nhận tiền bồi thường theo quyết định phê duyệt.

Đối với Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa, Chủ tịch UBND tỉnh Thanh Hoá giao các địa phương, đơn vị liên quan triển khai thực hiện tốt công tác giải phóng, di dời các hộ dân có đất ở và nhà cửa, vật kiến trúc trong hành lang tuyến.

Chủ tịch UBND tỉnh Thanh Hoá cũng đã cho ý kiến cụ thể đối với đề xuất của EVN liên quan đến chuyển đổi mục đích sử dụng đất trồng lúa để thực hiện Dự án Trạm biến áp 500kV Thanh Hóa...

Chủ tịch UBND tỉnh Đỗ Minh Tuấn nhấn mạnh, các dự án lưới điện truyền tải được triển khai trên địa bàn tỉnh Thanh Hóa đang được EVN, Tổng Công ty Truyền tải điện Quốc gia tập trung triển khai có hiệu quả. Đặc biệt là Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa đã, đang được thực hiện theo đúng kế hoạch, tiến độ đề ra.

thanh hoa no luc dau tu hoan thanh cac du an theo dung ke hoach bao dam nguon cung ung dien hinh 3

Chủ tịch UBND tỉnh Thanh Hoá Đỗ Minh Tuấn phát biểu tại buổi làm việc. Ảnh: BTH

Thời gian triển khai thi công các dự án đều rất gấp rút nên không thể tránh khỏi những khó khăn, vướng mắc, song với sự vào cuộc tích cực, phối hợp chặt chẽ giữa EVN với tỉnh Thanh Hóa và các ngành, địa phương của tỉnh, những khó khăn, vướng mắc từng bước được tháo gỡ.

Chủ tịch UBND tỉnh Thanh Hoá khẳng định, tỉnh này luôn nỗ lực hết sức cùng với EVN hoàn thành tốt nhiệm vụ được Thủ tướng Chính phủ, Bộ Công Thương giao. UBND tỉnh Thanh Hóa cũng đã giao các sở, ngành chức năng tiếp tục sát sao, phối hợp với đơn vị liên quan của EVN rà soát, tháo gỡ khó khăn, vướng mắc đẩy nhanh tiến độ thực hiện các dự án theo kế hoạch.

Thay mặt EVN, Chủ tịch HĐTV Đặng Hoàng An cảm ơn sự quan tâm sâu sát, kịp thời của lãnh đạo tỉnh Thanh Hóa, các sở, ngành và các địa phương của tỉnh Thanh Hóa đối với những dự án lưới điện đang được EVN triển khai trên địa bàn tỉnh.

Chủ tịch HĐTV EVN Đặng Hoàng An cho biết, Thanh Hóa là địa phương có nhu cầu tiêu thụ điện đứng thứ 3 khu vực miền Bắc, do vậy EVN sẽ nỗ lực để đầu tư, hoàn thành các dự án theo đúng kế hoạch nhằm bảo đảm nguồn cùng ứng điện, đáp ứng nhu cầu sản xuất, kinh doanh, phục vụ mục tiêu phát triển kinh tế - xã hội của tỉnh nói riêng, của đất nước nói chung.

Chủ tịch HĐTV EVN Đặng Hoàng An nhấn mạnh tinh thần, trách nhiệm cao của tỉnh Thanh Hóa, các cấp, các ngành trên địa bàn tỉnh trong việc phối hợp với EVN triển khai các dự án và hy vọng, sự phối hợp chặt chẽ, hiệu quả giữa tỉnh Thanh Hóa với EVN và các đơn vị chức năng tiếp tục được phát huy. Đồng thời nêu rõ: Dự án đường dây 500 kV mạch 3 đoạn từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có mốc hoàn thành trước 30/6/2024, thời gian còn lại là không còn nhiều, trong khi khối lượng công việc là rất lớn. Vì vậy, EVN mong muốn tiếp tục nhận được sự phối hợp, hỗ trợ của chính quyền địa phương và sự đồng thuận của người dân trong quá trình thi công dự án.

Đối với dự án đường dây 220kV Nậm Sum - Nông Cống, Chủ tịch HĐTV EVN Đặng Hoàng An yêu cầu Ban Quản lý dự án các công trình điện miền Bắc chậm nhất ngày 23/4/2024 phải trình phương án xác định đường tạm đi qua rừng tự nhiên đến vị trí chân móng cột, đề xuất địa phương phê duyệt để sớm triển khai thi công.

Hà Anh

Xem thêm

Thiết bị điện sản xuất trong nước được ưu đãi giá không quá 10% khi đặt hàng

Thiết bị điện sản xuất trong nước được ưu đãi giá không quá 10% khi đặt hàng

(CLO) Theo Nghị định số 344/2026/NĐ-CP, sản phẩm, thiết bị điện quan trọng được sản xuất trong nước khi thực hiện đặt hàng có thể được áp dụng mức giá ưu đãi không quá 10% so với giá sản phẩm, thiết bị tương tự nhập khẩu, nhằm khuyến khích phát triển năng lực sản xuất trong nước và bảo đảm an ninh năng lượng.

Bốn ưu tiên và sáu dự án tái định cư đại lộ sông Hồng của Hà Nội

Bốn ưu tiên và sáu dự án tái định cư đại lộ sông Hồng của Hà Nội

(CLO) Người dân thuộc diện di dời ngoài bãi sông Hồng sẽ được áp dụng mức bồi thường đất bằng tiền gấp hai lần quy định, hỗ trợ chuyển đổi nghề gấp năm lần giá đất nông nghiệp, và chỉ phải di dời sau khi nơi ở mới tại các khu đô thị đồng bộ hạ tầng đã hoàn thành.

Thúc đẩy đầu tư Việt Nam - Nhật Bản từ 'nhà đầu tư và địa điểm đầu tư' thành đối tác cùng phát triển

Thúc đẩy đầu tư Việt Nam - Nhật Bản từ 'nhà đầu tư và địa điểm đầu tư' thành đối tác cùng phát triển

(CLO) Thủ tướng Lê Minh Hưng đề nghị thúc đẩy quan hệ đầu tư Việt Nam - Nhật Bản chuyển mạnh từ quan hệ giữa "nhà đầu tư và địa điểm đầu tư" sang quan hệ đối tác cùng phát triển và kiến tạo, cùng nghiên cứu, cùng đổi mới sáng tạo, cùng sản xuất và cùng tham gia hiệu quả, khẳng định vị trí, vai trò trong chuỗi giá trị toàn cầu.

Hà Nội lấy ý kiến điều chỉnh phân khu đô thị sông Hồng

Hà Nội lấy ý kiến điều chỉnh phân khu đô thị sông Hồng

(CLO) Sở Xây dựng Hà Nội triển khai công tác chuẩn bị lấy ý kiến các cơ quan, tổ chức, chuyên gia và cộng đồng dân cư liên quan về việc lập Điều chỉnh tổng thể quy hoạch phân khu đô thị sông Hồng, tỷ lệ 1/5000. Việc điều chỉnh quy hoạch này được thực hiện đối với đoạn từ cầu Hồng Hà đến cầu Mễ Sở.

Chủ tịch Quốc hội Trần Thanh Mẫn và Phu nhân lên đường thăm chính thức Hàn Quốc và Mông Cổ

Chủ tịch Quốc hội Trần Thanh Mẫn và Phu nhân lên đường thăm chính thức Hàn Quốc và Mông Cổ

(CLO) Nhận lời mời của Chủ tịch Quốc hội Đại Hàn Dân Quốc Cho Jeong Sik và Phu nhân, Chủ tịch Quốc hội Mông Cổ Sandag Byambatsogt và Phu nhân, ngày 6/9, Chủ tịch Quốc hội nước Cộng hòa xã hội chủ nghĩa Việt Nam Trần Thanh Mẫn và Phu nhân Nguyễn Thị Thanh Nga cùng Đoàn đại biểu cấp cao Việt Nam rời Thủ đô Hà Nội lên đường thăm chính thức Hàn Quốc và Mông Cổ từ ngày 6-11/9.

Từ làng lụa Vạn Phúc, thêm nhịp cầu văn hóa Việt Nam - Myanmar

Từ làng lụa Vạn Phúc, thêm nhịp cầu văn hóa Việt Nam - Myanmar

(CLO) Trong khuôn khổ chuyến thăm chính thức Việt Nam của Tổng thống Myanmar Min Aung Hlaing và Phu nhân Kyu Kyu Hla, ngày 5/9, Phu nhân Tổng Bí thư, Chủ tịch nước Tô Lâm, bà Ngô Phương Ly đã cùng bà Kyu Kyu Hla đến thăm làng lụa Vạn Phúc, thuộc phường Hà Đông, Hà Nội.

Phó Chủ tịch nước Võ Thị Ánh Xuân trao tặng Huy hiệu 80 năm tuổi Đảng tại Sơn La

Phó Chủ tịch nước Võ Thị Ánh Xuân trao tặng Huy hiệu 80 năm tuổi Đảng tại Sơn La

(CLO) Chiều 5/9, Đảng bộ tỉnh Sơn La tổ chức Lễ trao tặng Huy hiệu 80 năm tuổi Đảng (đợt 2/9). Tham dự buổi lễ có các đồng chí Võ Thị Ánh Xuân, Bí thư Trung ương Đảng, Phó Chủ tịch nước; đồng chí Hoàng Văn Nghiệm, Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy, Trưởng Đoàn đại biểu Quốc hội tỉnh Sơn La; lãnh đạo tỉnh Sơn La; các đồng chí được nhận Huy hiệu 80 năm tuổi Đảng.

Từ 15/9, Bộ Công Thương thực hiện nhiệm vụ quản lý khu công nghiệp, khoáng sản

Từ 15/9, Bộ Công Thương thực hiện nhiệm vụ quản lý khu công nghiệp, khoáng sản

(CLO) Chính phủ ban hành Nghị quyết số 66.25/2026/NQ-CP ngày 4/9/2026 về xử lý khó khăn, vướng mắc liên quan đến chức năng, nhiệm vụ, quyền hạn quản lý nhà nước về khu công nghiệp, địa chất, khoáng sản. Nghị quyết này quy định việc chuyển chức năng, nhiệm vụ, quyền hạn quản lý nhà nước về khu công nghiệp, địa chất và khoáng sản giữa các Bộ: Tài chính, Công Thương, Nông nghiệp và Môi trường, Xây dựng.

Cỡ chữ bài viết:
