Cao Bằng: Nhiều bất cập trong mua sắm hàng hóa tại Ban QLDA Đầu tư và Xây dựng

(NB&CL) Thanh tra tỉnh Cao Bằng chỉ rõ, việc các công trình có mua sắm hàng hóa nhập khẩu tại Ban QLDA Đầu tư và Xây dựng tỉnh (Ban QLDA) chưa có nhãn phụ bằng tiếng Việt gây khó khăn cho công tác sử dụng, sửa chữa, quản lý và truy xuất nguồn gốc, hồ sơ hàng hóa thiếu giấy tờ Hải Quan...

Thanh tra tỉnh Cao Bằng vừa có Thông báo Kết luận thanh tra số 964/TB-TTr về việc thanh tra Ban Quản lý dự án đầu tư và xây dựng tỉnh Cao Bằng (Ban QLDA) trong việc chấp hành các quy định của pháp luật về quản lý đầu tư, xây dựng cơ bản.

Tăng giá thành sản phẩm, chậm tiến độ thi công

Theo Thanh tra tỉnh Cao Bằng, bên cạnh những kết quả đạt được, có rất nhiều tồn tại xảy ra tại Ban QLDA.

Trong đó, đối với chi phí quản lý, chứng từ chi quản lý qua các năm về mục đích chưa phản ánh rõ theo hướng dẫn của các thông tư của Bộ Xây dựng; Kế toán của Ban Quản lý nắm bắt các thông tư của Bộ Tài chính về chi phí quản lý nhưng chưa đủ, đã bỏ quên những nguyên tắc được quy định tại các thông tư của Bộ Xây dựng về chi phí quản lý và chưa hiểu đầy đủ các công việc tác nghiệp quản lý công trình XDCB của ban quản lý.

Tồn tại này làm ảnh hưởng tới công tác quản lý các dự án, công trình, là nguyên nhân các kế toán Ban lúng túng trong việc lập dự toán, thanh toán, quyết toán nhầm lẫn chỉ trùng một số nội dung.

cao bang nhieu bat cap trong mua sam hang hoa tai ban qlda dau tu va xay dung hinh 1

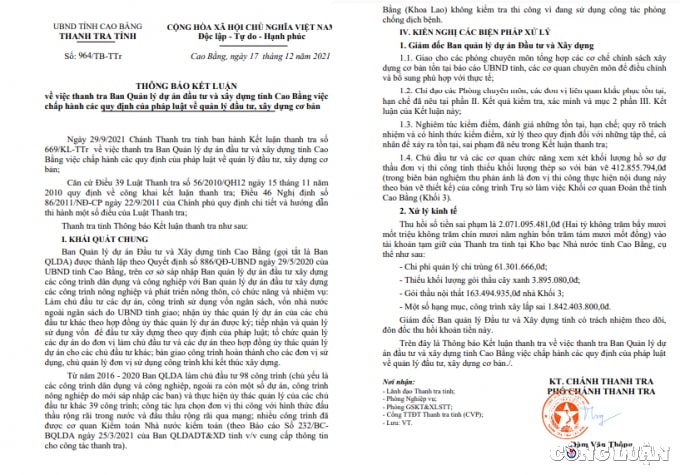

Thông báo Kết luận thanh tra số 964/TB-TTr.

Đối với các công trình XDCB, cơ chế chính sách tồn tại nhiều bất cập, tồn tại gồm các nội dung, văn bản nhà nước chưa quy định rõ ràng về tỷ lệ đào đất bằng máy và thủ công cho hạng mục công việc của các loại công trình và dự án.

Chưa quy định rõ điều kiện áp dụng phá đá bằng phương pháp nổ mìn và phương pháp búa căn; Hạn chế kinh phí về đầu tư nên không xác định vị trí và diện tích đổ thải, không khảo sát địa chất đối với một số công trình giao thông và thủy lợi; Chưa xây dựng định mức và đơn giá có hạng mục công việc khá phổ biến như bù vênh, cắt khe co, giãn mặt đường bê tông...

Những tồn tại này đã làm tăng giá thành sản phẩm, chậm tiến độ thi công, ảnh hưởng không tốt đến chất lượng sản phẩm, là một trong những nguyên nhân dễ nảy sinh tiêu cực mà các cơ quan quản lý rất khó để quản lý, xử lý và quy trách nhiệm,...

Theo thanh tra, nguyên nhân là các Chủ đầu tư, tư vấn, hàng kỳ, hàng năm không tổng kết tồn tại cơ chế chính sách này báo cáo cấp có thẩm quyền để bổ sung, điều chỉnh cho phù hợp với tình hình thực tế.

Nhiều tồn tại trong mua sắm hàng hóa

Cũng theo Kết luận thanh tra, các công trình có mua sắm hàng hóa nhập khẩu (hàng ngoại), chưa có nhãn phụ bằng tiếng Việt là khó khăn cho công tác sử dụng, sửa chữa, quản lý và truy xuất nguồn gốc..., hồ sơ hàng hóa thiếu giấy tờ Hải Quan nên Chủ đầu tư cần khắc phục những tồn tại, hạn chế này cũng như thực hiện các công trình có mua sắm hàng hóa nhập khẩu. Nguyên nhân là Chủ đầu tư, nhiệm vụ chính là quản lý đầu tư xây dựng cơ bản nên thiếu kinh nghiệm trong việc mua sắm hàng hóa nhập khẩu.

cao bang nhieu bat cap trong mua sam hang hoa tai ban qlda dau tu va xay dung hinh 2

Một quyết đinh phê duyệt lựa chọn nhà thầu.

Ngoài ra, Kết luận thanh tra chỉ rõ, tồn tại về hồ sơ do Tư vấn thiết kế, Nhà thầu tính thiếu, tính sai và Chủ đầu tư, cơ quan thẩm định, tổ chấm thầu rà soát bỏ lọt.

Tồn tại về thi công do Nhà thầu thi công chưa tự giác, Tư vấn giám sát và Chủ đầu tư giám sát và quản lý chưa chặt chẽ. Trách nhiệm đối với những tồn tại hạn chế đã nêu thuộc về Chủ đầu tư, Nhà thầu thi công và Tư vấn giám sát.

Thanh tra tỉnh Cao Bằng cũng cho biết, công tác thanh tra chưa thể đánh giá được đầy đủ và toàn diện vì hồ sơ nhiều nội dung, công trình nhiều hạng mục được thi công ở địa hình phức tạp khác nhau, điều chỉnh thiết kế, có các đặc thù khác nhau, hạng mục xây lấp bị che khuất hoặc biến dạng do tác nhân và thiên tài...

“Đoàn thanh tra giới hạn về thời gian, nhân lực, phương tiện và trong điều kiện phải bảo đảm công tác phòng chống dịch bệnh COVID nên chỉ kiểm tra một số nội dung, hạng mục và kết quả cho thấy có nhiều nội dung và hạng mục cơ bản theo quy định, nhưng còn tồn tại một số vấn đề như đã nêu trên nên Chủ đầu tư cần rà soát khi hết thời gian bảo hành hoặc quyết toán vốn các công trình,... công trình cải tạo, sửa chữa Bệnh viện Đa khoa tỉnh Cao Bằng không kiểm tra thi công vì đang sử dụng cho công tác phòng chống dịch bệnh”, Thông báo Kết luận thanh tra nêu.

Từ những nội dung trên, Thanh tra tỉnh Cao Bằng kiến nghị, Giám đốc Ban Quản lý dự án Đầu tư và Xây dựng, chỉ đạo các đơn vị liên quan khắc phục, nghiêm túc kiểm điểm, đánh giá những tồn tại, hạn chế; quy rõ trách nhiệm và có hình thức kiểm điểm, xử lý theo quy định đối với những tập thể, cá nhân để xảy ra tồn tại, sai phạm đã nêu trong Kết luận thanh tra.

Được biết, bên cạnh nội dung kết luận thanh tra, thời gian qua hoạt động đấu thầu tại Ban quản lý dự án Đầu tư và Xây dựng tỉnh Cao Bằng cũng bị phản ánh có nhiều dấu hiệu bất thường tại một số các gói thầu hàng hóa, xây dựng như tỷ lệ tiết kiệm siêu thấp, một số gói thầu có các mặt hàng giá chênh cao so với thị trường.

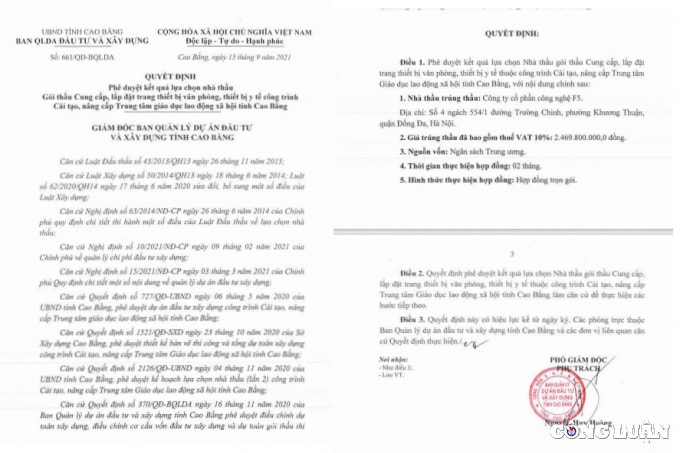

Đơn cử, ngày 15/9/2021, ông Nguyễn Huy Hoàng - Phó Giám đốc phụ trách ký Quyết định số 661, phê duyệt lựa chọn Công ty cổ phần Công Nghệ F5 trúng gói thầu Cung cấp, lắp đặt trang thiết bị văn phòng, thiết bị y tế Công trình cải tạo, nâng cấp Trung tâm giáo dục lao động xã hội tỉnh Cao Bằng. Giá gói thầu 2.474.875.000 VND, giá trúng thầu 2.469.800.000 VND (gói thầu tiết kiệm hơn 5 triệu đồng). Một số mặt hàng tại gói thầu có giá chênh cao hơn so với thị trường.

Hay, ngày 4/9/2020, ông Nguyễn Anh Quế - Giám đốc Ban QLDA ký phê duyệt Gói thầu số 06 cung cấp và lắp đặt thang máy, Công ty Cổ phần Đầu tư và phát triển Phú Hưng trúng thầu. Giá gói thầu 5.870.000.000 VND, giá trúng thầu 5.810.000.000 VND (gói thầu tiết kiệm 60 nghìn đồng).

Ngày 26/10/2020, phê duyệt gói thầu mua sắm trạm biến áp và xử lý nước thải, Liên danh Công ty TNHH Xây dựng và Thương mại Anh Quang – Công ty Cổ phần composite và công nghệ Ánh Dương trúng thầu. Giá gói thầu 1.591.350.000 VND. Giá trúng thầu 1.576.300.000 VND (gói thầu tiết kiệm hơn 15 triệu đồng)...

Nhà báo & Công luận sẽ tiếp tục thông tin.

Hà Đương

Xem thêm

Phát hiện loạt sai phạm đầu tư xây dựng tại BQL dự án phường Dương Kinh và xã Phú Thái: Yêu cầu xử lý kinh tế hàng tỷ đồng

Phát hiện loạt sai phạm đầu tư xây dựng tại BQL dự án phường Dương Kinh và xã Phú Thái: Yêu cầu xử lý kinh tế hàng tỷ đồng

(NB&CL) Hàng loạt sai phạm từ khâu lập dự toán đến quản lý thi công và nghiệm thu, yêu cầu thu hồi và giảm trừ thanh, quyết toán với tổng số tiền lên tới 1.194.422.000 đồng... là những nội dung mà Thanh tra TP. Hải Phòng chỉ rõ tại các dự án do Ban Quản lý dự án phường Dương Kinh và xã Phú Thái làm chủ đầu tư.

Tỉnh Quảng Ninh cần sớm giải quyết dứt điểm vụ việc

Tỉnh Quảng Ninh cần sớm giải quyết dứt điểm vụ việc

(NB&CL) Gần 14 năm qua, Công ty Cổ phần Long Việt đã liên tục gửi đơn kiến nghị đến cơ quan chức năng tỉnh Quảng Ninh sau Quyết định thu hồi đất số 2204/QĐ-UBND ngày 30/8/2012. Dù đã có nhiều văn bản được ban hành nhằm giải quyết vụ việc nhưng phía doanh nghiệp vẫn cho rằng, “chưa thấu tình đạt lí”.

Hưng Yên: Doanh nghiệp vi phạm kéo dài ở Đức Hợp, trách nhiệm quản lý ở đâu?

Hưng Yên: Doanh nghiệp vi phạm kéo dài ở Đức Hợp, trách nhiệm quản lý ở đâu?

(CLO) Người dân xã Đức Hợp, tỉnh Hưng Yên phản ánh tình trạng một số doanh nghiệp trên địa bàn nhiều năm có dấu hiệu vi phạm trong hoạt động sản xuất, kinh doanh, gây ảnh hưởng đến môi trường, trật tự xây dựng và đời sống dân cư. Đáng chú ý, có doanh nghiệp dù đã bị xử phạt vi phạm hành chính nhưng vẫn tiếp tục hoạt động, đặt ra nhiều câu hỏi về công tác quản lý, giám sát của cơ quan chức năng địa phương.

Hà Nội: Nguy cơ hình thành các điểm nóng vi phạm đất đai tại xã An Khánh

Hà Nội: Nguy cơ hình thành các điểm nóng vi phạm đất đai tại xã An Khánh

(CLO) Chính quyền xã An Khánh thừa nhận trên địa bàn còn tồn tại nhiều vi phạm về đất đai, trật tự xây dựng. Đáng chú ý, bên cạnh những vi phạm kéo dài từ trước chưa được xử lý dứt điểm, một số vi phạm mới vẫn tiếp tục phát sinh sau sáp nhập, tiềm ẩn nguy cơ hình thành các điểm nóng về đất đai, môi trường và đời sống người dân.

Quảng Ninh: Doanh nghiệp "kêu cứu" vì loạt công trình tiền tỷ được định giá không đồng

Quảng Ninh: Doanh nghiệp "kêu cứu" vì loạt công trình tiền tỷ được định giá không đồng

(CLO) Bỏ tâm huyết, tiền bạc đầu tư xây dựng hàng loạt công trình trong Khu du lịch sinh thái phường Hà Khẩu (cũ) nhưng Công ty CP Long Việt lại bị xác định chậm tiến độ, sai quy hoạch được duyệt…buộc phải thu hồi dự án. Điều càng khiến doanh nghiệp “dở khóc dở cười” hơn là sau những đồng vốn gom góp đầu tư, giá trị bồi thường lại được cơ quan chức năng xác định với giá không đồng.

UDIC cam kết không chậm tiến độ dự án UDIC TOWER tại ô đất B2 Yên Hòa

UDIC cam kết không chậm tiến độ dự án UDIC TOWER tại ô đất B2 Yên Hòa

(CLO) Sau phản ánh của Báo Nhà báo và Công luận về tình trạng khu đất B2 tại Khu đô thị mới Yên Hòa nhiều năm chưa triển khai xây dựng, Tổng Công ty Đầu tư phát triển hạ tầng đô thị UDIC khẳng định dự án UDIC TOWER không chậm tiến độ do mới được chấp thuận chủ trương đầu tư vào tháng 2/2025. Doanh nghiệp cũng cam kết đang tích cực hoàn thiện các thủ tục để sớm khởi công công trình.

Thanh tra tỉnh Lào Cai “tuýt còi” Ban QLDA Bảo Thắng: Sai dự toán, chậm tiến độ, để “lọt” sổ tiền thuế

Thanh tra tỉnh Lào Cai “tuýt còi” Ban QLDA Bảo Thắng: Sai dự toán, chậm tiến độ, để “lọt” sổ tiền thuế

(NB&CL) Công tác chuẩn bị đầu tư thiếu sát sao, thi công chậm tiến độ, lập dự toán sai định mức dẫn đến kiến nghị giảm trừ hơn 8,8 tỷ đồng và “quên” nộp thuế hàng trăm triệu đồng là những sai phạm vừa được Thanh tra tỉnh Lào Cai chỉ rõ tại Ban Quản lý dự án Đầu tư xây dựng khu vực Bảo Thắng.

Lạng Sơn: Dấu hỏi về tiến độ sau hàng loạt sai phạm được chỉ rõ tại dự án Khách sạn, Sân golf Hoàng Đồng

Lạng Sơn: Dấu hỏi về tiến độ sau hàng loạt sai phạm được chỉ rõ tại dự án Khách sạn, Sân golf Hoàng Đồng

(CLO) Kéo dài suốt từ năm 2004 đến nay và trải qua 8 lần điều chỉnh chủ trương đầu tư, Dự án Khách sạn và Sân golf Hoàng Đồng (Lạng Sơn) vẫn là một công trường dang dở. Sự chậm trễ kéo dài này không chỉ lãng phí nguồn lực đất đai mà còn đặt ra yêu cầu bức thiết về việc làm rõ trách nhiệm quản lý và giải pháp khơi thông dòng mạch đầu tư.

Hà Nội: Dự án UDIC Tower hơn 20 năm 'đắp chiếu' trên khu đất vàng B2 Yên Hòa

Hà Nội: Dự án UDIC Tower hơn 20 năm 'đắp chiếu' trên khu đất vàng B2 Yên Hòa

(CLO) Được Hà Nội cho thuê từ năm 2004 để xây dựng trụ sở văn phòng các đơn vị thành viên, nhưng sau hơn 20 năm, ô đất B2 rộng hơn 5.000m² tại Khu đô thị mới Yên Hòa (phường Yên Hòa, Hà Nội) vẫn chỉ là khu đất quây tôn kín, bỏ hoang giữa khu vực có giá trị thương mại cao bậc nhất Thủ đô.

“Mắc kẹt” giữa khu dân cư - vì sao đất của dân chưa thể chuyển đổi?

Đắk Mar (Quảng Ngãi): Cần giải quyết dứt điểm phản ánh của người dân trong cấp GCN quyền sử dụng đất

(CLO) Theo phản ánh của người dân, dù cùng nằm trong quy hoạch đất ở và có hạ tầng tương đồng, nhưng một số hồ sơ xin chuyển mục đích sử dụng đất của người dân không được chính quyền xã Đắk Mar phê duyệt, trong khi nhiều gia đình đã được cấp giấy chứng nhận (GCN) quyền sử dụng đất.

Dấu hiệu hình sự trong cổ phần hóa tại Công ty Cà phê Gia Lai?

Dấu hiệu hình sự trong cổ phần hóa tại Công ty Cà phê Gia Lai?

(NB&CL) Nhiều tồn tại, vi phạm trong quá trình cổ phần hóa và quản lý sử dụng đất tại Công ty TNHH MTV Cà phê Gia Lai. Đáng chú ý, những sai phạm trong việc xác định giá trị doanh nghiệp đã làm thất thoát vốn nhà nước hơn 26,7 tỷ đồng, buộc cơ quan thanh tra kiến nghị chuyển hồ sơ sang cơ quan công an để xử lý theo quy định.

Tây Ninh: Hàng loạt sai phạm trong công tác khai thác khoáng sản, truy thu hơn chục tỷ đồng

Tây Ninh: Hàng loạt sai phạm trong công tác khai thác khoáng sản, truy thu hơn chục tỷ đồng

(NB&CL) Công tác quản lý, cấp phép và khai thác khoáng sản tại tỉnh Tây Ninh thời gian qua đang bộc lộ nhiều lỗ hổng lớn. Từ việc chênh lệch hàng trăm ngàn khối khoáng sản trong kê khai, khai thác vượt công suất, cho đến việc các doanh nghiệp “né” hàng chục tỷ đồng nghĩa vụ tài chính đã được cơ quan chức năng chỉ rõ.

TP. Đà Nẵng: Hàng loạt dự án tại xã Bến Giằng bị “thổi” khối lượng

TP. Đà Nẵng: Hàng loạt dự án tại xã Bến Giằng bị “thổi” khối lượng

(NB&CL) Công tác đầu tư xây dựng cơ bản luôn là “điểm nóng” trong quản lý ngân sách nhà nước, đặc biệt là tại các dự án cơ sở hạ tầng vùng cao. Mới đây, qua quá trình thanh tra 15 dự án tại xã Bến Giằng, Thanh tra TP. Đà Nẵng đã chỉ ra sự lỏng lẻo trong quản lý, từ việc lập dự toán sai, thi công không đúng thiết kế, cho đến những dấu hỏi lớn về tính minh bạch của hóa đơn chứng từ.

Dự án BT Phú Yên – Gia Lai: Nhà đầu tư kiến nghị tiếp tục xét xử để sớm làm rõ quyền lợi các bên

Dự án BT Phú Yên – Gia Lai: Nhà đầu tư kiến nghị tiếp tục xét xử để sớm làm rõ quyền lợi các bên

(CLO) Sau khi TAND tỉnh Đắk Lắk quyết định tạm đình chỉ giải quyết vụ án dân sự giữa Công ty TNHH Đầu tư BT Phú Yên – Gia Lai và UBND tỉnh Đắk Lắk, nhà đầu tư dự án đã gửi đơn kiến nghị tới Chánh án TAND tỉnh Đắk Lắk, Viện trưởng VKSND tỉnh Đắk Lắk đề nghị xem xét, sớm đưa vụ việc trở lại quá trình giải quyết nhằm bảo đảm quyền và lợi ích hợp pháp của các bên.

Cỡ chữ bài viết:
