Phó Thủ tướng Trần Hồng Hà kiểm tra tiến độ dự án đường dây 500kV qua Hà Tĩnh

(CLO) Phó Thủ tướng Trần Hồng Hà cho rằng, khi bắt đầu khởi công, Hà Tĩnh là một trong những địa phương có khối lượng công việc lớn nhưng đến nay, tiến độ chung của dự án tại Hà Tĩnh được đảm bảo; 100% vị trí móng cột đã được bàn giao từ ngày 7/2.

Sáng 17/2, Phó Thủ tướng Chính phủ Trần Hồng Hà và đoàn công tác đi kiểm tra Dự án đường dây 500kV mạch 3 Quảng Trạch - Quỳnh Lưu đoạn qua Hà Tĩnh. Đi cùng đoàn có Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Bộ trưởng Bộ GTVT Nguyễn Văn Thắng, Bộ trưởng Bộ TN&MT Đặng Quốc Khánh.

pho thu tuong tran hong ha kiem tra tien do du an duong day 500kv qua ha tinh hinh 1

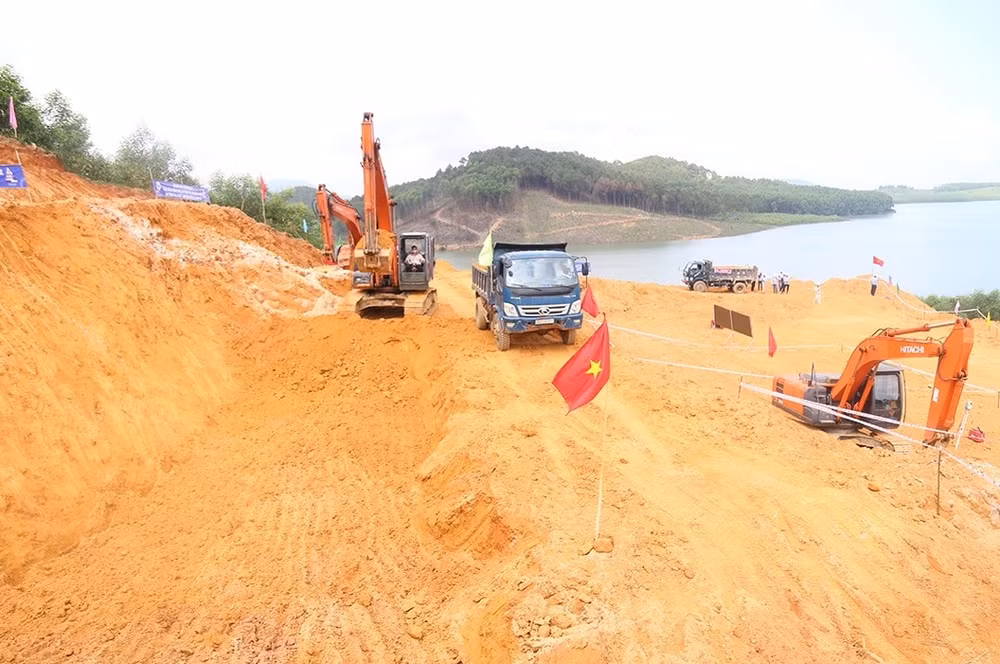

các nhà thầu đang triển khai thi công đồng loạt 93/285 vị trí móng. Ảnh BHT

Dự án đường dây 500kV mạch 3 Quảng Trạch - Quỳnh Lưu đoạn qua Hà Tĩnh, thuộc hệ thống đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối, được Thủ tướng Chính phủ phê duyệt tại Quyết định số 500/QĐ-TTg ngày 15/5/2023 Quy hoạch phát triển điện lực quốc gia thời kỳ 2021-2030 tầm nhìn đến năm 2050 (Quy hoạch điện VIII).

Tuyến đường dây đi qua Hà Tĩnh khoảng 141,52km, có 285 vị trí, thuộc địa bàn 9 huyện/thị xã: thị xã Kỳ Anh (26,26km, 52 vị trí), huyện Kỳ Anh (23,59km, 51 vị trí), huyện Cẩm Xuyên (30,46km, 62 vị trí), huyện Thạch Hà (13,7km, 28 vị trí), huyện Hương Khê (20,22km, 35 vị trí), huyện Can Lộc (2,74km, 5 vị trí), huyện Vũ Quang (4,2km, 8 vị trí), huyện Đức Thọ (15,35km, 33 vị trí) và huyện Hương Sơn (5,02km, 11 vị trí móng).

Dự án đi qua địa bàn Hà Tĩnh được khởi công ngày 18/1/2024, hiện các nhà thầu đang triển khai thi công đồng loạt 93/285 vị trí móng.

Phó Thủ tướng Chính phủ Trần Hồng Hà và đoàn công tác đã đến kiểm tra thực địa tại vị trí móng cột 175 (thuộc gói thầu số 25, xây lắp đường dây từ 171 - 180) dự án đường dây 500kV qua địa bàn xã Cẩm Thạch, huyện Cẩm Xuyên, Hà Tĩnh.

Móng cột vị trí 175 là một trong những cột cao nhất của tuyến (cùng với các cột 135, 136) có độ cao 145 m, trọng lượng 426 tấn; cốt thép móng 109,9 tấn. Hiện đơn vị thi công đang huy động nhiều máy móc, thiết bị thực hiện san gạt mặt bằng, khối lượng ước khoảng 7.000 m3 (khoảng 70% khối lượng). Dự kiến công trình hoàn thành trước 30/6/2024.

Về kết quả thực hiện công tác GPMB, đến ngày 7/2/2024, các địa phương Hà Tĩnh đã bàn giao 100% vị trí móng cột, đảm bảo tiến độ thực hiện dự án. Hiện các địa phương đang triển khai các bước tiếp theo, phấn đấu hoàn thành, bàn giao 100% mặt bằng phần hành lang tuyến (140,8km) trong tháng 3/2024.

pho thu tuong tran hong ha kiem tra tien do du an duong day 500kv qua ha tinh hinh 2

Phó Thủ tướng Trần Hồng Hà và đoàn công tác kiểm tra thực địa tại vị trí móng cột. Ảnh BHT

Qua kiểm tra, Phó Thủ tướng Chính phủ Trần Hồng Hà biểu dương, đánh giá cao nỗ lực của chủ đầu tư và tỉnh Hà Tĩnh trong việc triển khai dự án.

Phó Thủ tướng cho rằng, khi bắt đầu khởi công, Hà Tĩnh là một trong những địa phương có khối lượng công việc lớn nhưng đến nay, tiến độ chung của dự án tại Hà Tĩnh được đảm bảo; 100% vị trí móng cột đã được bàn giao từ ngày 7/2. Qua đây, khẳng định bài học quan trọng: Khó khăn gì cũng có thể giải quyết khi có sự quan tâm, chỉ đạo sát sao của Thủ tướng Chính phủ và các bộ, ngành Trung ương, sự vào cuộc quyết liệt của tỉnh và các địa phương, đặc biệt là sự đồng tình ủng hộ của người dân.

Phó Thủ tướng đề nghị chủ đầu tư, địa phương, nhà thầu thi công tiếp tục bám sát phương châm hành động, chỉ đạo của Thủ tướng Chính phủ: “Chỉ bàn làm, không bàn lùi, vượt nắng thắng mưa, ăn tranh thủ, ngủ khẩn trương thi công 3 ca, 4 kíp, làm việc xuyên lễ, xuyên tết”; chủ đầu tư phải dựa vào địa phương, phối hợp sử dụng vật liệu tại chỗ, nhân công tại chỗ, ứng dụng công nghệ, thiết bị hiện đại, huy động toàn lực lượng để thi công đảm bảo tiến độ dự án.

"Đường dây 500kV Quảng Trạch - Quỳnh Lưu là dự án quan trọng, huyết mạch của quốc gia, do đó, các đơn vị, địa phương cần tập trung triển khai vừa đảm bảo tiến độ, vừa đảm bảo an toàn, chất lượng công trình; đảm bảo mỹ thuật, môi trường, chú trọng công tác hoàn trả mặt bằng sau thi công, đảm bảo giữ độ che phủ rừng tại các công trình..." - Phó Thủ tướng nhấn mạnh.

Xem thêm

Tổng Bí thư, Chủ tịch nước Tô Lâm: Tập trung xử lý dứt điểm các vụ án, vụ việc nghiêm trọng, phức tạp

Tổng Bí thư, Chủ tịch nước Tô Lâm: Tập trung xử lý dứt điểm các vụ án, vụ việc nghiêm trọng, phức tạp

Sáng 18/6, tại Trụ sở Trung ương Đảng, Ban Chỉ đạo Trung ương về phòng, chống tham nhũng, lãng phí, tiêu cực (Ban Chỉ đạo) đã họp Phiên thứ 30 để thảo luận, cho ý kiến về kết quả thực hiện Chương trình công tác 6 tháng đầu năm và nhiệm vụ trọng tâm 6 tháng cuối năm 2026 cùng một số nội dung quan trọng khác.

Ninh Bình: Thống nhất các nội dung trình tại Kỳ họp thường lệ giữa năm 2026

Ninh Bình: Thống nhất các nội dung trình tại Kỳ họp thường lệ giữa năm 2026

(CLO) Ngày 18/6, Ban Thường vụ Tỉnh ủy Ninh Bình tổ chức hội nghị thảo luận, cho ý kiến đối với các nội dung trình tại Kỳ họp thường lệ giữa năm 2026 của HĐND tỉnh khóa XVI, nhiệm kỳ 2026-2031 và một số nội dung thuộc thẩm quyền. Ông Trần Huy Tuấn, Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy chủ trì hội nghị.

Phó Thủ tướng Nguyễn Văn Thắng chỉ đạo 'gỡ vướng' về tạm hoãn xuất cảnh do nợ thuế

Phó Thủ tướng Nguyễn Văn Thắng chỉ đạo 'gỡ vướng' về tạm hoãn xuất cảnh do nợ thuế

(CLO) Phó Thủ tướng Nguyễn Văn Thắng giao Bộ Tài chính nghiên cứu kỹ vướng mắc phát sinh thực tế để sửa đổi, bổ sung, hoàn thiện quy định về hoàn thành nghĩa vụ nộp thuế trong trường hợp xuất cảnh tại Nghị định quy định chi tiết một số điều và biện pháp để tổ chức, hướng dẫn thi hành Luật Quản lý thuế, đảm bảo đúng quy định pháp luật và phù hợp thực tiễn triển khai thực hiện, hỗ trợ, tạo thuận lợi cho người nộp thuế tuân thủ pháp luật.

Khai mạc phiên trọng thể Đại hội đại biểu Phụ nữ toàn quốc lần thứ XIV

Khai mạc phiên trọng thể Đại hội đại biểu Phụ nữ toàn quốc lần thứ XIV

(CLO) Sáng 18/6, diễn ra lễ khai mạc Đại hội đại biểu Phụ nữ toàn quốc lần thứ XIV nhiệm kỳ 2026 - 2031. Tới dự có Ủy viên Bộ Chính trị, Chủ tịch Quốc hội Trần Thanh Mẫn. Cùng dự có Ủy viên Bộ Chính trị, Bí thư Trung ương Đảng, Chủ tịch Ủy ban Trung ương Mặt trận Tổ quốc Bùi Thị Minh Hoài.

Chỉ đầu tư nâng cấp cao tốc khi xác định rõ hiệu quả và khả năng thu hồi vốn

Chỉ đầu tư nâng cấp cao tốc khi xác định rõ hiệu quả và khả năng thu hồi vốn

(CLO) Về đầu tư nâng cấp hoàn thiện các tuyến đường bộ cao tốc đã đầu tư theo quy mô phân kỳ, Phó Thủ tướng Thường trực Phạm Gia Túc lưu ý trong quá trình nghiên cứu cần tính toán, đánh giá đầy đủ hiệu quả đầu tư, hạch toán kinh tế xã hội, chỉ đầu tư khi dự án có hiệu quả cụ thể và phải xác định được khả năng thu hồi vốn.

Kiểm soát chặt chẽ chi phí đầu tư dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Kiểm soát chặt chẽ chi phí đầu tư dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

(CLO) Về điều chỉnh chủ trương đầu tư dự án đường sắt Lào Cai - Hà Nội - Hải Phòng, trong đó có tổng mức đầu tư, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc yêu cầu rà soát kỹ lưỡng đơn giá, định mức, chi phí; làm rõ chi phí tăng do điều chỉnh khối lượng, tăng do thay đổi định mức, đơn giá… bảo đảm tính đúng, tính đủ, phù hợp với quy định và điều kiện của Việt Nam; kiểm soát chặt chẽ chi phí đầu tư…

Cộng đồng người Việt Nam tại Nga là cầu nối vững chắc, làm sâu sắc hơn quan hệ Đối tác chiến lược toàn diện

Cộng đồng người Việt Nam tại Nga là cầu nối vững chắc, làm sâu sắc hơn quan hệ Đối tác chiến lược toàn diện

(CLO) Thủ tướng Lê Minh Hưng tin tưởng cộng đồng người Việt Nam tại Nga sẽ tiếp tục là lực lượng tiên phong trong việc tăng cường giao lưu nhân dân, thúc đẩy hợp tác kinh tế, thương mại, khoa học- công nghệ và giáo dục giữa hai nước; là cầu nối vững chắc góp phần làm sâu sắc hơn nữa quan hệ Đối tác chiến lược toàn diện Việt Nam – Nga.

Cỡ chữ bài viết:
