Công ty phát triển hạ tầng số 18 - Nhà thầu 'quen mặt' trúng thầu tiết kiệm 'nhỏ giọt' tại huyện Thiệu Hóa

(CLO) Công ty cổ phần xây dựng và phát triển hạ tầng số 18 liên tiếp trúng các gói thầu do Ban quản lý dự án ĐTXD huyện Thiệu Hóa (Thanh Hóa) mời thầu. Điều đáng nói, các gói thầu có giá trị lớn, nhưng tỷ lệ tiết kiệm lại “siêu nhỏ”.

Trong 6 ngày trúng 2 gói thầu

Theo tìm hiểu của phóng viên, Công ty cổ phần xây dựng và phát triển hạ tầng số 18 (Công ty phát triển hạ tầng số 18), có địa chỉ tại: Lô S1 khu 2, Khu đô thị Bình Minh, phường Đông Hương, thành phố Thanh Hoá, tỉnh Thanh Hoá. Người đại diện pháp luật là ông Nguyễn Trọng Lượng. Công ty đã tham gia 96 gói thầu, trong đó trúng 72 gói, Tổng giá trị trúng thầu: 1.600.781.290.763 VND.

Đáng chú ý, trong tháng 7/2024, Công ty phát triển hạ tầng số 18 đã trúng 2 gói thầu liên tiếp do Ban Quản lý dự án đầu tư xây dựng huyện Thiệu Hóa mời thầu, cụ thể:

Ngày 21/07/2024, ông Trương Văn Khiêm, Giám đốc Ban quản lý dự án ĐTXD huyện Thiệu Hóa (Ban QLDA huyện Thiệu Hóa) ký Quyết định số 324, phê duyệt kết quả lựa chọn nhà thầu (KQLCNT) của gói thầu số 03: Thi công xây dựng công trình; lắp thiết bị; nghiệm thu đóng điện công trình: Nâng cấp trạm bơm Thiệu Hưng, thị trấn Thiệu Hóa, huyện Thiệu Hóa. Công ty phát triển hạ tầng số 18 là đơn vị trúng thầu. Giá gói thầu: 7.323.178.000 VND; Giá trúng thầu: 7.307.473.000 VND; Tương đương tỷ lệ tiết kiệm khoảng 0.2%.

Ngày 15/07/2024, ông Trương Văn Khiêm, Giám đốc Ban QLDA huyện Thiệu Hóa ký Quyết định số 308, phê duyệt KQLCNT gói thầu số 04: Thi công xây dựng và bảo hiểm công trình thuộc dự án Cầu qua kênh Bắc, thôn Đồng Thanh, xã Minh Tâm, huyện Thiệu Hóa. Công ty phát triển hạ tầng số 18 là đơn vị trúng thầu. Giá dự toán gói thầu: 13.372.546.000 VND; Giá trúng thầu: 13.356.179.000 VND; Tương đương tỷ lệ tiết kiệm khoảng 0.1%.

cong ty phat trien ha tang so 18 nha thau quen mat trung thau tiet kiem nho giot tai huyen thieu hoa hinh 1

Trong 6 ngày, Công ty cổ phần xây dựng và phát triển hạ tầng số 18 liên tiếp trúng 2 gói thầu do Ban quản lý dự án ĐTXD huyện Thiệu Hóa (Thanh Hóa) mời thầu. Tỷ lệ tiết kiệm cho ngân sách nhà nước tương đối "nhỏ giọt".

Trúng nhiều gói thầu với tỷ lệ tiết kiệm "nhỏ giọt"

Theo tìm hiểu của phóng viên, tại Ban Quản lý dự án đầu tư xây dựng huyện Thiệu Hóa, Công ty phát triển hạ tầng số 18 đã tham gia 10 gói thầu và trúng cả 10 gói; tổng giá trị trúng thầu: 124.448.854.330 VND. Cũng vì thế mà Công ty phát triển hạ tầng số 18 nổi lên như một nhà thầu “quen mặt” khi liên tiếp trúng thầu tại huyện này. Điều khiến dư luận bất ngờ chính là các gói thầu do Công ty phát triển hạ tầng số 18 trúng thầu có tỷ lệ tiết kiệm rất thấp cho ngân sách nhà nước, cụ thể:

Ngày 29/12/2023, ông Trương Văn Khiêm, Giám đốc Ban QLDA huyện Thiệu Hóa ký Quyết định số 308, phê duyệt KQLCNT của gói thầu số 02: Thi công xây dựng + lắp đặt thiết bị và nghiệm thu đóng điện công trình: Hệ thống thu gom xử lý nước thải, nâng cấp đường giao thông và các hạng mục phụ trợ làng nghề bánh đa làng Đắc Châu, xã Tân Châu, huyện Thiệu Hóa. Công ty phát triển hạ tầng số 18 là đơn vị trúng thầu. Giá gói thầu: 10.741.484.812 VND; Giá trúng thầu: 10.725.767.000 VND; Tương đương tỷ lệ tiết kiệm khoảng 0.1%.

cong ty phat trien ha tang so 18 nha thau quen mat trung thau tiet kiem nho giot tai huyen thieu hoa hinh 2

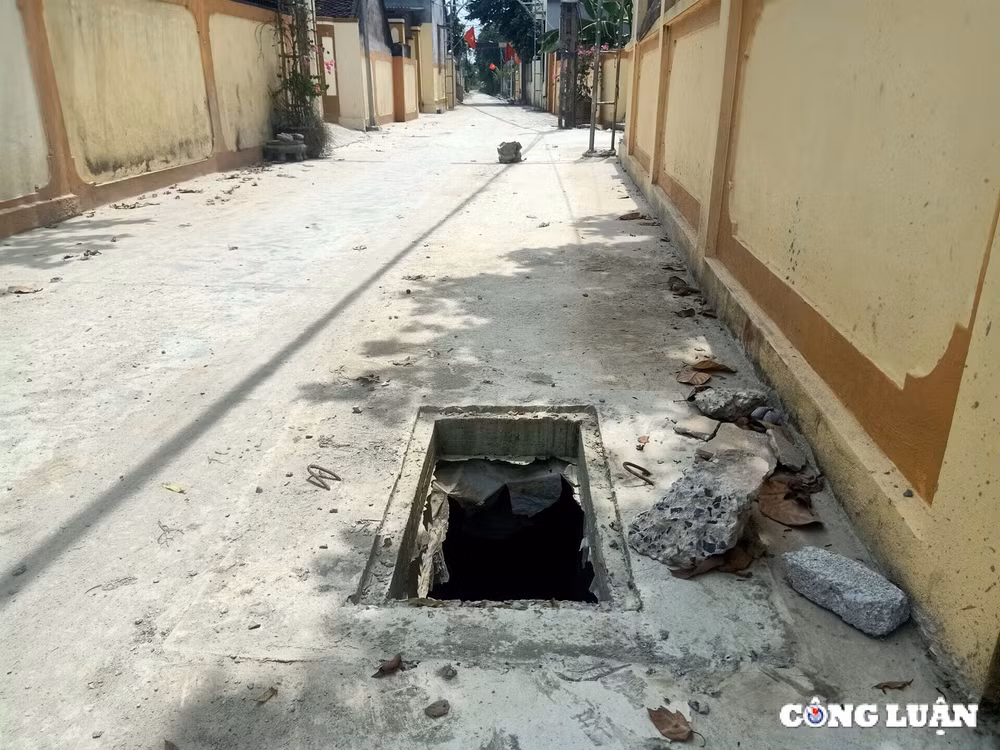

Công trình thi công hệ thống thu gom xử lý nước thải, nâng cấp đường giao thông và các hạng mục phụ trợ làng nghề bánh đa làng Đắc Châu, xã Tân Châu, huyện Thiệu Hóa xuất hiện nhiều hố ga không được che đậy, không có biển cảnh báo, tiềm ẩn nguy cơ mất an toàn, nhất là vào ban đêm.

Ngày 18/08/2023, ông Nguyễn Khánh Tùng, nguyên Giám đốc Ban QLDA huyện Thiệu Hóa ký Quyết định số 372, phê duyệt KQLCNT của gói thầu số 04: Thi công xây dựng, lắp đặt thiết bị và bảo hiểm công trình: Xây dựng cơ sở vật chất trường mầm non Thiệu Châu, huyện Thiệu Hóa. Công ty phát triển hạ tầng số 18 là đơn vị trúng thầu. Giá gói thầu: 17.252.800.000 VND; Giá trúng thầu: 17.232.863.322 VND; Tương đương tỷ lệ tiết kiệm khoảng 0.1%.

Ngày 27/06/2023, ông Nguyễn Khánh Tùng, nguyên Giám đốc Ban QLDA huyện Thiệu Hóa ký Quyết định số 270, phê duyệt KQLCNT của gói thầu số 02: Thi công xây dựng và bảo hiểm công trình + đảm bảo an toàn giao thông công trình: Cầu Đen qua kênh Bắc xã Thiệu Toán, huyện Thiệu Hóa. Công ty phát triển hạ tầng số 18 là đơn vị trúng thầu. Giá gói thầu: 10.501.709.412 VND; Giá trúng thầu: 10.468.902.064 VND; Tương đương tỷ lệ tiết kiệm khoảng 0.3%.

Ngày 22/09/2022, ông Nguyễn Khánh Tùng, nguyên Giám đốc Ban QLDA huyện Thiệu Hóa ký Quyết định số 240, phê duyệt KQLCNT của gói thầu số 02: Thi công xây dựng, lắp đặt thiết bị và bảo hiểm công trình: Xây dựng cơ sở vật chất Trường THCS Thiệu Chính, huyện Thiệu Hóa. Công ty phát triển hạ tầng số 18 là đơn vị trúng thầu với giá: 11.791.693.000 VND; Giá gói thầu: 11.826.468.000 VND; Tương đương tỷ lệ tiết kiệm khoảng 0.2%.

Trước đó, ngày 20/10/2022, ông Nguyễn Khánh Tùng, cũng ký Quyết định số 280, phê duyệt KQLCNT của gói thầu số 04: Thi công xây dựng công trình và bảo hiểm công trình: Trường Mầm non Thiệu Viên, huyện Thiệu Hóa. Công ty phát triển hạ tầng số 18 là đơn vị trúng thầu. Giá gói thầu: 21.073.316.353 VND; Giá trúng thầu: 21.039.815.914 VND; Tương đương tỷ lệ tiết kiệm khoảng 0.1%.

Hay ngày 28/01/2022, nguyên Giám đốc Ban QLDA huyện Thiệu Hóa ký Quyết định số 384, phê duyệt KQLCNT của gói thầu số 02: Thi công xây dựng và bảo hiểm công trình + Chi phí đảm bảo an toàn giao thông phục vụ thi công công trình: Cầu Phú Điền qua Sông Mậu Khê, xã Thiệu Duy, huyện Thiệu Hóa. Công ty phát triển hạ tầng số 18 là đơn vị trúng. Giá gói thầu: 9.827.433.000 VND; Giá trúng thầu: 9.788.882.000 VND; Tương đương tỷ lệ tiết kiệm khoảng 0.3%.

Có dấu hiệu thi công ẩu, sai thiết kế?

Ngày 05/09/2024, phóng viên báo Nhà báo và Công luận đã trực tiếp có mặt tại công trình thi công Hệ thống thu gom xử lý nước thải, nâng cấp đường giao thông và các hạng mục phụ trợ làng nghề bánh đa làng Đắc Châu, xã Tân Châu, huyện Thiệu Hóa. Công trình thuộc gói thầu số 02: Thi công xây dựng + lắp đặt thiết bị và nghiệm thu đóng điện. Công ty Công ty phát triển hạ tầng số 18 là đơn vị trúng thầu với giá 10.725.767.000 VND.

cong ty phat trien ha tang so 18 nha thau quen mat trung thau tiet kiem nho giot tai huyen thieu hoa hinh 3

Công trình thi công hệ thống thu gom xử lý nước thải, nâng cấp đường giao thông và các hạng mục phụ trợ làng nghề bánh đa làng Đắc Châu, xã Tân Châu, huyện Thiệu Hóa. Thân rãnh dọc nhiều đoạn được thi công chỉ dày 15cm và 19cm, có dấu hiệu thi công ẩu và không đúng như thiết kế là 22cm.

Theo quan sát, tại đường số 1, thôn Đắc Châu 2, xã Tân Châu, huyện Thiệu Hóa, hệ thống rãnh thu gom nước thải đang trong quá trình thi công. Tại đây, xuất hiện nhiều hố ga không được che đậy, không có biển cảnh báo, tiềm ẩn nguy cơ mất an toàn, nhất là vào ban đêm.

Theo thiết kế, thân rãnh dọc bằng gạch xây VXM M75, dày 22cm, trát trong bằng VXM M75 dày 1.5cm, mũ mố bằng bê tông xi măng M200, đá 1x2; Tấm đan BTCT M250, đá 1x2 chịu lực dày 15cm. Tuy nhiên theo ghi nhận của phóng viên, thân rãnh dọc nhiều đoạn được thi công chỉ dày 15cm và 19cm, có dấu hiệu thi công ẩu và không đúng như thiết kế là 22cm.

Để thông tin khách quan thêm về các gói thầu, ngày 22/8/2024, phóng viên đã liên hệ đặt lịch làm việc với UBND huyện Thiệu Hóa. Tuy nhiên, nhiều ngày qua phóng viên vẫn chưa nhận được phản hồi trong việc cung cấp thông tin từ UBND huyện Thiệu Hóa. Phóng viên cũng nhiều lần gọi điện nhưng lãnh đạo UBND huyện cũng không nghe máy.

Báo Nhà báo và Công luận sẽ tiếp tục thông tin.

Được biết, mới đây (ngày 29/7/2024), Phó Thủ tướng Trần Hồng Hà đã ký ban hành Chỉ thị số 24/CT-TTg của Thủ tướng Chính phủ về đẩy mạnh, nâng cao hiệu lực, hiệu quả thi hành Luật Đấu thầu.

Đáng chú ý, Chỉ thị nêu rõ: Các bộ, ngành, địa phương, doanh nghiệp nhà nước tăng cường tổ chức thanh tra, kiểm tra thường xuyên về công tác đấu thầu theo quy định. Các cuộc thanh tra, kiểm tra phải bảo đảm yêu cầu, chất lượng, nhằm phát hiện các hạn chế, thiếu sót, vi phạm để đề xuất biện pháp xử lý kịp thời; đồng thời, tăng cường vai trò của cơ quan thanh tra, kiểm tra, giám sát thực hiện các kết luận kiểm tra, xử lý các vi phạm theo thẩm quyền; chú trọng kiểm tra đối với những gói thầu có ít nhà thầu tham dự, giá trị tiết kiệm thấp; gói thầu quy mô lớn, phức tạp; các gói thầu đấu thầu không qua mạng; các gói thầu áp dụng chỉ định thầu hoặc các gói thầu có nhiều kiến nghị, khiếu nại, tố cáo; một nhà thầu trúng nhiều gói thầu tại một địa phương, một chủ đầu tư trong thời gian dài nhưng có hiệu quả kinh tế thấp.
