Dự án Cửa hàng xăng dầu Trung tâm Logistics quốc tế Bắc Giang “chết yểu”!

Đầu tư hàng tỷ đồng rồi… xin chấm dứt dự án

Sau khi thanh tra toàn diện Dự án “Hạ tầng, kho bãi Trung tâm Logistics Quốc tế thành phố Bắc Giang, Thanh tra tỉnh Bắc Giang tiếp tục tiến hành thanh tra toàn diện đối với Dự án “Cửa hàng xăng dầu Trung tâm Logistics quốc tế Bắc Giang” do Công ty TNHH Đầu tư và Quản lý Hoàng Phúc.

Theo nội dung kết luận cho biết, nhà đầu tư báo cáo tổng vốn đầu tư của Dự án đến thời điểm thanh tra là 6.367.302.995 đồng/3.700.000.000 đồng, chiếm 172% tổng vốn đầu tư đăng ký. Công ty Hoàng Phúc cho biết, các chi phí trên chưa được Công ty hạch toán kế toán vào chi phí đầu tư xây dựng của Dự án.

Cụ thể: Các chi phí liên quan đến giải phòng mặt bằng, san lấp, hoàn thiện cơ sở hạ tầng diện tích đất của Dự án được thực hiện bằng văn bản thỏa thuận giữa Công ty TNHH Logistics Quốc tế Bắc Giang (Bên A) và Công TNHH Đầu tư và Quản lý Hoàng Phúc (Bên B) với số tiền là 1.367.302.956 đồng. Hiện các chi phí nêu trên đang được Công ty TNHH Logistics Quốc tế Bắc Giang theo dõi, tổng hợp trên sổ sách kế toán.

Về Chi phí xây dựng công trình (nhà, cột bơm), Công ty Hoàng Phúc ký Hợp đồng hợp tác kinh doanh với Công ty Cổ phần Đại Đồng Xuân với giá trị đã thực hiện là 5.000.000.000 đồng. Chi phí trên đang được Công ty Cổ phần Đại Đồng Xuân tổng hợp, theo dõi trên sổ sách kế toán của đơn vị và hai bên chưa quyết toán.

du an cua hang xang dau trung tam logistics quoc te bac giang chet yeu hinh 1

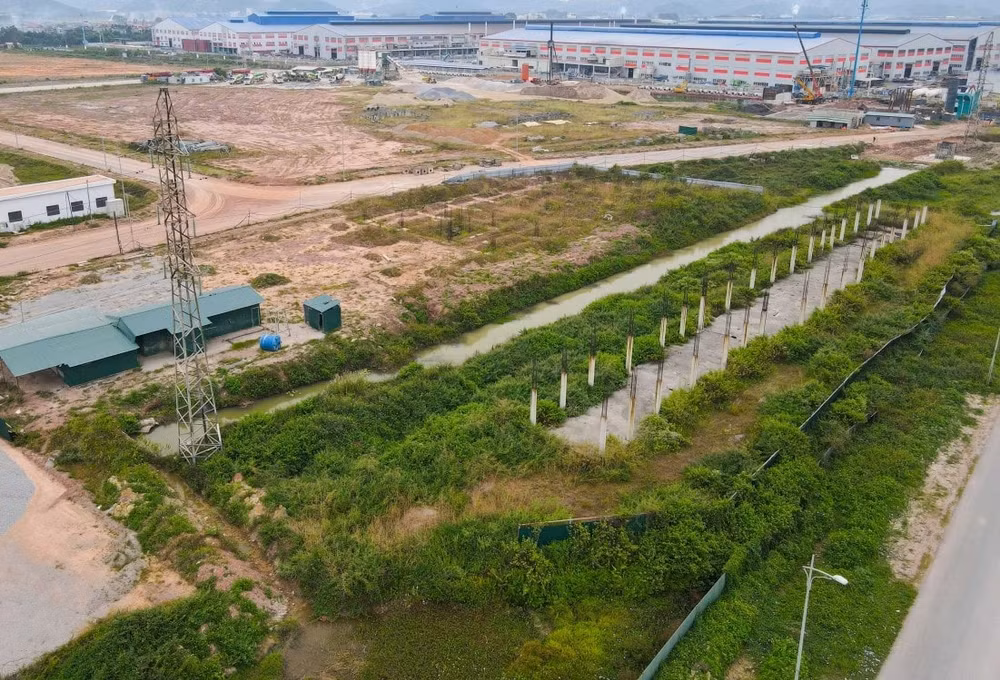

Dự án hạ tầng, kho bãi Trung tâm Logistics Quốc tế thành phố Bắc Giang. Ảnh: ITN

Tuy nhiên, tại thời điểm thanh tra, Công ty không cung cấp được các tài liệu, chứng từ có liên quan đến việc thực hiện hợp đồng hợp tác kinh doanh này.

Thanh tra tỉnh kết luận, Công ty TNHH Đầu tư và Quản lý Hoàng Phúc triển khai chậm tiến độ nhưng không thực hiện thủ tục điều chỉnh, Sở Kế hoạch và Đầu tư đã xử phạt về hành vi vi phạm trên nhưng đến thời điểm thanh tra Dự án vẫn tiếp tục chậm tiến độ góp vốn, chậm tiến độ đầu tư; Công ty không chấp hành chế độ báo cáo tình hình thực hiện Dự án, báo cáo giám sát, đánh giá đầu tư.

Quá trình thực hiện thủ tục xin cấp giấy phép xây dựng, Công ty Hoàng Phúc cung cấp hồ sơ không chính xác (cung cấp GCNQSD đất cấp cho Công ty TNHH Logistics Quốc tế Bắc Giang).

Quá trình xây dựng, Công ty không tổ chức giám sát và quản lý chất lượng thi công; không tổ chức nghiệm thu, thanh toán, quyết toán công trình; không lưu trữ hồ sơ xây dựng công trình.

KLTT cho biết, ngày 4/8/2023, Công ty Hoàng Phúc đã nộp hồ sơ chấm dứt hoạt động Dự án; ngày 8/8/2023, Sở KH&ĐT đã ban hành thông báo chấm dứt hoạt động Dự án.

Yêu cầu xử lý trách nhiệm đối với tập thể, cá nhân liên quan

Theo Thanh tra tỉnh Bắc Giang, Dự án nằm trong 36.655 m2 đất UBND thành phố Bắc Giang đã hoàn thành giải phóng mặt bằng, đủ điều kiện đấu giá quyền sử dụng đất theo quy định và thuộc trường hợp không phải thực hiện thủ tục quyết định chủ trương đầu tư theo Nghị định 118/2015/NĐ-CP ngày 12/11/2015 của Chính phủ.

Tuy nhiên, trong quá trình thẩm định hồ sơ, UBND thành phố Bắc Giang không có ý kiến về việc vị trí đất thực hiện Dự án đã hoàn thành giải phóng mặt bằng, đủ điều kiện đấu giá quyền sử dụng đất và Sở KH&ĐT không làm rõ nội dung này đã ban hành báo cáo đề xuất UBND tỉnh lựa chọn nhà đầu tư theo hình thức quyết định chủ trương đầu tư không qua đấu giá quyền sử dụng đất là chưa thực hiện đầy đủ trách nhiệm trong việc thẩm định dự án đầu tư theo quy định.

du an cua hang xang dau trung tam logistics quoc te bac giang chet yeu hinh 2

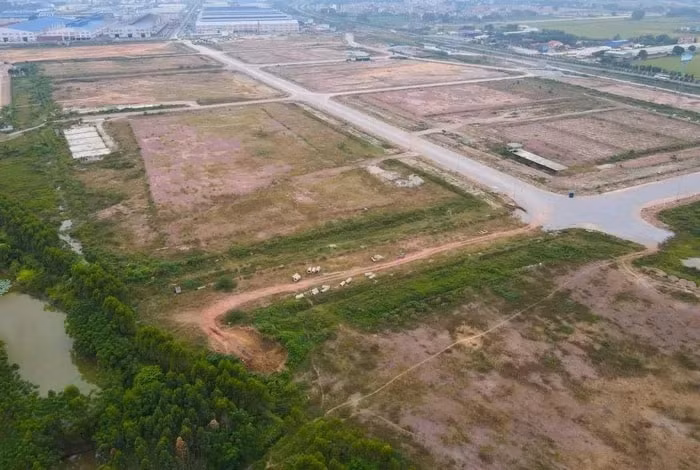

Vị trí đất thực hiện Dự án đã hoàn thành công tác bồi thường, giải phóng mặt bằng từ năm 2014, được quy hoạch là đất sản xuất phi nông nghiệp và được UBND tỉnh điều chỉnh quy hoạch đất xây dựng cửa hàng xăng dầu. Tuy nhiên UBND thành phố Bắc Giang chưa xây dựng phương án sử dụng đất theo quy định.

Trong quá trình triển khai Dự án, Sở Xây dựng cấp Giấy phép xây dựng cho Công ty Hoàng Phúc được phép xây dựng công trình Cửa hàng xăng dầu Trung tâm Logistics Quốc tế Bắc Giang khi Công ty chưa được giao đất, thuê đất là không phù hợp quy định của Luật Xây dựng năm 2014 sửa đổi năm 2020.

Nguyên nhân do Sở Xây dựng tiếp nhận, thẩm định hồ sơ thiếu kiểm tra, xem xét đầy đủ dẫn đến sai sót. Đến nay Dự án đã dừng hoạt động, Công ty có báo cáo xác định các thủ tục pháp lý của cơ quan có thẩm quyền và Giấy phép xây dựng số 2469/GPXD ngày 13/9/2021 do Sở Xây dựng cấp không gây thiệt hại về tài sản, không làm ảnh hưởng đến hoạt động của Công ty nên không xem xét hậu quả của hành vi cấp Giấy phép xây dựng của Sở Xây dựng nêu trên.

Đáng lưu ý, Sở KH&ĐT báo cáo, đề xuất UBND tỉnh chấp thuận Chủ trương đầu tư Dự án khi chưa được Thường trực Tỉnh ủy cho ý kiến theo quy định số 98-QĐ/TU ngày 5/5/2016 của Ban Thường vụ Tỉnh ủy.

Trước những vi phạm trên, Thanh tra tỉnh Bắc Giang yêu cầu Sở KH&ĐT tổ chức kiểm điểm, xử lý trách nhiệm đối với tập thể, cá nhân liên quan trong việc thẩm định không đầy đủ nội dung đánh giá sự phù hợp của Dự án với quy hoạch sử dụng đất; Thẩm định không đầy đủ nội dung đánh giá nguồn gốc đất, căn cứ pháp lý về quyền sử dụng địa điểm đầu tư của nhà đầu tư theo quy định. Đồng thời, xử lý theo thẩm quyền đối với Công ty Hoàng Phúc về các hành vi vi phạm đã nêu.

Sở TN&MT tổ chức kiểm điểm trách nhiệm đối với tập thể và cá nhân có liên quan về việc không có ý kiến đánh giá sự phù hợp của Dự án với quy hoạch sử dụng đất khi được Sở KH&ĐT yêu cầu.

UBND thành phố Bắc Giang tổ chức kiểm điểm và xử lý trách nhiệm đối với tập thể và cá nhân có liên quan trong việc: Không có ý kiến thẩm định đánh giá nguồn gốc đất và sự phù hợp của Dự án với quy hoạch sử dụng đất khi được Sở KH&ĐT yêu cầu; Chậm xây dựng phương án sử dụng diện tích đất Cửa hàng xăng dầu Trung tâm Logistics Quốc tế Bắc Giang để thực hiện Quy hoạch sử dụng đất đã được cấp có thẩm quyền phê duyệt; Cấp Giấy phép xây dựng số 1076/GPXD ngày 17/8/2020 cho Công ty Hoàng Phúc khi Nhà đầu tư chưa được giao đất, thuê đất.

Sở Xây dựng tổ chức kiểm điểm và xử lý trách nhiệm đối với tập thể, cá nhân có liên quan trong việc cấp Giấy phép xây dựng số 2469/GPXD ngày 13/9/2021 cho Công ty Hoàng Phúc khi Nhà đầu tư chưa được giao đất, thuê đất; Xử lý theo thẩm quyền đối với Công ty Hoàng Phúc về các hành vi: Cung cấp hồ sơ xin cấp giấp phép xây dựng không chính xác; không tổ chức giám sát và quản lý chất lượng trong thi công xây dựng; không tổ chức nghiệm thu, thanh toán, quyết toán công trình; không lưu trữ hồ sơ xây dựng công trình.

Trâm Anh – Thế Anh

Xem thêm

Lãng phí nguồn lực y tế, quyền lợi người bệnh bị bỏ ngỏ

Lãng phí nguồn lực y tế, quyền lợi người bệnh bị bỏ ngỏ

(NB&CL) Tự ý “gọt” tỷ lệ phân chia lợi nhuận đề án máy MRI làm Bệnh viện thất thoát hơn 3 tỷ đồng; chi sai phụ cấp hàng trăm triệu đồng; không hạch toán doanh thu nhà thuốc và “né” tiền thuê đất của quầy tạp hóa, căng tin... là những sai phạm vừa được Thanh tra tỉnh phát hiện tại Bệnh viện Đa khoa tỉnh Điện Biên.

Bắc Ninh: Chính quyền "lên tiếng" hiện tượng xốp tại công trình cống Lỉnh

Bắc Ninh: Chính quyền "lên tiếng" hiện tượng xốp tại công trình cống Lỉnh

(CLO) Những hình ảnh, video được người dân ghi lại tại công trình xử lý, khắc phục sự cố cống Lỉnh và đoạn đê từ Bến Phà đi Kho K86, xã Tiên Lục, tỉnh Bắc Ninh cho thấy bên trong một số hạng mục xuất hiện vật liệu giống xốp và bề mặt bê tông có dấu hiệu rỗ. Các hình ảnh nhanh chóng được chia sẻ trên mạng xã hội, đặt ra nhiều băn khoăn về chất lượng công trình.

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

Vụ đấu giá khách sạn River (Thái Nguyên): Bộ Tư pháp đã báo cáo Thủ tướng Chính phủ

(CLO) Liên quan đến vụ đấu giá khách sạn River (417 đường Quang Trung, phường Quyết Thắng, tỉnh Thái Nguyên), Cục Quản lý THADS, Bộ Tư pháp đã thực hiện việc tiếp nhận, chỉ đạo kiểm tra, rà soát, xử lý thông tin, tổng hợp tình hình và báo cáo Thủ tướng Chính phủ theo đúng chức năng, nhiệm vụ, thẩm quyền được giao. Bộ Tư pháp đã báo cáo Thủ tướng Chính phủ (Báo cáo số 660/BC-BTP ngày 04/8/2026 và số 695/BC-BTP ngày 15/8/2026) trước thời hạn yêu cầu.

Đất công cho thuê không qua đấu giá, chi ngân sách thiếu minh bạch

Đất công cho thuê không qua đấu giá, chi ngân sách thiếu minh bạch

(NB&CL) Dù ghi nhận kết quả thu ngân sách ấn tượng, nhưng bức tranh quản lý tài chính tại UBND xã Ngọc Lâm (tỉnh Hưng Yên) lại bị phủ bóng bởi hàng loạt sai phạm. Từ việc hàng trăm hợp đồng đất công ích “bỏ quên” đấu giá, buông lỏng quản lý nguồn thu, cho đến những sai sót trong quyết toán đầu tư công và mua sắm thiết bị hàng trăm triệu đồng nhưng không có biên bản bàn giao.

Xã Hát Môn (TP Hà Nội): Dấu hiệu vi phạm tràn lan tại Cụm Công nghiệp Liên Hiệp?

Xã Hát Môn (TP Hà Nội): Dấu hiệu vi phạm tràn lan tại Cụm Công nghiệp Liên Hiệp?

(CLO) Tại Cụm Công nghiệp Liên Hiệp, xã Hát Môn, TP Hà Nội, nhiều dấu hiệu vi phạm pháp luật về đất đai, môi trường, phòng cháy, chữa cháy của các doanh nghiệp sản xuất đã tồn tại trong thời gian dài. Đáng chú ý, một số doanh nghiệp vẫn hoạt động sản xuất, kinh doanh trong khi chưa đảm bảo các yêu cầu theo quy định.

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

(NB&CL) Mặc dù được Nhà nước giao quản lý các diện tích rừng, Công ty TNHH MTV Lâm nghiệp Bảo Thuận (tỉnh Lâm Đồng) lại để diện tích lớn lên tới gần 52 ha đất lâm nghiệp bị lấn chiếm. Nghiêm trọng hơn, những người đứng đầu doanh nghiệp này còn có hành vi tự ý tách hơn 5 ha đất công ra khỏi quy hoạch để sử dụng riêng cho mục đích cá nhân.

Phát hiện hàng loạt sai phạm trong quản lý đầu tư công tại các ban quản lý dự án Ninh Giang, Nam Sách và Tứ Minh

Phát hiện hàng loạt sai phạm trong quản lý đầu tư công tại các ban quản lý dự án Ninh Giang, Nam Sách và Tứ Minh

(NB&CL) Chỉ định thầu thiếu căn cứ, tính sai dự toán, thi công thiếu khối lượng nhưng vẫn được chủ đầu tư đồng ý nghiệm thu... là những sai phạm nghiêm trọng trong quản lý vốn đầu tư công tại các Ban Quản lý dự án xã Ninh Giang, xã Nam Sách và phường Tứ Minh (TP. Hải Phòng).

Bắc Ninh: Doanh nghiệp "sốt ruột" chờ chính quyền xã báo cáo tỉnh

Bắc Ninh: Doanh nghiệp "sốt ruột" chờ chính quyền xã báo cáo tỉnh

(CLO) Theo đại diện Công ty TNHH Global Trade Investment, việc phải dừng trong thời gian dài đã ảnh hưởng nghiêm trọng đến hoạt động sản xuất, kinh doanh... Qua đó, doanh nghiệp mong muốn các cơ quan chuyên môn và chính quyền địa phương sớm có hướng dẫn, hỗ trợ để thực hiện các thủ tục, điều kiện cần thiết sớm đưa nhà máy vào hoạt động theo đúng quy định pháp luật.

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

(CLO) Liên quan đến kiến nghị của bà Nguyễn Thị Bạch Đằng, Công ty TNHH Khách sạn du lịch Huy Hùng, tỉnh Thái Nguyên. Mới đây (05/08/2026) Phó Thủ tướng Chính phủ Lê Tiến Châu đã yêu cầu Bộ Tư pháp khẩn trương xem xét, giải quyết, báo cáo Thủ tướng Chính phủ kết quả trước ngày 20/8/2026.

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

(NB&CL) Hàng chục dự án khai thác khoáng sản tại tỉnh Quảng Ngãi vi phạm nghĩa vụ tài chính, khai thác không đúng thiết kế, nợ đọng quỹ bảo vệ môi trường và bộc lộ nhiều lỗ hổng trong công tác quản lý nhà nước. Các cơ quan chức năng của tỉnh này đã yêu cầu xử lý nghiêm và truy thu số tiền lớn nộp ngân sách nhà nước.

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

(NB&CL) Bất chấp việc chưa được cơ quan nhà nước có thẩm quyền cho phép chuyển mục đích sử dụng đất và chưa được bàn giao đất, Công ty Cổ phần Nhựa Tuệ Minh (xã Nguyễn Văn Linh, tỉnh Hưng Yên) đã tự ý san lấp, đổ nền bê tông và xây dựng một phần công trình nhà xưởng trên hơn 3.600m2 đất nông nghiệp. Đáng chú ý, trong số này có tới hàng ngàn mét vuông đất công do Nhà nước quản lý bị doanh nghiệp ngang nhiên chiếm dụng.

Đưa tiểu thương vào dự án đang tồn tại vi phạm: Vì sao Sở Công Thương Hà Nội chưa làm rõ những băn khoăn?

Đưa tiểu thương vào dự án đang tồn tại vi phạm: Vì sao Sở Công Thương Hà Nội chưa làm rõ những băn khoăn?

(CLO) Mặc dù Dự án của HTX Dịch vụ nông nghiệp và Thương mại tổng hợp Sở Thượng từng bị xử lý vi phạm trật tự xây dựng và còn nhiều băn khoăn về điều kiện phòng cháy, chữa cháy, môi trường, Sở Công Thương Hà Nội vẫn tham mưu phương án di dời các hộ kinh doanh từ chợ cá tự phát Yên Sở vào đây. Điều này đặt ra nhiều câu hỏi về cơ sở đánh giá và quá trình tham mưu trước khi đề xuất UBND TP Hà Nội chấp thuận chủ trương.

Bắc Ninh: Cần sự đồng thuận để “gỡ khó” cho doanh nghiệp sớm đi vào hoạt động

Bắc Ninh: Cần sự đồng thuận để “gỡ khó” cho doanh nghiệp sớm đi vào hoạt động

(CLO) Mặc dù đã đảm bảo các quy định của pháp luật từ bước chủ trương đầu tư đến Giấy phép xây dựng, thuê đất, thủ tục pháp lý về môi trường nhưng Công ty TNHH Global Trade Investment vẫn không nhận được sự đồng thuận của một số hộ dân. Để nhà máy sớm đi vào vận hành chính thức, sự vào cuộc quyết liệt của chính quyền sẽ là “liều thuốc” giúp người dân hiểu đúng về quy trình hoạt động của doanh nghiệp.

Phường Cao Lãnh (Đồng Tháp): Dấu hiệu buông lỏng trong quản lý tiền ngân sách nhà nước?

Phường Cao Lãnh (Đồng Tháp): Dấu hiệu buông lỏng trong quản lý tiền ngân sách nhà nước?

(NB&CL) Hàng trăm triệu đồng từ nguồn thu đấu giá điểm giữ xe và tiền ký quỹ bến phà không được nộp vào ngân sách nhà nước theo quy định. Cùng với đó, nhiều công trình giao thông trên địa bàn bị phát hiện thiếu hụt khối lượng thi công thực tế, dẫn đến việc quyết toán thừa hàng trăm triệu đồng… Tất cả là những sai phạm nổi cộm trong công tác quản lý nhà nước về lĩnh vực giao thông đường bộ tại phường Cao Lãnh (Đồng Tháp) gây bức xúc trong dư luận.

Cỡ chữ bài viết:
