Hoằng Hóa (Thanh Hóa): Dấu hiệu thi công sai thiết kế tại dự án do Công ty Anh Thế trúng thầu?

(CLO) Quá trình thi công gói thầu số 02 thuộc dự án đường giao thông từ trường mầm non đến Trạm Y tế xã Hoằng Trường, Hoằng Hóa. Công ty TNHH đầu tư và xây dựng thương mại Anh Thế đã thi công nhiều hạng mục có dấu hiệu không đúng thiết kế?

Có dấu hiệu thi công ẩu, không đúng thiết kế?

Ngày 14/06/2024, ông Lê Thanh Cảnh, Chủ tịch UBND xã Hoằng Trường, huyện Hoằng Hóa (tỉnh Thanh Hóa) ký Quyết định số 88, phê duyệt kết quả lựa chọn nhà thầu gói thầu số 02: Thi công xây dựng, dự án đường giao thông từ trường mầm non đến Trạm Y tế xã Hoằng Trường, Hoằng Hóa.

UBND xã Hoằng Trường là bên mời thầu đồng thời là chủ đầu tư. Công ty TNHH đầu tư và xây dựng thương mại Anh Thế (Công ty Anh Thế) trúng thầu với giá hơn 9,5 tỷ đồng.

hoang hoa thanh hoa dau hieu thi cong sai thiet ke tai du an do cong ty anh the trung thau hinh 1

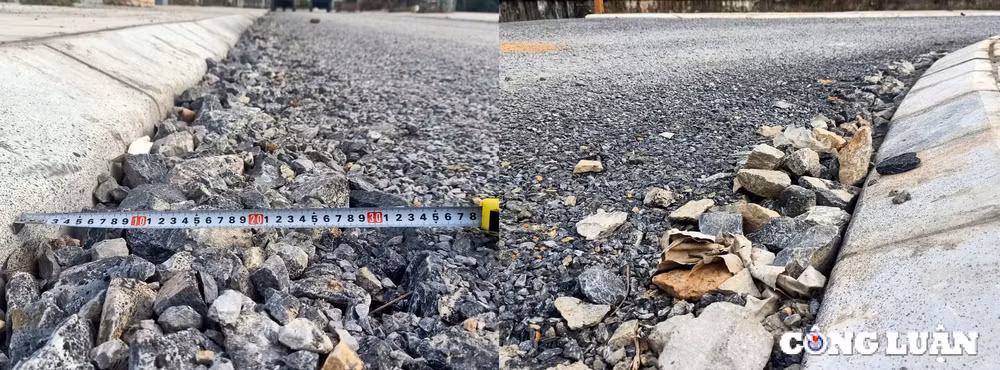

Tại gói thầu số 02: Thi công xây dựng, dự án đường giao thông từ trường mầm non đến Trạm Y tế xã Hoằng Trường, Hoằng Hóa, mặt đường tại vị trí cách bó vỉa khoảng 20 – 30cm không có lớp láng nhựa 1 lớp dày 1,5cm tiêu chuẩn nhựa 1,8kg/m2 theo thiết kế.

Quy mô đầu tư: Đầu tư xây dựng tuyến đường có chiều dài L=390,37m, đảm bảo quy mô đường phố nội bộ, vận tốc thiết kế Vtk = 30km/h. Theo quan sát của phóng viên, đến nay công tác thi công xây dựng đã gần hoàn thành. Tuy nhiên tại công trình, nhiều hạng mục đã và đang thi công lại có dấu hiệu không đúng thiết kế.

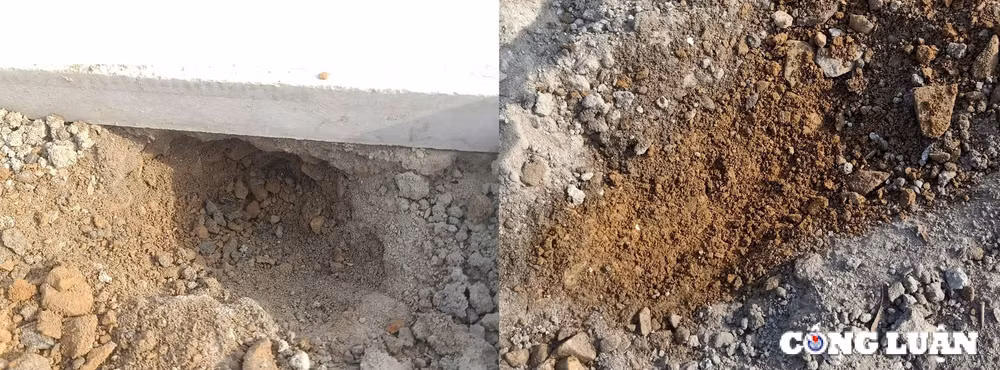

Cụ thể, theo thiết kế, kết cấu nền, mặt đường từ trên xuống lần lượt: Lớp BTN chặt C16 dày 6cm; Lớp nhựa dính bám tiêu chuẩn 1kg/m2; Lớp láng nhựa 1 lớp dày 1,5cm tiêu chuẩn nhựa 1,8kg/m2; Lớp đá dăm nước lớp trên dày 15cm; Lớp đá dăm nước lớp dưới dày 15cm; Lớp đất đồi đạt độ chặt K=0.98 dày 50cm. Tuy nhiên, mặt đường tại vị trí cách bó vỉa khoảng 20 – 30cm không có lớp láng nhựa 1 lớp dày 1,5cm tiêu chuẩn nhựa 1,8kg/m2 theo thiết kế.

hoang hoa thanh hoa dau hieu thi cong sai thiet ke tai du an do cong ty anh the trung thau hinh 2

Cũng tại gói thầu số 02: Thi công xây dựng, dự án đường giao thông từ trường mầm non đến Trạm Y tế xã Hoằng Trường, Hoằng Hóa, đá lát được đặt trên lớp giống cát trộn xi măng không có đá 1x2, chỉ cần dùng tay có thể bóc lên, bóp nhẹ hỗn hợp này sẽ vỡ vụn, không có độ kết dính.

Kết cấu lát hè được thiết kế từ trên xuống lần lượt: Lát đá băm nhám mặt trừ viền KT: 400x400x40mm; Bê tông M150 đá 1x2 dày 10cm; Ni lông tái sinh. Thiết kế là vậy, thế nhưng thực tế tại công trình, đá lát được đặt trên lớp giống cát trộn xi măng không có đá 1x2, chỉ cần dùng tay có thể bóc lên, bóp nhẹ hỗn hợp này sẽ vỡ vụn, không có độ kết dính.

Nhiều đoạn, dù đá mới được lát nhưng đã bị vỡ, bong, không ổn định. Tường bồn hoa, đoạn từ cọc Km0+80.09 đến cọc Km0+303.42 nhiều đoạn bị nứt vỡ, có dấu hiệu xuống cấp.

Trao đổi với phóng viên, ông Lê Thanh Cảnh, Chủ tịch UBND xã Hoằng Trường, huyện Hoằng Hóa (tỉnh Thanh Hóa) xác nhận thông tin phản ánh của phóng viên là đúng. “Dự án hiện đang trong quá trình triển khai thi công, nếu sai chỗ nào thì yêu cầu đơn vị thi công sửa lại, còn nếu không sửa thì sẽ không nghiệm thu” ông Cảnh cho biết thêm.

Công ty Anh Thế liên tục trúng thầu do UBND xã Hoằng Trường mời thầu

Được biết Công ty TNHH đầu tư và xây dựng thương mại Anh Thế có địa chỉ tại tiểu khu Vinh Sơn, thị trấn Hoằng Hóa, huyện Hoằng Hoá, tỉnh Thanh Hoá. Người đại diện pháp luật là ông Lê Anh Tuấn – Giám đốc.

Công ty Anh Thế đã tham gia 36 gói thầu, trong đó trúng 32 gói, trượt 0 gói, 3 chưa có kết quả, 1 gói đã bị huỷ. Tổng giá trị các gói thầu đã trúng (bao gồm liên danh): 213.630.344.060 VND (Trong đó 0 VND là các gói chỉ định thầu; 0 VND là các gói thầu có KQLCNT nhưng không có TBMT); 0 VND là các gói thầu có KQLCNT không liên kết KHLCNT).

hoang hoa thanh hoa dau hieu thi cong sai thiet ke tai du an do cong ty anh the trung thau hinh 3

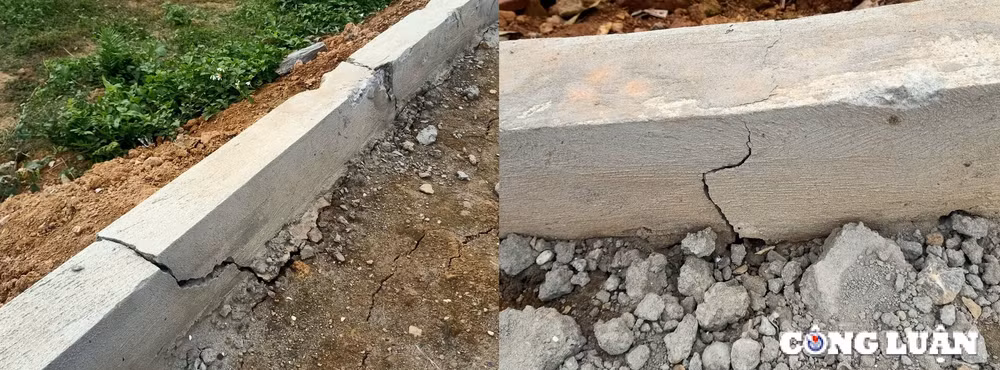

Tường bồn hoa, đoạn từ cọc Km0+80.09 đến cọc Km0+303.42 nhiều đoạn bị nứt vỡ, có dấu hiệu xuống cấp. (Ảnh chụp tại gói thầu số 02: Thi công xây dựng, dự án đường giao thông từ trường mầm non đến Trạm Y tế xã Hoằng Trường, Hoằng Hóa).

Tại xã Hoằng Trường, huyện Hoằng Hóa, Công ty Anh Thế có tham gia 13 gói thầu UBND xã Hoằng Trường là bên mời thầu, trong đó đã trúng thầu 12 gói, 1 gói thầu đã huỷ. Đáng chú ý, các gói thầu do Công ty Anh Thế trúng có tỷ lệ tiết kiệm rất thấp cho ngân sách Nhà nước.

Đơn cử như ngày 28/06/2024, ông Lê Thanh Cảnh, Chủ tịch UBND xã Hoằng Trường ký Quyết định số 95, phê duyệt kết quả lựa chọn nhà thầu gói thầu số 03: Thi công xây dựng, dự án Trường THCS xã Hoằng Trường, huyện Hoằng Hóa; Hạng mục: Nhà lớp học 2 tầng 6 phòng và các hạng mục phụ trợ.

UBND xã Hoằng Trường mời thầu đồng thời là chủ đầu tư. Công ty Anh Thế là đơn vị trúng thầu. Giá gói thầu: 5.952.306.000 VND; Giá trúng thầu: 5.948.695.000 VND. Tương đương tỷ lệ tiết kiệm khoảng: 0.06%.

hoang hoa thanh hoa dau hieu thi cong sai thiet ke tai du an do cong ty anh the trung thau hinh 4

Ông Lê Thanh Cảnh, Chủ tịch UBND xã Hoằng Trường, huyện Hoằng Hóa đã ký nhiều quyết định Công ty TNHH đầu tư và xây dựng thương mại Anh Thế trúng thầu.

Trước đó ngày 14/06/2024, ông Lê Thanh Cảnh, Chủ tịch UBND xã Hoằng Trường ký Quyết định số 88, phê duyệt kết quả lựa chọn nhà thầu gói thầu số 02: Thi công xây dựng, dự án đường giao thông từ trường mầm non đến Trạm Y tế xã Hoằng Trường, Hoằng Hóa. Bên mời thầu: UBND xã Hoằng Trường, huyện Hoằng Hóa. Chủ đầu tư: UBND xã Hoằng Trường, huyện Hoằng Hóa. Công ty Anh Thế là đơn vị trúng thầu. Giá gói thầu: 9.566.914.000 VND; Giá trúng thầu: 9.560.000.000 VND. Tương đương tỷ lệ tiết kiệm khoảng: 0.07%

Hay ngày 21/05/2024, ông Lê Thanh Cảnh, Chủ tịch UBND xã Hoằng Trường ký Quyết định số 67, phê duyệt kết quả lựa chọn nhà thầu gói thầu số 02: Thi công xây dựng, dự án Công viên trung tâm xã Hoằng Trường, huyện Hoằng Hóa. Bên mời thầu và chủ đầu tư là UBND xã Hoằng Trường. Công ty Anh Thế là đơn vị trúng thầu. Giá gói thầu: 12.869.957.000 VND; Giá trúng thầu: 12.860.000.000 VND. Tương đương tỷ lệ tiết kiệm khoảng: 0.07%...

Báo Nhà báo và Công luận sẽ tiếp tục thông tin.
