Nhiều sai phạm trong đầu tư xây dựng tại tỉnh Hà Nam

(NB&CL) Kết luận Thanh tra (KLTT) về việc chấp hành quy định của pháp luật trong quản lý, sử dụng đất đai, quản lý đầu tư xây dựng cơ bản tại tỉnh Hà Nam (giai đoạn 2012 – 2018), Thanh tra Chính phủ đã chỉ ra nhiều sai phạm trong đầu tư xây dựng tại tỉnh Hà Nam.

Dự án gia hạn tiến độ 15 lần, kéo dài 10 năm

Trong công tác quản lý nhà nước về đầu tư xây dựng tại tỉnh Hà Nam, Thanh tra Chính phủ cho biết: Một số dự án được phê duyệt chưa đảm bảo yêu cầu tiêu chuẩn kỹ thuật, chưa đảm bảo tính kinh tế - kỹ thuật; chưa phù hợp với quy hoạch ngành; chất lượng khảo sát, lập dự án còn thấp, dẫn đến một số dự án phải bổ sung, điều chỉnh nhiều lần, là một trong những nguyên nhân chậm tiến độ, tăng chi phí đầu tư; chưa xác định nguồn vốn và cân đối nguồn vốn dẫn đến phải điều chỉnh cắt giảm quy mô hoặc tạm dừng thực hiện, công trình dở dang, làm cho hiệu quả đầu tư thấp, gây phân tán, lãng phí nguồn lực đầu tư, tăng nợ đọng xây dựng cơ bản.

Cụ thể, dự án các trạm bơm đầu mối khu vực thành phố Phủ Lý; Tuyến đường nối ĐT 499 đến ĐT492 phục vụ cứu nạn đê sông Hồng huyện Lý Nhân; đường giao thông nông thôn đến trung tâm các xã của huyện Thanh Liêm; đường cứu hộ cứu nạn Phủ Đông; xử lý khẩn cấp đường đê, kè 2 bên, nạo vét chống sạt lở kênh 14.4 đoạn QL1A - trạm bơm Điệp Sơn; ĐTXD tuyến đường vành đai kinh tế T1 giai đoạn 1...);

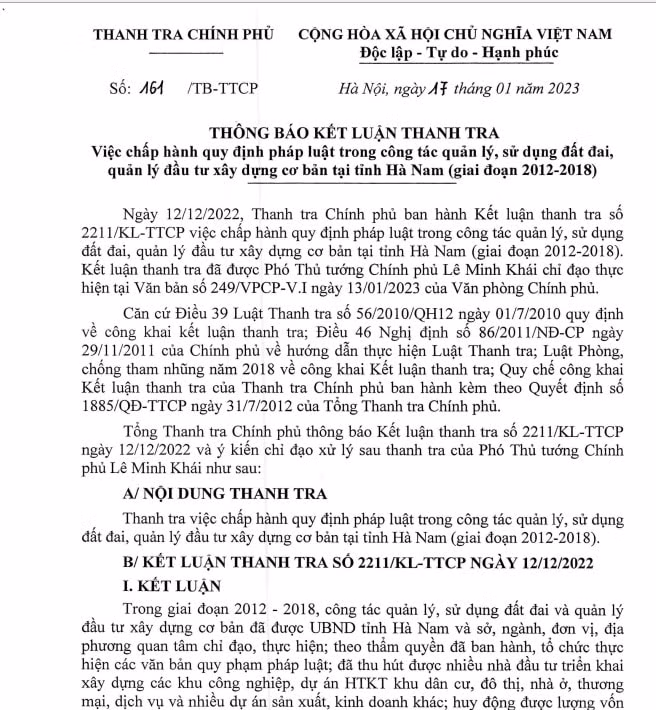

nhieu sai pham trong dau tu xay dung tai tinh ha nam hinh 1
nhieu sai pham trong dau tu xay dung tai tinh ha nam hinh 2

Ảnh: Kết luận Thanh tra.

Một số dự án có tổng mức đầu tư, dự toán áp dụng định mức chưa phù hợp, đơn giá phê duyệt cao hơn thông báo giá vật liệu của tỉnh như dự án: Nạo vét sông Châu Giang đoạn từ đập Vĩnh Trụ đến trạm bơm Hữu Bị, xử lý khẩn cấp chống sạt lở và tu bổ, nâng cấp tuyển đê tả sông Đáy từ Km88-Km137+516, Khu liên hợp thể thao tỉnh; ĐT 495B...

Theo Thanh tra Chính phủ, dự án chậm tiến độ, trong đó có nguyên nhân do nguồn vốn bố trí chưa đảm bảo, phê duyệt điều chỉnh, bổ sung thiết kế nhiều lần như Dự án đường giao thông nông thôn huyện Thanh Liêm gia hạn tiến độ 15 lần cho 03 giai đoạn, kéo dài 10 năm. Một số dự án sau nhiều năm đầu tư vẫn còn dở dang, chưa phát huy được hiệu quả đầu tư, làm lãng phí đầu tư công như Dự án ĐT 495B.

Ngoài ra, Thanh tra Chính phủ cho rằng, tình trạng quyết toán đối với một số dự án đầu tư đã hoàn thành còn chậm, không đúng quy định; nợ đọng XDCB còn lớn, tập trung chủ yếu ở các dự án được phê duyệt trước khi có Luật Đầu tư công 2014, nhưng đến thời điểm thanh tra, tỉnh Hà Nam vẫn chưa có biện pháp xử lý, giải quyết dứt điểm nợ đọng XDCB.

Dự án được phê duyệt nhưng không được thông qua HĐND

Kết quả thanh tra tại 08 dự án đầu tư xây dựng, Thanh tra Chính phủ cho biết: Công tác quản lý đầu tư xây dựng của tỉnh Hà Nam còn tồn tại, thiếu sót, vi phạm.

Cụ thể, về chủ trương đầu tư: Trước khi Luật Đầu tư công 2014 có hiệu lực, có 03 dự án được phê duyệt nhưng không được thông qua HĐND; có 02 Dự án khi phê duyệt điều chỉnh chủ trương tăng quy mô Dự án nhưng chưa làm rõ yếu tố được điều chỉnh Dự án, không đúng quy định và 02 Dự án khi phê duyệt, điều chỉnh chủ trương đầu tư, nguồn vốn và khả năng cân đối nguồn vốn không được thẩm định, chưa đúng theo quy định... dẫn đến phải phê duyệt điều chỉnh, bổ sung Dự án nhiều lần như Dự án xây dựng tuyến đường Ba Sao - Bái Đính. Đặc biệt, Dự án Khu liên hợp thể thao tinh khi nâng quy mô từ 4.000 chỗ ngồi lên 5.000 chỗ ngồi nhưng không lấy ý kiến của Bộ Văn hóa, Thể thao và Du lịch.

Về nguồn vốn: Có 04 dự án khi phê duyệt Dự án, phê duyệt điều chỉnh Dự án có nguồn vốn không được thẩm định, không xác định rõ ràng; có 02 dự án không có ý kiến thẩm định của Bộ Kế hoạch và Đầu tư về nguồn vốn và mức hỗ trợ từ NSTW.

Tại Dự án Khu liên hợp thể thao tỉnh Hà Nam và Dự án ĐT.495B: Công ty Xuân Thành có cam kết ứng vốn trước để thực hiện GPMB, thi công hoàn thành công trình (không tính lãi), xã hội hóa 2.050 tỷ đồng (Dự án Khu liên hợp thể thao 1.200 tỷ đồng. Dự án ĐT.495B 850 tỷ đồng); UBND tỉnh Hà Nam cam kết bố trí khoảng 2.565ha tại 02 bên đường ĐT.495B, khu đô thị ở Bắc Châu Giang... giao cho Công ty Xuân Thành thực hiện dự án đô thị để tạo nguồn vốn thanh toán cho các dự án.

Tuy nhiên, chủ trương giao đất cho Nhà đầu tư xây dựng các khu đô thị trên cơ sở định giá đất để tạo nguồn vốn thanh toán cho Dự án là không đúng quy định. Ngoài ra, tại Dự án ĐT.495B: UBND tỉnh Hà Nam, UBND huyện Thanh Liêm vay tiền để GPMB dự án là thực hiện không đúng về trình tự, thủ tục, thẩm quyền, không được quản lý tại Kho bạc Nhà nước, vi phạm Luật Ngân sách 2022.

Thanh tra Chính phủ cũng chỉ rõ, có 02 dự án khi phê duyệt, không lập báo cáo đánh giá tác động môi trường, 02 dự án được UBND tỉnh phê duyệt điều chỉnh nhưng chưa làm rõ các yếu tố được điều chỉnh, không đúng quy định…

Qua thanh tra đối với các công trình sử dụng vốn NSNN tại 04 dự án, số tiền chi phí xây dựng trong dự toán phê duyệt không đúng, phải giảm trừ (tạm tính) là 719.819,18 triệu đồng. Dự án hạ tầng kỹ thuật Khu du lịch Tam Chúc, đối với các hạng mục đầu tư bằng vốn NSNN (tạm tính) là 446.713,77 triệu đồng (giai đoạn I là 428 513,39 triệu đồng; giai đoạn II là 12.335,90 triệu đồng; Tuyến đường T3 là 5.864,48 triệu đồng); Dự án đường giao thông nông thôn huyện Thanh Liêm (giai đoạn III) (tạm tính) là 5.555,41 triệu đồng; Dự án ĐT 495B (tạm tính) là 254.558 triệu đồng (ngoài ra, chi phi QLDA 616 triệu đồng; chi phi tư vấn đầu tư xây dựng 1.523 triệu đồng, chỉ phí bảo hiểm công trình 432 triệu đồng, chi phi kiểm toán 505 triệu đồng là phi thẩm định 74 triệu đồng); Dự án xây dựng tuyến đường Ba Sao - Bái Đính là 12.992 triệu đồng. Ngoài ra, đối với các chi phí quản lý dự án, chi phí tư vấn đầu tư xây dựng và các chi phí khác có liên quan, cần được UBND tỉnh và soát, để xác định, giảm trừ theo quy định.

Thông báo kết luận của Thanh tra Chính phủ cũng chỉ ra nhiều sai phạm khác như công tác đấu thầu, UBND tỉnh Hà Nam phê duyệt hình thức chỉ định thầu 12 gói thầu của 02 dự án không đúng quy định; phê duyệt hình thức đấu thầu hạn chế đối với 10 gói thầu của 03 dự án không đúng…

Trách nhiệm đối với các vi phạm nêu trên thuộc UBND tỉnh Hà Nam, các sở ngành, đơn vị: Kế hoạch và Đầu tư, Xây dựng, Giao thông vận tải, Tài nguyên và Môi trường, Tài chính, Công thương, Nông nghiệp và Phát triển nông thôn, Văn hóa, Thể thao và Du lịch, Kho bạc Nhà nước, UBND các huyện, thị xã, thành phố; chủ đầu tư các dự án, các đơn vị tư vấn thiết kế, tư vấn giám sát, nhà thầu và các cơ quan, đơn vị, cá nhân có liên quan. Ngoài ra còn có trách nhiệm của Thường trực, Ban Thường vụ Tỉnh ủy, Tỉnh ủy và Thường trực HĐND, HĐND tỉnh Hà Nam.

Qua đó, Thanh tra Chính phủ yêu cầu UBND tỉnh Hà Nam tổ chức kiểm điểm trách nhiệm của tập thể, cá nhân thuộc UBND tỉnh qua các thời kỳ; chỉ đạo các sở, ngành, đơn vị, địa phương liên quan kiểm điểm trách nhiệm của tập thể, cá nhân qua các thời kỳ có liên quan đến những tồn tại, vi phạm, khuyết điểm trong công tác quản lý, sử dụng đất đai, quản lý đầu tư xây dựng cơ bản đã nêu tại Kết luận thanh tra.

Thành Vinh

Xem thêm

Quảng Trị: Gần 1,5 thập kỷ chưa giải quyết xong nguyện vọng mua căn nhà số 25 Phan Bội Châu của người dân

Quảng Trị: Gần 1,5 thập kỷ chưa giải quyết xong nguyện vọng mua căn nhà số 25 Phan Bội Châu của người dân

(CLO) Mặc dù đã có kết luận của Phó Thủ tướng Thường trực Chính phủ, nhiều văn bản hướng dẫn của Bộ Xây dựng, Nghị quyết của HĐND tỉnh Quảng Trị cùng hàng loạt văn bản chỉ đạo của UBND tỉnh, nhưng đến nay 14 năm, việc bán căn nhà thuộc sở hữu Nhà nước tại số 25 Phan Bội Châu, phường Đông Hà cho bà Nguyễn Thị Duyên vẫn chưa được giải quyết dứt điểm.

Phát hiện nhiều sai phạm trong hoạt động kinh doanh, khai thác chợ tại An Giang

Phát hiện nhiều sai phạm trong hoạt động kinh doanh, khai thác chợ tại An Giang

(NB&CL) Hàng loạt sai phạm trong hoạt động kinh doanh, khai thác chợ trên địa bàn tỉnh vừa được cơ quan chức năng tỉnh An Giang chỉ rõ. Đằng sau sự sầm uất của các khu chợ là những mảng tối về thất thu thuế hàng tỷ đồng, ngang nhiên chiếm dụng đất công để xây ki-ốt trái phép và tự ý thu tiền vượt mức…

Thanh Hoá: Yêu cầu chủ đầu tư thực hiện xây dựng tòa tháp 50 tầng tại Sầm Sơn

Thanh Hoá: Yêu cầu chủ đầu tư thực hiện xây dựng tòa tháp 50 tầng tại Sầm Sơn

(CLO) Sau gần 5 năm kể từ khi được UBND tỉnh Thanh Hóa chấp thuận chủ trương đầu tư, dự án Khu dân cư đô thị và Trung tâm thương mại Sầm Sơn vẫn chưa được triển khai theo tiến độ ban đầu. Trong văn bản mới nhất, tỉnh này chưa chấp thuận điều chỉnh quy hoạch chi tiết 1/500, đồng thời yêu cầu chủ đầu tư thực hiện dự án đúng quy mô đã cam kết khi tham gia đấu giá quyền sử dụng đất.

Hải Phòng: Bản án có hiệu lực nhưng chính quyền cho rằng phán quyết của Tòa án “chưa phù hợp”?

Hải Phòng: Bản án có hiệu lực nhưng chính quyền cho rằng phán quyết của Tòa án “chưa phù hợp”?

(CLO) Trải qua cả năm ròng rã theo đuổi vụ kiện tranh chấp đất đai, dù đã nhận được bản án có hiệu lực pháp luật, nhưng 14 tháng nay, công dân vẫn chưa được cấp Giấy chứng nhận quyền sử dụng đất (GCNQSDĐ). Nguyên nhân xuất phát từ một lý do hy hữu: UBND cấp xã cho rằng phán quyết của Tòa án là “chưa phù hợp”…

Phát hiện loạt sai phạm đầu tư xây dựng tại BQL dự án phường Dương Kinh và xã Phú Thái: Yêu cầu xử lý kinh tế hàng tỷ đồng

Phát hiện loạt sai phạm đầu tư xây dựng tại BQL dự án phường Dương Kinh và xã Phú Thái: Yêu cầu xử lý kinh tế hàng tỷ đồng

(NB&CL) Hàng loạt sai phạm từ khâu lập dự toán đến quản lý thi công và nghiệm thu, yêu cầu thu hồi và giảm trừ thanh, quyết toán với tổng số tiền lên tới 1.194.422.000 đồng... là những nội dung mà Thanh tra TP. Hải Phòng chỉ rõ tại các dự án do Ban Quản lý dự án phường Dương Kinh và xã Phú Thái làm chủ đầu tư.

Tỉnh Quảng Ninh cần sớm giải quyết dứt điểm vụ việc

Tỉnh Quảng Ninh cần sớm giải quyết dứt điểm vụ việc

(NB&CL) Gần 14 năm qua, Công ty Cổ phần Long Việt đã liên tục gửi đơn kiến nghị đến cơ quan chức năng tỉnh Quảng Ninh sau Quyết định thu hồi đất số 2204/QĐ-UBND ngày 30/8/2012. Dù đã có nhiều văn bản được ban hành nhằm giải quyết vụ việc nhưng phía doanh nghiệp vẫn cho rằng, “chưa thấu tình đạt lí”.

Hưng Yên: Doanh nghiệp vi phạm kéo dài ở Đức Hợp, trách nhiệm quản lý ở đâu?

Hưng Yên: Doanh nghiệp vi phạm kéo dài ở Đức Hợp, trách nhiệm quản lý ở đâu?

(CLO) Người dân xã Đức Hợp, tỉnh Hưng Yên phản ánh tình trạng một số doanh nghiệp trên địa bàn nhiều năm có dấu hiệu vi phạm trong hoạt động sản xuất, kinh doanh, gây ảnh hưởng đến môi trường, trật tự xây dựng và đời sống dân cư. Đáng chú ý, có doanh nghiệp dù đã bị xử phạt vi phạm hành chính nhưng vẫn tiếp tục hoạt động, đặt ra nhiều câu hỏi về công tác quản lý, giám sát của cơ quan chức năng địa phương.

Hà Nội: Nguy cơ hình thành các điểm nóng vi phạm đất đai tại xã An Khánh

Hà Nội: Nguy cơ hình thành các điểm nóng vi phạm đất đai tại xã An Khánh

(CLO) Chính quyền xã An Khánh thừa nhận trên địa bàn còn tồn tại nhiều vi phạm về đất đai, trật tự xây dựng. Đáng chú ý, bên cạnh những vi phạm kéo dài từ trước chưa được xử lý dứt điểm, một số vi phạm mới vẫn tiếp tục phát sinh sau sáp nhập, tiềm ẩn nguy cơ hình thành các điểm nóng về đất đai, môi trường và đời sống người dân.

Quảng Ninh: Doanh nghiệp "kêu cứu" vì loạt công trình tiền tỷ được định giá không đồng

Quảng Ninh: Doanh nghiệp "kêu cứu" vì loạt công trình tiền tỷ được định giá không đồng

(CLO) Bỏ tâm huyết, tiền bạc đầu tư xây dựng hàng loạt công trình trong Khu du lịch sinh thái phường Hà Khẩu (cũ) nhưng Công ty CP Long Việt lại bị xác định chậm tiến độ, sai quy hoạch được duyệt…buộc phải thu hồi dự án. Điều càng khiến doanh nghiệp “dở khóc dở cười” hơn là sau những đồng vốn gom góp đầu tư, giá trị bồi thường lại được cơ quan chức năng xác định với giá không đồng.

UDIC cam kết không chậm tiến độ dự án UDIC TOWER tại ô đất B2 Yên Hòa

UDIC cam kết không chậm tiến độ dự án UDIC TOWER tại ô đất B2 Yên Hòa

(CLO) Sau phản ánh của Báo Nhà báo và Công luận về tình trạng khu đất B2 tại Khu đô thị mới Yên Hòa nhiều năm chưa triển khai xây dựng, Tổng Công ty Đầu tư phát triển hạ tầng đô thị UDIC khẳng định dự án UDIC TOWER không chậm tiến độ do mới được chấp thuận chủ trương đầu tư vào tháng 2/2025. Doanh nghiệp cũng cam kết đang tích cực hoàn thiện các thủ tục để sớm khởi công công trình.

Thanh tra tỉnh Lào Cai “tuýt còi” Ban QLDA Bảo Thắng: Sai dự toán, chậm tiến độ, để “lọt” sổ tiền thuế

Thanh tra tỉnh Lào Cai “tuýt còi” Ban QLDA Bảo Thắng: Sai dự toán, chậm tiến độ, để “lọt” sổ tiền thuế

(NB&CL) Công tác chuẩn bị đầu tư thiếu sát sao, thi công chậm tiến độ, lập dự toán sai định mức dẫn đến kiến nghị giảm trừ hơn 8,8 tỷ đồng và “quên” nộp thuế hàng trăm triệu đồng là những sai phạm vừa được Thanh tra tỉnh Lào Cai chỉ rõ tại Ban Quản lý dự án Đầu tư xây dựng khu vực Bảo Thắng.
