Phát hiện nhiều sai phạm tại dự án “rùa bò” của Địa ốc Hoàng Quân

(CLO) Theo kết luận thanh tra, tính đến tháng 10/2018, quá trình thực hiện dự án Nhà ở xã hội Khu dân cư Bắc Vĩnh Hải (phường Vĩnh Hoà, thành phố Nha Trang), Địa ốc Hoàng Quân đã chậm tiến độ 20 tháng so với việc chấp thuận đầu tư đã được UBND tỉnh Khánh Hòa phê duyệt.

Chậm tiến độ đến… 20 tháng

Theo Kết luận Thanh tra số 643/KL – UBND của UBND tỉnh Khánh Hòa về việc chấp hành quy định pháp luật về đầu tư xây dựng và thực hiện dự án đối với Công ty Cổ phần Tư vấn – Thương mại – Dịch vụ Địa ốc Hoàng Quân (Địa ốc Hoàng Quân, có trụ sở chính tọa lạc tại 286 – 288 Huỳnh Văn Bánh, phường 11, quận Phú Nhuận, TPHCM), đơn vị này đã để xảy ra nhiều sai phạm khi thực hiện dự án Nhà ở xã hội (NOXH) Khu dân cư Bắc Vĩnh Hải, phường Vĩnh Hoà, thành phố Nha Trang.

Hình 1

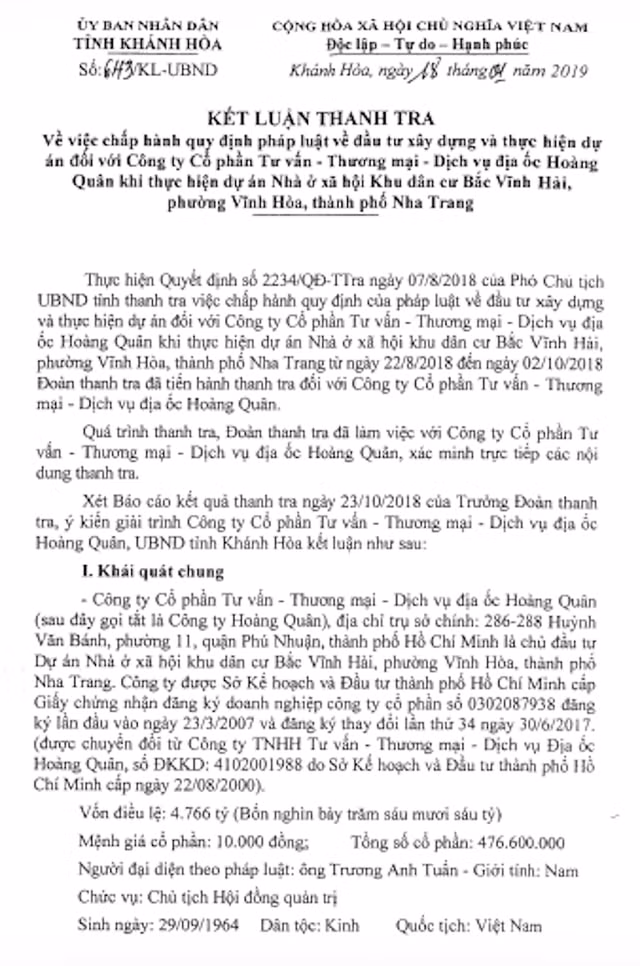

Kết luận Thanh tra số 643/KL – UBND mà UBND tỉnh Khánh Hòa vừa ban hành.

Kết luận thanh tra cho biết, Địa ốc Hoàng Quân là chủ đầu tư dự án NOXH khu dân cư bắc Vĩnh Hải với 4 khối tháp cao 20 tầng, tổng số căn hộ 1.002 căn và 7 khu thương mại dịch vụ. Quá trình thực hiện dự án, Địa ốc Hoàng Quân đã chậm tiến độ 20 tháng so với việc chấp thuận đầu tư đã được UBND tỉnh phê duyệt, tính đến tháng 10/2018. Riêng ở quá trình bán nhà ở hình thành trong tương lai, tính đến thời điểm tháng 10/2018, chủ đầu tư đã bán hết 610 căn NOXH, cho thuê 203/208 căn hộ NOXH cho thuê, bán hết 184 căn NOXH được bán theo giá thương mại và bán xong 7 sảnh khu thương mại dịch vụ.

Trong khi đó, theo kết luận thanh tra thì việc chủ đầu tư đã thực hiện ký kết hợp đồng mua bán NOXH khi chưa hoàn thành việc xây dựng xong phần móng theo quy định của pháp luật về xây dựng, và không thực hiện giải chấp đối với 220 căn hộ thế chấp tại ngân hàng nhưng không được người mua, cũng như bên nhận thế chấp đồng ý là trái quy định tại Điều 63 Luật Nhà ở năm 2014.

Không chỉ thế, Địa ốc Hoàng Quân còn báo cáo không đầy đủ bằng văn bản tổng số căn hộ sẽ bán, cho thuê để Sở Xây dựng biết và kiểm tra. Sau khi ký hợp đồng mua bán, cho thuê không lập đầy đủ danh sách các đối tượng đã được mua, thuê về Sở Xây dựng để công bố công khai và lưu trữ.

Đáng chú ý, về nội dung hợp đồng mua bán, Hoàng Quân đã chủ động soạn thảo hợp đồng có nhiều nội dung bất lợi cho khách hàng như: Công ty chậm thực hiện giao căn hộ hoàn thiện quá 6 tháng kể từ ngày đến hạn thì mới phải chịu phạt, mức phạt bằng lãi suất cho vay mua NOXH. Tuy nhiên, nếu khách hàng chậm thanh toán ngày nào thì phải trả tiền phạt ngày đó, mức phạt tính theo lãi suất nợ quá hạn do ngân hàng nhà nước công bố và nếu chậm thanh toán 3 tháng sẽ phải chịu phạt 10% trên tổng giá trị hợp đồng. Những nội dung trên, theo Sở Xây dựng Khánh Hoà là rất bất lợi cho khách hàng mua căn hộ.

“Các nội dung như: "Quản lý sử dụng phần sở hữu chung, quản lý sử dụng phần sở hữu riêng, tổ chức thực hiện quản lý nhà chung cư, kinh phí phục vụ công tác quản lý nhà chung cư, phí bảo dưỡng bảo trì, giải quyết tranh chấp và xử lý vi phạm" không được ghi rõ trong hợp đồng mà lại dẫn chiếu đến nội dung Quy chế quản lý và sử dụng nhà chung cư. Trong khi nội dung Quy chế quản lý không có trong phụ lục hợp đồng hay trong thành phần hồ sơ. Đây là điểm "mập mờ" rất bất lợi cho khách hàng mua căn hộ”, kết luận thanh tra nêu rõ.

Mặt khác, việc Địa ốc Hoàng Quân thu tiền bán NOXH vượt quá 70% giá trị căn hộ là không đúng theo quy định tại Khoản 5 Điều 63 Luật Nhà ở năm 2014; thu tiền đặt cọc thuê NOXH  vượt quá 50% giá trị căn hộ là không đúng theo quy định tại Khoản 6 Điều 21 Nghị định 100/2015/NĐ-CP ngày 20/10/2015 của Chính phủ (bên cho thuê và bên thuê NOXH được thỏa thuận  tiền đặt cọc thuê nhà không vượt quá 50% giá trị cho thuê).

Chưa hết, kết luận thanh tra còn chỉ rõ, việc chủ đầu tư không thực hiện xây dựng giá bán, giá cho thuê NOXH trước theo quy định và hướng dẫn của Sở Xây dựng là vi phạm Điều 61 Luật Nhà ở năm 2014, Điều 21 Nghị định 100/2015/NĐ-CP...

Không đảm bảo kế hoạch vốn phù hợp

Cũng theo kết luận thanh tra, mặc dù Địa ốc Hoàng Quân đã để xảy ra nhiều sai phạm khi thực hiện dự án Nhà ở xã hội Khu dân cư Bắc Vĩnh Hải, phường Vĩnh Hoà (thành phố Nha Trang, tỉnh Khánh Hòa), tuy nhiên đơn vị này đã tuân thủ các quy định của pháp luật về đầu tư NOXH trước khi khởi công xây dựng công trình. Điều này là phù hợp theo quy định của Luật Nhà ở năm 2014 và Luật Xây dựng năm 2014.

Bên cạnh đó, Công ty Hoàng Quân cũng đã thực hiện quản lý chất lượng theo quy định tại Nghị định 46/2015/NĐ-CP ngày 12/5/2015 của Chính phủ về quản lý chất lượng và bảo trí công trình xây dựng và Thông tư số 26/2016/TT-BXD ngày 26/10/2016 của Bộ Xây dựng về việc quy định  chi tiết một số nội dung về quản lý chất lượng và bảo trì công trình xây dựng. Không chỉ vậy, kết luận thanh tra còn cho biết, Địa ốc Hoàng Quân bảo đảm năng lực tài chính khi thực hiện dự án nói trên.

“Công ty Hoàng Quân bảo đảm năng lực tài chính khi thực hiện dự án Nhà ở xã hội theo quy định của pháp luật về nhà ở và Quyết định số 24/QĐ-UBND ngày 1/12/2014 của UBND tỉnh Khánh Hòa. Tuy nhiên, trong quá trình thực hiện dự án chủ đầu tư không đảm bảo kế hoạch vốn phù hợp với tiến độ thi công, đây là nguyên nhân chính dẫn đến chậm tiến độ dự án”, kết luận thanh tra nêu.

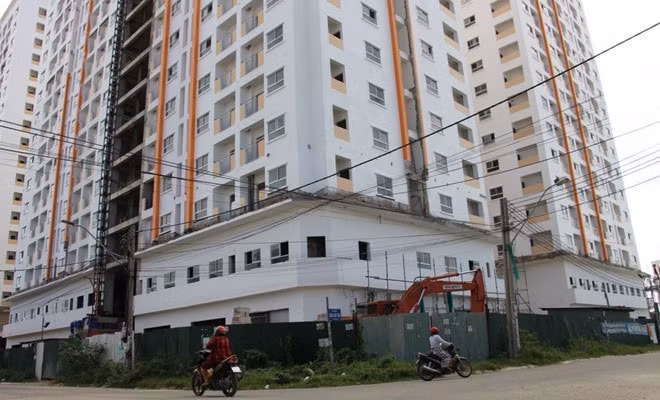

Hình 6

Kết luận thanh tra đã chỉ rõ nhiều sai phạm của Địa ốc Hoàng Quân khi thực hiện dự án Nhà ở xã hội Khu dân cư Bắc Vĩnh Hải (Ảnh: Nguyễn Chung - Báo Thanh niên)

Riêng đối với những sai phạm của Địa ốc Hoàng Quân mà kết luận thanh tra đã chỉ ra, UBND tỉnh Khánh Hoà cho biết sẽ xử lý các vi phạm hành chính đối với công ty Hoàng Quân như kinh doanh bất động sản mà bất động sản đó không đảm bảo đầy đủ các điều kiện theo quy định của pháp luật, bán nhà ở xã hội giá thương mại cho người nước ngoài, thu tiền bên mua bất động sản hình thành trong tương lại vượt quá tỷ lệ phần trăm giá trị hợp đồng...

UBND tỉnh Khánh Hoà cũng cho hay sẽ đề nghị cơ quan có thẩm quyền thu hồi NOXH và buộc hoàn trả bên mua số tiền đã mua NOXH, thanh toán tiền lãi phạt chậm tiến độ theo hợp đồng, tiền hỗ trợ tiền thuê nhà cho khách hàng và các cam kết khác giữa chủ đầu tư với khách hàng...

Được biết, hiện nay, Địa ốc Hoàng Quân đã chấp hành đóng tiền xử phạt và truy thu thuế theo quyết định của Chi cục thuế thành phố Nha Trang, kể cả tiền phạt chậm nộp thuế. Ngoài ra, chủ đầu tư cũng đã thực hiện công tác nghiệm thu phần móng theo quy định và đã thực hiện việc giải chấp đối với các căn hộ đã thế chấp.

Nguyễn Thanh Vĩnh

Xem thêm

Quảng Trị: Gần 1,5 thập kỷ chưa giải quyết xong nguyện vọng mua căn nhà số 25 Phan Bội Châu của người dân

Quảng Trị: Gần 1,5 thập kỷ chưa giải quyết xong nguyện vọng mua căn nhà số 25 Phan Bội Châu của người dân

(CLO) Mặc dù đã có kết luận của Phó Thủ tướng Thường trực Chính phủ, nhiều văn bản hướng dẫn của Bộ Xây dựng, Nghị quyết của HĐND tỉnh Quảng Trị cùng hàng loạt văn bản chỉ đạo của UBND tỉnh, nhưng đến nay 14 năm, việc bán căn nhà thuộc sở hữu Nhà nước tại số 25 Phan Bội Châu, phường Đông Hà cho bà Nguyễn Thị Duyên vẫn chưa được giải quyết dứt điểm.

Phát hiện nhiều sai phạm trong hoạt động kinh doanh, khai thác chợ tại An Giang

Phát hiện nhiều sai phạm trong hoạt động kinh doanh, khai thác chợ tại An Giang

(NB&CL) Hàng loạt sai phạm trong hoạt động kinh doanh, khai thác chợ trên địa bàn tỉnh vừa được cơ quan chức năng tỉnh An Giang chỉ rõ. Đằng sau sự sầm uất của các khu chợ là những mảng tối về thất thu thuế hàng tỷ đồng, ngang nhiên chiếm dụng đất công để xây ki-ốt trái phép và tự ý thu tiền vượt mức…

Thanh Hoá: Yêu cầu chủ đầu tư thực hiện xây dựng tòa tháp 50 tầng tại Sầm Sơn

Thanh Hoá: Yêu cầu chủ đầu tư thực hiện xây dựng tòa tháp 50 tầng tại Sầm Sơn

(CLO) Sau gần 5 năm kể từ khi được UBND tỉnh Thanh Hóa chấp thuận chủ trương đầu tư, dự án Khu dân cư đô thị và Trung tâm thương mại Sầm Sơn vẫn chưa được triển khai theo tiến độ ban đầu. Trong văn bản mới nhất, tỉnh này chưa chấp thuận điều chỉnh quy hoạch chi tiết 1/500, đồng thời yêu cầu chủ đầu tư thực hiện dự án đúng quy mô đã cam kết khi tham gia đấu giá quyền sử dụng đất.

Hải Phòng: Bản án có hiệu lực nhưng chính quyền cho rằng phán quyết của Tòa án “chưa phù hợp”?

Hải Phòng: Bản án có hiệu lực nhưng chính quyền cho rằng phán quyết của Tòa án “chưa phù hợp”?

(CLO) Trải qua cả năm ròng rã theo đuổi vụ kiện tranh chấp đất đai, dù đã nhận được bản án có hiệu lực pháp luật, nhưng 14 tháng nay, công dân vẫn chưa được cấp Giấy chứng nhận quyền sử dụng đất (GCNQSDĐ). Nguyên nhân xuất phát từ một lý do hy hữu: UBND cấp xã cho rằng phán quyết của Tòa án là “chưa phù hợp”…

Phát hiện loạt sai phạm đầu tư xây dựng tại BQL dự án phường Dương Kinh và xã Phú Thái: Yêu cầu xử lý kinh tế hàng tỷ đồng

Phát hiện loạt sai phạm đầu tư xây dựng tại BQL dự án phường Dương Kinh và xã Phú Thái: Yêu cầu xử lý kinh tế hàng tỷ đồng

(NB&CL) Hàng loạt sai phạm từ khâu lập dự toán đến quản lý thi công và nghiệm thu, yêu cầu thu hồi và giảm trừ thanh, quyết toán với tổng số tiền lên tới 1.194.422.000 đồng... là những nội dung mà Thanh tra TP. Hải Phòng chỉ rõ tại các dự án do Ban Quản lý dự án phường Dương Kinh và xã Phú Thái làm chủ đầu tư.

Tỉnh Quảng Ninh cần sớm giải quyết dứt điểm vụ việc

Tỉnh Quảng Ninh cần sớm giải quyết dứt điểm vụ việc

(NB&CL) Gần 14 năm qua, Công ty Cổ phần Long Việt đã liên tục gửi đơn kiến nghị đến cơ quan chức năng tỉnh Quảng Ninh sau Quyết định thu hồi đất số 2204/QĐ-UBND ngày 30/8/2012. Dù đã có nhiều văn bản được ban hành nhằm giải quyết vụ việc nhưng phía doanh nghiệp vẫn cho rằng, “chưa thấu tình đạt lí”.

Hưng Yên: Doanh nghiệp vi phạm kéo dài ở Đức Hợp, trách nhiệm quản lý ở đâu?

Hưng Yên: Doanh nghiệp vi phạm kéo dài ở Đức Hợp, trách nhiệm quản lý ở đâu?

(CLO) Người dân xã Đức Hợp, tỉnh Hưng Yên phản ánh tình trạng một số doanh nghiệp trên địa bàn nhiều năm có dấu hiệu vi phạm trong hoạt động sản xuất, kinh doanh, gây ảnh hưởng đến môi trường, trật tự xây dựng và đời sống dân cư. Đáng chú ý, có doanh nghiệp dù đã bị xử phạt vi phạm hành chính nhưng vẫn tiếp tục hoạt động, đặt ra nhiều câu hỏi về công tác quản lý, giám sát của cơ quan chức năng địa phương.

Hà Nội: Nguy cơ hình thành các điểm nóng vi phạm đất đai tại xã An Khánh

Hà Nội: Nguy cơ hình thành các điểm nóng vi phạm đất đai tại xã An Khánh

(CLO) Chính quyền xã An Khánh thừa nhận trên địa bàn còn tồn tại nhiều vi phạm về đất đai, trật tự xây dựng. Đáng chú ý, bên cạnh những vi phạm kéo dài từ trước chưa được xử lý dứt điểm, một số vi phạm mới vẫn tiếp tục phát sinh sau sáp nhập, tiềm ẩn nguy cơ hình thành các điểm nóng về đất đai, môi trường và đời sống người dân.

Quảng Ninh: Doanh nghiệp "kêu cứu" vì loạt công trình tiền tỷ được định giá không đồng

Quảng Ninh: Doanh nghiệp "kêu cứu" vì loạt công trình tiền tỷ được định giá không đồng

(CLO) Bỏ tâm huyết, tiền bạc đầu tư xây dựng hàng loạt công trình trong Khu du lịch sinh thái phường Hà Khẩu (cũ) nhưng Công ty CP Long Việt lại bị xác định chậm tiến độ, sai quy hoạch được duyệt…buộc phải thu hồi dự án. Điều càng khiến doanh nghiệp “dở khóc dở cười” hơn là sau những đồng vốn gom góp đầu tư, giá trị bồi thường lại được cơ quan chức năng xác định với giá không đồng.

UDIC cam kết không chậm tiến độ dự án UDIC TOWER tại ô đất B2 Yên Hòa

UDIC cam kết không chậm tiến độ dự án UDIC TOWER tại ô đất B2 Yên Hòa

(CLO) Sau phản ánh của Báo Nhà báo và Công luận về tình trạng khu đất B2 tại Khu đô thị mới Yên Hòa nhiều năm chưa triển khai xây dựng, Tổng Công ty Đầu tư phát triển hạ tầng đô thị UDIC khẳng định dự án UDIC TOWER không chậm tiến độ do mới được chấp thuận chủ trương đầu tư vào tháng 2/2025. Doanh nghiệp cũng cam kết đang tích cực hoàn thiện các thủ tục để sớm khởi công công trình.

Thanh tra tỉnh Lào Cai “tuýt còi” Ban QLDA Bảo Thắng: Sai dự toán, chậm tiến độ, để “lọt” sổ tiền thuế

Thanh tra tỉnh Lào Cai “tuýt còi” Ban QLDA Bảo Thắng: Sai dự toán, chậm tiến độ, để “lọt” sổ tiền thuế

(NB&CL) Công tác chuẩn bị đầu tư thiếu sát sao, thi công chậm tiến độ, lập dự toán sai định mức dẫn đến kiến nghị giảm trừ hơn 8,8 tỷ đồng và “quên” nộp thuế hàng trăm triệu đồng là những sai phạm vừa được Thanh tra tỉnh Lào Cai chỉ rõ tại Ban Quản lý dự án Đầu tư xây dựng khu vực Bảo Thắng.

Cỡ chữ bài viết:
