TP. Hồ Chí Minh: “Ngổn ngang” từ các dự án sử dụng vốn ngân sách trên địa bàn huyện Cần Giờ!

Dấu hiệu lập Hồ sơ mời thầu mang tính hình thức?

Thanh tra TP. Hồ Chí Minh đã ban hành Kết luận thanh tra (KLTT) số 385/KL-TTTP-P3 liên quan đến việc quản lý, sử dụng vốn ngân sách tại các dự án trên địa bàn huyện Cần Giờ do Ban Quản lý dự án Đầu tư xây dựng khu vực huyện Cần Giờ (Ban QLDA Cần Giờ) làm chủ đầu tư.

Tại dự án Nâng cấp hệ thống thủy lợi khu vực Mốc Keo, Thanh tra TP. Hồ Chí Minh cho biết, công tác khảo sát, lập dự án không chặt chẽ, việc phân tích, tính toán chọn phương án khả thi dự án chưa sát với thực tế, dẫn đến việc thực hiện dự án ở giai đoạn sau phải thay đổi, bổ sung thiết kế, vượt quá tổng mức đầu tư ban đầu được duyệt, gây khó khăn trong việc thanh toán và lãng phí vốn ngân sách Nhà nước (công trình đã thi công hiện tại không được đưa vào sử dụng dẫn đến xuống cấp, việc thu hồi đất không thực hiện được do người dân không đồng thuận việc hiến đất dẫn đến đội vốn đầu tư dự án).

Công trình ngưng thi công từ tháng 11 năm 2022, khối lượng đã thi công là 3/6 cầu và 19/61 cống ngang.

tp ho chi minh ngon ngang tu cac du an su dung von ngan sach tren dia ban huyen can gio hinh 1

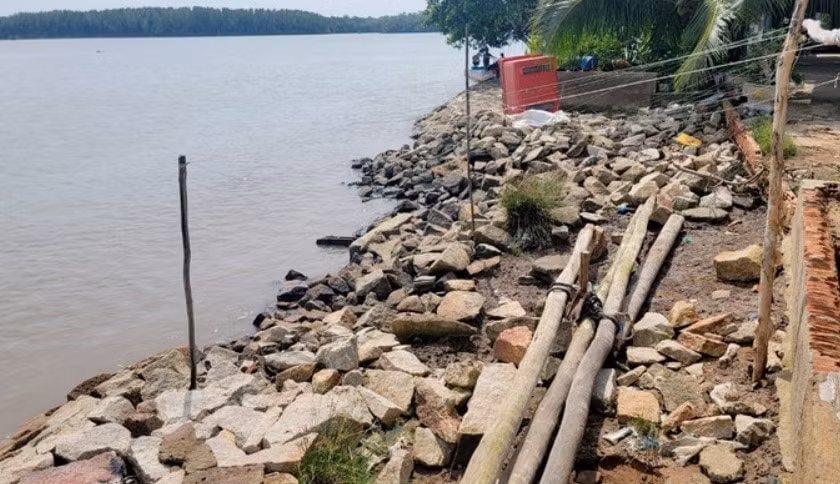

Một phần địa bàn thuộc khu vực Mốc Keo, xã Tam Thôn Hiệp, huyện Cần Giờ. Ảnh: Quang Phương

Ban QLDA Cần Giờ tổ chức đấu thầu lựa chọn nhà thầu thi công (Liên danh Công ty TNHH Xây dựng – Dịch vụ thương mại Phước Tài và Công ty TNHH Xây dựng giao thông Tùng Đạt) và tổ chức thi công Dự án chưa đảm bảo tiến độ, ngưng thi công do không có mặt bằng xây dựng và không xác định được thời gian tiếp tục thi công dẫn đến công trình xuống cấp, một số công trình thi công không có đường vào (cầu số 3, 4, 5 và một số cống...), là thực hiện không đúng quy định pháp luật.

Việc chỉ định nhà thầu làm đơn vị tư vấn lập hồ sơ mời thầu của Gói thầu số 2 - “Tư vấn lập hồ sơ mời thầu, đánh giá hồ sơ dự thầu tư vấn khảo sát địa hình, địa chất, lập thiết kế bản vẽ thi công - dự toán xây dựng” và việc nhà thầu tư vấn thực hiện lập, thẩm định, phê duyệt, nghiệm thu, bàn giao Hồ sơ mời thầu của gói thầu trên, được thực hiện hoàn tất chỉ trong một ngày, là không hợp lý về thời gian thực hiện, có dấu hiệu lập Hồ sơ mời thầu mang tính hình thức.

Cũng theo Thanh tra TP. Hồ Chí Minh, qua kiểm tra thực tế tại công trình, đơn vị thi công không thực hiện đầy đủ các biện pháp rào chắn an toàn ngăn cách khu vực người dân sinh sống xung quanh với khu vực thi công và các công trình cầu, cống đã thi công xong, là vi phạm khoản 3 Điều 115 Luật Xây dựng năm 2014.

Nội dung nhật ký thi công xây dựng chưa đảm bảo (Nhật ký bắt đầu ghi từ ngày 8 tháng 1 năm 2022, trong khi báo cáo hồ sơ thanh toán ghi ngày bắt đầu từ ngày 5 tháng 1 năm 2022, Thông báo khởi công số 10/TB-QLDA ngày 3 tháng 3 năm 2022, còn khối lượng theo báo cáo của đơn vị thi công bắt đầu từ 17 tháng 1 năm 2022; một số trang nhật ký không thể hiện số lượng nhân công trong ngày, nội dung công việc chưa rõ ràng, có sự tẩy xóa) theo quy định tại điểm a khoản 3 Điều 10 Thông tư số 26/2016/TT-BXD của Bộ Xây dựng.

Đối với Gói thầu xây lắp không thể hiện thời gian tạm ứng cụ thể tại Hợp đồng số 131/HĐKT ngày 15 tháng 9 năm 2021 là không đúng về nội dung chỉ tạm ứng theo E-HSMT được phê duyệt tại phần 3, chương VI điều kiện chung của hợp đồng (mục 36 về tạm ứng). Đồng thời, Dự án ngưng thi công từ tháng 11 năm 2022 đến nay do không có mặt bằng để thi công, nhưng chưa tiến hành thu hồi vốn tạm ứng với tổng số tiền 26.189.000.000 đồng, là không đúng theo quy định về quản lý, thanh toán, quyết toán dự án sử dụng vốn đầu tư công.

Nhà thầu thi công không đúng như cam kết, công trình có dấu hiệu xuống cấp

Tại dự án Di dời bố trí dân cư phòng tránh thiên tai xã Thạnh An, huyện Cần Giờ, theo Thanh tra TP. Hồ Chí Minh, công tác khảo sát, lập dự án không chặt chẽ, việc phân tích, tính toán chọn phương án khả thi dự án chưa sát với thực tế, dẫn đến việc thực hiện dự án ở giai đoạn sau phải thay đổi, bổ sung thiết kế, vượt quá tổng mức đầu tư ban đầu được duyệt, gây khó khăn trong việc thanh toán và lãng phí vốn đầu tư.

tp ho chi minh ngon ngang tu cac du an su dung von ngan sach tren dia ban huyen can gio hinh 2

Dự án di dời bố trí dân cư phòng tránh thiên tai xã Thạnh An (huyện Cần Giờ) do Công ty Tùng Đạt thi công. Ảnh: Quang Phương

Việc chỉ định nhà thầu làm đơn vị tư vấn lập hồ sơ mời thầu của các gói thầu tư vấn lập hồ sơ mời thầu của giai đoạn chuẩn bị đầu tư và việc nhà thầu tư vẫn thực hiện lập, thẩm định, phê duyệt, nghiệm thu, bàn giao Hồ sơ mời thầu của các gói thầu này, được thực hiện hoàn tất chỉ trong thời gian một ngày làm việc, là không hợp lý về thời gian thực hiện, có dấu hiệu lập Hồ sơ mời thầu mang tính hình thức, không thực chất.

Tại thời điểm kiểm tra thực tế việc san lấp gói thầu Xây lắp 03 (Hợp đồng thi công số 23/HĐKT ngày 26 tháng 4 năm 2017 do Công ty TNHH Xây dựng - giao thông Tùng Đạt thực hiện, giá trị hợp đồng: 65.183.224.899 đồng), Đoàn Thanh tra ghi nhận Dự án đã thực hiện khoảng 80%; quan sát bằng mắt thường đối với cát san lấp có nhiều tạp chất (vỏ sò, rác, nhựa...), mặt bằng dự án có nhiều cỏ dại, cây tạp và còn một số khu vực chưa đảm bảo cao độ theo thiết kế (cụ thể: Khu C; Khu nền tái định cư tiếp giáp đường số 5).

Đồng thời, nhà thầu thi công mua cát san lấp từ Công ty TNHH Cooperate 3.9 và Công ty TNHH Thương mại - Dịch vụ - Xây dựng Hoàng Anh là không đúng đơn vị cung cấp cát san lấp (Doanh nghiệp tư nhân Phú Hào Khang) đã được nhà thầu thi công cam kết với Chủ đầu tư tại Bảng giá giao nhận thầu đính kèm Hợp đồng thi công số 23/HĐKT ngày 26 tháng 4 năm 2017; hồ sơ, chứng từ liên quan việc cung cấp cát san lấp giữa đơn vị cung cấp và Công ty TNHH Xây dựng - Giao thông Tùng Đạt không đầy đủ…

Tại thời điểm kiểm tra thực tế công trình, Đoàn Thanh tra ghi nhận đơn vị quản lý sử dụng là Phòng Quản lý đô thị huyện Cần Giờ và đơn vị thụ hưởng là UBND thị trấn Cần Thạnh không thực hiện công tác quản lý, không đưa vào khai thác sử dụng như mục tiêu ban đầu của dự án, không thực hiện các biện pháp bảo dưỡng, bảo trì theo quy định; hiện nay công trình có dấu hiệu xuống cấp, cụ thể: một vài điểm tại phần thảm bê tông lục lăng dọc bờ kè bị sụp lún, phần bản mặt cầu xuống cấp, một vài trụ lan can cầu bị mục, các chân trụ bê tông cầu bị xói mòn.

Để xảy ra các sai phạm trên, trách nhiệm thuộc về Ban QLDA Cần Giờ, đơn vị tư vấn và các đơn vị liên quan.

Thành Vinh

Xem thêm

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

(NB&CL) Mặc dù được Nhà nước giao quản lý các diện tích rừng, Công ty TNHH MTV Lâm nghiệp Bảo Thuận (tỉnh Lâm Đồng) lại để diện tích lớn lên tới gần 52 ha đất lâm nghiệp bị lấn chiếm. Nghiêm trọng hơn, những người đứng đầu doanh nghiệp này còn có hành vi tự ý tách hơn 5 ha đất công ra khỏi quy hoạch để sử dụng riêng cho mục đích cá nhân.

Phát hiện hàng loạt sai phạm trong quản lý đầu tư công tại các ban quản lý dự án Ninh Giang, Nam Sách và Tứ Minh

Phát hiện hàng loạt sai phạm trong quản lý đầu tư công tại các ban quản lý dự án Ninh Giang, Nam Sách và Tứ Minh

(NB&CL) Chỉ định thầu thiếu căn cứ, tính sai dự toán, thi công thiếu khối lượng nhưng vẫn được chủ đầu tư đồng ý nghiệm thu... là những sai phạm nghiêm trọng trong quản lý vốn đầu tư công tại các Ban Quản lý dự án xã Ninh Giang, xã Nam Sách và phường Tứ Minh (TP. Hải Phòng).

Bắc Ninh: Doanh nghiệp "sốt ruột" chờ chính quyền xã báo cáo tỉnh

Bắc Ninh: Doanh nghiệp "sốt ruột" chờ chính quyền xã báo cáo tỉnh

(CLO) Theo đại diện Công ty TNHH Global Trade Investment, việc phải dừng trong thời gian dài đã ảnh hưởng nghiêm trọng đến hoạt động sản xuất, kinh doanh... Qua đó, doanh nghiệp mong muốn các cơ quan chuyên môn và chính quyền địa phương sớm có hướng dẫn, hỗ trợ để thực hiện các thủ tục, điều kiện cần thiết sớm đưa nhà máy vào hoạt động theo đúng quy định pháp luật.

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

(CLO) Liên quan đến kiến nghị của bà Nguyễn Thị Bạch Đằng, Công ty TNHH Khách sạn du lịch Huy Hùng, tỉnh Thái Nguyên. Mới đây (05/08/2026) Phó Thủ tướng Chính phủ Lê Tiến Châu đã yêu cầu Bộ Tư pháp khẩn trương xem xét, giải quyết, báo cáo Thủ tướng Chính phủ kết quả trước ngày 20/8/2026.

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

(NB&CL) Hàng chục dự án khai thác khoáng sản tại tỉnh Quảng Ngãi vi phạm nghĩa vụ tài chính, khai thác không đúng thiết kế, nợ đọng quỹ bảo vệ môi trường và bộc lộ nhiều lỗ hổng trong công tác quản lý nhà nước. Các cơ quan chức năng của tỉnh này đã yêu cầu xử lý nghiêm và truy thu số tiền lớn nộp ngân sách nhà nước.

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

(NB&CL) Bất chấp việc chưa được cơ quan nhà nước có thẩm quyền cho phép chuyển mục đích sử dụng đất và chưa được bàn giao đất, Công ty Cổ phần Nhựa Tuệ Minh (xã Nguyễn Văn Linh, tỉnh Hưng Yên) đã tự ý san lấp, đổ nền bê tông và xây dựng một phần công trình nhà xưởng trên hơn 3.600m2 đất nông nghiệp. Đáng chú ý, trong số này có tới hàng ngàn mét vuông đất công do Nhà nước quản lý bị doanh nghiệp ngang nhiên chiếm dụng.

Đưa tiểu thương vào dự án đang tồn tại vi phạm: Vì sao Sở Công Thương Hà Nội chưa làm rõ những băn khoăn?

Đưa tiểu thương vào dự án đang tồn tại vi phạm: Vì sao Sở Công Thương Hà Nội chưa làm rõ những băn khoăn?

(CLO) Mặc dù Dự án của HTX Dịch vụ nông nghiệp và Thương mại tổng hợp Sở Thượng từng bị xử lý vi phạm trật tự xây dựng và còn nhiều băn khoăn về điều kiện phòng cháy, chữa cháy, môi trường, Sở Công Thương Hà Nội vẫn tham mưu phương án di dời các hộ kinh doanh từ chợ cá tự phát Yên Sở vào đây. Điều này đặt ra nhiều câu hỏi về cơ sở đánh giá và quá trình tham mưu trước khi đề xuất UBND TP Hà Nội chấp thuận chủ trương.

Bắc Ninh: Cần sự đồng thuận để “gỡ khó” cho doanh nghiệp sớm đi vào hoạt động

Bắc Ninh: Cần sự đồng thuận để “gỡ khó” cho doanh nghiệp sớm đi vào hoạt động

(CLO) Mặc dù đã đảm bảo các quy định của pháp luật từ bước chủ trương đầu tư đến Giấy phép xây dựng, thuê đất, thủ tục pháp lý về môi trường nhưng Công ty TNHH Global Trade Investment vẫn không nhận được sự đồng thuận của một số hộ dân. Để nhà máy sớm đi vào vận hành chính thức, sự vào cuộc quyết liệt của chính quyền sẽ là “liều thuốc” giúp người dân hiểu đúng về quy trình hoạt động của doanh nghiệp.

Phường Cao Lãnh (Đồng Tháp): Dấu hiệu buông lỏng trong quản lý tiền ngân sách nhà nước?

Phường Cao Lãnh (Đồng Tháp): Dấu hiệu buông lỏng trong quản lý tiền ngân sách nhà nước?

(NB&CL) Hàng trăm triệu đồng từ nguồn thu đấu giá điểm giữ xe và tiền ký quỹ bến phà không được nộp vào ngân sách nhà nước theo quy định. Cùng với đó, nhiều công trình giao thông trên địa bàn bị phát hiện thiếu hụt khối lượng thi công thực tế, dẫn đến việc quyết toán thừa hàng trăm triệu đồng… Tất cả là những sai phạm nổi cộm trong công tác quản lý nhà nước về lĩnh vực giao thông đường bộ tại phường Cao Lãnh (Đồng Tháp) gây bức xúc trong dư luận.

Vĩnh Long: Phát hiện loạt sai phạm tại các dự án đường giao thông xã Phú Túc

Vĩnh Long: Phát hiện loạt sai phạm tại các dự án đường giao thông xã Phú Túc

(NB&CL) Giao thầu không cần hợp đồng, chưa làm nền đã nghiệm thu thanh toán, tự ý đổi vật liệu thi công... là những sai phạm khó tin xảy ra tại 5 dự án đường giao thông ở xã Sơn Hòa (nay là xã Phú Túc, tỉnh Vĩnh Long). Những hạn chế này của chủ đầu tư đã dẫn đến sai phạm số tiền hơn 1 tỷ đồng, hàng loạt cựu cán bộ xã đang đối diện với việc bị xem xét kỷ luật.

 Sau nhiều lần điều chỉnh quy hoạch, tiến độ dự án Khu du lịch sinh thái biển và nghỉ dưỡng Thanh - Phụ vẫn là dấu hỏi?

Sau nhiều lần điều chỉnh quy hoạch, tiến độ dự án Khu du lịch sinh thái biển và nghỉ dưỡng Thanh - Phụ vẫn là dấu hỏi?

(CLO) Gần 15 năm kể từ khi được chấp thuận chủ trương đầu tư, dự án Khu du lịch sinh thái biển và nghỉ dưỡng Thanh - Phụ tại xã Hoằng Thanh (tỉnh Thanh Hóa) đã trải qua hàng loạt quyết định về quy hoạch, giao đất,... Tuy nhiên, trái ngược với "bề dày" của hồ sơ pháp lý, hiện trạng khu đất hơn 30 ha ven biển vẫn chưa hình thành một khu nghỉ dưỡng đúng như mục tiêu ban đầu.

Quảng Trị: Gần 1,5 thập kỷ chưa giải quyết xong nguyện vọng mua căn nhà số 25 Phan Bội Châu của người dân

Quảng Trị: Gần 1,5 thập kỷ chưa giải quyết xong nguyện vọng mua căn nhà số 25 Phan Bội Châu của người dân

(CLO) Mặc dù đã có kết luận của Phó Thủ tướng Thường trực Chính phủ, nhiều văn bản hướng dẫn của Bộ Xây dựng, Nghị quyết của HĐND tỉnh Quảng Trị cùng hàng loạt văn bản chỉ đạo của UBND tỉnh, nhưng đến nay 14 năm, việc bán căn nhà thuộc sở hữu Nhà nước tại số 25 Phan Bội Châu, phường Đông Hà cho bà Nguyễn Thị Duyên vẫn chưa được giải quyết dứt điểm.

Phát hiện nhiều sai phạm trong hoạt động kinh doanh, khai thác chợ tại An Giang

Phát hiện nhiều sai phạm trong hoạt động kinh doanh, khai thác chợ tại An Giang

(NB&CL) Hàng loạt sai phạm trong hoạt động kinh doanh, khai thác chợ trên địa bàn tỉnh vừa được cơ quan chức năng tỉnh An Giang chỉ rõ. Đằng sau sự sầm uất của các khu chợ là những mảng tối về thất thu thuế hàng tỷ đồng, ngang nhiên chiếm dụng đất công để xây ki-ốt trái phép và tự ý thu tiền vượt mức…

Thanh Hoá: Yêu cầu chủ đầu tư thực hiện xây dựng tòa tháp 50 tầng tại Sầm Sơn

Thanh Hoá: Yêu cầu chủ đầu tư thực hiện xây dựng tòa tháp 50 tầng tại Sầm Sơn

(CLO) Sau gần 5 năm kể từ khi được UBND tỉnh Thanh Hóa chấp thuận chủ trương đầu tư, dự án Khu dân cư đô thị và Trung tâm thương mại Sầm Sơn vẫn chưa được triển khai theo tiến độ ban đầu. Trong văn bản mới nhất, tỉnh này chưa chấp thuận điều chỉnh quy hoạch chi tiết 1/500, đồng thời yêu cầu chủ đầu tư thực hiện dự án đúng quy mô đã cam kết khi tham gia đấu giá quyền sử dụng đất.

Cỡ chữ bài viết:
