Bắc Giang: Phát lộ nhiều sai phạm trong đầu tư xây dựng cơ bản tại huyện Lạng Giang

(NB&CL) Tiến hành thanh tra toàn diện việc quản lý đầu tư xây dựng cơ bản (XDCB) của UBND huyện Lạng Giang và UBND một số xã trên địa bàn đối với các công trình, dự án được đầu tư trong giai đoạn 2015 – 2018, Thanh tra tỉnh Bắc Giang đã chỉ rõ nhiều sai phạm.

Thất thoát ngân sách

Tiến hành thanh tra đối với 40 công trình, dự án do UBND huyện quyết định đầu tư, được giao cho Ban quản lý dự án Đầu tư xây dựng huyện, phòng Kinh tế và hạ tầng, Trung tâm Phát triển quỹ đất và cụm công nghiệp huyện làm chủ đầu tư với giá trị hơn 139 tỷ đồng, Thanh tra tỉnh đã chỉ ra nhiều hạn chế, khuyết điểm: Cụ thể, việc khảo sát, lập hồ sơ Báo cáo Kinh tế kỹ thuật (KTKT); việc thẩm tra, thẩm định hồ sơ Thiết kế kỹ thuật (TKKT), dự toán còn thiếu chi tiết. Một số công trình có đào, đắp đất đã lựa chọn bằng đào thủ công làm tăng giá trị công trình so với đào máy; các công trình đường bê tông áp dụng đơn giá xoa mặt đường không thống nhất.

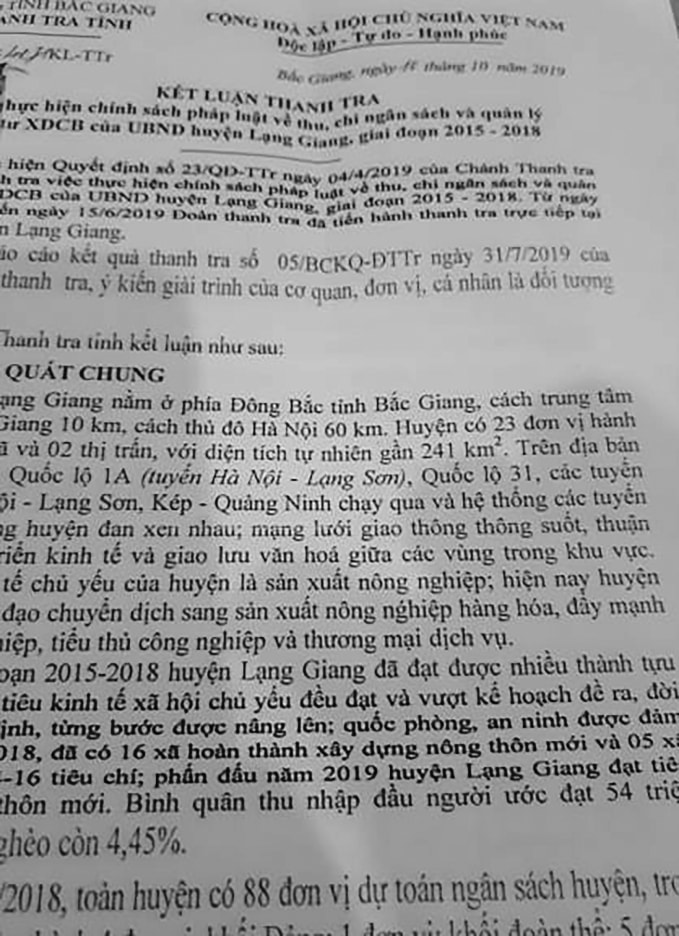

84531255_555606815068223_626007340411256832_n

Một số công trình được thanh tra có sai phạm về khâu thiết kế, lập dự toán; việc tính toán sai khối lượng, áp dụng sai đơn giá, định mức của đơn vị tư vấn ở hồ sơ báo cáo KTKT như: Công trình xây dựng hạ tầng để đấu giá QSD đất khu dân cư tại xã Nghĩa Hòa, công trình khu xử lý rác thải tại xã Đại Lâm, xã Hương Lạc...

Công tác lựa chọn nhà thầu: Một số nhà thầu tư vấn Khảo sát thiết kế (KSTK), lập BC KTKT (Công ty CP Tư vấn Đầu tư xây dựng Đại Đồng Tâm, Công ty TNHH Tư vấn Đầu tư xây dựng Hoàng Hà...) thiết kế, lập dự toán có nhiều sai sót, thực hiện công tác giám sát không tốt; về quản lý chất lượng công trình ở một số công trình còn tồn tại như nhật ký thi công sơ sài, thiếu tài liệu chứng minh nguồn gốc xuất xứ vật tư đã sử dụng tại công trình.

Đặc biệt, trong công tác nghiệm thu, bàn giao, đưa công trình vào sử dụng, Thanh tra tỉnh Bắc Giang chỉ rõ ở một số công trình hoàn thành công tác xây lắp, chủ đầu tư và các đơn vị liên quan đã làm thủ tục nghiệm thu bàn giao, đưa công trình vào sử dụng. Tuy nhiên, qua kiểm tra, hồ sơ hoàn công tại một số công trình còn có sai sót.

Qua thanh tra 40 công trình, phát hiện sai phạm về kinh tế 1.145.992.000 đồng, trong đó nghiệm thu sai khối lượng là 596.112.000 đồng; áp dụng sai đơn giá, định mức  510.098.000 đồng; sai khác 16.233.000 đồng.

Đối với các xã trên địa bàn huyện Lạng Giang, cơ quan thanh tra tiến hành thanh tra tại 8 xã, trực tiếp thanh tra 38 công trình.

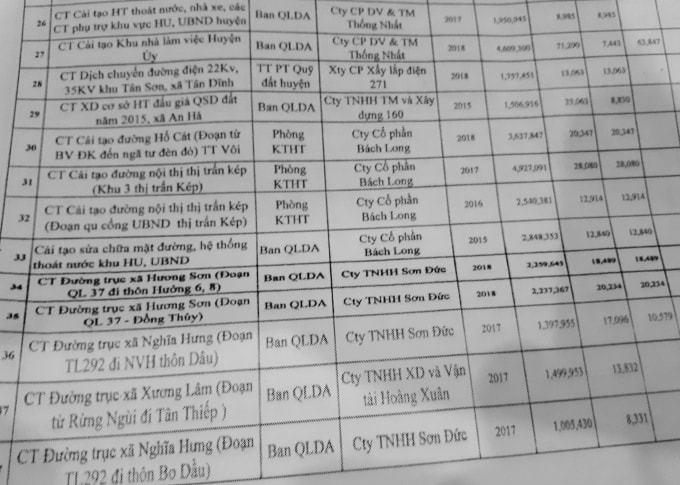

85181951_2534723806791872_6276770561922170880_n

Kết quả qua thanh tra, 38 công trình với giá trị 53.761.841.000 đồng có sai phạm về kinh tế với số tiền 639.786.000 đồng, trong đó sai do áp định mức, đơn giá 393.408.000 đồng, nghiệm thu sai khối lượng 245.778.000 đồng; kiến nghị thu hồi về ngân sách Nhà nước tại 38 công trình với số tiền 469.390.000 đồng, giảm trừ khi quyết toán tại 11 công trình với số tiền 170.396.000 đồng.

Trên cơ sở kết quả thanh tra việc thực hiện chính sách pháp luật về thu, chi ngân sách và quản lý đầu tư xây dựng cơ bản của UBND huyện Lạng Giang, giai đoạn năm 2015 – 2018, Thanh tra tỉnh yêu cầu Chủ tịch UBND huyện Lạng Giang có trách nhiệm thu hồi, chỉ đạo các cơ quan chức năng, các chủ đầu tư thu hồi và giảm trừ khi quyết toán công trình số tiền 3.223.989.000 đồng sai phạm gồm 1.438.211.000 đồng sai trong quản lý thu, chi ngân sách, 1.785.778.000 đồng sai trong quản lý đầu tư xây dựng.

Thanh tra tỉnh cũng yêu cầu Chủ tịch UBND huyện, Phó Chủ tịch phụ trách lĩnh vực được thanh tra tổ chức kiểm điểm rút kinh nghiệm trước UBND huyện do trong quá trình điều hành quản lý thu chi ngân sách, quản lý đầu tư XDCB đã để xảy ra những hạn chế, khuyết điểm trên; Kiểm điểm lãnh đạo và công chức thuộc phòng Kinh tế và Hạ tầng làm công tác thẩm định hồ sơ KSTK, báo cáo KTKT và quản lý các dự án được giao làm chủ đầu tư để xảy ra sai sót; Kiểm điểm lãnh đạo BQLDA khi để xảy ra sai phạm...

Doanh nghiệp sai phạm vẫn liên tiếp trúng thầu

Theo bảng tổng hợp kết quả thanh tra các công trình do đơn vị thuộc huyện Lạng Giang làm chủ đầu tư giai đoạn 2015 - 2018, tổng 40 công trình thì Công ty TNHH Sơn Đức trúng thầu 6 dự án và đều để xảy ra sai phạm.

Cụ thể, tại Dự án xây dựng cơ sở hạ tầng đấu giá QSD đất khu Trại Nội, xã Hương Lạc do BQLDA làm chủ đầu tư, đã để xảy ra sai phạm về kinh tế và bị thanh tra kiến nghị thu hồi số tiền 32.496 triệu đồng. Cũng trong năm 2017, 2 công trình tiếp theo do đơn vị này thi công là Dự án đường trục xã Nghĩa Hưng (đoạn TL292 đi thôn Bo Dầu, thôn Dâu) phải thu hồi số tiền gần 30 triệu đồng.

Tiếp đó, 3 công trình năm 2018 đi theo “vết xe đổ” khiến Thanh tra tỉnh Bắc Giang phải kiến nghị thu hồi số tiền gần 70 triệu đồng là Dự án đường trục xã Hương Sơn (đoạn QL 37 đi thôn Hưởng 6,8 – Đồng Thủy) và công trình xây dựng 10 phòng học tại Trường THCS Đào Mỹ.

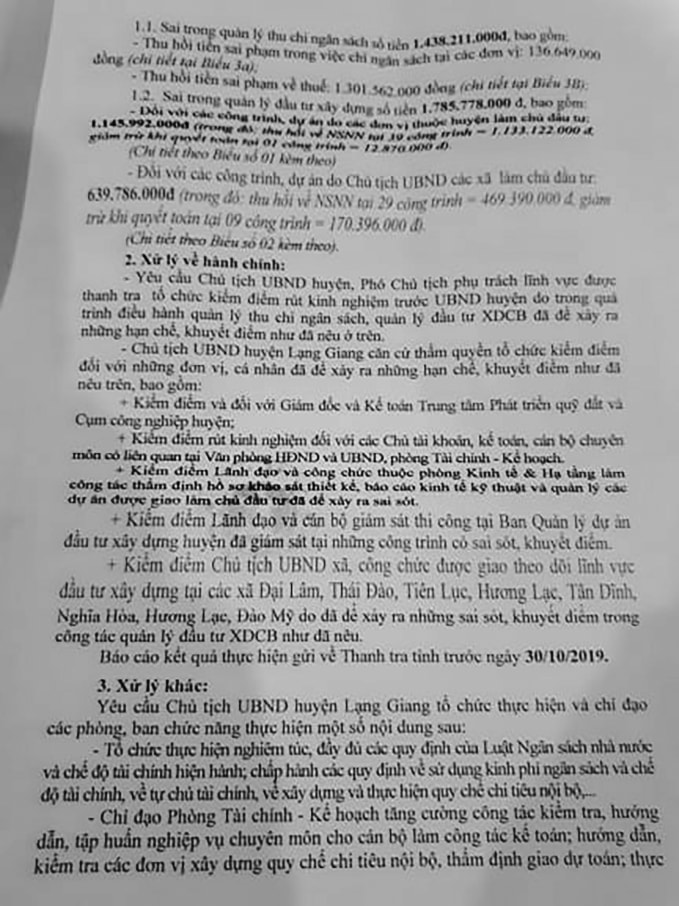

86274054_844163466007074_4722685668621287424_n

Dù để xảy ra nhiều sai phạm là vậy, nhưng trong năm 2019, Công ty TNHH Sơn Đức vẫn là đơn vị được BQLDA huyện Lạng Giang “chọn mặt gửi vàng”, được phê duyệt trúng thầu nhiều dự án với mức độ tiết kiệm cho ngân sách ở mức thấp.

Đơn cử như Dự án cứng hóa đường trục liên thôn đoạn Đồn 19 đi Đông Khuôn với giá trúng thầu 2,36 tỷ đồng (QĐ phê duyệt 55 ngày 26/6/2019); Dự án xây dựng CSHT đấu giá QSDĐ khu thôn kép 12 xã Hương Sơn (QĐ phê duyệt 517 ngày 8/8/2019) với giá trúng thầu 3,1 tỷ đồng. Tiếp đó, ngày 19/9/2019 tại QĐ 692, BQLDA huyện phê duyệt cho đơn vị này trúng dự án Đầu tư xây dựng đường tỉnh lộ 292 đi đường huyện tuyến QL 1 A - Nghĩa Hòa với giá trúng thầu 5,981 tỷ đồng...

Một cái tên quen thuộc khác  là Công ty CP Bách Long. Theo Kết luận thanh tra, từ 2015 – 2018 có 5/40 dự án do đơn vị này thực hiện dính sai phạm, đó là Dự án Cải tạo, sửa chữa mặt đường, hệ thống thoát nước khu Huyện ủy, UBND huyện; Cải tạo đường Hố Cát (đoạn BV đa khoa đến ngã tư đèn đỏ) thị trấn Vôi; Cải tạo đường nội thị thị trấn Kép (khu 3 thị trấn Kép và đoạn qua cổng UBND huyện).

Tuy nhiên, năm 2019, doanh nghiệp này vẫn là sự lựa chọn sáng giá cho nhiều gói thầu như Dự án Cải tạo, nâng cấp đường Giỏ - Mỹ Thái – Dương Đức với giá trúng thầu 8,18 tỷ đồng (QĐ phê duyệt 38/BQLDA); Dự án Nâng cấp đường tỉnh lộ 295B đi Mầm Non thị trấn Vôi, giá trúng thầu 3,8 tỷ đồng; Dự án Cải tạo sửa chữa trung tâm thể dục, thể thao huyện giá trúng thầu 3,4 tỷ đồng và Dự án Xây dựng CSHT đấu giá QSDĐ thôn Hậu xã Đại Lâm, giai đoạn 1 với giá trúng thầu 9,1 tỷ đồng (Liên danh Bách Long – Duy Chiêm).

Việc đấu thầu, thực hiện dự án của các đơn vị này như thế nào, BQLDA huyện Lạng Giang phản hồi ra sao về những quyết định phê duyệt trên?

Nhà báo và Công luận sẽ tiếp tục thông tin.

Thành Vinh

Xem thêm

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

(NB&CL) Hàng chục dự án khai thác khoáng sản tại tỉnh Quảng Ngãi vi phạm nghĩa vụ tài chính, khai thác không đúng thiết kế, nợ đọng quỹ bảo vệ môi trường và bộc lộ nhiều lỗ hổng trong công tác quản lý nhà nước. Các cơ quan chức năng của tỉnh này đã yêu cầu xử lý nghiêm và truy thu số tiền lớn nộp ngân sách nhà nước.

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

(NB&CL) Bất chấp việc chưa được cơ quan nhà nước có thẩm quyền cho phép chuyển mục đích sử dụng đất và chưa được bàn giao đất, Công ty Cổ phần Nhựa Tuệ Minh (xã Nguyễn Văn Linh, tỉnh Hưng Yên) đã tự ý san lấp, đổ nền bê tông và xây dựng một phần công trình nhà xưởng trên hơn 3.600m2 đất nông nghiệp. Đáng chú ý, trong số này có tới hàng ngàn mét vuông đất công do Nhà nước quản lý bị doanh nghiệp ngang nhiên chiếm dụng.

Đưa tiểu thương vào dự án đang tồn tại vi phạm: Vì sao Sở Công Thương Hà Nội chưa làm rõ những băn khoăn?

Đưa tiểu thương vào dự án đang tồn tại vi phạm: Vì sao Sở Công Thương Hà Nội chưa làm rõ những băn khoăn?

(CLO) Mặc dù Dự án của HTX Dịch vụ nông nghiệp và Thương mại tổng hợp Sở Thượng từng bị xử lý vi phạm trật tự xây dựng và còn nhiều băn khoăn về điều kiện phòng cháy, chữa cháy, môi trường, Sở Công Thương Hà Nội vẫn tham mưu phương án di dời các hộ kinh doanh từ chợ cá tự phát Yên Sở vào đây. Điều này đặt ra nhiều câu hỏi về cơ sở đánh giá và quá trình tham mưu trước khi đề xuất UBND TP Hà Nội chấp thuận chủ trương.

Bắc Ninh: Cần sự đồng thuận để “gỡ khó” cho doanh nghiệp sớm đi vào hoạt động

Bắc Ninh: Cần sự đồng thuận để “gỡ khó” cho doanh nghiệp sớm đi vào hoạt động

(CLO) Mặc dù đã đảm bảo các quy định của pháp luật từ bước chủ trương đầu tư đến Giấy phép xây dựng, thuê đất, thủ tục pháp lý về môi trường nhưng Công ty TNHH Global Trade Investment vẫn không nhận được sự đồng thuận của một số hộ dân. Để nhà máy sớm đi vào vận hành chính thức, sự vào cuộc quyết liệt của chính quyền sẽ là “liều thuốc” giúp người dân hiểu đúng về quy trình hoạt động của doanh nghiệp.

Phường Cao Lãnh (Đồng Tháp): Dấu hiệu buông lỏng trong quản lý tiền ngân sách nhà nước?

Phường Cao Lãnh (Đồng Tháp): Dấu hiệu buông lỏng trong quản lý tiền ngân sách nhà nước?

(NB&CL) Hàng trăm triệu đồng từ nguồn thu đấu giá điểm giữ xe và tiền ký quỹ bến phà không được nộp vào ngân sách nhà nước theo quy định. Cùng với đó, nhiều công trình giao thông trên địa bàn bị phát hiện thiếu hụt khối lượng thi công thực tế, dẫn đến việc quyết toán thừa hàng trăm triệu đồng… Tất cả là những sai phạm nổi cộm trong công tác quản lý nhà nước về lĩnh vực giao thông đường bộ tại phường Cao Lãnh (Đồng Tháp) gây bức xúc trong dư luận.

Vĩnh Long: Phát hiện loạt sai phạm tại các dự án đường giao thông xã Phú Túc

Vĩnh Long: Phát hiện loạt sai phạm tại các dự án đường giao thông xã Phú Túc

(NB&CL) Giao thầu không cần hợp đồng, chưa làm nền đã nghiệm thu thanh toán, tự ý đổi vật liệu thi công... là những sai phạm khó tin xảy ra tại 5 dự án đường giao thông ở xã Sơn Hòa (nay là xã Phú Túc, tỉnh Vĩnh Long). Những hạn chế này của chủ đầu tư đã dẫn đến sai phạm số tiền hơn 1 tỷ đồng, hàng loạt cựu cán bộ xã đang đối diện với việc bị xem xét kỷ luật.

 Sau nhiều lần điều chỉnh quy hoạch, tiến độ dự án Khu du lịch sinh thái biển và nghỉ dưỡng Thanh - Phụ vẫn là dấu hỏi?

Sau nhiều lần điều chỉnh quy hoạch, tiến độ dự án Khu du lịch sinh thái biển và nghỉ dưỡng Thanh - Phụ vẫn là dấu hỏi?

(CLO) Gần 15 năm kể từ khi được chấp thuận chủ trương đầu tư, dự án Khu du lịch sinh thái biển và nghỉ dưỡng Thanh - Phụ tại xã Hoằng Thanh (tỉnh Thanh Hóa) đã trải qua hàng loạt quyết định về quy hoạch, giao đất,... Tuy nhiên, trái ngược với "bề dày" của hồ sơ pháp lý, hiện trạng khu đất hơn 30 ha ven biển vẫn chưa hình thành một khu nghỉ dưỡng đúng như mục tiêu ban đầu.

Quảng Trị: Gần 1,5 thập kỷ chưa giải quyết xong nguyện vọng mua căn nhà số 25 Phan Bội Châu của người dân

Quảng Trị: Gần 1,5 thập kỷ chưa giải quyết xong nguyện vọng mua căn nhà số 25 Phan Bội Châu của người dân

(CLO) Mặc dù đã có kết luận của Phó Thủ tướng Thường trực Chính phủ, nhiều văn bản hướng dẫn của Bộ Xây dựng, Nghị quyết của HĐND tỉnh Quảng Trị cùng hàng loạt văn bản chỉ đạo của UBND tỉnh, nhưng đến nay 14 năm, việc bán căn nhà thuộc sở hữu Nhà nước tại số 25 Phan Bội Châu, phường Đông Hà cho bà Nguyễn Thị Duyên vẫn chưa được giải quyết dứt điểm.

Phát hiện nhiều sai phạm trong hoạt động kinh doanh, khai thác chợ tại An Giang

Phát hiện nhiều sai phạm trong hoạt động kinh doanh, khai thác chợ tại An Giang

(NB&CL) Hàng loạt sai phạm trong hoạt động kinh doanh, khai thác chợ trên địa bàn tỉnh vừa được cơ quan chức năng tỉnh An Giang chỉ rõ. Đằng sau sự sầm uất của các khu chợ là những mảng tối về thất thu thuế hàng tỷ đồng, ngang nhiên chiếm dụng đất công để xây ki-ốt trái phép và tự ý thu tiền vượt mức…

Thanh Hoá: Yêu cầu chủ đầu tư thực hiện xây dựng tòa tháp 50 tầng tại Sầm Sơn

Thanh Hoá: Yêu cầu chủ đầu tư thực hiện xây dựng tòa tháp 50 tầng tại Sầm Sơn

(CLO) Sau gần 5 năm kể từ khi được UBND tỉnh Thanh Hóa chấp thuận chủ trương đầu tư, dự án Khu dân cư đô thị và Trung tâm thương mại Sầm Sơn vẫn chưa được triển khai theo tiến độ ban đầu. Trong văn bản mới nhất, tỉnh này chưa chấp thuận điều chỉnh quy hoạch chi tiết 1/500, đồng thời yêu cầu chủ đầu tư thực hiện dự án đúng quy mô đã cam kết khi tham gia đấu giá quyền sử dụng đất.

Hải Phòng: Bản án có hiệu lực nhưng chính quyền cho rằng phán quyết của Tòa án “chưa phù hợp”?

Hải Phòng: Bản án có hiệu lực nhưng chính quyền cho rằng phán quyết của Tòa án “chưa phù hợp”?

(CLO) Trải qua cả năm ròng rã theo đuổi vụ kiện tranh chấp đất đai, dù đã nhận được bản án có hiệu lực pháp luật, nhưng 14 tháng nay, công dân vẫn chưa được cấp Giấy chứng nhận quyền sử dụng đất (GCNQSDĐ). Nguyên nhân xuất phát từ một lý do hy hữu: UBND cấp xã cho rằng phán quyết của Tòa án là “chưa phù hợp”…

Phát hiện loạt sai phạm đầu tư xây dựng tại BQL dự án phường Dương Kinh và xã Phú Thái: Yêu cầu xử lý kinh tế hàng tỷ đồng

Phát hiện loạt sai phạm đầu tư xây dựng tại BQL dự án phường Dương Kinh và xã Phú Thái: Yêu cầu xử lý kinh tế hàng tỷ đồng

(NB&CL) Hàng loạt sai phạm từ khâu lập dự toán đến quản lý thi công và nghiệm thu, yêu cầu thu hồi và giảm trừ thanh, quyết toán với tổng số tiền lên tới 1.194.422.000 đồng... là những nội dung mà Thanh tra TP. Hải Phòng chỉ rõ tại các dự án do Ban Quản lý dự án phường Dương Kinh và xã Phú Thái làm chủ đầu tư.

Tỉnh Quảng Ninh cần sớm giải quyết dứt điểm vụ việc

Tỉnh Quảng Ninh cần sớm giải quyết dứt điểm vụ việc

(NB&CL) Gần 14 năm qua, Công ty Cổ phần Long Việt đã liên tục gửi đơn kiến nghị đến cơ quan chức năng tỉnh Quảng Ninh sau Quyết định thu hồi đất số 2204/QĐ-UBND ngày 30/8/2012. Dù đã có nhiều văn bản được ban hành nhằm giải quyết vụ việc nhưng phía doanh nghiệp vẫn cho rằng, “chưa thấu tình đạt lí”.

Cỡ chữ bài viết:
