Chỉ rõ nhiều sai phạm tại “siêu” dự án thủy điện huyện vùng cao Thanh Hóa

Chính quyền sở tại “đau đầu” về dự án nghìn tỷ dở dang

Theo tìm hiểu của phóng viên được biết, dự án Thủy điện Hồi Xuân được Bộ Công nghiệp (nay là Bộ Công Thương) phê duyệt vào Quy hoạch thủy điện bậc thang sông Mã năm 2005. Dự án được đưa vào Quy hoạch phát triển điện lực quốc gia giai đoạn 2011 - 2020, có xét đến 2030 (Quy hoạch điện VII) phê duyệt tại các Quyết định số 1208/QĐ-TTg ngày 21/7/2011 và Quyết định số 428/QĐ-TTg ngày 18/3/2016 (Quy hoạch điện VII điều chỉnh) của Thủ tướng Chính phủ.

Dự án có tổng vốn đầu tư ban đầu năm 2008 là 2.913 tỷ đồng, sau đó được điều chỉnh lần thứ nhất vào năm 2014 lên 3.371 tỷ đồng và lần thứ hai vào năm 2016 lên 4.540 tỷ đồng với công suất 102 MW, diện tích xây dựng công trình chính khoảng 55,9 ha, diện tích khu vực hồ chứa và các công trình công cộng khoảng 567,6 ha, giao cho Công ty CP Đầu tư và Xây dựng điện Hồi Xuân VNECO (thuộc Tổng Công ty CP Xây dựng điện Việt Nam) đầu tư trên sông Mã (thuộc địa phận thị trấn Hồi Xuân, huyện Quan Hóa, tỉnh Thanh Hóa).

congluan-cdn.congluan.vn-files-content-2022-11-10-_treo-du-an-hon-10-nam-do-chu-dau-tu-khong-du-von-18190791 (1)

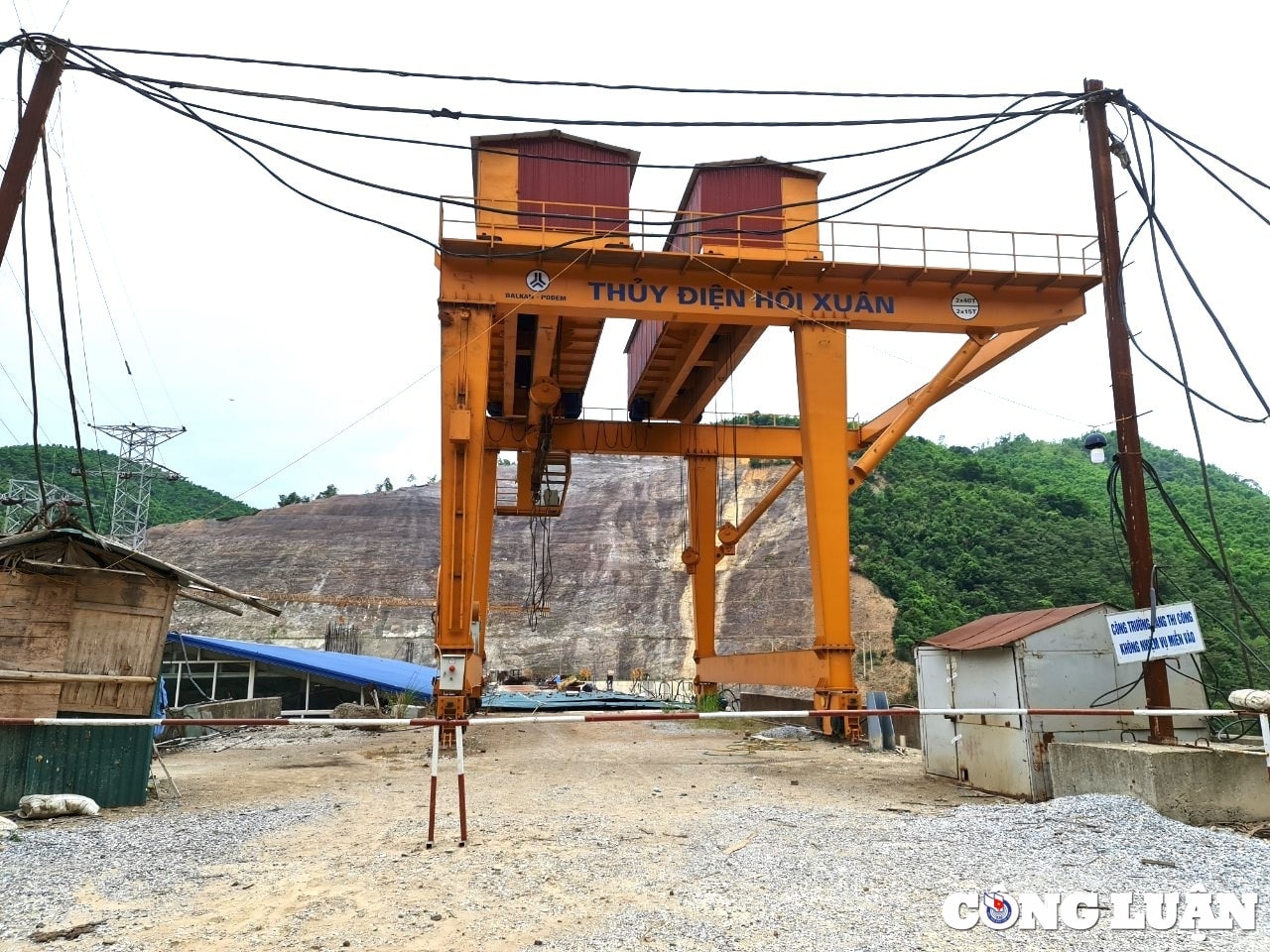

Dự án thủy điện Hồi Xuân chậm tiến độ nhiều năm, có dấu hiệu lãng phí.

Qua một số lần chuyển đổi chủ đầu tư đến hết năm 2018, dự án đã hoàn thành xây dựng đập, nhà máy thủy điện và cung cấp lắp đặt thiết bị cơ điện nhà máy; xây dựng đường dây 220 kV đấu nối nhà máy thủy điện vào hệ thống điện lưới quốc gia…

Từ năm 2018 đến năm 2022, chủ đầu tư đã dừng thi công công trình. Từ cuối năm 2022, đầu năm 2023, Tổng thầu xây dựng tự bỏ vốn để tái khởi động xây dựng nhà máy thủy điện hoàn thành được một số công việc như lao dầm và đổ bê tông sàn vượt 3 khoang tràn; lát nền sân máy biến áp 220 kV ước tính khối lượng đạt khoảng 3,5 tỷ đồng.

Tại nhiều bài báo trước, Báo Nhà báo và Công luận cũng đã thông tin, trên công trường thủy điện Hồi Xuân hiện không có bất kỳ hoạt động thi công xây dựng nào. Nhiều máy móc, thiết bị quanh nhà máy đã bị hoen gỉ do thời gian dài không được vận hành, sử dụng. Những dãy nhà điều hành, nhà ở dành cho kỹ sư, công nhân hầu hết đều đóng cửa, cỏ dại mọc đầy, một số căn bỏ hoang hư hỏng nặng... Một số vị trí tại công trường bị biến thành bãi tập kết sắt vụn, máy móc, vật liệu hư hỏng. Chủ đầu tư và nhà thầu thi công hiện chỉ giữ lại số ít cán bộ làm nhiệm vụ bảo trì những hạng mục đã lắp đặt và trông coi bảo vệ tài sản.

Trước tình trạng trên, UBND tỉnh Thanh Hóa đã nhiều lần báo cáo và kiến nghị Thủ tướng Chính phủ, các bộ, ngành tháo gỡ khó khăn cho doanh nghiệp để hoàn thành dự án. Tuy nhiên, theo Sở Công thương Thanh Hóa, các khó khăn vướng mắc vẫn chưa được giải quyết dứt điểm.

Báo cáo của chủ đầu tư cho biết, khối lượng hoàn thành của dự án ước đạt 93%. Những hạng mục chưa hoàn thành bao gồm: đập dâng bờ trái và bờ phải; lao dầm và đổ bê tông sàn cầu đập tràn (2 khoang); lắp đặt cửa van và thiết bị nâng hạ (5 bộ); gia cố mái kênh dẫn vào, nạo vét vệ sinh trước cửa nhận nước; chống thấm bổ sung và hoàn thiện, lắp đặt thiết bị quản lý vận hành; hoàn thiện, thí nghiệm và vận hành thử nghiệm; chưa thu hồi 81,24ha đất và chi trả các khoản tiền đền bù khác.

Chỉ rõ nhiều sai phạm

Theo UBND huyện Quan Hóa, việc chậm tiến độ, dừng thi công đã gây ảnh hưởng nghiêm trọng đến đời sống người dân vùng dự án. Tạo điểm nóng, gây bức xúc, khiếu kiện kéo dài và thiệt hại kinh tế, lãng phí tài nguyên, tài sản xã hội… Hiện tại, dự án thủy điện Hồi Xuân đang nợ địa phương nhiều hạng mục hạ tầng đường giao thông, như đường tránh ngập, cầu treo dân sinh…

Cũng theo tìm hiểu của phóng viên được biết, vùng lòng hồ dự án thủy điện Hồi Xuân có hơn 655 ha đất bị ảnh hưởng thuộc hai huyện Mai Châu (Hòa Bình) và huyện Quan Hoá (Thanh Hoá). Gần 1.900 hộ dân ở hai địa phương này bị tác động, trong đó khoảng 500 hộ phải tái định cư đến nơi ở mới. Tuy nhiên, đến nay còn nhiều hộ chưa nhận được tiền đền bù hoặc chưa có khu tái định cư để chuyển đến khiến cuộc sống bấp bênh, tạm bợ.

congluan-cdn.congluan.vn-files-content-2022-11-10-_treo-du-an-hon-10-nam-do-chu-dau-tu-khong-du-von-181836221.jpg

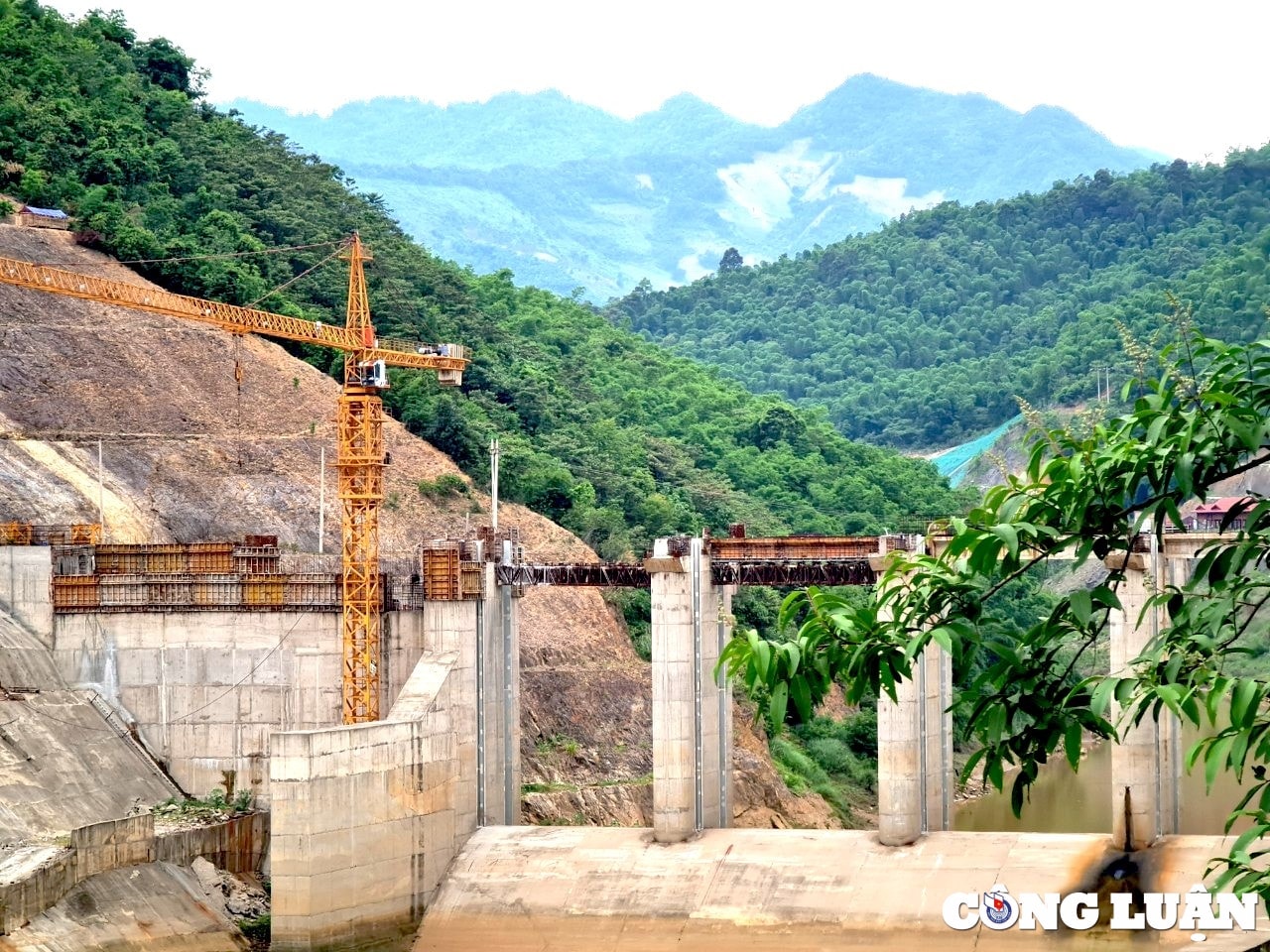

Trước thực trạng trên, ngày 25/3, Thường trực Ban Chỉ đạo Trung ương về phòng, chống tham nhũng, lãng phí, tiêu cực đã thống nhất đưa dự án thủy điện Hồi Xuân thuộc 1 trong 4 vụ việc có dấu hiệu lãng phí vào diện theo dõi, chỉ đạo.

Mới đây (ngày 25/4), Thanh tra Chính phủ công bố kết luận thanh tra việc chấp hành pháp luật với dự án này. Tại Kết luận thanh tra, Thanh tra Chính phủ đã xác định rõ trách nhiệm của Chủ đầu tư, UBND tỉnh Thanh Hóa, Bộ Công Thương, các bộ, ngành, đơn vị, cá nhân liên quan.

Thanh tra Chính phủ đã kiến nghị Thủ tướng chỉ đạo Chủ tịch, Phó Chủ tịch UBND tỉnh Thanh Hoá; Bộ trưởng, Thứ trưởng Bộ Công Thương; các bộ, ngành và tổ chức, cá nhân (qua các thời kỳ) có liên quan đến các vi phạm, khuyết điểm được nêu trong kết luận thanh tra để có hình thức xử lý theo quy định.

Đồng thời yêu cầu Chủ tịch UBND tỉnh Thanh Hoá phối hợp với các cơ quan có liên quan xây dựng phương án xử lý để sớm đưa Dự án thủy điện Hồi Xuân vào hoạt động có hiệu quả.

Xem thêm

Vụ nam sinh ngã cống tử vong: Lộ đơn vị duy tu là doanh nghiệp "có tiếng", trúng loạt dự án nghìn tỷ

Vụ nam sinh ngã cống tử vong: Lộ đơn vị duy tu là doanh nghiệp "có tiếng", trúng loạt dự án nghìn tỷ

(CLO) Liên quan đến vụ tai nạn thương tâm khiến một nam sinh viên ngã xuống cống tử vong, đơn vị chịu trách nhiệm duy tu, duy trì hệ thống thoát nước là công ty "quen mặt" thực hiện hàng loạt dự án với tổng giá trị lên tới hơn 1.200 tỷ đồng tại Trung tâm Quản lý hạ tầng kỹ thuật thành phố Hà Nội.

Sai phạm tại Bệnh viện đa khoa Ninh Thuận: Lộ diện hàng loạt “lỗ hổng” từ tài chính đến nhân sự

Sai phạm tại Bệnh viện đa khoa Ninh Thuận: Lộ diện hàng loạt “lỗ hổng” từ tài chính đến nhân sự

(NB&CL) Từ việc tùy tiện “xẻ thịt” tài sản công, lạm chi quỹ cải cách tiền lương cho đến những bản hợp đồng hợp tác y tế phớt lờ quy định đấu thầu, và hàng chục quyết định phân công, quy hoạch cán bộ “vượt rào”... là những sai phạm đã diễn ra tại Bệnh viện đa khoa Ninh Thuận (tỉnh Khánh Hòa).

Xã Bát Tràng (TP. Hà Nội): Hàng loạt công trình có dấu hiệu vi phạm đất đai, xây dựng, đê điều?

Xã Bát Tràng (TP. Hà Nội): Hàng loạt công trình có dấu hiệu vi phạm đất đai, xây dựng, đê điều?

(CLO) Thời gian qua, Báo Nhà báo & Công luận liên tục nhận được phản ánh của người dân về tình trạng có dấu hiệu buông lỏng quản lý, sử dụng đất đai, trật tự xây dựng, lấn chiếm hành lang bảo vệ đê điều và an toàn giao thông trên địa bàn xã Bát Tràng, TP. Hà Nội. Đáng chú ý, nhiều vi phạm được chỉ rõ có quy mô lớn, tồn tại dai dẳng qua nhiều năm nhưng chưa được xử lý dứt điểm, đặt ra dấu hỏi lớn về hiệu lực, hiệu quả quản lý, kiểm tra của chính quyền cơ sở.

Năng lực của đơn vị cung cấp suất ăn và thực phẩm sau sự cố học sinh phải chờ cơm trưa ở Hà Nội

Năng lực của đơn vị cung cấp suất ăn và thực phẩm sau sự cố học sinh phải chờ cơm trưa ở Hà Nội

(CLO) Sự việc học sinh tại một số trường tiểu học ở xã Thanh Oai (Hà Nội) phải chờ cơm trưa đến gần 13h00 chiều đang gây bức xúc cho dư luận những ngày qua. Bên cạnh việc chờ một câu trả lời thỏa đáng, các bậc phụ huynh cũng đặt dấu hỏi về năng lực của đơn vị cung cấp suất ăn.

Lãng phí nguồn lực y tế, quyền lợi người bệnh bị bỏ ngỏ

Lãng phí nguồn lực y tế, quyền lợi người bệnh bị bỏ ngỏ

(NB&CL) Tự ý “gọt” tỷ lệ phân chia lợi nhuận đề án máy MRI làm Bệnh viện thất thoát hơn 3 tỷ đồng; chi sai phụ cấp hàng trăm triệu đồng; không hạch toán doanh thu nhà thuốc và “né” tiền thuê đất của quầy tạp hóa, căng tin... là những sai phạm vừa được Thanh tra tỉnh phát hiện tại Bệnh viện Đa khoa tỉnh Điện Biên.

Bắc Ninh: Chính quyền "lên tiếng" hiện tượng xốp tại công trình cống Lỉnh

Bắc Ninh: Chính quyền "lên tiếng" hiện tượng xốp tại công trình cống Lỉnh

(CLO) Những hình ảnh, video được người dân ghi lại tại công trình xử lý, khắc phục sự cố cống Lỉnh và đoạn đê từ Bến Phà đi Kho K86, xã Tiên Lục, tỉnh Bắc Ninh cho thấy bên trong một số hạng mục xuất hiện vật liệu giống xốp và bề mặt bê tông có dấu hiệu rỗ. Các hình ảnh nhanh chóng được chia sẻ trên mạng xã hội, đặt ra nhiều băn khoăn về chất lượng công trình.

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

Vụ đấu giá khách sạn River (Thái Nguyên): Bộ Tư pháp đã báo cáo Thủ tướng Chính phủ

(CLO) Liên quan đến vụ đấu giá khách sạn River (417 đường Quang Trung, phường Quyết Thắng, tỉnh Thái Nguyên), Cục Quản lý THADS, Bộ Tư pháp đã thực hiện việc tiếp nhận, chỉ đạo kiểm tra, rà soát, xử lý thông tin, tổng hợp tình hình và báo cáo Thủ tướng Chính phủ theo đúng chức năng, nhiệm vụ, thẩm quyền được giao. Bộ Tư pháp đã báo cáo Thủ tướng Chính phủ (Báo cáo số 660/BC-BTP ngày 04/8/2026 và số 695/BC-BTP ngày 15/8/2026) trước thời hạn yêu cầu.

Đất công cho thuê không qua đấu giá, chi ngân sách thiếu minh bạch

Đất công cho thuê không qua đấu giá, chi ngân sách thiếu minh bạch

(NB&CL) Dù ghi nhận kết quả thu ngân sách ấn tượng, nhưng bức tranh quản lý tài chính tại UBND xã Ngọc Lâm (tỉnh Hưng Yên) lại bị phủ bóng bởi hàng loạt sai phạm. Từ việc hàng trăm hợp đồng đất công ích “bỏ quên” đấu giá, buông lỏng quản lý nguồn thu, cho đến những sai sót trong quyết toán đầu tư công và mua sắm thiết bị hàng trăm triệu đồng nhưng không có biên bản bàn giao.

Xã Hát Môn (TP Hà Nội): Dấu hiệu vi phạm tràn lan tại Cụm Công nghiệp Liên Hiệp?

Xã Hát Môn (TP Hà Nội): Dấu hiệu vi phạm tràn lan tại Cụm Công nghiệp Liên Hiệp?

(CLO) Tại Cụm Công nghiệp Liên Hiệp, xã Hát Môn, TP Hà Nội, nhiều dấu hiệu vi phạm pháp luật về đất đai, môi trường, phòng cháy, chữa cháy của các doanh nghiệp sản xuất đã tồn tại trong thời gian dài. Đáng chú ý, một số doanh nghiệp vẫn hoạt động sản xuất, kinh doanh trong khi chưa đảm bảo các yêu cầu theo quy định.

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

Hàng loạt sai phạm tại Công ty Lâm nghiệp Bảo Thuận, lãnh đạo tự ý “xẻo” đất rừng cho mục đích cá nhân

(NB&CL) Mặc dù được Nhà nước giao quản lý các diện tích rừng, Công ty TNHH MTV Lâm nghiệp Bảo Thuận (tỉnh Lâm Đồng) lại để diện tích lớn lên tới gần 52 ha đất lâm nghiệp bị lấn chiếm. Nghiêm trọng hơn, những người đứng đầu doanh nghiệp này còn có hành vi tự ý tách hơn 5 ha đất công ra khỏi quy hoạch để sử dụng riêng cho mục đích cá nhân.

Phát hiện hàng loạt sai phạm trong quản lý đầu tư công tại các ban quản lý dự án Ninh Giang, Nam Sách và Tứ Minh

Phát hiện hàng loạt sai phạm trong quản lý đầu tư công tại các ban quản lý dự án Ninh Giang, Nam Sách và Tứ Minh

(NB&CL) Chỉ định thầu thiếu căn cứ, tính sai dự toán, thi công thiếu khối lượng nhưng vẫn được chủ đầu tư đồng ý nghiệm thu... là những sai phạm nghiêm trọng trong quản lý vốn đầu tư công tại các Ban Quản lý dự án xã Ninh Giang, xã Nam Sách và phường Tứ Minh (TP. Hải Phòng).

Bắc Ninh: Doanh nghiệp "sốt ruột" chờ chính quyền xã báo cáo tỉnh

Bắc Ninh: Doanh nghiệp "sốt ruột" chờ chính quyền xã báo cáo tỉnh

(CLO) Theo đại diện Công ty TNHH Global Trade Investment, việc phải dừng trong thời gian dài đã ảnh hưởng nghiêm trọng đến hoạt động sản xuất, kinh doanh... Qua đó, doanh nghiệp mong muốn các cơ quan chuyên môn và chính quyền địa phương sớm có hướng dẫn, hỗ trợ để thực hiện các thủ tục, điều kiện cần thiết sớm đưa nhà máy vào hoạt động theo đúng quy định pháp luật.

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

Vụ thẩm định, đấu giá khách sạn tại Thái Nguyên: Phó Thủ tướng Chính phủ đề nghị Bộ Tư pháp khẩn trương giải quyết

(CLO) Liên quan đến kiến nghị của bà Nguyễn Thị Bạch Đằng, Công ty TNHH Khách sạn du lịch Huy Hùng, tỉnh Thái Nguyên. Mới đây (05/08/2026) Phó Thủ tướng Chính phủ Lê Tiến Châu đã yêu cầu Bộ Tư pháp khẩn trương xem xét, giải quyết, báo cáo Thủ tướng Chính phủ kết quả trước ngày 20/8/2026.

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

Quy hoạch chồng lấn, né quỹ môi trường… thất thu hơn 9,3 tỷ đồng

(NB&CL) Hàng chục dự án khai thác khoáng sản tại tỉnh Quảng Ngãi vi phạm nghĩa vụ tài chính, khai thác không đúng thiết kế, nợ đọng quỹ bảo vệ môi trường và bộc lộ nhiều lỗ hổng trong công tác quản lý nhà nước. Các cơ quan chức năng của tỉnh này đã yêu cầu xử lý nghiêm và truy thu số tiền lớn nộp ngân sách nhà nước.

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

Công ty CP Nhựa Tuệ Minh ngang nhiên xây nhà xưởng trên đất lúa, chiếm dụng đất công

(NB&CL) Bất chấp việc chưa được cơ quan nhà nước có thẩm quyền cho phép chuyển mục đích sử dụng đất và chưa được bàn giao đất, Công ty Cổ phần Nhựa Tuệ Minh (xã Nguyễn Văn Linh, tỉnh Hưng Yên) đã tự ý san lấp, đổ nền bê tông và xây dựng một phần công trình nhà xưởng trên hơn 3.600m2 đất nông nghiệp. Đáng chú ý, trong số này có tới hàng ngàn mét vuông đất công do Nhà nước quản lý bị doanh nghiệp ngang nhiên chiếm dụng.

Cỡ chữ bài viết:
